采煤工作面验收管理制度1. 引言本制度是为了加强采煤工作面的验收管理,确保采煤工作面的安全、高效、合理运行而制定的。
采煤工作面验收是指在采煤工作面完成施工、设备安装、通风防尘等工作后,由专业人员进行检查、测试、评价,判断其是否符合相关安全标准和规定,确保工作面符合安全要求、运行正常,以及技术指标达到设计要求。
2. 验收原则(1)安全第一:验收过程中要以安全为第一要求,确保工作面的安全性。
(2)科学合理:按照相关法规、规范要求进行验收,保证验收评价的科学性和合理性。
(3)公正公平:验收过程要公正公平,不偏袒任何一方。
3. 验收程序(1)准备工作:工作面完成施工前,需组织相关人员进行准备工作,包括安全检查和设备安装任务的完成情况。
(2)验收申请:施工单位或者设备安装单位在完成施工和设备安装后,向验收单位提交验收申请。
(3)验收组成:验收单位根据需要组成验收小组,包括采煤工作面专家、安全监理等。
(4)验收检查:验收小组按照要求对工作面的各项设备、通风防尘设施及相关工作完成情况进行现场检查。
(5)测试评价:验收小组对工作面的通风、防尘、设备运行状态等进行测试,评价指标是否符合要求。
(6)验收报告:验收小组根据检查和评价的结果,编写验收报告,明确工作面的验收结论。
(7)验收结论:验收结论分为合格、不合格两种,如不合格,需提出整改要求,并重新进行验收。
4. 验收标准(1)安全标准:工作面的通风、防尘设施是否符合相关标准和要求,工作面安全设备是否完善、有效。
(2)技术指标:工作面的开采进度、煤炭质量、生产效率等指标是否达到设计要求。
(3)环保要求:工作面的防尘设施是否满足环保要求,矿井废弃物的处理是否符合相关规定。
5. 验收责任(1)施工单位:负责采煤工作面的建设和施工,按照相关要求完成工作面的准备和验收申请。
(2)设备安装单位:负责工作面的设备安装工作,按照相关要求完成设备安装和验收申请。
(3)验收单位:负责组织验收,对工作面的安全、技术指标等进行检查和评价,并作出验收结论。
掘进工作面工程质量检查验收管理制度范本一、总则1. 为确保掘进工作面工程质量符合相关标准和要求,提高工程质量,保障人身安全和财产安全,制定本管理制度。
2. 本制度适用于所有掘进工作面的建设和施工过程中的质量检查验收工作。
3. 工程质量检查验收应按照相关法律法规和技术规范进行,以确保工程质量符合国家和行业标准。
4. 相关责任部门应配备专业人员,负责工程质量检查验收工作的组织和实施。
二、工程质量检查验收组织1. 工程质量检查验收组织设立依据项目需求以及技术要求进行确定,由相关责任部门负责人提出组织方案,并报经项目负责人批准。
2. 工程质量检查验收组织应包括检查验收组长、副组长以及成员等职务。
组长由相关责任部门负责人或其指定人员担任,副组长由专业技术人员担任。
3. 工程质量检查验收组应有明确的工作职责和权限,负责对掘进工作面工程质量的检查和验收,并制定整改措施。
三、工程质量检查验收程序1. 工程质量检查验收应按照一定的程序进行,以确保工程质量符合标准和要求。
2. 工程质量检查验收程序包括:提出申请、组织调查、检查评审、验收意见给出、整改和返工、最终验收等环节。
3. 工程质量检查验收程序的每个环节都应按照相关法规和技术规范执行,记录检查验收的重要信息。
四、工程质量检查验收内容1. 工程质量检查验收内容应包括但不限于以下几个方面:工程施工过程是否符合技术规范要求、材料是否符合质量标准、工程质量检测结果是否合格、工程实施是否存在安全隐患等。
2. 工程质量检查验收内容从工程施工前期到施工后期全过程,逐步进行,确保质量问题及时发现和解决。
五、工程质量检查验收报告1. 工程质量检查验收报告应根据实际情况和要求进行编写,包括但不限于以下几个方面:工程施工质量情况的描述、存在的问题和隐患、整改措施和时间、验收意见等。
2. 工程质量检查验收报告应由相关责任部门负责人或其授权人员签字,确保其真实性和有效性。
3. 工程质量检查验收报告应及时提交给项目负责人和相关部门,以便及时采取整改和返工措施。
1、集团公司规定掘进工作面开工现场验收的8条标准是什么?(答出4条不扣分)答:(1)双风机、双电源到位, 实现风电闭锁。
(2)风筒吊挂到位, 防炮崩风筒符合规定。
(3)瓦斯监测到位, 实现瓦斯电闭锁。
(4)消防尘管路到位, 实现正常供水。
(5)机电设备完好防爆, 安设稳固, 摆放整齐。
(6)保护好附近的设备、风筒、电缆和风水管路。
(7)有必要的支护材料和符合要求的临时支护。
(8)有完好的火药箱、电管箱, 并且上锁管理。
2、集团公司要求掘进质量标准化的“一巷、三点、六条线”的具体内容是什么?答:一巷是巷道中心腰线正, 规格够, 支护可靠。
三点指工具器材点、火工用品点、设备配电点整洁规范。
六条线是支护排列、水沟施工、运输线铺设和风筒、风水管、电缆吊挂成直线。
3、《质量标准》规定, 基岩掘进采用钻爆法施工的掘进工作面必须采用什么爆破工艺?答:光面爆破。
4、《质量标准》要求所有掘进工作面都必须采用光面爆破。
请说出光面爆破的五条标准是什么?(答出3条不扣分) 答:(1)眼痕率硬岩不小于80%, 中硬岩石不小于60%。
(2)软岩和煤巷周边成形符合设计要求。
(3)循环台阶尺寸, 循环小于3.0m时不大于150mm, 循环小于5.0m时不大于250mm。
(4)巷壁无明显炮震裂隙。
(5)巷道周边不欠挖, 平均线性超挖不大于200mm。
5、《煤矿安全规程》第46条规定, 下山施工的掘进工作面必须在下山的上口和掘进工作面的上方设置什么装置?什么装置与掘进工作面的距离必须在《作业规程》中做出明确规定?答:(1)下山的上口必须设防跑车装置。
(2)工作面上方必须设跑车防护装置。
(3)跑车防护装置与掘进面之间的距离必须在《作业规程》中做出明确规定。
6、《煤矿安全规程》第46条规定, 上下山巷道施工期间兼作行人道时,在人行道一侧必须每隔多少米设一个躲避所并设红灯?答:40米。
7、《煤矿安全规程》第47条规定, 掘进工作面上山施工坡度超过多少度时, 必须将溜煤(矸)道和人行道分开, 而且人行道应设扶手、梯子和信号装置。
采掘工程开工验收制度范本随着矿业资源的不断开发,采掘工程的规范化和标准化管理显得尤为重要。
一个科学合理的开工验收制度是确保采掘工程顺利进行的关键一步。
下面将提供一个采掘工程开工验收制度的范本,以供参考。
在制定采掘工程开工验收制度时,首先需要明确验收的目的与意义。
验收工作是为了确认工程项目在正式开工前是否满足所有技术、安全以及环保要求,从而保障施工过程的合规性及效率。
一、组织机构设置建立由项目负责人牵头,技术、安全、质量等部门参与的验收小组,负责具体的验收工作。
验收小组应具备相应的专业知识和经验,能够独立客观地开展验收工作。
二、验收程序1. 提交申请:项目部在自检合格后向验收小组提交开工验收申请,并提供相关材料。
2. 初步审查:验收小组对提交的材料进行初步审查,判断是否符合验收标准。
3. 现场检查:验收小组前往现场进行实地检查,包括设备安装、安全防护措施、环境保护措施等。
4. 整改与复验:如发现问题,项目部需按指导意见进行整改,并在整改完成后申请复验。
5. 发放开工许可:验收合格后,验收小组发放开工许可证明,工程方可正式开工。
三、验收内容1. 设计文件:确认工程设计文件齐全,符合国家及行业标准。
2. 施工准备:核实施工现场布局合理,施工机械、设备已到位并检验合格。
3. 安全生产:检查安全生产责任制落实情况,安全设施完备,应急预案已经制定并通过演练。
4. 环保措施:确认环境影响评估报告已审批,环保设施建设到位并能正常运行。
5. 质量控制:质量管理制度健全,质检人员到位,检测仪器校准有效。
四、验收标准验收标准应依据《矿山安全规程》、《建筑工程施工质量验收统一标准》等国家和行业的相关规定执行。
对于特殊工程或有特殊要求的工程,可结合实际情况适当调整验收标准。
五、责任与义务项目部负责提供真实、完整的工程资料,配合验收小组的工作;验收小组成员则应秉持客观公正的原则,认真履行验收职责。
任何违反制度的行为都将受到相应的处理。
掘进工作面、综采工作面检查验收标准一、掘进工作面:1、根据巷道的设计,巷道净宽0-+200mm,净高0-+200mm.2、巷道的支护必须符合设计要求,包括锚杆的间排距、允许偏差0-±100mm、锚杆外漏长度露出托盘≤50mm。
3、顶网、帮网间的压茬必须牢固,压茬不的小于20mm,顶网连接的联扣不得大于20cm。
4、锚杆、锚索的托盘必须要紧贴巷道的顶板及巷帮,不得出现托盘松动,帮锚杆的托盘必须要垂直巷帮,不得出现倾斜现象。
5、巷道必须确保顶底板平整,不得出现明显的凹凸现象,巷道内确保无淤泥、无积水(长5米,深0.1米)。
6、巷道的支护材料必须码放整齐,不得在巷道乱扔。
并有标志牌。
7、管路吊挂平直,行人侧高度不得低于0.7米。
8、临时支护必须安装可靠,封顶木紧贴顶板,杜绝出现前探梁滞后或虚设。
9、割煤完毕后必须将综掘机退出工作面,将截割头落地,闭锁开关。
10、所有的生产工具必须要码放整齐,并有标志牌,不得在巷道内乱仍乱放。
11、各转载点的喷雾装置必须完好。
12、采掘工作面必须要有敲帮问顶工具。
13、设备运行区域必须要设置标志牌。
14、有指定的交接班地点,并有标志牌。
15、支护与未支护界限有警示杆。
16、巷道内路标及安全出口标示牌板完整。
17、作业现场有,规范的符合现场实际施工的断面图、炮眼布置图三视图、爆破说明书及避灾路线图。
18、锚杆无漏打现象,失效锚杆必须及时补打。
19、巷道必须安装顶板离层仪观测顶板,测定必须要符合作业规程的规定,并有记录牌板。
20、工作面无空帮及空顶现象。
二、综采工作面:1、工作面控制范围内,顶底板移近量按采高≤100mm/m。
2、工作面顶板不出现台阶、下沉,液压支架前梁接顶严实。
3、机道梁端至煤壁顶板冒落高度不大于300mm.4、液压支架初撑力不低于规定值的80%,(立柱和平衡千斤顶梁有表显示)。
5、工作面支架要排成一条直线,其偏差不超过±50mm。
中心距按作业规程要求,偏差不超过±100mm.6、支架顶梁与顶板平行支护,其最大仰角<7度。
采掘工程开工验收制度一、目的和依据本制度旨在规范采掘工程的开工验收流程,确保工程符合国家安全生产法律法规和行业标准,保障人员安全和工程质量。
依据《中华人民共和国安全生产法》、《矿山安全规程》等相关法律法规,结合本行业特点和实际情况制定。
二、适用范围本制度适用于所有新建、改建、扩建的地下和露天采掘工程项目。
在工程开工前,必须按照本制度的要求进行严格的验收工作。
三、组织机构1. 成立专门的开工验收小组,由项目负责人、安全管理人员、工程技术专家等组成。
2. 开工验收小组负责制定验收计划,组织实施验收工作,并对验收结果负责。
四、验收内容1. 工程设计文件的合规性审查。
2. 工程施工方案的可行性评估。
3. 安全生产管理体系的建立与执行情况。
4. 施工现场的安全防护措施落实情况。
5. 特种作业人员的资质审核。
6. 环境保护措施的实施情况。
7. 应急预案的制定与演练情况。
五、验收程序1. 施工单位提交完整的工程资料和自检报告。
2. 开工验收小组对提交的资料进行初步审核。
3. 安排现场检查,对照验收内容逐项进行实地核查。
4. 对发现的问题进行记录,并要求施工单位限期整改。
5. 整改完毕后,再次进行复查,确保所有问题均已得到妥善解决。
6. 通过验收的项目,发放开工许可证;未通过的,禁止开工。
六、责任与处罚1. 施工单位必须按照验收小组的要求及时整改,不得擅自开工。
2. 对于未经验收或验收不合格而擅自开工的单位,将依法依规进行处罚。
3. 开工验收小组成员应当严格遵守职责,公正客观地开展验收工作。
七、附则1. 本制度自发布之日起实施,由公司安全生产部门负责解释。
2. 如有与国家法律法规相抵触之处,以国家法律法规为准。
采掘工程开工验收制度一、前言采掘工程是指为了开采地下的矿石或矿产资源而进行的工程活动。
在采掘工程开工前,需要进行严格的验收,以确保工程符合相关法规和标准,保证工程的安全性和有效性。
因此,制定采掘工程开工验收制度对于保障工程质量和安全起着至关重要的作用。
二、适用范围本制度适用于所有进行采掘工程的单位和个人,包括矿山企业、采矿厂家以及矿山开发者等。
三、验收内容1.工程设计文件的审查:对采掘工程的设计文件进行审查,包括施工图纸、工程方案、设计说明等,确保设计符合相关法规和标准。
2.施工单位的资质评估:对施工单位的资质进行评估,包括注册资金、人员素质、施工经验等,确保施工单位有足够的能力和资质进行采掘工程。
3.现场环境的检查:对采掘工程现场的环境进行检查,包括地质条件、地形地貌、水文地质等,确保工程施工的安全性和稳定性。
4.设备设施的检验:对采掘工程所使用的设备和设施进行检验,包括机械设备、电气设备、安全设备等,确保设备设施符合相关标准。
5.人员培训的考核:对从事采掘工程的人员进行培训和考核,包括安全培训、技术培训等,确保人员具备相关知识和技能。
6.施工方案的审查:对采掘工程的施工方案进行审查,确保施工过程符合相关法规和标准,保证施工质量和安全。
7.工程周期的规划:对采掘工程的工程周期进行规划,确定工程的开始和结束时间,确保工程按时完工。
四、验收程序1.申请验收:施工单位在完成相关准备工作后,向相关部门提交采掘工程开工验收申请书。
2.组织筹备:相关部门组织专家和技术人员进行现场调查和技术论证,评估施工单位的资质和工程设计的合理性。
3.验收方案制定:根据现场调查和技术论证结果,制定临时验收方案,确定验收的内容和标准。
4.现场验收:对采掘工程现场进行验收,检查工程设计文件、施工单位资质、环境条件、设备设施、人员培训、施工方案等,确保工程符合验收标准。
5.验收报告:完成现场验收后,相关部门编制验收报告,对验收结果进行总结和评价,确定是否通过验收。
掘进工作面工程质量检查验收管理制度1. 引言本工程质量检查验收管理制度旨在规范掘进工作面工程质量的验收管理,确保工程质量符合相关标准和要求,保障工程安全、可靠、高效进行。
2. 适用范围本工程质量检查验收管理制度适用于掘进工作面的工程质量检查验收工作。
3. 质量检查验收责任与权限3.1 工程质量检查验收部门负责掘进工作面工程质量的检查验收工作,负责制定工程质量检查验收计划和方案。
3.2 工程质量检查验收部门具有对工程质量进行检查验收的权限,可以要求工作面相关负责人提供必要的文件和资料。
4. 工程质量检查验收流程4.1 工程质量检查验收部门根据工程进展情况,制定工程质量检查验收计划。
4.2 工程质量检查验收部门按计划对工程质量进行检查。
检查内容包括但不限于工程设计、施工方案、施工材料、施工质量等。
4.3 工程质量检查验收部门对检查结果进行评价。
如存在质量问题或不符合要求的情况,应及时提出整改要求。
4.4 工程质量检查验收部门根据评价结果,做出验收决定。
合格的工程可以进行下一步工作,不合格的工程应进行整改,并重新进行检查。
5. 工程质量检查验收记录5.1 工程质量检查验收部门将每次检查验收的结果记录下来,包括检查内容、评价结果和验收决定等。
5.2 工程质量检查验收部门应对记录进行整理和归档,以备后续的查阅和查询。
6. 工程质量检查验收的监督与跟踪6.1 工程质量检查验收部门应及时通报工程质量问题,并要求整改。
6.2 工程质量检查验收部门定期监督并跟踪整改情况,确保问题得到解决。
7. 工程质量检查验收的奖惩措施工程质量检查验收部门根据工程质量的检查结果,对质量问题的整改情况和工程质量的表现给予相应的奖惩措施,以激励优秀,惩戒不良。
8. 附则本工程质量检查验收管理制度的修订、解释权归工程质量检查验收部门所有,并经相关部门批准后实施。
以上就是掘进工作面工程质量检查验收管理制度的内容,希望对您有所帮助。
乌海市海融矿业有限责任公司采掘工作面质量检查标准及验收考核细则第一条为加强乌海市海融矿业有限责任公司煤矿技术管理,使生产管理过程中有节可循、有据可依,依据国家《安全生产法》、《煤矿安全规程》、《煤矿井巷工程施工规范》、《煤矿井巷工程质量验收规范》等制定本办法。
第二条井巷工程质量管理范围井巷工程质量管理是指从井巷工程设计、材料使用、现场施工、月度工程款拨付全过程的管理。
第三条管理机构组长:白振华(矿长)副组长:郝进学(总工程师)李长岩(机电副矿长)高杰(生产副矿长)许尔震(安全副矿长)组员:刘芳、沈加友、曹亚军、李文、黎有林、赵军、林罗斌、王富民、赵成荣、各区队负责人第四条监督管理单位及主要负责人监督管理单位—技术科主要负责人—刘芳第五条对应责任单位及主要负责人对应责任单位—综采队、综掘队、准备队、机运队主要负责人—各区队主要负责人(队长)第六条井巷工程质量保证体系(一)以基层单位、班组为主体,确保物资供应,作业的过程就是质量保证的过程。
(二)强化职能科室监督管理、考核力度。
(三)基层单位主要负责人为本单位工程质量管理的负责人,基层单位必须配备质量验收员,数量必须满足生产需要,确保交接班工程质量的验收;技术科为矿工程质量监督管理的负责人,根据需要配备工程质量验收员,不定期组织对基层单位班组工程质量抽检并提出考核意见,月底对基层单位的质量奖惩意见。
第二部分井巷工程质量实施细则及考核办法第一条(一)为加强我矿井巷工程质量管理,根据《煤矿安全规程》、《煤矿井巷工程质量检验评定标准》、公司相关规定及我矿实际情况,特制定本细则及考核办法。
(二)技术科为我矿井巷工程质量管理的职能部门,并配备质量验收员。
第二条管理与职责技术科的职责:贯彻国家相关井巷工程质量的规程和标准,负责制订和修订我矿井巷工程质量管理的相关规定;掌握我矿井巷工程质量动态情况,组织每月的工程质量验收工作;负责井巷工程质量的事故处理。
质量验收员职责:熟知巷道质量标准,严格按标准要求进行验收,并做好记录;对工程质量低劣的巷道,必须责成返修;严禁以权谋私,随意降低验收标准;及时将验收情况向主管领导汇报。

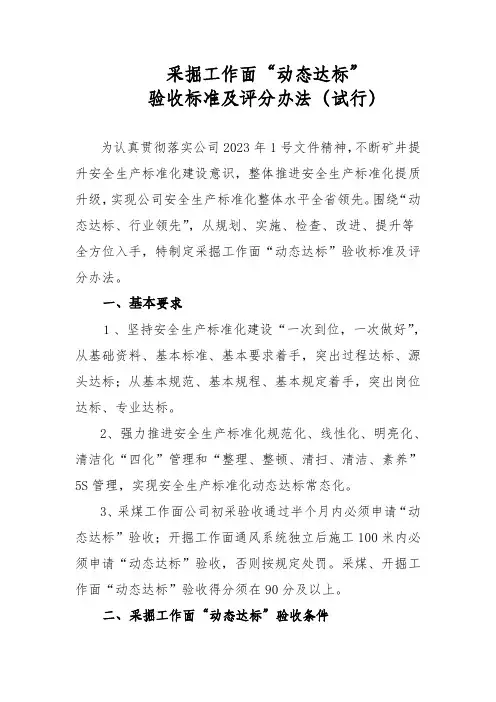

采掘工作面“动态达标”验收标准及评分办法(试行)为认真贯彻落实公司2023年1号文件精神,不断矿井提升安全生产标准化建设意识,整体推进安全生产标准化提质升级,实现公司安全生产标准化整体水平全省领先。
围绕“动态达标、行业领先”,从规划、实施、检查、改进、提升等全方位入手,特制定采掘工作面“动态达标”验收标准及评分办法。
一、基本要求1、坚持安全生产标准化建设“一次到位,一次做好”,从基础资料、基本标准、基本要求着手,突出过程达标、源头达标;从基本规范、基本规程、基本规定着手,突出岗位达标、专业达标。
2、强力推进安全生产标准化规范化、线性化、明亮化、清洁化“四化”管理和“整理、整顿、清扫、清洁、素养”5S管理,实现安全生产标准化动态达标常态化。
3、采煤工作面公司初采验收通过半个月内必须申请“动态达标”验收;开掘工作面通风系统独立后施工100米内必须申请“动态达标”验收,否则按规定处罚。
采煤、开掘工作面“动态达标”验收得分须在90分及以上。
二、采掘工作面“动态达标”验收条件1、采、掘队组开展达标建设条件对照公司文件规定开展采掘工作面“动态达标”建设,采、掘工作面符合规定要求后申请通过矿井达标验收,矿井自验资料必须齐全、真实。
2、采煤工作面“动态达标”验收否决条件(1)采煤工作面须保证两个畅通的安全出口;(2))顶板动态在线系统必须实时传输,并有健全的分析和处理记录;(3)液压支架(柱)必须接顶严实,工作面80%的支架初撑力必须达标,不得出现连续3架倒架、错差大;(4)必须严格执行公司正规循环作业直线度管理制度;(5)设备列车处、皮带机头、转载点、工作面必须安设照明;(6)低洼处必须设置标准水仓。
3、开掘工作面“动态达标”验收否决条件(1)必须开展矿压监测、分析、预报,在掘顺槽巷道及采区主要巷道必须安设顶板在线监测系统,须实时传输;(2)“有掘必探”制度必须落实到位;(3)顶板管理措施必须落实到位,支护材料符合规定;(4)严格按设计、规程措施规定施工;(5)皮带机头、转载点须安设照明;(6)低洼处必须设置标准水仓。
