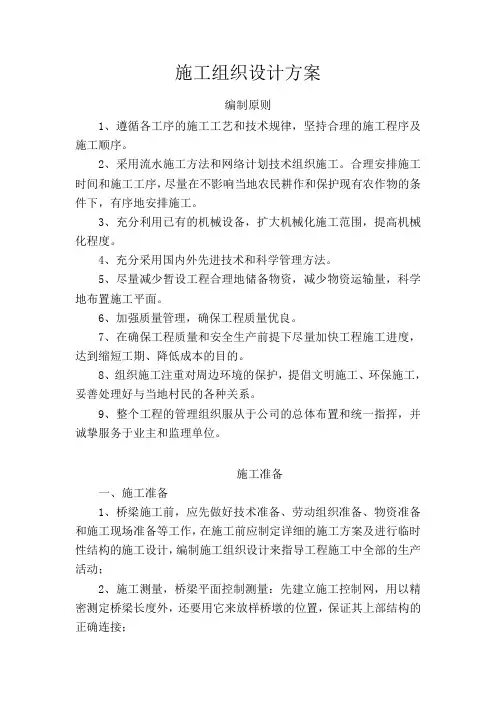

施工组织设计方案
编制原则
1、遵循各工序的施工工艺和技术规律,坚持合理的施工程序及施工顺序。
2、采用流水施工方法和网络计划技术组织施工。合理安排施工时间和施工工序,尽量在不影响当地农民耕作和保护现有农作物的条件下,有序地安排施工。
3、充分利用已有的机械设备,扩大机械化施工范围,提高机械化程度。
4、充分采用国内外先进技术和科学管理方法。
5、尽量减少暂设工程合理地储备物资,减少物资运输量,科学地布置施工平面。
6、加强质量管理,确保工程质量优良。
7、在确保工程质量和安全生产前提下尽量加快工程施工进度,达到缩短工期、降低成本的目的。
8、组织施工注重对周边环境的保护,提倡文明施工、环保施工,妥善处理好与当地村民的各种关系。
9、整个工程的管理组织服从于公司的总体布置和统一指挥,并诚挚服务于业主和监理单位。
施工准备
一、施工准备
1、桥梁施工前,应先做好技术准备、劳动组织准备、物资准备和施工现场准备等工作,在施工前应制定详细的施工方案及进行临时性结构的施工设计,编制施工组织设计来指导工程施工中全部的生产活动;
2、施工测量,桥梁平面控制测量:先建立施工控制网,用以精密测定桥梁长度外,还要用它来放样桥墩的位置,保证其上部结构的正确连接; 3、临时道路的建设及场地的平整,为保证正常通车,在小桥下游修建临时道路,下设圆管涵2道,临时道路路面宽度保证5米,上铺设泥结碎石找平。
二、基础施工
放坡开挖:
1、测量放线:用全站仪测出左右两侧桥台基础纵、横中心线,可按边坡的放坡率为1:1.25放出上口开挖边线桩,下层按1:0.25的放坡率开挖。为避免雨水冲坏坑壁,基坑顶四周应做好排水,截住地表水,基坑下口的开挖的大小应满足基础施工的要求,在基底平面尺寸可适当加宽50cm-100cm。
2、开挖作业方式以机械作业为主,采用挖掘机作业辅以人工清槽。挖基土尽可能的远离基坑边缘,以免塌方和影响施工。
3、基坑开挖应连续施工,避免晾槽,一次开挖距基坑底面以上要预留20一30cm,待验槽后人工一次清除至标高,以保证基坑顶面坚实。基坑开挖后,要通过监理工程师检验地质情况符合设计后,方可进行下一道工序 ,如不符设计时,应及时通知监理工程师及业主代表,确定基础处理方案。为防止地下水影响基坑内的正常作业,在基坑内沿基底四周和各角点各设置排水沟和集水井。集水井大小为30×30×40cm,基底周边的排水沟与集水井相连。随时用水泵排出集水井内的积水至地表排水沟。

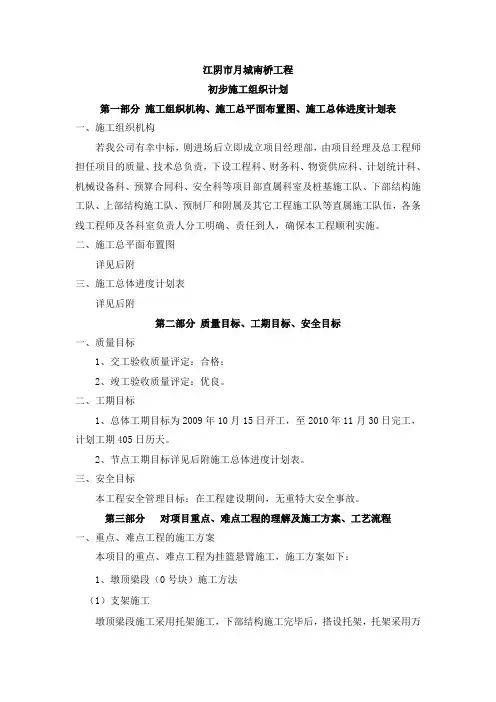

江阴市月城南桥工程
初步施工组织计划
第一部分 施工组织机构、施工总平面布置图、施工总体进度计划表
一、施工组织机构
若我公司有幸中标,则进场后立即成立项目经理部,由项目经理及总工程师担任项目的质量、技术总负责,下设工程科、财务科、物资供应科、计划统计科、机械设备科、预算合同科、安全科等项目部直属科室及桩基施工队、下部结构施工队、上部结构施工队、预制厂和附属及其它工程施工队等直属施工队伍,各条线工程师及各科室负责人分工明确、责任到人,确保本工程顺利实施。
二、施工总平面布置图
详见后附
三、施工总体进度计划表
详见后附
第二部分 质量目标、工期目标、安全目标
一、质量目标
1、交工验收质量评定:合格;
2、竣工验收质量评定:优良。
二、工期目标
1、总体工期目标为2009年10月15日开工,至2010年11月30日完工,计划工期405日历天。
2、节点工期目标详见后附施工总体进度计划表。
三、安全目标
本工程安全管理目标:在工程建设期间,无重特大安全事故。
第三部分 对项目重点、难点工程的理解及施工方案、工艺流程
一、重点、难点工程的施工方案
本项目的重点、难点工程为挂篮悬臂施工,施工方案如下:
1、墩顶梁段(0号块)施工方法
(1)支架施工
墩顶梁段施工采用托架施工,下部结构施工完毕后,搭设托架,托架采用万能杆件、军用梁、贝雷梁等满足要求的杆件拼装,拼装完毕后进行预压,设置墩顶梁段与桥墩临时固结装置(临时支座)。施工方案图见下图。
支架施工满足以下要求:
支架有足够的强度、刚度和稳定性的要求;
有简便可行的脱模措施;
预压重量大于浇筑混凝土的重量;
支架地基承载力必须满足要求,基础拟采用钢管桩基础。
根据混凝土及支架产生的弹性和非弹性变形,设置预留量。
支架底有完好的排水系统。
(2)模板
墩顶梁段外侧模采用大块新制钢模,箱内腹板及横隔板采用组拼钢模。
(3)钢筋制安、 预应力管道安装、混凝土浇筑
★桥梁工程施工组织设计_共10篇
第1篇:桥梁工程施工组织设计桥涵工程施工组织设计
1、工程概况
本合同段内桥涵工程有:中桥2座、分离式立交小桥1座、人行天桥1座;钢筋砼盖板涵6座、钢筋砼圆管涵6座、钢筋砼箱涵2座。中、小桥及涵洞明细如下表:
桥梁表
序号位置交角(度)孔数—孔径(孔—m)桥长(m)结构类型中心桩号桥名及种类上部结构墩及基础台及基础1K124+007.38九盘子分离立交小桥901-1327。75空心板重力台扩大基础
2K124+257.76人行天桥901—3.5+2-2047。30砼连续板扩大基础扩大基础
3AK0+432。54172°59′32。6″3-2587.00空心板桩柱式重力台扩大基础
4AK1+166。14902—1639.525空心板桩柱式桩柱式、重力台、扩大基础
涵洞表
序号中心桩号交角(度)孔数-跨径(孔-m)长度(m)结构类型用途进出口型式
进口出口
1K120+075901-4。027.00钢筋砼盖板涵人行兼排水跌水井直翼墙
2K120+480901-1.014.50钢筋砼圆管涵排水竖井直翼墙
3LK120+503K120+502.71901—4.037.00钢筋砼盖板涵人行兼排水跌水井直翼墙
4LK120+185K120+785.901351—4。693。88
涵排水直翼墙直翼墙
5LK123+576K123+6401-4。660。00钢筋砼盖板涵排水直翼墙直翼墙
6LK123+735K123+720.01901-4。030。75钢筋砼箱涵人行兼排水一字墙一字墙
7K124+280901-1.538。00钢筋砼圆管涵排水跌水井一字墙
8AK0+120901—1.09.00钢筋砼圆管涵排水跌水井直翼墙
9BK0+170901-1.08.00钢筋砼圆管涵排水跌水井直翼墙
10CK0+360901-1.08。50钢筋砼圆管涵排水跌水井直翼墙
11DK0+120901-1.08。00钢筋砼圆管涵排水跌水井直翼墙钢筋砼盖板
1 桥梁施工组织设计方案(通用5篇)
(一)施工要点:
(1)材料要求:
水泥,细集料,粗集料,水和附加剂,砼拌和,输送,养护符合《结构砼工程规范》的规定。
(2)导管灌注水下砼还应符合下列要求:
①水泥标号不低于425,初凝时间不低于2.5h。
②粗骨料宜选优质级配良好的碎石
③骨料粒径不得大于导管1/8和钢筋最小净距的1/4,同时不得大于40mm。
④砂子选用级配良好的中砂。
⑤坍落度宜为180~220mm。
⑥水灰比在0.5~0.6,水泥用量不少于350kg/m3。
⑦钢筋应符合《技术规范要求》。
(3)测量定位:
首先要平整场地,清除杂物,换除地表层软土,夯压密实。然后采用全站仪, 2 根据桩位坐标放出钻孔桩的中心位置,并设立护桩,对护桩采取水泥砂浆加固,设立明显标志。
(4)埋设钢护筒:
钢护筒壁厚≥3mm,高度为3m,在护筒上,下端和中部的外侧各焊一道加劲助,护筒内径比桩径大30cm,护筒顶设出浆口,人工挖掘埋设法设置钢护筒,钢护筒的位置准确,不倾斜。埋设时,护筒中心轴线对正测量标定的桩中心,偏差不大于5.0厘米,倾斜度的偏差不大于1%。护筒顶面高出地面0.5米,护筒埋深2.5米,护筒周围1.0m范围内采用粘土回填,夯实至护筒底0.5m以下,在护筒顶部焊吊耳。钻进过程中经常检查护筒是否发生偏移和下沉,并及时处理。
(5)钻机就位
钻机下部铺垫枕木,钻锥中心轴线对正桩位中心,对操作人员进行开钻前教育。机械移位由汽车吊配合。
(6)泥浆制备
拌制泥浆粘土严格选取,控制好含砂率,试验测试确定泥浆性能,相对密度1.06—1.10,失水率15—20毫升/30分钟,泥皮厚度小于3毫米/30min。粘度18—28S。如不能满足要求,加膨润土重新试验确定。
(7)钻孔
桩的钻进分班连续作业,护筒内的泥浆顶面,始终保持高出筒外水位或地下水位1.0—1.5m以上。施工中经常测定泥浆性能,保证护壁效果。并做好详细的钻孔记录,经常注意土层的变化,查看地质资料。每进尺3米测钻杆的倾斜度,以便及时进行调整。钻孔桩时详细记录钻孔时间进度,地质状况等情况,按隐蔽 3 检查记录表详细记录入册,列入竣工档案和监理工程师验证的依据,并随时核对地质情况。
