消防水池、泵房止水钢板技术交底
- 格式:doc
- 大小:394.00 KB
- 文档页数:3
工程名称成都大盛电子商务物流集散中心建设单位成都大盛物流有些公司监理单位四川康立项目管理有限公司施工单位四川方基建设股份有限公司交底部位消防水池、泵房剪力墙止水钢板安装交底日期交底人签字接收人签字交底内容:一、工程概况:1、本工程室内标高±0.000相当于绝对标高490.500m。
2、消防水池底板顶标高为负4.35m、集水坑底板顶标高为负(-5.35m),水泵房底板顶标高为负(-4.95m)、集水坑底板顶标高为负(-5.65m)。
3、消防水池、泵房以外的基础采用柱下独立桩承台,混凝土采用C30现浇,有桩的承台、底板钢筋的混凝土保护层厚度为100mm、其余面40mm、承台上的混凝土柱钢筋保护层厚度为25mm。
4、消防水池、泵房基础采用筏板基础,钢筋混凝土墙体、梁、柱及筏板均采用C30抗渗混凝土,抗渗等级P8,钢筋保护层厚度为水池及泵房筏板底面为100mm,筏板侧面和顶面为40mm,水池及泵房侧墙背水面、迎水面及顶板为25mm,在迎水面一侧需刷25mm厚M7.5水泥砂浆。
5、钢筋锚固按照16G101-1第60~62页施工,管桩顶填芯混凝土的高度H不得小于管桩外直径的3倍,且不小于1.5m。
6、钢筋大小间距按照消防水池、水泵房蓝图设置与绑扎。
二、、施工准备1、材料及主要机具:钢板300*3(宽:300mm,厚3mm;上下两端作成燕尾形状,折角为45度(135度),燕尾宽度为50mm。
2、电焊机3、支架钢筋φ12的钢筋二、止水钢板安装方法1、底板后浇带处止水钢板的安装做法止水带设置在底板1/2厚度(400㎜)处采用φ12钢筋做止水带的支撑骨架,支撑骨架做成L型,短边焊于止水钢板和底板下部钢筋上,支撑骨架间距300mm--500mm。
2、剪力墙竖向后浇带止水钢板的安装(1)、止水钢板安装采用钢筋固定,在结构钢筋上焊接钢板支撑架,支撑架采用φ12的钢筋切割及焊接,(如有剩余短钢筋则优先考虑短钢筋)一般L形,支撑架按500mm的间距进行布置,支撑架与主筋焊接,钢板与支撑架焊接,焊接所有的焊条规格及材料性能应符合设计要求。
1 施工准备1.1 材料及主要机具:1.1.1 止水钢板:止水钢板的宽度、厚度必须符合设计要求,钢板止水带300mm宽,左右各30mm,上下扳成60度,成型良好。
1.1.2 焊条:焊条的牌号应符合规范要求。
1.1.2.2 焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象。
1.1.2.3 焊条必须有出厂合格证。
1.2 作业条件:1.2.1 焊工必须持有有效的证书。
1.2.2 电源应符合要求。
1.2.3 作业场地应有安全防护设施,以及防火和必要的通风措施,防止发生烧伤、触电、中毒及火灾等事故。
1.2.4 熟悉图纸,做好技术交底。
2 操作工艺地下室混凝土外墙水平施工缝、地下室底板后浇带、外墙后浇带、地下室顶板后浇带部位采用300x3mm钢板止水带。
钢板止水带搭接长度为50mm,采用双面焊接,两端均应满焊(见附图)。
2.1 工艺流程:止水钢板定位→固定→接头焊接→检查验收。
2.1.1止水钢板定位:止水钢板应放置在外墙中间,两端弯折处应朝向迎水面。
外墙后浇带施工缝止水钢板放在混凝土外墙中间沿竖向设置和每道水平止水钢板交圈焊接严密。
水平钢板止水带确定水平标高后,应根据建筑物的标高控制点在钢板止水带上口拉通线,以保持其上口平直。
2.1.2采用钢筋焊接固定钢板,不许直接焊接在结构筋上,需在墙水平筋内侧竖向绑扎250mm长附加筋,将止水钢板与此附加筋用短钢筋焊接固定。
短钢筋长度应以混凝土板墙钢筋网片厚度为准,不能超过钢筋网片厚度,以防沿短钢筋形成渗水通道。
短钢筋中心位置应绑扎止水条,以阻断渗水路线。
短钢筋一般间隔1000mm左右设置1个,间距过小则增加成本和工作量,间距过大则钢板止水带易弯曲,浇筑混凝土时受振动易变形。
2.1.3对于钢板止水带穿过柱处,与柱箍筋产生交叉,需做细部处理。
一般作法是将钢板止水带范围内的柱箍筋折断,打90度弯钩。
弯钩长度满足双面焊5d,单面焊10d的要求,并与钢板止水带焊接。
在钢板止水带上下部进行箍筋加密。
交底内容:一、钢板止水带制作、安装1、施工准备:(1)材料准备:3mm 厚成型钢板、使用前加工成300mm宽,钢板表面无油污、锈斑。
使用前应烘干、固定筋、电焊机。
(2)机具准备:电焊机、焊帽、焊锤(3)劳动力安排:一家专业施工队焊工4 名(必须持证上岗)2、操作工艺(1)工艺流程:止水钢板定位→固定→接头焊接→外柱箍筋焊接→检查验收。
(2)止水钢板定位:止水钢板应放置在外墙中间,标高在底部筏板上450MM,相对标高:-4.050(止水钢板中心)。
外墙后浇带施工缝止水钢板放在混凝土外墙中间,沿竖向设置和每道水平止水钢板交圈焊接严密。
(3)钢板固定:止水钢板位置确定好后,用墙体拉钩筋临时上下夹紧固定,然后进行钢板接缝焊接。
固定筋固定钢板时应焊接在钢板中间位置,不得在钢板上下端头焊接固定。
如图1。
(4)钢板接缝焊接:搭接长度应为5-10CM,双面满焊接。
如图2、3。
(5)外柱箍筋切断焊接:由于柱箍筋间距较小,中间有一道箍筋穿过止水钢板,止水钢板接缝好后,将切断的箍筋与钢板焊接,焊接长度不小于10d,将箍筋和钢板焊接,焊接长度不小于10d,将箍筋和钢板焊死。
做法具体见如图4。
(6)检查验收:止水钢板焊好后,应进行自检,检查有无沙眼、断焊、漏焊或焊缝不饱满之处,不符合要求的进行返工处理。
检查合格后,报监理工程师检查验收。
二、成品保护措施1、在进行钢筋绑扎及模板安装时不得对止水钢板进行触碰或移动。
2、在模板合模前再一次对止水钢板的位置和外观进行检查,发现问题及时处理。
三、职业健康、安全、文明施工注意事项1、作业人员必须持证上岗,进入现场必须戴好安全帽。
2、电焊机必须双线到位,一次线长不得大于15M,二次线不得大于5M,不得借用钢筋做地线,电焊机接线必须有专职电工接线。
3、施焊时应戴好焊帽、防护手套。
4、每天下班前,应把所用机具、工具回收入库,将工作面内的杂物清理干净作到活完料净。
5、施焊时严禁用水对焊缝进行降温,如遇雨天应采取措施进行遮挡。
如图5
6、检查验收:止水钢板焊好后,应进
行自检,检查有无沙眼、断焊、漏焊或焊缝
不饱满之处,不符合要求的进行返工处理;
检查合格后,报质检员检查,合格后上报
监理工程师检查验收;
三、成品保护
1、在进行钢筋绑扎及模板安装时不得对止水钢板进行触碰或移动;
2、在模板合模前再一次对止水钢板的位置和外观进行检查,发现问题及时处理;
3、施焊时严禁用水对焊缝进行降温,如遇雨天应采取措施进行遮挡;
四、安全文明施工
1、作业人员必须持证上岗,进入现场必须戴好安全帽;
2、施焊时应戴好焊帽、防护手套;
3、每天下班前,应把所用机具、工具回收入库,将工作面内的杂物清理干净,作到活完料净;
4、电焊机必须双线到位,不得借用钢筋做底线,电焊机接线必须由专业电工接线;
交底人:
接受交底人:。
止水钢板穿框架柱做法3、钢板接头:钢板接头采用双面焊,两块钢板的搭接长度不小于50mm,两端均匀应满焊,如下图所示,焊接高度不低于钢板的厚度,焊条应采用符合设计要求。
焊接之前应进行试焊,调好,调好电流参数:电流过大易烧伤甚至穿钢板;电流过小起弧困难,焊接不牢固。
钢板接头示意图:5、钢丝网绑扎:止水钢板焊接好后采用扎丝绑扎双层密目钢丝网。
钢丝网上下及梁四周必须设置到位,防止混凝土砂浆渗漏;钢筋穿过钢丝网部位采用扎丝绑扎封口。
6、检查验收:施工完毕后,报质检、监理、甲方验收。
五、质量标准1、钢板表面应清洁,无锈蚀、麻点或划痕等缺陷。
2、焊缝的焊接应均匀,不得有裂缝、夹渣、咬边、烧穿等缺陷。
3、钢丝网绑扎牢固,不得出现松动脱落现象,混凝土浇筑过程中不得出现穿孔漏混凝土现象。
六、施工注意事项1、焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象。
2、对于钢板穿过柱处,与柱箍筋产生交叉,需做细部处理,一般做法就是将止水钢板范围内的柱箍筋折断,与钢板止水带焊接。
七、成品保护1、注意对已焊接好的钢板止水带的保护,不乱踩乱拆、不粘油污。
在施工中出现的钢板止水带位置偏移认真修复,保证钢板止水带位置正确。
2、焊接过程中注意保护结构钢筋,不得损伤结构钢筋。
八、安全文明施工1、进入施工现场必须佩带安全帽并遵守安全生产各项制度及纪律;2、焊接时,焊接与配合人员必须采取防止触电、高空坠落、火灾等事故的安全措施;3、接地线及手把线都不得搭设在易燃与带有热源的物品上接地线不得接在管道、钢筋、设备与建筑物金属构架或轨道上;4、现场使用的电焊机应设有可防雨、防潮防晒的机棚,并备有消防用品;5、施焊人员必须持证上岗,严禁无证上岗。
必须遵守安全技术操作,严禁违规施焊。
6、雨天不得露天电焊,在潮湿地带作业时,操作人员应站在铺有绝缘物品的地方,并穿好绝缘鞋。
止水钢板安装安全技术交底1. 前言止水钢板是一种用于防水处理的重要材料,广泛应用于建筑工程、水利工程等领域。
为了保障施工的安全性,本文将详细介绍止水钢板的安装安全技术要点。
2. 安装前的准备工作在进行止水钢板安装前,施工人员需要做好以下准备工作:2.1 安全培训所有参与止水钢板安装工作的施工人员必须经过相关安全培训,了解施工过程中可能出现的风险和应对措施。
2.2 工作区域布置在施工现场,需要将工作区域清理干净,确保没有杂物堆放。
同时需要设置明显的安全警示标志,引导人员避免进入工作区域。
2.3 安全装备施工人员需要佩戴符合规定的安全装备,例如安全帽、防滑鞋、手套等。
同时,需要准备好相应的施工工具和机械设备,并确保其正常运行。
3. 施工过程中的安全要点3.1 防止坠落在止水钢板安装过程中,施工人员应严禁站在钢板上进行施工,以免发生坠落事故。
应通过搭建脚手架、使用安全绳索等方式来确保施工人员的安全。
3.2 防止切割伤害在进行止水钢板的切割工作时,需要使用专用的切割工具,并佩戴防护眼镜和防护面罩,以防止切割过程中的金属碎片伤人。
3.3 防止电击止水钢板安装中常涉及电焊作业,施工人员应确保电焊设备的绝缘性能良好,并正确使用绝缘手套和绝缘鞋。
3.4 防止物体打击在进行止水钢板安装期间,应设立安全警戒区域,并加装防护栏杆,以防止坠落物体伤及施工人员。
3.5 防止火灾火灾是一个严重的安全风险,施工人员应保持施工区域的清洁整齐,禁止在施工现场吸烟或使用明火。
同时,应配备消防器材,并定期进行消防器材的检查和维护。
4. 施工结束后的安全措施在结束止水钢板安装工作后,施工人员需要注意以下安全措施:4.1 清理工作区域及时清理工作区域,将施工过程中产生的垃圾和废料清除干净,确保施工现场的整洁与安全。
4.2 保养维护工具对使用过的切割工具、焊接设备等进行清洁和保养,确保其正常工作状态。
4.3 安全回顾与总结及时进行安全回顾与总结,总结施工过程中的安全经验和教训,以便在今后的施工过程中能够更好地避免安全事故。
一、交底目的为确保止水钢板施工过程中的安全,提高施工质量,保障施工人员生命财产安全,特进行止水钢板安全技术交底。
二、交底对象所有参与止水钢板施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工准备(1)材料准备:确保止水钢板、钢筋、焊条等材料符合设计要求和规范标准。
(2)机具准备:检查电焊机、切割机、气泵等机具设备,确保其性能良好。
(3)人员准备:对施工人员进行安全技术培训,提高安全意识。
2. 施工工艺(1)止水钢板安装:按照设计要求,确保止水钢板中心线与施工缝重合,安装于1/2板(墙)厚,先浇混凝土和后浇混凝土各一半,保证钢板的水平度和垂直度。
(2)钢筋焊接:采用合适的焊条,按照规范要求进行焊接,确保焊缝质量。
(3)钢板搭接:钢板搭接长度为5cm,贴合边焊接,钢板交叉部位采用贴合四边满焊,确保钢板焊缝严密。
(4)锚固与结合:底板止水钢板开口向上,确保钢板与混凝土间无杂物,提高防水效果。
3. 安全措施(1)施工人员必须佩戴安全帽、防护眼镜、手套等个人防护用品。
(2)高空作业时,必须系好安全带,并配备安全绳。
(3)焊接作业时,必须保持通风良好,防止一氧化碳中毒。
(4)切割作业时,必须佩戴防护眼镜和口罩,防止切割粉尘伤害。
(5)施工过程中,必须遵守操作规程,严禁违章作业。
4. 应急措施(1)发生火灾时,立即切断电源,使用灭火器进行灭火。
(2)发生触电事故时,立即切断电源,使用绝缘物品进行救援。
(3)发生高处坠落事故时,立即进行救援,并报告相关部门。
四、交底要求1. 施工人员必须认真听取安全技术交底,并签字确认。
2. 施工过程中,必须严格执行安全技术交底内容。
3. 施工负责人应定期检查施工现场的安全状况,确保施工安全。
4. 施工人员发现安全隐患,应立即报告相关部门。
五、交底时间[填写交底时间]六、交底人[填写交底人姓名]七、接收人[填写接收人姓名]八、参加交底人员[填写参加交底人员姓名]九、备注本安全技术交底内容仅供参考,具体施工过程中,应根据实际情况进行调整。
..止水钢板穿框架柱做法3、钢板接头:钢板接头采用双面焊,两块钢板的搭接长度不小于50mm,两端均匀应满焊,如下图所示,焊接高度不低于钢板的厚度,焊条应采用符合设计要求。
焊接之前应进行试焊,调好,调好电流参数:电流过大易烧伤甚至穿钢板;电流过小起弧困难,焊接不牢固。
钢板接头示意图:.5、钢丝网绑扎:止水钢板焊接好后采用扎丝绑扎双层密目钢丝网。
钢丝网上下及梁四周必须设置到位,防止混凝土砂浆渗漏;钢筋穿过钢丝网部位采用扎丝绑扎封口。
6、检查验收:施工完毕后,报质检、监理、甲方验收。
五、质量标准1、钢板表面应清洁,无锈蚀、麻点或划痕等缺陷。
2、焊缝的焊接应均匀,不得有裂缝、夹渣、咬边、烧穿等缺陷。
3、钢丝网绑扎牢固,不得出现松动脱落现象,混凝土浇筑过程中不得出现穿孔漏混凝土现象。
六、施工注意事项1、焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象。
2、对于钢板穿过柱处,与柱箍筋产生交叉,需做细部处理,一般做法是将止水钢板范围内的柱箍筋折断,与钢板止水带焊接。
七、成品保护1、注意对已焊接好的钢板止水带的保护,不乱踩乱拆、不粘油污。
在施工中出现的钢板止水带位置偏移认真修复,保证钢板止水带位置正确。
2、焊接过程中注意保护结构钢筋,不得损伤结构钢筋。
八、安全文明施工1、进入施工现场必须佩带安全帽并遵守安全生产各项制度及纪律;2、焊接时,焊接和配合人员必须采取防止触电、高空坠落、火灾等事故的安全措施;3、接地线及手把线都不得搭设在易燃和带有热源的物品上接地线不得接在管道、钢筋、设备和建筑物金属构架或轨道上;4、现场使用的电焊机应设有可防雨、防潮防晒的机棚,并备有消防用品;5、施焊人员必须持证上岗,严禁无证上岗。
必须遵守安全技术操作,严禁违规施焊。
6、雨天不得露天电焊,在潮湿地带作业时,操作人员应站在铺有绝缘物品的地方,并穿好绝缘鞋。
一、交底目的为确保止水钢板施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行安全技术交底。
二、交底对象参与止水钢板施工的所有工人。
三、交底内容1. 安全意识教育(1)增强安全意识,充分认识到止水钢板施工过程中的安全重要性。
(2)遵守国家有关安全生产的法律法规和操作规程。
(3)自觉接受安全教育和培训,提高自身安全素质。
2. 施工现场安全要求(1)进入施工现场必须佩戴安全帽,穿好工作服,严禁穿拖鞋、高跟鞋。
(2)高空作业时,必须系好安全带,并采取防坠落措施。
(3)禁止酒后作业,禁止在施工现场吸烟、使用明火。
(4)施工现场严禁攀登、跨越防护设施。
(5)注意用电安全,严禁私拉乱接电线,使用电器设备时必须确保设备完好。
3. 止水钢板施工安全要点(1)施工前,认真检查施工设备和工具,确保其完好。
(2)止水钢板安装过程中,严格按照设计要求进行,确保安装牢固。
(3)焊接过程中,注意焊接设备的通风和散热,防止火灾事故发生。
(4)焊接作业人员必须佩戴防护眼镜、手套等防护用品。
(5)防止焊接火花飞溅,对周围环境进行清理,避免引起火灾。
(6)注意钢板焊接过程中的高温作业,避免烫伤。
4. 事故处理(1)发生事故时,立即停止作业,保护现场。
(2)迅速组织救援,拨打急救电话。
(3)按照事故处理程序,妥善处理事故。
5. 其他注意事项(1)加强施工过程中的沟通与协调,确保施工顺利进行。
(2)定期对施工人员进行安全检查,及时发现和消除安全隐患。
(3)施工结束后,做好现场清理工作,确保施工场地整洁。
四、交底人(此处填写交底人姓名及职务)五、交底时间(此处填写交底时间)六、接收人(此处填写接收人姓名及职务)七、备注本安全技术交底适用于所有参与止水钢板施工的工人,请认真阅读并遵守。
如有疑问,请及时向交底人咨询。

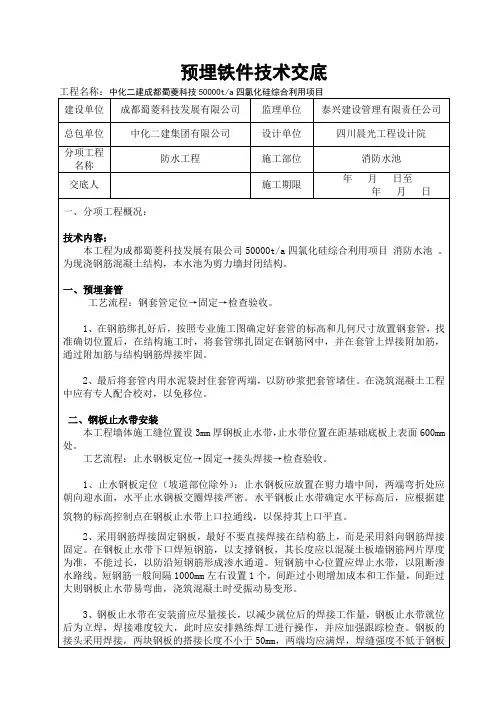

交底内容:1、材料准备1.1止水钢板(200mm+30+30)×3mm,止水钢板不得有裂缝、锈蚀、斑痕、变形,其断面尺寸和机械性能符合设计规定。
(使用部位①设计规定旳部位。
②图纸会审中号楼-5.28m处外墙施工缝部位。
)1.2焊条:焊条旳性能应符合现行国标《碳钢焊条》GB/T5117或《低合金钢焊条》GB/T5118旳规定,必须有出厂合格证。
1.3焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象。
1.4机械:交流弧焊机、直流弧焊机1.5工具:焊接电缆、电焊钳、焊接护目镜、面罩、电焊手套、护脚、錾子、钢丝刷、锉刀、小手锤、电焊条、烘干箱等。
2、作业条件2.1焊工必须持有有效旳上岗证。
2.2电源应符合规定,接地线、焊接连接安全,双线到位。
2.3焊前止水钢板表面必须清除油污、水分、铁锈和氧化皮。
2.4已经清晰所需设立止水钢板旳位置。
3、操作工艺3.1工艺流程检查设备→焊接托架→放钢板、焊接钢板→质量检查3.2操作措施3.2.1检查电源、焊机及工具。
焊接地线与钢板接触良好,避免起弧而烧伤钢板。
3.2.2焊接工艺检查:在钢板正式焊接前,应焊接3个模拟试件做拉力实验,经实验合格后,方可进行焊接。
交底内容:3.2.3焊接固定托架用Φ12钢筋做托架和侧面固定,详见下图:托架每隔1m放置一种,托架绑扎在临近竖向钢筋上,保证托架不下坠。
钢板放置在钢板托架上。
3.2.4放钢板、焊接钢板将一种单元榀旳钢板焊接,放置在已焊接好旳钢板托架上。
相连两块钢板错缝搭接30mm,钢板与钢板内外均满焊。
转角部位其中一侧旳伸出长度不不不小于50mm。
3.3季节性施工3.3.1雨天不适宜在现场进行施焊;必须施焊时,应采用有效遮蔽措施。
焊后未冷却旳接头不得遇到雨水。
交底内容:4、质量原则4.1钢板旳品种和质量,焊条旳牌号、性能均必须符合设计规定。
检查措施:检查出厂证明书和实验报告单。
4.2电弧焊接头旳强度检查必须合格。
4.3电弧焊接头清渣后逐个进行外观检查,其检查成果应符合下列规定:4.3.1焊缝表面应平整,不得有凹陷或焊瘤。
工程名称成都大盛电子商务物流集散中心建设单位成都大盛物流有些公司
监理单位四川康立项目管理有限公司施工单位四川方基建设股份有限公司
交底部位消防水池、泵房剪力墙止水钢板安装交底日期
交底人签字接收人签字
交底内容:
一、工程概况:
1、本工程室内标高±0.000相当于绝对标高490.500m。
2、消防水池底板顶标高为负4.35m、集水坑底板顶标高为负(-5.35m),水泵房底板顶标高为负(-4.95m)、集水坑底板顶标高为负(-5.65m)。
3、消防水池、泵房以外的基础采用柱下独立桩承台,混凝土采用C30现浇,有桩的承台、底板钢筋的混凝土保护层厚度为100mm、其余面40mm、承台上的混凝土柱钢筋保护层厚度为25mm。
4、消防水池、泵房基础采用筏板基础,钢筋混凝土墙体、梁、柱及筏板均采用C30抗渗混凝土,抗渗等级P8,钢筋保护层厚度为水池及泵房筏板底面为100mm,筏板侧面和顶面为40mm,水池及泵房侧墙背水面、迎水面及顶板为25mm,在迎水面一侧需刷25mm厚M7.5水泥砂浆。
5、钢筋锚固按照16G101-1第60~62页施工,管桩顶填芯混凝土的高度H不得小于管桩外直径的3倍,且不小于1.5m。
6、钢筋大小间距按照消防水池、水泵房蓝图设置与绑扎。
二、、施工准备
1、材料及主要机具:钢板300*3(宽:300mm,厚3mm;上下两端作成燕尾形状,折角为45度(135度),燕尾宽度为50mm。
2、电焊机
3、支架钢筋φ12的钢筋
二、止水钢板安装方法
1、底板后浇带处止水钢板的安装做法
止水带设置在底板1/2厚度(400㎜)处采用φ12钢筋做止水带的支撑骨架,支撑骨架做成L型,短边焊于止水钢板和底板下部钢筋上,支撑骨架间距300mm--500mm。
2、剪力墙竖向后浇带止水钢板的安装
(1)、止水钢板安装采用钢筋固定,在结构钢筋上焊接钢板支撑架,支撑架采用φ12的钢筋切割及焊接,(如有剩余短钢筋则优先考虑短钢筋)一般L形,支撑架按500mm的间距进行布置,支撑架与主筋焊接,钢板与支撑架焊接,焊接所有的焊条规格及材料性能应符合设计要求。
(2)、消防泵房剪力墙厚度300,后浇带止水钢板300宽×3厚,止水带设置在剪力墙1/2厚度(150㎜),消防水池剪力墙厚度350,后浇带止水钢板300宽×3厚,止水带设置在剪力墙1/2厚度(175㎜),处采用φ12钢筋做
参加交底人员
工程名称成都大盛电子商务物流集散中心建设单位成都大盛物流有些公司
监理单位四川康立项目管理有限公司施工单位四川方基建设股份有限公司
交底部位消防水池、泵房剪力墙止水钢板安装交底日期
交底人签字接收人签字
交底内容:
止水带的支撑骨架,支撑骨架做成L型,一端焊于止水钢板上,另一端焊在剪力墙外侧或内侧竖向钢筋上;止水钢板垂直向下与剪力墙竖向钢筋平行。
止水钢板燕尾朝着迎水面。
(3)、钢板搭接不小于50mm,贴合边焊接,钢板焊缝严密,如发现焊缝不合格或有渗漏现象,应立即进行修整或补焊。
(4)、钢板安装结束,首先进行自检,再报验,经验收合格后再进行下道工序施工。
3、剪力墙底板以上300高处施工缝止水钢板安装和与剪力墙竖向止水钢板交接处的处理。
剪力墙后浇带止水钢板与300高施工缝止水钢板垂直成倒T形焊接。
三、止水钢板的下料和连接。
止水钢板制作成每块1米或3米左右,采用平接形式焊接、质量要求满焊
四、成品保护
后浇带止水钢板安装完后,立即用模板覆盖防止垃圾掉入。
附:止水带止水钢板基本做法图
(止水钢板搭接图一)
(止水钢板搭接图二)
参加交底人员
工程名称成都大盛电子商务物流集散中心建设单位成都大盛物流有些公司监理单位四川康立项目管理有限公司施工单位四川方基建设股份有限公司交底部位消防水池、泵房剪力墙止水钢板安装交底日期
交底人签字接收人签字
交底内容:
参加交底人员(支架与止水钢板连接图三)(止水钢板连接图四)。
