消防水池及筏板砼浇筑技术交底
- 格式:doc
- 大小:65.50 KB
- 文档页数:3

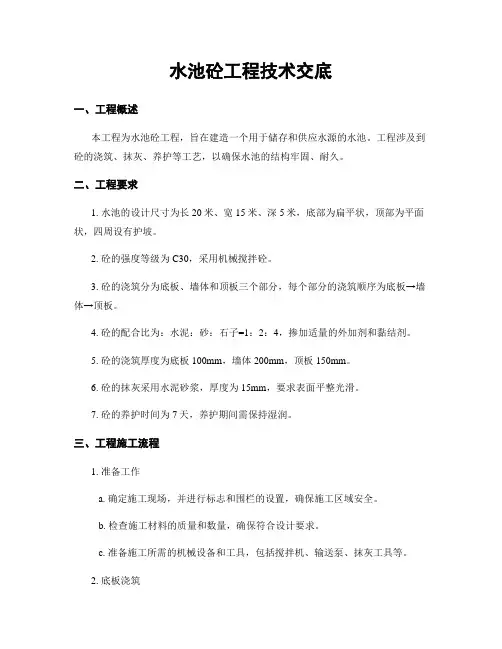

水池砼工程技术交底一、工程概述本次水池砼工程是为了满足某项目的用水需求而进行的建设工程,主要包括水池的设计、施工和验收等工作。
本文将详细介绍水池砼工程的技术要求和施工流程。
二、技术要求1. 砼材料选择:根据工程要求,选用符合国家标准的优质砂石、水泥、骨料等材料,并确保其质量稳定。
2. 砼强度等级:根据设计要求,确定水池砼的强度等级,普通应不低于C30。
3. 砼配合比:根据设计要求和材料特性,确定合理的砼配合比,确保砼的均匀性和强度。
4. 砼浇筑温度:在施工过程中,要控制砼浇筑温度,普通不得超过25℃,以免影响砼的强度和耐久性。
5. 砼浇筑层数:根据设计要求和施工条件,确定每层砼浇筑的厚度和浇筑顺序,确保浇筑质量。
6. 砼坍落度:砼坍落度应符合设计要求,在施工过程中要严格控制砼的坍落度,以保证砼的均匀性和流动性。
7. 砼养护:在砼浇筑后,要进行充分的养护,包括及时覆盖保湿、避免砼表面干裂等措施,以确保砼的强度和耐久性。
三、施工流程1. 准备工作:确定施工方案,制定施工计划,准备所需的施工材料和设备。
2. 基础处理:对水池基础进行清理、打磨等处理,确保基础平整、坚固。
3. 模板安装:根据设计要求,安装水池的模板,确保模板的稳定和密实。
4. 钢筋布置:按照设计要求,进行水池的钢筋布置,确保钢筋的正确位置和间距。
5. 砼浇筑:按照砼浇筑顺序,将预先调配好的砼倒入水池内,同时要控制砼的坍落度和浇筑温度。
6. 养护处理:在砼浇筑后,进行充分的养护处理,包括覆盖保湿、避免表面干裂等措施,确保砼的强度和耐久性。
7. 检验验收:在砼养护结束后,进行砼强度检验和验收,确保砼达到设计要求。
四、施工注意事项1. 施工过程中要严格按照施工方案和施工计划进行,确保工期和质量。
2. 施工现场要保持整洁,严禁乱堆乱放材料和设备,确保施工安全。
3. 施工人员要具备相应的资质和技术,严格按照操作规程进行施工,确保施工质量。
4. 施工过程中要及时处理施工中浮现的问题和难题,确保施工进度和质量。

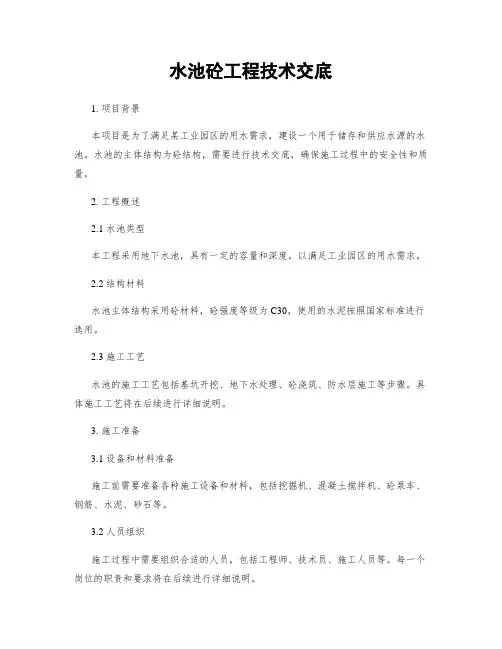

水池砼工程技术交底1. 项目背景本项目是为了满足某工业园区的用水需求,建设一个用于储存和供应水源的水池。
水池的主体结构为砼结构,需要进行技术交底,确保施工过程中的安全性和质量。
2. 工程概述2.1 水池类型本工程采用地下水池,具有一定的容量和深度,以满足工业园区的用水需求。
2.2 结构材料水池主体结构采用砼材料,砼强度等级为C30,使用的水泥按照国家标准进行选用。
2.3 施工工艺水池的施工工艺包括基坑开挖、地下水处理、砼浇筑、防水层施工等步骤。
具体施工工艺将在后续进行详细说明。
3. 施工准备3.1 设备和材料准备施工前需要准备各种施工设备和材料,包括挖掘机、混凝土搅拌机、砼泵车、钢筋、水泥、砂石等。
3.2 人员组织施工过程中需要组织合适的人员,包括工程师、技术员、施工人员等。
每一个岗位的职责和要求将在后续进行详细说明。
4. 施工过程4.1 基坑开挖根据设计要求和图纸,进行水池基坑的开挖工作。
开挖深度和尺寸需要符合设计要求,并且保证基坑的稳定性。
4.2 地下水处理在基坑开挖过程中,可能会遇到地下水的渗入。
需要采取相应的措施,如设置抽水井、排水管道等,以保证施工的顺利进行。
4.3 砼浇筑在基坑开挖和地下水处理完成后,开始进行砼浇筑工作。
首先进行钢筋的安装和焊接,然后进行砼的搅拌和泵送,最后进行浇筑和振捣。
4.4 防水层施工砼浇筑完成后,需要进行防水层的施工。
防水层可以采用防水涂料、防水卷材等材料进行施工,以保证水池的密封性。
5. 质量控制5.1 材料质量控制在施工过程中,需要对材料的质量进行控制。
包括水泥、砂石、钢筋等材料的检验和验收,确保其符合国家标准和设计要求。
5.2 施工工艺控制施工过程中需要严格按照施工工艺进行操作,包括基坑开挖、钢筋安装、砼浇筑、防水层施工等。
每一个环节都需要进行质量检查,确保施工质量。
5.3 现场监督和检查工程师和技术员需要对施工现场进行监督和检查,确保施工过程中的安全性和质量。

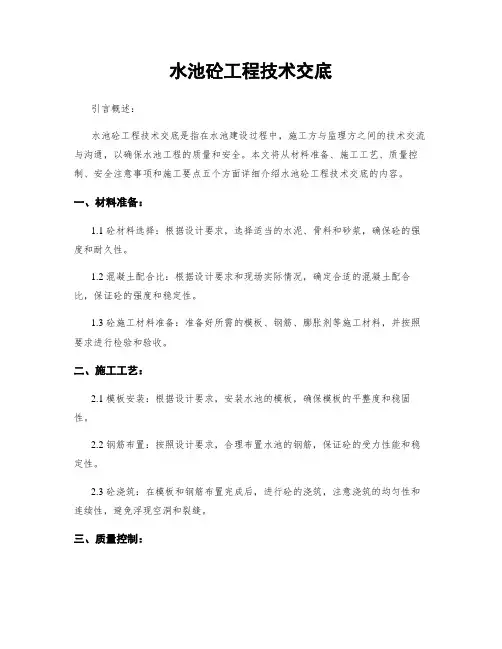

水池砼工程技术交底引言概述:水池砼工程技术交底是指在水池建设过程中,施工方与监理方之间的技术交流与沟通,以确保水池工程的质量和安全。
本文将从材料准备、施工工艺、质量控制、安全注意事项和施工要点五个方面详细介绍水池砼工程技术交底的内容。
一、材料准备:1.1 砼材料选择:根据设计要求,选择适当的水泥、骨料和砂浆,确保砼的强度和耐久性。
1.2 混凝土配合比:根据设计要求和现场实际情况,确定合适的混凝土配合比,保证砼的强度和稳定性。
1.3 砼施工材料准备:准备好所需的模板、钢筋、膨胀剂等施工材料,并按照要求进行检验和验收。
二、施工工艺:2.1 模板安装:根据设计要求,安装水池的模板,确保模板的平整度和稳固性。
2.2 钢筋布置:按照设计要求,合理布置水池的钢筋,保证砼的受力性能和稳定性。
2.3 砼浇筑:在模板和钢筋布置完成后,进行砼的浇筑,注意浇筑的均匀性和连续性,避免浮现空洞和裂缝。
三、质量控制:3.1 砼强度检测:在砼浇筑完成后,进行砼的强度检测,确保砼达到设计要求的强度标准。
3.2 砼表面处理:对砼表面进行养护和处理,防止表面龟裂和渗水现象的发生。
3.3 砼质量验收:进行砼的质量验收,检查砼的密实性、均匀性和无明显缺陷。
四、安全注意事项:4.1 施工现场安全:在施工过程中,严格遵守安全操作规程,保证施工现场的安全。
4.2 砼浇筑安全:在砼浇筑过程中,设置合理的防护措施,防止砼坍塌和工人受伤事故的发生。
4.3 模板拆除安全:在模板拆除前,进行必要的支撑和固定,确保拆除过程的安全性。
五、施工要点:5.1 温度控制:在砼浇筑过程中,控制好环境温度和混凝土温度,避免温度过高或者过低对砼强度和质量的影响。
5.2 水化反应控制:砼浇筑后,进行适当的养护,控制水化反应的速度,确保砼的强度和稳定性。
5.3 施工记录:对水池砼工程的施工过程进行详细记录,包括砼配合比、浇筑时间、强度检测结果等,以备后续参考和分析。
结论:水池砼工程技术交底是保证水池工程质量和安全的重要环节。
一、前言为确保水池混凝土施工过程中的安全,防止事故发生,现将水池混凝土施工安全技术交底如下,请各施工人员认真学习和遵守。
二、施工准备1. 施工人员应熟悉施工图纸、施工方案及安全技术措施,掌握水池混凝土施工工艺和安全操作规程。
2. 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜、防护手套等。
3. 施工前,应对施工现场进行清理,确保施工环境整洁,无障碍物。
三、施工过程安全技术措施1. 混凝土配合比:严格按照施工设计要求,不得随意更改。
用于输送或贮存饮用水的管渠、水池等构筑物,混凝土中的外加剂不得污染水质,有碍人体健康。
2. 模板工程:模板宜采用标准化、系列化的组合模板,并由加工厂集中加工制作。
使用QM和SZ钢支架做模板支架时,应进行施工设计,其强度、刚度、稳定性应满足施工安全要求。
3. 混凝土浇筑:混凝土运输前应踏勘运输道路,检查路况、地下管线等构筑物和架空线路状况,确认安全。
使用手推车运送混凝土,装料应低于车槽10cm以上,车槽前必须装设挡板;卸料时应设挡掩,严禁撒把。
4. 混凝土拌和:搅拌机运行时,严禁人员进入贮料区和卸料斗下。
作业人员向搅拌机料斗内倾倒水泥时,脚不得蹬踩料斗。
搅拌站边界应设护栏和安全标志,非施工人员不得入内。
5. 基坑、沟槽作业:进入基坑、沟槽前和作业中,应检查土壁和支护结构,确认土壁无裂缝、无坍塌,支护稳固。
不得在基坑、沟槽临边1m范围内堆物、堆料和运料。
6. 施工通道:大型、群体、综合性水池和管渠施工中,应根据工艺要求,在各层施工范围内的内外、上下层之间设置施工通道。
通道交叉时,交错部位的上下通道防护栏杆内侧,应立挂密目安全网。
7. 预留孔洞:水池、管渠底部和顶部预留的孔洞,必须用盖板盖牢,并应采取防挪移的措施或设围挡、安全标志;变形缝、后浇带作业前必须设围挡;预留钢筋、预埋件应设置明显的安全标志。
四、安全教育培训1. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识和自我保护能力。

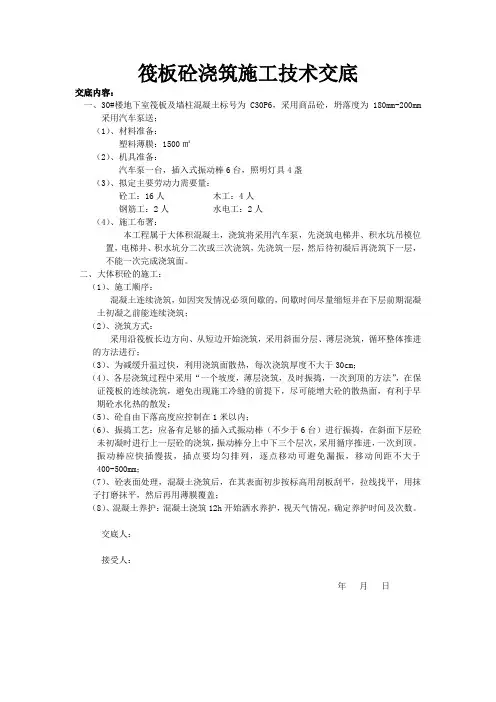

筏板砼浇筑施工技术交底交底内容:一、30#楼地下室筏板及墙柱混凝土标号为C30P6,采用商品砼,坍落度为180mm-200mm采用汽车泵送;(1)、材料准备:塑料薄膜:1500㎡(2)、机具准备:汽车泵一台,插入式振动棒6台,照明灯具4盏(3)、拟定主要劳动力需要量:砼工:16人木工:4人钢筋工:2人水电工:2人(4)、施工布署:本工程属于大体积混凝土,浇筑将采用汽车泵,先浇筑电梯井、积水坑吊模位置,电梯井、积水坑分二次或三次浇筑,先浇筑一层,然后待初凝后再浇筑下一层,不能一次完成浇筑面。
二、大体积砼的施工:(1)、施工顺序:混凝土连续浇筑,如因突发情况必须间歇的,间歇时间尽量缩短并在下层前期混凝土初凝之前能连续浇筑;(2)、浇筑方式:采用沿筏板长边方向、从短边开始浇筑,采用斜面分层、薄层浇筑,循环整体推进的方法进行;(3)、为减缓升温过快,利用浇筑面散热,每次浇筑厚度不大于30cm;(4)、各层浇筑过程中采用“一个坡度,薄层浇筑,及时振捣,一次到顶的方法”,在保证筏板的连续浇筑,避免出现施工冷缝的前提下,尽可能增大砼的散热面,有利于早期砼水化热的散发;(5)、砼自由下落高度应控制在1米以内;(6)、振捣工艺:应备有足够的插入式振动棒(不少于6台)进行振捣,在斜面下层砼未初凝时进行上一层砼的浇筑,振动棒分上中下三个层次,采用循序推进,一次到顶。
振动棒应快插慢拔,插点要均匀排列,逐点移动可避免漏振,移动间距不大于400-500mm;(7)、砼表面处理,混凝土浇筑后,在其表面初步按标高用刮板刮平,拉线找平,用抹子打磨抹平,然后再用薄膜覆盖;(8)、混凝土养护:混凝土浇筑12h开始洒水养护,视天气情况,确定养护时间及次数。
交底人:接受人:年月日。
一、工程概况1. 工程名称:_________________________2. 施工单位:_________________________3. 施工地点:_________________________4. 施工内容:筏板基础混凝土浇筑5. 施工日期:_________________________二、施工准备1. 技术交底内容:针对筏板基础混凝土浇筑过程中可能存在的安全隐患,对施工人员进行安全技术交底。
2. 施工人员:所有参与筏板基础混凝土浇筑的施工人员。
3. 交底时间:_________________________三、安全技术措施1. 施工人员安全:(1)所有施工人员必须经过安全培训,并持证上岗。
(2)进入施工现场必须佩戴安全帽,系好下颚带,锁好带扣。
(3)施工现场严禁吸烟、饮酒,不准穿拖鞋进入。
(4)作业高度2m以上必须搭设操作平台,并设置防护栏杆,严禁搭设探头板或飞跳,不准站在模板上沿操作。
2. 设备安全:(1)所有机械设备必须经过检验合格后方可使用。
(2)机械设备操作人员必须熟悉设备性能,遵守操作规程。
(3)机械设备运行时,操作人员必须保持安全距离,严禁在设备运行中检修。
3. 施工环境安全:(1)施工现场应保持整洁,排水畅通。
(2)夜间施工应保证足够的照明,照明行灯电压不得大于36V。
(3)遇有大风、雨、雪、大雾等恶劣天气,应停止施工。
4. 材料安全:(1)混凝土、水泥、砂、石等原材料必须符合设计要求,并有质量检验报告。
(2)材料堆放整齐,不得超高、超宽。
5. 施工现场管理:(1)施工现场设置明显的安全警示标志。
(2)施工人员必须遵守施工现场各项规章制度。
四、应急措施1. 施工过程中发生安全事故,应立即停止施工,并及时上报。
2. 根据事故情况,采取相应的救援措施。
3. 事故调查处理应按照国家有关法律法规进行。
五、交底内容1. 施工人员应充分了解本工程的安全技术措施,严格按照规定操作。
水池砼工程技术交底一、工程概述本工程为水池砼工程,旨在建造一个用于储存和供应水源的水池。
工程涉及到砼的浇筑、抹灰、养护等工艺,以确保水池的结构牢固、耐久。
二、工程要求1. 水池的设计尺寸为长20米、宽15米、深5米,底部为扁平状,顶部为平面状,四周设有护坡。
2. 砼的强度等级为C30,采用机械搅拌砼。
3. 砼的浇筑分为底板、墙体和顶板三个部分,每个部分的浇筑顺序为底板→墙体→顶板。
4. 砼的配合比为:水泥:砂:石子=1:2:4,掺加适量的外加剂和黏结剂。
5. 砼的浇筑厚度为底板100mm,墙体200mm,顶板150mm。
6. 砼的抹灰采用水泥砂浆,厚度为15mm,要求表面平整光滑。
7. 砼的养护时间为7天,养护期间需保持湿润。
三、工程施工流程1. 准备工作a. 确定施工现场,并进行标志和围栏的设置,确保施工区域安全。
b. 检查施工材料的质量和数量,确保符合设计要求。
c. 准备施工所需的机械设备和工具,包括搅拌机、输送泵、抹灰工具等。
2. 底板浇筑a. 在施工现场进行基坑的开挖和排水处理,确保底板施工的平整。
b. 将钢筋网铺设在基坑底部,并进行固定。
c. 搅拌砼材料,按照配合比进行搅拌,并使用输送泵将砼输送到基坑中。
d. 进行砼的均匀浇筑,使用振捣器进行振捣,以确保砼的密实性。
e. 砼浇筑完成后,进行养护,覆盖防水膜并保持湿润。
3. 墙体浇筑a. 在底板上进行墙体的模板搭设,确保模板的垂直和水平度。
b. 将钢筋网固定在模板内部,并进行连接。
c. 搅拌砼材料,按照配合比进行搅拌,并使用输送泵将砼输送到模板内。
d. 进行砼的均匀浇筑,使用振捣器进行振捣,以确保砼的密实性。
e. 砼浇筑完成后,进行养护,覆盖防水膜并保持湿润。
4. 顶板浇筑a. 在墙体顶部进行顶板的模板搭设,确保模板的平整和尺寸准确。
b. 将钢筋网固定在模板内部,并进行连接。
c. 搅拌砼材料,按照配合比进行搅拌,并使用输送泵将砼输送到模板内。

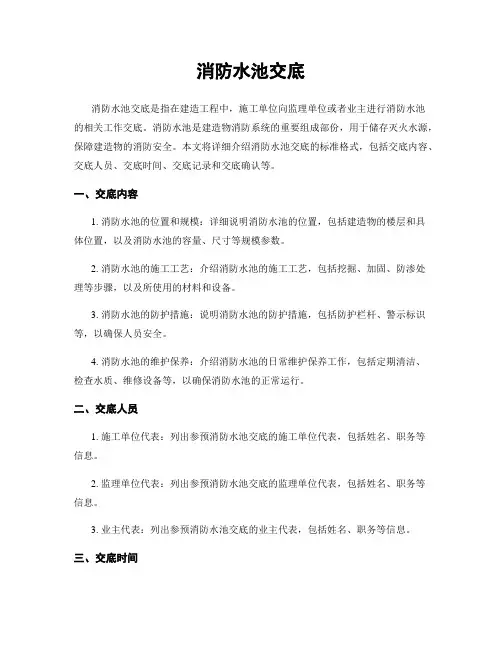

消防水池交底消防水池交底是指在建造工程中,施工单位向监理单位或者业主进行消防水池的相关工作交底。
消防水池是建造物消防系统的重要组成部份,用于储存灭火水源,保障建造物的消防安全。
本文将详细介绍消防水池交底的标准格式,包括交底内容、交底人员、交底时间、交底记录和交底确认等。
一、交底内容1. 消防水池的位置和规模:详细说明消防水池的位置,包括建造物的楼层和具体位置,以及消防水池的容量、尺寸等规模参数。
2. 消防水池的施工工艺:介绍消防水池的施工工艺,包括挖掘、加固、防渗处理等步骤,以及所使用的材料和设备。
3. 消防水池的防护措施:说明消防水池的防护措施,包括防护栏杆、警示标识等,以确保人员安全。
4. 消防水池的维护保养:介绍消防水池的日常维护保养工作,包括定期清洁、检查水质、维修设备等,以确保消防水池的正常运行。
二、交底人员1. 施工单位代表:列出参预消防水池交底的施工单位代表,包括姓名、职务等信息。
2. 监理单位代表:列出参预消防水池交底的监理单位代表,包括姓名、职务等信息。
3. 业主代表:列出参预消防水池交底的业主代表,包括姓名、职务等信息。
三、交底时间交底时间是指进行消防水池交底的具体日期和时间,确保各方能够及时参预和了解相关内容。
四、交底记录交底记录是对消防水池交底过程中的重要内容进行记录和整理,以便后续查阅和参考。
交底记录应包括以下内容:1. 交底内容概述:简要概述本次交底的主要内容和要点。
2. 交底过程:详细记录交底过程中的讲解和讨论内容,包括各方提出的问题和解答。
3. 交底结果:总结本次交底的结果,包括各方对交底内容的认可和接受程度。
4. 交底意见和建议:记录各方对消防水池交底内容的意见和建议,以供后续改进和调整。
五、交底确认交底确认是指各方对交底内容进行确认和签字,以确保交底内容的准确性和有效性。
交底确认应包括以下内容:1. 各方代表签字:施工单位代表、监理单位代表和业主代表分别在交底记录上签字确认。
筏板混凝土浇筑技术交底一、工程概况本工程为_____,筏板基础尺寸为_____,混凝土强度等级为_____,抗渗等级为_____。
本次筏板混凝土浇筑方量较大,施工难度较高,为确保施工质量和安全,特进行本次技术交底。
二、施工准备1、技术准备(1)熟悉施工图纸和相关规范标准,编制施工方案并进行技术交底。
(2)对混凝土配合比进行设计和试配,确保混凝土的性能满足设计和施工要求。
(3)对施工人员进行培训,使其掌握筏板混凝土浇筑的施工工艺和技术要点。
2、材料准备(1)水泥:选用_____水泥,其质量应符合国家标准。
(2)砂:选用中砂,其含泥量不应大于_____%。
(3)石子:选用_____石子,其含泥量不应大于_____%。
(4)外加剂:根据混凝土性能要求,选用合适的外加剂,如减水剂、缓凝剂等。
(5)水:采用符合国家标准的饮用水。
3、机具准备(1)混凝土搅拌设备:确保搅拌设备性能良好,能够满足施工要求。
(2)混凝土运输车辆:根据浇筑量和运输距离,合理安排运输车辆数量。
(3)混凝土输送泵:选用性能可靠的输送泵,并配备足够的输送管道。
(4)振捣设备:准备插入式振捣器和平板振捣器,数量应满足施工要求。
(5)其他工具:如抹子、刮杠、铁锹等。
4、现场准备(1)清理筏板基础内的杂物和积水,确保基层干净。
(2)在筏板基础上设置标高控制点,以便控制混凝土浇筑厚度。
(3)对模板和钢筋进行检查,确保其位置、尺寸和固定情况符合要求。
(4)在施工现场设置照明设备和通讯设备,确保施工过程中的通讯畅通和照明充足。
三、施工工艺1、混凝土搅拌(1)严格按照配合比进行配料,计量要准确。
(2)搅拌时间应符合规定,确保混凝土搅拌均匀。
2、混凝土运输(1)混凝土运输过程中应保持搅拌状态,防止混凝土离析。
(2)根据运输距离和气温条件,合理控制运输时间,确保混凝土在初凝前浇筑完毕。
3、混凝土浇筑(1)浇筑顺序:从一端开始,逐步推进,分层浇筑,分层厚度一般为_____cm。
消防水池交底一、任务背景消防水池是消防系统中的重要组成部分,用于储存大量的水源以供消防灭火使用。
为了确保消防水池的正常运行和有效利用,进行消防水池交底是必不可少的环节。
本文将详细介绍消防水池交底的内容和要求。
二、交底内容1. 消防水池的基本信息- 水池位置:位于XX区XX街XX号- 水池容量:1000立方米- 水池材质:混凝土- 水池防渗措施:防渗膜- 水池配套设施:进水管道、排水管道、消防泵等2. 水池的维护保养- 定期巡检:每月进行一次水池巡检,检查水池是否有渗漏、裂缝等问题。
- 清洁保养:定期清理水池内的杂物和污垢,保持水质清洁。
- 维修维护:发现水池存在问题时,及时进行维修和更换设备。
3. 水池的使用管理- 水池的供水用途:主要用于消防灭火和应急供水。
- 水池的供水方式:通过消防泵将水池的水源输送到消防水系统中。
- 水池的水质监测:定期对水池的水质进行检测,确保水质符合消防要求。
4. 应急预案与演练- 应急预案:制定消防水池的应急预案,明确各部门的职责和应急处置流程。
- 演练计划:定期组织演练,提高应急处置的能力和效率。
三、交底要求1. 交底人员:参与交底的人员包括消防部门负责人、维护人员、管理人员等。
2. 交底时间:交底应在消防水池建成后的一个月内进行。
3. 交底形式:可以采用现场交底、文件交底或者培训形式进行。
4. 交底记录:交底过程中应制作详细的交底记录,包括交底人员名单、交底内容、交底时间等。
四、交底效果评估1. 交底后的效果评估:交底后需进行效果评估,检查是否达到预期的效果和要求。
2. 交底记录的保存:交底记录需妥善保存,作为日后查阅和参考的依据。
五、总结消防水池交底是确保消防水池正常运行和有效利用的重要环节。
通过详细介绍消防水池的基本信息、维护保养、使用管理以及应急预案与演练等内容,可以提高交底人员的工作效率和水平,确保消防水池的安全运行。
同时,交底后的效果评估和交底记录的保存也是不可忽视的环节,可以为日后的管理和维护提供参考依据。
水池砼工程技术交底一、项目概述本项目是针对某水池的砼工程进行技术交底。
水池作为储存水源的重要设施,需要保证其结构的牢固性和耐久性,以确保水池的正常运行和使用。
本文将详细介绍水池砼工程的施工技术要点、工序流程和质量控制措施。
二、施工技术要点1. 材料准备:根据设计要求,选用符合标准的水泥、砂、石料等材料,并进行质量检验。
确保材料的质量合格,以提高砼的强度和耐久性。
2. 砼配合比设计:根据工程要求和环境条件,确定合适的砼配合比。
配合比应考虑到砼的强度、耐久性、施工性能等因素,确保砼的质量达到设计要求。
3. 施工工艺:根据设计图纸和施工方案,确定施工工艺。
包括模板搭设、钢筋布置、混凝土浇筑、养护等工艺要求。
施工过程中要注意施工顺序、施工方法和施工质量控制。
4. 砼浇筑:在施工过程中,要确保砼的浇筑均匀、连续,避免出现冷缝、夹渣等质量问题。
同时,要注意控制浇筑速度和温度,以防止砼开裂。
5. 养护措施:砼浇筑后,要进行适当的养护措施,以提高砼的强度和耐久性。
养护时间一般为7-14天,期间要进行保湿、覆盖等措施,以防止砼过早干燥和开裂。
三、工序流程1. 模板搭设:根据设计要求,搭设水池的模板。
模板要牢固、平整,能够承受混凝土的浇筑压力。
模板搭设完成后,要进行检查和验收。
2. 钢筋布置:根据设计要求,进行水池的钢筋布置。
钢筋要符合设计图纸的要求,布置密度要合理,钢筋之间要有足够的间隙,以便混凝土的浇筑和养护。
3. 混凝土浇筑:在模板和钢筋布置完成后,进行混凝土的浇筑。
浇筑时要注意砼的均匀性和连续性,避免出现冷缝、夹渣等质量问题。
同时,要控制浇筑速度和温度,以防止砼开裂。
4. 养护:混凝土浇筑完成后,进行适当的养护措施。
养护时间一般为7-14天,期间要进行保湿、覆盖等措施,以防止砼过早干燥和开裂。
养护完成后,进行养护质量检查和验收。
四、质量控制措施1. 材料质量控制:对水泥、砂、石料等材料进行质量检验,确保其符合标准要求。
消防水池交底消防水池交底是指在消防工程建设过程中,施工单位向消防监督机构交底消防水池的设计、施工、验收等相关内容的一项工作。
本文将详细介绍消防水池交底的标准格式。
一、交底的时间和地点:消防水池交底应在消防水池施工完成并通过验收后进行,交底时间和地点应提前与消防监督机构商议确定。
二、参预人员:交底会应由以下人员参预:1. 施工单位项目负责人:负责全面组织、协调和推进交底工作。
2. 消防监督机构代表:负责监督和指导交底工作。
3. 施工单位相关人员:包括设计师、施工人员等。
三、交底内容:1. 消防水池的设计方案:- 介绍消防水池的设计图纸,包括平面图、剖面图等。
- 说明消防水池的尺寸、容量、材质等设计参数。
- 解释设计方案的合理性和符合相关法规标准的依据。
2. 施工过程和方法:- 详细描述消防水池的施工过程,包括基坑开挖、钢筋绑扎、混凝土浇筑等。
- 强调施工过程中的质量控制和安全措施。
- 介绍施工过程中可能遇到的问题和应对措施。
3. 消防水池的验收标准:- 说明消防水池验收的相关法规和标准。
- 介绍验收过程中需要检查的项目和要求。
- 解释验收合格的标准和依据。
4. 消防水池的使用和维护:- 说明消防水池的使用方法和注意事项。
- 强调定期维护和检查的重要性。
- 提供维护保养的建议和措施。
四、交底形式和记录:1. 交底形式:- 交底可以采用会议形式进行,也可以通过书面材料进行。
- 会议形式应有主持人主持,记录人记录会议内容。
2. 交底记录:- 交底记录应详细记录交底会议的内容,包括参会人员、交底内容、问题讨论和解决方案等。
- 交底记录应由记录人整理,并由相关人员签字确认。
五、交底后的工作:1. 整改和复验:- 如在交底过程中发现问题,施工单位应及时整改。
- 整改完成后,应通知消防监督机构进行复验。
2. 归档和备案:- 交底记录和相关资料应归档保存,并按规定备案。
- 归档的资料应包括设计图纸、施工记录、验收报告等。
消防水池交底消防水池交底是指在建造工程中,施工单位向监理单位、业主单位或者相关部门交底消防水池的设计、施工、验收等相关情况的一项工作。
消防水池是建造物消防系统中的重要组成部份,用于储存灭火水源,保障建造物在火灾发生时的灭火需求。
一、交底内容1. 消防水池的设计方案:包括消防水池的位置、容积、材料、结构、防渗措施等设计要求。
设计方案应符合国家相关消防法规和规范的要求。
2. 消防水池的施工过程:包括施工单位的组织管理、施工工艺、施工工序、施工质量控制等方面的内容。
施工过程中应按照设计方案要求进行施工,并严格执行相关的施工安全规范。
3. 消防水池的验收标准:包括验收前的准备工作、验收时的检查项目、验收时的测试方法和标准等内容。
验收标准应符合国家相关消防法规和规范的要求。
二、交底方式1. 书面交底:施工单位应向监理单位、业主单位或者相关部门提交消防水池的设计方案、施工图纸、验收标准等相关文件,并进行详细的说明和解释。
相关文件应加盖公章,并注明文件的版本号和日期。
2. 现场交底:施工单位应组织消防水池的设计人员、施工人员、监理人员等参预交底会议,现场演示消防水池的施工过程,并对设计方案、施工质量控制、验收标准等进行详细的解释和说明。
会议记录应详细记录交底内容、参预人员、时间等信息,并由相关人员签字确认。
三、交底要求1. 交底时间:施工单位应在消防水池施工前及时进行交底,确保相关人员对消防水池的设计、施工、验收等情况有清晰的了解。
2. 交底人员:施工单位应派遣专业的设计人员、施工人员、监理人员等参预交底,确保交底内容准确、完整。
3. 交底记录:交底会议应有详细的记录,包括交底内容、参预人员、时间等信息,并由相关人员签字确认。
交底记录应保存在工程档案中,以备查阅。
四、交底效果评估1. 监理单位、业主单位或者相关部门应对交底的内容进行评估,确保交底的效果达到预期目标。
2. 评估内容包括交底的准确性、交底的完整性、交底记录的规范性等方面。
