三七灰土垫层技术交底
- 格式:docx
- 大小:15.27 KB
- 文档页数:4

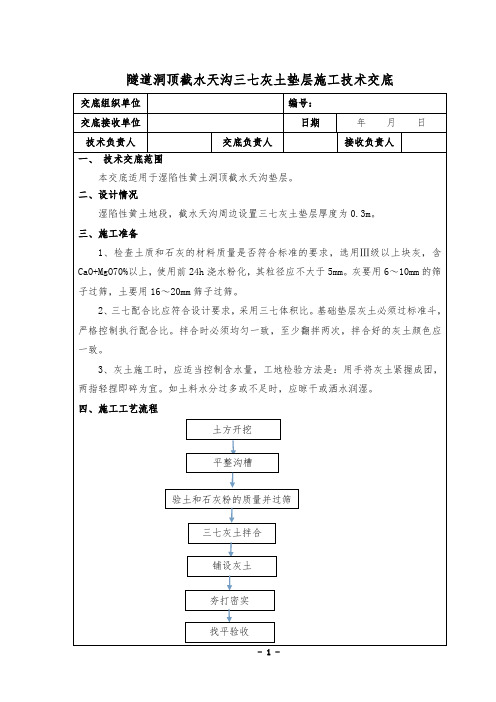

施工技术交底记录****小学操场及门房改造工工程名称交底日期程交底项目3:7灰土垫层工程部位基础交底提要土方工程技术质量内容:一、施工准备1.1 材料要求1.1.1 土料:优先采用基坑中挖出的黄土,不得含有有机杂物,严禁采用盐渍土。
应先过筛后使用,其颗粒粒径不大于15mm,含水率应符合规定。
1.1.2 石灰:应采用熟石灰。
1.2 主要机具一般应备有人力夯、蛙式打夯机、手推车、筛子(孔径5~10mm和15~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线、钢尺等。
1.3 作业条件1.3.1 施工前,应作好高程的标志,一般做法为在基槽边坡上每隔3m钉木桩,标识灰土上平高程。
1.3.2 施工前应根据工程特点、填料种类、设计压实系数≥0.97、施工条件等合理确定土料含水量控制范围、铺灰土厚度和夯打遍数等参数。
1.4土工试验现场土工试验必须具备所需要的环刀、锯条、称重天平、酒精灯、烘土托盘等。
二、操作工艺2.1 检验土料和石灰粉的质量并过筛→灰土拌合→槽底清理→分层铺灰土→夯打密实→找平验收2.2 检验土料和石灰粉的质量并过筛检查土料和石灰粉的材料质量是否符合标准的要求;然后分别过筛。
需控制石灰粒径应≤5mm,土颗粒粒径应≤20mm。
2.3 灰土拌合2.3.1 灰土的配合比3:7(石灰:黄土体积比)。
灰土必须过斗,严格控制配合比。
拌合时必须均匀一致,至少翻拌3次,拌合好的灰土颜色应一致,且应随用随拌。
2.3.2 灰土施工时,应适当控制含水量。
工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。
如土料水分过大或不足时,应翻松晾晒或洒水湿润,其含水量控制±2%范围内。
2.4 槽底清理基槽底基土表面应将虚土、杂物清理干净,并打两遍底夯,局部有软弱土层或孔洞时应及时挖除,然后用灰土分层回填夯实。
2.5 分层铺灰土2.5.1 各层虚铺都用木耙找平,参照标高标志用尺或标准杆对应检查。
2.5.2 每层的灰土铺摊厚度,可根据不同的施工方法,按下表选用项次夯具的种类重量(kg)虚铺厚度(mm)夯实厚度(mm)备注1 人工夯40~80 200~250 120~150 人工打夯,落高400~500mm2 轻型夯实工具120~400 200~250 120~150 蛙式打夯机、柴油打夯机2.6 夯打密实2.6.1 夯压的遍数应根据现场试验确定,一般不少于3遍。
西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土技术交底西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土垫层施工。
10#楼(25轴以东7.1m范围内、v轴以北w轴以南、19轴以西8.5m范围内、s轴以南5m范围内,不做灰土);13#楼(19轴以西8.6范围内、p轴以北3.5m范围内、25轴以东7.1m范围内、L轴以南6.15范围内不做灰土)。
车库部分灰土厚度为300mm,25轴向东延伸500mm处以东、c轴以南除主楼挤密桩范围内不做灰土,其余灰土厚度为400mm。
一、施工依据:《建筑工程施工质量验收统一标准》GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002西安市未央区先锋村城中村改造住宅安置楼工程建筑及结构施工图纸二、交底内容:1、范围交底内容适用于先锋花园安置小区地下车库工程灰土基础垫层施工。
2、施工准备2.1材料及主要机具:2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。
含水量应符合规定。
2.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
2.1.3主要机具有:一般应备有木夯、蛙式打夯机、小型压路机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2.2作业条件:2.2.1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。
2.2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;施工过程中不得碰坏损伤混凝土管桩。
2.2.3施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。
铺灰土的厚度和夯打遍数等参数。
重要的灰土填方其参数应通过压实试验来确定。
西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土技术交底西安市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土垫层施工。
10#楼(25轴以东7.1m范围内、v轴以北w轴以南、19轴以西8.5m范围内、s轴以南5m范围内,不做灰土);13#楼(19轴以西8.6范围内、p轴以北3.5m范围内、25轴以东7.1m 范围内、L轴以南6.15范围内不做灰土)。
车库部分灰土厚度为300mm,25轴向东延伸500mm处以东、c轴以南除主楼挤密桩范围内不做灰土,其余灰土厚度为400mm。
一、施工依据:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地基基础工程施工质量验收规范》 GB50202-2002西安市未央区先锋村城中村改造住宅安置楼工程建筑及结构施工图纸二、交底内容:1、范围交底内容适用于先锋花园安置小区地下车库工程灰土基础垫层施工。
2、施工准备2.1材料及主要机具:2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。
含水量应符合规定。
2.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
2.1.3主要机具有:一般应备有木夯、蛙式打夯机、小型压路机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2.2作业条件:2.2.1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。
2.2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;施工过程中不得碰坏损伤混凝土管桩。
2.2.3施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。
铺灰土的厚度和夯打遍数等参数。
市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土技术交底市未央区先锋村城中村改造住宅安置楼10、13#楼工程地下车库3:7灰土垫层施工。
10#楼(25轴以东7.1m围、v轴以北w轴以南、19轴以西8.5m围、s轴以南5m围,不做灰土);13#楼(19轴以西8.6围、p轴以北3.5m围、25轴以东7.1m围、L轴以南6.15围不做灰土)。
车库部分灰土厚度为300mm,25轴向东延伸500mm处以东、c轴以南除主楼挤密桩围不做灰土,其余灰土厚度为400mm。
一、施工依据:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地基基础工程施工质量验收规》 GB50202-2002市未央区先锋村城中村改造住宅安置楼工程建筑及结构施工图纸二、交底容:1、围交底容适用于先锋花园安置小区地下车库工程灰土基础垫层施工。
2、施工准备2.1材料及主要机具:2.1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。
含水量应符合规定。
2.1.2石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分。
2.1.3主要机具有:一般应备有木夯、蛙式打夯机、小型压路机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2.2作业条件:2.2.1基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。
2.2.2基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;施工过程中不得碰坏损伤混凝土管桩。
2.2.3施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制围。
铺灰土的厚度和夯打遍数等参数。
重要的灰土填方其参数应通过压实试验来确定。
2.2.4施工前,应作好水平高程的标志。
三七灰⼟回填技术交底和三七灰⼟回填质量要求三七灰⼟回填技术交底和三七灰⼟回填质量要求⼀、三七灰⼟回填:1、三七灰⼟采⽤机械拌制,拌制前严格按照三七灰⼟击实试验控制素⼟含⽔率,以⼿紧握⼟料成团,两指轻捏能碎为宜。
三七灰⼟回填时,同时进⾏灰⼟周边放坡范围内的素⼟回填,避免下⾬时基坑积⽔浸泡三七灰⼟基础;2、回填前,试验员应根据基坑平⾯布置图,并随时观察现场回填进度,报监理⼯程师见证取样;3、在三七灰⼟回填时,必须严格按照施⼯⽅案规定灰⼟虚铺厚度,按每层250~300mm进⾏回填,分层碾压,碾压遍数不少于4遍,碾压搭接宽度不少于500mm;在进⾏第⼀层、第⼆层三七灰⼟回填时,压路机只能静压不得振动,以免扰动⽼⼟,并增加碾压遍数1~2遍;对基坑周边等压路机碾压不到的部位,使⽤⼈⼯打夯夯实,保证压实系数等符合要求;在灰⼟回填⾄垫层底还剩下2~3层时,应及时调整灰⼟的虚铺厚度,避免灰⼟顶层过薄(少于15cm),出现“两张⽪”的现象,影响灰⼟粘结质量;4、灰⼟回填前,每200㎡打⼀个⽊桩进⾏布点,控制三七灰⼟的虚铺厚度和碾压后的表⾯平整度检查;5、每层回填完后,及时通知试验员进⾏取样检测合格后⽅可回填上⼀层,每层压实系数必须≥0.93;回填过程中,试验员严格按照“三七灰⼟回填检测⽅案”及“关于灰⼟回填检测⽅案的请⽰”进⾏取样和整理资料;回填过程中,及时了解天⽓预报,⼀旦有降⾬,应提前做好防⾬、排⽔⼯作,⽤彩条布覆盖灰⼟;6、本⼯程采⽤的三七灰⼟拌合机拌和原理为:电⼦计量⼟和熟⽯灰质量进⾏控制配合⽐,需根据⽯灰:素⼟=3:7的体积⽐将其换算为不同⾃然堆积密度的⽯灰和素⼟质量⽐进⾏控制,为能准确的控制三七灰⼟的拌和⽐例,需按照如下措施施⼯:①⼟⽅分包队伍必须在每天拌和前⽤电⼦天平对素⼟和⽯灰进⾏密度的检测(测三组数据取平均值),然后根据检测的实际密度根据体积⽐换算为质量⽐进⾏控制,并将检测的密度和换算后的质量⽐进⾏挂牌施⼯,以便我⽅和监理单位对配⽐进⾏控制。
