土建施工全部流程(工序)教学教材
- 格式:doc
- 大小:18.00 KB
- 文档页数:6

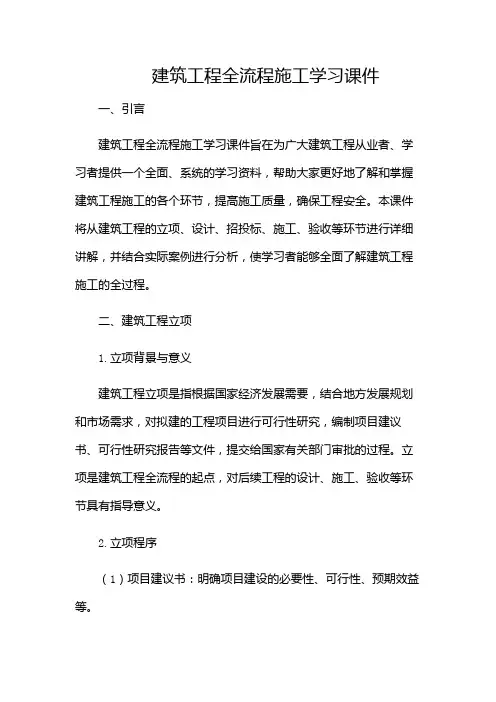

建筑工程全流程施工学习课件一、引言建筑工程全流程施工学习课件旨在为广大建筑工程从业者、学习者提供一个全面、系统的学习资料,帮助大家更好地了解和掌握建筑工程施工的各个环节,提高施工质量,确保工程安全。
本课件将从建筑工程的立项、设计、招投标、施工、验收等环节进行详细讲解,并结合实际案例进行分析,使学习者能够全面了解建筑工程施工的全过程。
二、建筑工程立项1.立项背景与意义建筑工程立项是指根据国家经济发展需要,结合地方发展规划和市场需求,对拟建的工程项目进行可行性研究,编制项目建议书、可行性研究报告等文件,提交给国家有关部门审批的过程。
立项是建筑工程全流程的起点,对后续工程的设计、施工、验收等环节具有指导意义。
2.立项程序(1)项目建议书:明确项目建设的必要性、可行性、预期效益等。
(2)可行性研究报告:对项目的技术、经济、社会、环境等方面进行综合分析,评估项目的可行性。
(3)立项审批:提交项目建议书和可行性研究报告,经过有关部门的审查、评估,最终获得立项批准。
三、建筑工程设计1.设计阶段划分建筑工程设计分为方案设计、初步设计和施工图设计三个阶段。
方案设计阶段主要包括建筑物的平面布局、立面造型、空间组织等;初步设计阶段对方案设计进行深化,明确建筑物的结构体系、设备系统等;施工图设计阶段则对初步设计进行细化,为施工提供详细的图纸和技术指导。
2.设计质量控制(1)设计单位资质:选择具有相应资质的设计单位进行工程设计。
(2)设计审查:组织专家对设计方案、初步设计、施工图等进行审查,确保设计质量。
(3)设计变更:在施工过程中,如遇到实际情况与设计不符,应及时进行设计变更,确保施工顺利进行。
四、建筑工程招投标1.招投标程序(1)招标:招标人发布招标公告,邀请符合条件的投标人参加投标。
(2)投标:投标人按照招标文件的要求,编制投标文件,提交给招标人。
(3)开标:招标人在规定的时间和地点,公开拆封投标文件,宣布投标报价。

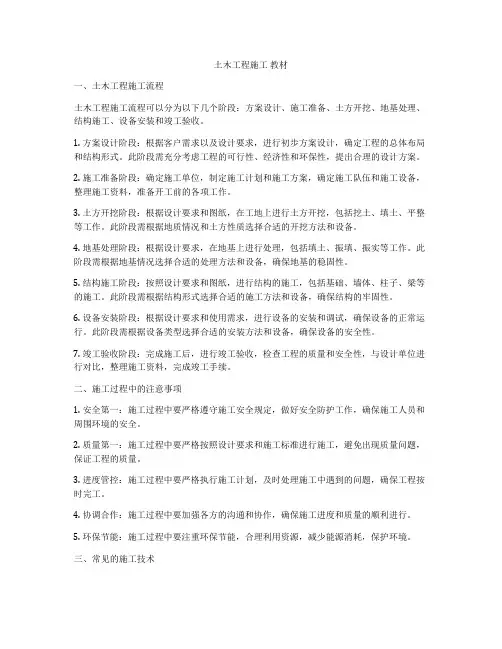

土木工程施工教材一、土木工程施工流程土木工程施工流程可以分为以下几个阶段:方案设计、施工准备、土方开挖、地基处理、结构施工、设备安装和竣工验收。
1. 方案设计阶段:根据客户需求以及设计要求,进行初步方案设计,确定工程的总体布局和结构形式。
此阶段需充分考虑工程的可行性、经济性和环保性,提出合理的设计方案。
2. 施工准备阶段:确定施工单位,制定施工计划和施工方案,确定施工队伍和施工设备,整理施工资料,准备开工前的各项工作。
3. 土方开挖阶段:根据设计要求和图纸,在工地上进行土方开挖,包括挖土、填土、平整等工作。
此阶段需根据地质情况和土方性质选择合适的开挖方法和设备。
4. 地基处理阶段:根据设计要求,在地基上进行处理,包括填土、振填、振实等工作。
此阶段需根据地基情况选择合适的处理方法和设备,确保地基的稳固性。
5. 结构施工阶段:按照设计要求和图纸,进行结构的施工,包括基础、墙体、柱子、梁等的施工。
此阶段需根据结构形式选择合适的施工方法和设备,确保结构的牢固性。
6. 设备安装阶段:根据设计要求和使用需求,进行设备的安装和调试,确保设备的正常运行。
此阶段需根据设备类型选择合适的安装方法和设备,确保设备的安全性。
7. 竣工验收阶段:完成施工后,进行竣工验收,检查工程的质量和安全性,与设计单位进行对比,整理施工资料,完成竣工手续。
二、施工过程中的注意事项1. 安全第一:施工过程中要严格遵守施工安全规定,做好安全防护工作,确保施工人员和周围环境的安全。
2. 质量第一:施工过程中要严格按照设计要求和施工标准进行施工,避免出现质量问题,保证工程的质量。
3. 进度管控:施工过程中要严格执行施工计划,及时处理施工中遇到的问题,确保工程按时完工。
4. 协调合作:施工过程中要加强各方的沟通和协作,确保施工进度和质量的顺利进行。
5. 环保节能:施工过程中要注重环保节能,合理利用资源,减少能源消耗,保护环境。
三、常见的施工技术1. 土方开挖技术:包括挖土、填土、平整等技术,根据地质情况和土方性质选择合适的开挖方法和设备。
土建施工全部流程(工序)
土建施工的全部流程(工序)如下:
1. 地基处理:勘探、清理、挖掘、回填、压实、浇筑形式基础等。
2. 混凝土结构:板、梁、柱、墙体等结构的浇筑。
3. 砖石混凝土工程:基础、墙体、隔墙、内配装饰等。
4. 钢筋工程:钢筋混凝土梁、柱、板等的加工和安装。
5. 土石方工程:路基、梁塘、堤防、挡土墙、边坡等。
6. 施工安全:过程和安全标准操作、安全记录、安全意识、技能培训和指导。
7. 管道工程:给排水、消防、采暖、通风等管道系统的铺设。
8. 彻底火装修:墙体、天花、地面、卫生间、厨房、电梯、门窗、电气、滑动门等。
9. 安装工程:电气、管道、通风、空调、自动控制设备等的安装。
10. 装修装饰工程:地面、墙面、顶面、门窗、沟槽、楼梯、垭口、吊顶、家具、光源、电器、电话等的安装和装饰。
11. 竣工验收:全面检查工程一切标准、合格证领取、交接,签订工程竣工合格证等。
建设工程施工程序课件

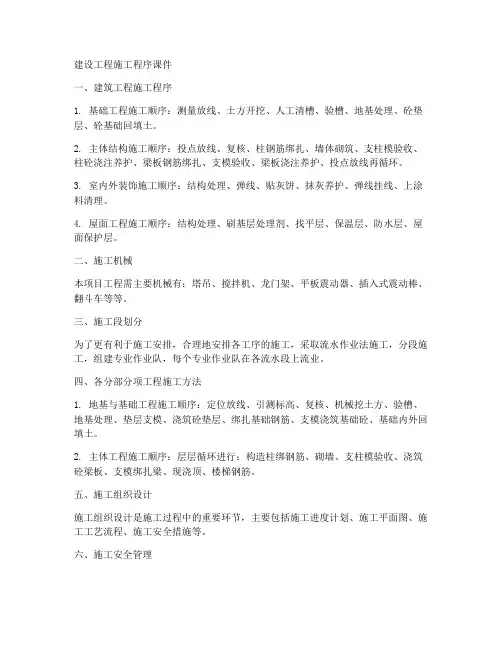

一、建筑工程施工程序
1. 基础工程施工顺序:测量放线、土方开挖、人工清槽、验槽、地基处理、砼垫层、砼基础回填土。
2. 主体结构施工顺序:投点放线、复核、柱钢筋绑扎、墙体砌筑、支柱模验收、柱砼浇注养护、梁板钢筋绑扎、支模验收、梁板浇注养护、投点放线再循环。
3. 室内外装饰施工顺序:结构处理、弹线、贴灰饼、抹灰养护、弹线挂线、上涂料清理。
4. 屋面工程施工顺序:结构处理、刷基层处理剂、找平层、保温层、防水层、屋面保护层。
二、施工机械
本项目工程需主要机械有:塔吊、搅拌机、龙门架、平板震动器、插入式震动棒、翻斗车等等。
三、施工段划分
为了更有利于施工安排,合理地安排各工序的施工,采取流水作业法施工,分段施工,组建专业作业队,每个专业作业队在各流水段上流业。
四、各分部分项工程施工方法
1. 地基与基础工程施工顺序:定位放线、引测标高、复核、机械挖土方、验槽、地基处理、垫层支模、浇筑砼垫层、绑扎基础钢筋、支模浇筑基础砼、基础内外回填土。
2. 主体工程施工顺序:层层循环进行:构造柱绑钢筋、砌墙、支柱模验收、浇筑砼梁板、支模绑扎梁、现浇顶、楼梯钢筋。
五、施工组织设计
施工组织设计是施工过程中的重要环节,主要包括施工进度计划、施工平面图、施工工艺流程、施工安全措施等。
六、施工安全管理
施工安全管理是保障施工现场人员安全和工程质量的重要措施,主要包括安全生产责任制、安全管理制度、安全培训、安全检查等。
通过以上介绍,我们可以了解到建设工程施工程序的各个环节和施工过程中的相关知识。
希望这能帮助大家更好地了解和掌握建设工程施工的基本流程。

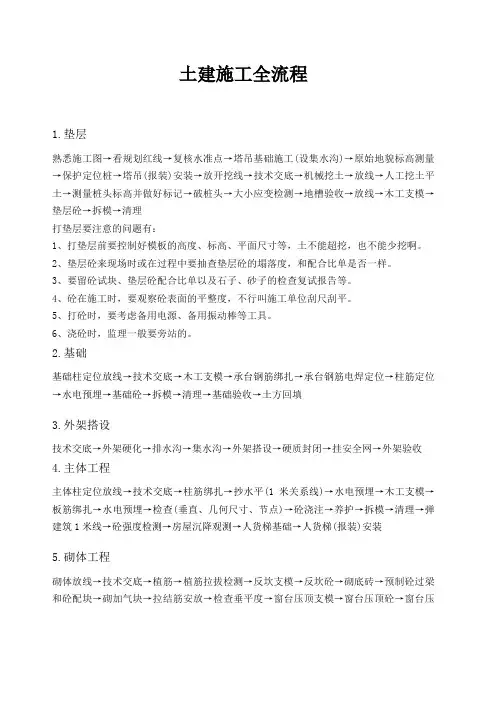

土建施工全流程1.垫层熟悉施工图→看规划红线→复核水准点→塔吊基础施工(设集水沟)→原始地貌标高测量→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖土→放线→人工挖土平土→测量桩头标高并做好标记→破桩头→大小应变检测→地槽验收→放线→木工支模→垫层砼→拆模→清理打垫层要注意的问题有:1、打垫层前要控制好模板的高度、标高、平面尺寸等,土不能超挖,也不能少挖啊。
2、垫层砼来现场时或在过程中要抽查垫层砼的塌落度,和配合比单是否一样。
3、要留砼试块、垫层砼配合比单以及石子、砂子的检查复试报告等。
4、砼在施工时,要观察砼表面的平整度,不行叫施工单位刮尺刮平。
5、打砼时,要考虑备用电源、备用振动棒等工具。
6、浇砼时,监理一般要旁站的。
2.基础基础柱定位放线→技术交底→木工支模→承台钢筋绑扎→承台钢筋电焊定位→柱筋定位→水电预埋→基础砼→拆模→清理→基础验收→土方回填3.外架搭设技术交底→外架硬化→排水沟→集水沟→外架搭设→硬质封闭→挂安全网→外架验收4.主体工程主体柱定位放线→技术交底→柱筋绑扎→抄水平(1米关系线)→水电预埋→木工支模→板筋绑扎→水电预埋→检查(垂直、几何尺寸、节点)→砼浇注→养护→拆模→清理→弹建筑1米线→砼强度检测→房屋沉降观测→人货梯基础→人货梯(报装)安装5.砌体工程砌体放线→技术交底→植筋→植筋拉拔检测→反坎支模→反坎砼→砌底砖→预制砼过梁和砼配块→砌加气块→拉结筋安放→检查垂平度→窗台压顶支模→窗台压顶砼→窗台压顶拆模→砌预制砼配块→弹建筑1米线→安放砼过梁→顶砌→安装消防箱→构造柱支模→构造柱砼→构造柱拆模→清理6.抹灰(油漆工程)技术交底→外墙挂钢丝网→湿水→甩浆→灰饼→护角→洞口交接→门窗安装→湿水→抹糙面灰→抹面层灰→养护→贴砖→勾缝→清洗→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆→零星收口→水电安装→洞口吊洞→油漆技术交底→内墙挂钢丝网→湿水→甩浆→灰饼→护角→水电预埋→补线槽→门窗安装→湿水→抹糙面灰→抹面层灰→养护→弹建筑1米线→门窗交接→门窗收口→清理→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆技术交底→一遍保温→二遍保温→抗裂砂浆→网格布→抗裂砂浆→弹建筑1米线→门窗交接→门窗收口→清理→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆技术交底→安装伸缩缝→去保护膜→挂钢丝网→扫浆→抹灰→油漆或贴砖→电梯井拆架→井道交接→电梯安装→电梯门收口→清理7.外架拆除例会告知→技术交底→拉结点内拉→结构拉结点凿打→氧割结构拉结点→细石砼修补→补砖、补漆→拆除安全网→检查外立面→外墙验收→外架报拆→拆除外架→清理8.栏杆工程技术交底→结构预埋→立挺安装→挂片安装→木扶手安装→木扶手油漆→清理9.屋面工程技术交底→水电安装→吊洞→人工清理→R角→结构闭水→基层交接→防水施工→防水闭水→防水交接→砂浆找平→保温板→PVC透气管安装→内设¢4@200×200钢筋网→留缝宽10@6000×6000(周边必须留缝)→C20细石砼→留缝处灌油→清理10.地坪工程技术交底→水电打压→地坪机械清理→湿水→灰饼→扫浆→浇注→养护→清理→地板安装11.墙面瓷砖黏贴技术交底→水电打压→排版→找方→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱柜安装→小五金安装12.地面瓷砖铺贴技术交底→水电打压→水电安装→吊洞→大理石门坎石安装→人工清理→R角(有防水要求)→结构闭水→基层交接→防水施工→防水闭水→防水交接→排版→找方→铺贴→清理→勾缝→清理13.户内门技术交底→打眼→钉木塞→安装底框→安装门套→安装贴脸→安装门扇→安装门锁→清理14.吊顶工程技术交底→水电打压→弹线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→隐蔽验收→安装石膏板→刷防锈漆→安装压条→清理15.施工电梯拆除人货梯(报拆)拆除→收口16.入户门安装技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理17.水电安装技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、水管→补线槽→打压→安装立管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试18.物业验收分项验收→瓷片→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→大理石→专项验收→打压→通球→闭水→淋水→电测试19.室外配套工程管网施工→园建施工20.交付验收备案→预验收→整改→工地开放→整改→验收合格→收钥匙21.交付使用交付许可证→确定交付时间→安排各工种人员、工具→交付→整改→交钥匙。
土建施工全部流程(工序)土建施工流程不同的施工图,施工工艺及标准将有所不同,此流程分析仅供参考,讨论学习。
1. 垫层熟悉施工图→看规划红线→复核水准点→塔吊基础施工(设集水沟)→原始地貌标高测量(定位测量)→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖土(土方开挖)→放线(工程放线--基槽)→人工挖土平土→测量桩头标高并做好标记→破桩头→大小应变检测→地槽验收(验槽记录)→放线(工程放线--垫层)→木工支模(模板安装-垫层)→垫层砼(混凝土原材料配合比+混凝土施工-垫层)→拆模(模板拆除+现浇尺寸偏差-垫层)→清理2. 基础基础柱定位放线(工程放线—基础柱)→技术交底→木工支模(模板安装--承台及梁+基础柱)→承台钢筋绑扎(钢筋加工--承台及梁+基础柱)→承台钢筋电焊定位(钢筋安装--承台及梁础)→柱筋定位(钢筋安装--基础柱)→水电预埋→基础砼(混凝土原材料配合比+混凝土施工--承台及梁+基础柱)→拆模(模板拆除+现浇尺寸偏差--承台及梁+基础柱)→基础砌体(砖砌体)→清理→基础验收→土方回填(土方回填)3. 外架搭设技术交底→外架硬化→排水沟→集水沟→外架搭设→硬质封闭→挂安全网→外架验收4. 主体主体柱定位放线(工程放线—各层柱)→技术交底→柱筋绑扎(钢筋加工+钢筋安装—各层柱)→抄水平(1米关系线)→水电预埋→木工支模(模板安装—各层柱+楼梯、梁板)→板筋绑扎(钢筋加工+钢筋安装—各层楼梯、梁板)→水电预埋→检查(垂直、几何尺寸、节点)→砼浇注(混凝土原材料配合比+混凝土施工--各层柱+楼梯、梁板)→养护→拆模(模板安装+现浇尺寸偏差—各层柱+楼梯、梁板)→砌体(各层砌体)→清理→弹建筑1米线→砼强度检测(检测报告)→房屋沉降观测(沉降观测)→人货梯基础→人货梯(报装)安装5. 砌体砌体放线→技术交底→植筋→植筋拉拔检测→反坎支模→反坎砼→砌底砖→预制砼过梁和砼配块→砌加气块→拉结筋安放→检查垂平度→窗台压顶支模→窗台压顶砼→窗台压顶拆模→砌预制砼配块→弹建筑1米线→安放砼过梁→顶砌→安装消防箱→构造柱支模→构造柱砼→构造柱拆模→清理6. 抹灰(油漆)技术交底→外墙挂钢丝网→湿水→甩浆→灰饼→护角→洞口交接→门窗安装→湿水→抹糙面灰→抹面层灰→养护→贴砖→勾缝→清洗→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆→零星收口→水电安装→洞口吊洞→油漆技术交底→内墙挂钢丝网→湿水→甩浆→灰饼→护角→水电预埋→补线槽→门窗安装→湿水→抹糙面灰→抹面层灰→养护→弹建筑1米线→门窗交接→门窗收口→清理→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆技术交底→一遍保温→二遍保温→抗裂砂浆→网格布→抗裂砂浆→弹建筑1米线→门窗交接→门窗收口→清理→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆技术交底→安装伸缩缝→去保护膜→挂钢丝网→扫浆→抹灰→油漆或贴砖电梯井拆架→井道交接→电梯安装→电梯门收口→清理7. 外架拆除例会告知→技术交底→拉结点内拉→结构拉结点凿打→氧割结构拉结点→细石砼修补→补砖、补漆→拆除安全网→检查外立面→外墙验收→外架报拆→拆除外架→清理8. 栏杆技术交底→结构预埋→立挺安装→挂片安装→木扶手安装→木扶手油漆→清理9. 屋面技术交底→水电安装→吊洞→人工清理→R角→结构闭水→基层交接→防水施工→防水闭水→防水交接→砂浆找平→保温板→PVC透气管安装→内设¢4@200×200钢筋网→留缝宽10@6000×6000(周边必须留缝)→C20细石砼→留缝处灌油→清理10. 地坪技术交底→水电打压→地坪机械清理→湿水→灰饼→扫浆→浇注→养护→清理→地板安装11. 墙砖技术交底→水电打压→排版→找方→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱柜安装→小五金安装12. 地砖技术交底→水电打压→水电安装→吊洞→大理石门坎石安装→人工清理→R角(有防水要求)→结构闭水→基层交接→防水施工→防水闭水→防水交接→排版→找方→铺贴→清理→勾缝→清理13. 户内门技术交底→打眼→钉木塞→安装底框→安装门套→安装贴脸→安装门扇→安装门锁→清理14. 吊顶技术交底→水电打压→弹线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→隐蔽验收→安装石膏板→刷防锈漆→安装压条→清理15. 人货梯拆除人货梯(报拆)拆除→收口16. 进户门技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理17. 水电技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、水管→补线槽→打压→安装立管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试18. 物业验收分项验收→瓷片→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→大理石→专项验收→打压→通球→闭水→淋水→电测试19. 管网施工→园建施工20. 交付前验收备案→预验收→整改→工地开放→整改→验收合格→收钥匙21. 交付交付许可证→确定交付时间→安排各工种人员、工具→交付→整改→交钥匙。
土建工序流程

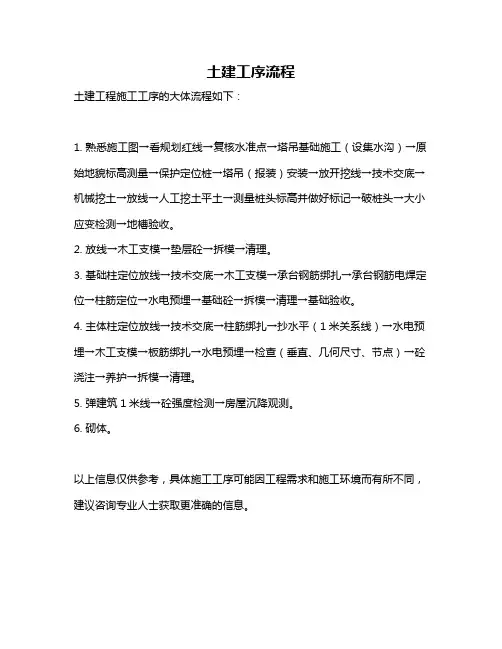

土建工程施工工序的大体流程如下:
1. 熟悉施工图→看规划红线→复核水准点→塔吊基础施工(设集水沟)→原始地貌标高测量→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖土→放线→人工挖土平土→测量桩头标高并做好标记→破桩头→大小应变检测→地槽验收。
2. 放线→木工支模→垫层砼→拆模→清理。
3. 基础柱定位放线→技术交底→木工支模→承台钢筋绑扎→承台钢筋电焊定位→柱筋定位→水电预埋→基础砼→拆模→清理→基础验收。
4. 主体柱定位放线→技术交底→柱筋绑扎→抄水平(1米关系线)→水电预埋→木工支模→板筋绑扎→水电预埋→检查(垂直、几何尺寸、节点)→砼浇注→养护→拆模→清理。
5. 弹建筑1米线→砼强度检测→房屋沉降观测。
6. 砌体。
以上信息仅供参考,具体施工工序可能因工程需求和施工环境而有所不同,建议咨询专业人士获取更准确的信息。
1垫层熟悉施工图→看规划红线→复核水准点→塔吊基础施工(设集水沟)→原始地貌标高测量→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖土→放线→人工挖土平土→测量桩头标高并做好标记→破桩头→大小应变检测→地槽验收→放线→木工支模→垫层砼→拆模→清理打垫层要注意的问题有:1、打垫层前要控制好模板的高度、标高、平面尺寸等,土不能超挖,也不能少挖啊。
2、垫层砼来现场时或在过程中要抽查垫层砼的塌落度,和配合比单是否一样。
3、要留砼试块、垫层砼配合比单以及石子、砂子的检查复试报告等。
4、砼在施工时,要观察砼表面的平整度,不行叫施工单位刮尺刮平。
5、打砼时,要考虑备用电源、备用振动棒等工具。
6、浇砼时,监理一般要旁站的。
2基础基础柱定位放线→技术交底→木工支模→承台钢筋绑扎→承台钢筋电焊定位→柱筋定位→水电预埋→基础砼→拆模→清理→基础验收→土方回填3外架搭设技术交底→外架硬化→排水沟→集水沟→外架搭设→硬质封闭→挂安全网→外架验收4主体主体柱定位放线→技术交底→柱筋绑扎→抄水平(1米关系线)→水电预埋→木工支模→板筋绑扎→水电预埋→检查(垂直、几何尺寸、节点)→砼浇注→养护→拆模→清理→弹建筑1米线→砼强度检测→房屋沉降观测→人货梯基础→人货梯(报装)安装5砌体砌体放线→技术交底→植筋→植筋拉拔检测→反坎支模→反坎砼→砌底砖→预制砼过梁和砼配块→砌加气块→拉结筋安放→检查垂平度→窗台压顶支模→窗台压顶砼→窗台压顶拆模→砌预制砼配块→弹建筑1米线→安放砼过梁→顶砌→安装消防箱→构造柱支模→构造柱砼→构造柱拆模→清理6抹灰(油漆)技术交底→外墙挂钢丝网→湿水→甩浆→灰饼→护角→洞口交接→门窗安装→湿水→抹糙面灰→抹面层灰→养护→贴砖→勾缝→清洗→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆→零星收口→水电安装→洞口吊洞→油漆技术交底→内墙挂钢丝网→湿水→甩浆→灰饼→护角→水电预埋→补线槽→门窗安装→湿水→抹糙面灰→抹面层灰→养护→弹建筑1米线→门窗交接→门窗收口→清理→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆技术交底→一遍保温→二遍保温→抗裂砂浆→网格布→抗裂砂浆→弹建筑1米线→门窗交接→门窗收口→清理→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆技术交底→安装伸缩缝→去保护膜→挂钢丝网→扫浆→抹灰→油漆或贴砖→电梯井拆架→井道交接→电梯安装→电梯门收口→清理7外架拆除例会告知→技术交底→拉结点内拉→结构拉结点凿打→氧割结构拉结点→细石砼修补→补砖、补漆→拆除安全网→检查外立面→外墙验收→外架报拆→拆除外架→清理8栏杆技术交底→结构预埋→立挺安装→挂片安装→木扶手安装→木扶手油漆→清理9屋面技术交底→水电安装→吊洞→人工清理→R角→结构闭水→基层交接→防水施工→防水闭水→防水交接→砂浆找平→保温板→PVC透气管安装→内设¢4@200×200钢筋网→留缝宽10@6000×6000(周边必须留缝)→C20细石砼→留缝处灌油→清理10地坪技术交底→水电打压→地坪机械清理→湿水→灰饼→扫浆→浇注→养护→清理→地板安装11墙砖技术交底→水电打压→排版→找方→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱柜安装→小五金安装12地砖技术交底→水电打压→水电安装→吊洞→大理石门坎石安装→人工清理→R角(有防水要求)→结构闭水→基层交接→防水施工→防水闭水→防水交接→排版→找方→铺贴→清理→勾缝→清理13户内门技术交底→打眼→钉木塞→安装底框→安装门套→安装贴脸→安装门扇→安装门锁→清理14吊顶技术交底→水电打压→弹线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→隐蔽验收→安装石膏板→刷防锈漆→安装压条→清理15人货梯拆除人货梯(报拆)拆除→收口16进户门技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理17水电技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、水管→补线槽→打压→安装立管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试18物业验收分项验收→瓷片→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→大理石→专项验收→打压→通球→闭水→淋水→电测试19管网施工→园建施工20交付前验收备案→预验收→整改→工地开放→整改→验收合格→收钥匙21交付交付许可证→确定交付时间→安全各工种人员、工具→交付→整改→交钥匙。
土建施工全部流程(工
序)
土建施工流程
不同的施工图,施工工艺及标准将有所不同,此流程分析仅供参考,讨论学习。
1. 垫层
熟悉施工图→看规划红线→复核水准点→塔吊基础施工(设集水沟)→原始地貌标高测量(定位测量)→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖土(土方开挖)→放线(工程放线--基槽)→人工挖土平土→测量桩头标高并做好标记→破桩头→大小应变检测→地槽验收(验槽记录)→放线(工程放线--垫层)→木工支模(模板安装-垫层)→垫层砼(混凝土原材料配合比+混凝土施工-垫层)→拆模(模板拆除+现浇尺寸偏差-垫层)→清理
2. 基础
基础柱定位放线(工程放线—基础柱)→技术交底→木工支模(模板安装--承台及梁+基础柱)→承台钢筋绑扎(钢筋加工--承台及梁+基础柱)→承台钢筋电焊定位(钢筋安装--承台及梁础)→柱筋定位(钢筋安装--基础柱)→水电预埋→基础砼(混凝土原材料配合比+混凝土施工--承台及梁+基础柱)→拆模(模板拆除+现浇尺寸偏差--承台及梁+基础柱)→基础砌体(砖砌体)→清理→基础验收→土方回填(土方回填)
3. 外架搭设
技术交底→外架硬化→排水沟→集水沟→外架搭设→硬质封闭→挂安全网→外架验收
4. 主体
主体柱定位放线(工程放线—各层柱)→技术交底→柱筋绑扎(钢筋加工+钢筋安装—各层柱)→抄水平(1米关系线)→水电预埋→木工支模(模板安装—各层柱+楼梯、梁板)→板筋绑扎(钢筋加工+钢筋安装—各层楼梯、梁板)→水电预埋→检查(垂直、几何尺寸、节点)→砼浇注(混凝土原材料配合比+混凝土施工--各层柱+楼梯、梁板)→养护→拆模(模板安装+现浇尺寸偏差—各层柱+楼梯、梁板)→砌体(各层砌体)→清理→弹建筑1米线→砼强度检测(检测报告)→房屋沉降观测(沉降观测)→人货梯基础→人货梯(报装)安装
5. 砌体
砌体放线→技术交底→植筋→植筋拉拔检测→反坎支模→反坎砼→砌底砖→预制砼过梁和砼配块→砌加气块→拉结筋安放→检查垂平度→窗台压顶支模→窗台压顶砼→窗台压顶拆模→砌预制砼配块→弹建筑1米线→安放砼过梁→顶砌→安装消防箱→构造柱支模→构造柱砼→构造柱拆模→清理
6. 抹灰(油漆)
技术交底→外墙挂钢丝网→湿水→甩浆→灰饼→护角→洞口交接→门窗安装→湿水→抹糙面灰→抹面层灰→养护→贴砖→勾缝→清洗→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆→零星收口→水电安装→洞口吊洞→油漆
技术交底→内墙挂钢丝网→湿水→甩浆→灰饼→护角→水电预埋→补线槽→门窗安装→湿水→抹糙面灰→抹面层灰→养护→弹建筑1米线→门窗交接→门窗收口→清理→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆
技术交底→一遍保温→二遍保温→抗裂砂浆→网格布→抗裂砂浆→弹建筑1米线→门窗交接→门窗收口→清理→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆
技术交底→安装伸缩缝→去保护膜→挂钢丝网→扫浆→抹灰→油漆或贴砖
电梯井拆架→井道交接→电梯安装→电梯门收口→清理
7. 外架拆除
例会告知→技术交底→拉结点内拉→结构拉结点凿打→氧割结构拉结点→细石砼修补→补砖、补漆→拆除安全网→检查外立面→外墙验收→外架报拆→拆除外架→清理
8. 栏杆
技术交底→结构预埋→立挺安装→挂片安装→木扶手安装→木扶手油漆→清理
9. 屋面
技术交底→水电安装→吊洞→人工清理→R角→结构闭水→基层交接→防水施工→防水闭水→防水交接→砂浆找平→保温板→PVC透气管安装→内
设¢4@200×200钢筋网→留缝宽10@6000×6000(周边必须留缝)→C20细石砼→留缝处灌油→清理
10. 地坪
技术交底→水电打压→地坪机械清理→湿水→灰饼→扫浆→浇注→养护→清理→地板安装
11. 墙砖
技术交底→水电打压→排版→找方→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱柜安装→小五金安装
12. 地砖
技术交底→水电打压→水电安装→吊洞→大理石门坎石安装→人工清理→R角(有防水要求)→结构闭水→基层交接→防水施工→防水闭水→防水交接→排版→找方→铺贴→清理→勾缝→清理
13. 户内门
技术交底→打眼→钉木塞→安装底框→安装门套→安装贴脸→安装门扇→安装门锁→清理
14. 吊顶
技术交底→水电打压→弹线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→隐蔽验收→安装石膏板→刷防锈漆→安装压条→清理15. 人货梯拆除
人货梯(报拆)拆除→收口
16. 进户门
技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理17. 水电
技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、水管→补线槽→打压→安装立管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试18. 物业验收
分项验收→瓷片→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→大理石→专项验收→打压→通球→闭水→淋水→电测试
19. 管网施工→园建施工
20. 交付前验收
备案→预验收→整改→工地开放→整改→验收合格→收钥匙
21. 交付
交付许可证→确定交付时间→安排各工种人员、工具→交付→整改→交钥匙。
