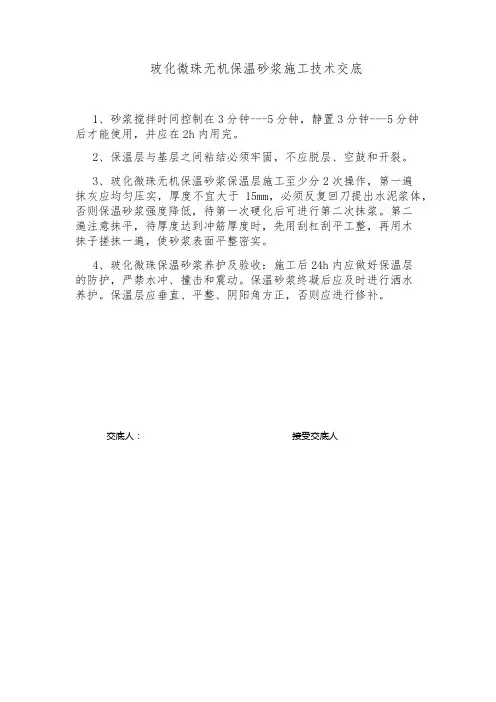

玻化微珠无机保温砂浆施工技术交底
1、砂浆搅拌时间控制在3分钟---5分钟,静置3分钟---5分钟
后才能使用,并应在2h内用完。
2、保温层与基层之间粘结必须牢固,不应脱层、空鼓和开裂。
3、玻化微珠无机保温砂浆保温层施工至少分2次操作,第一遍
抹灰应均匀压实,厚度不宜大于15mm,必须反复回刀提出水泥浆体,否则保温砂浆强度降低,待第一次硬化后可进行第二次抹浆。
第二
遍注意抹平,待厚度达到冲筋厚度时,先用刮杠刮平工整,再用木
抹子搓抹一遍,使砂浆表面平整密实。
4、玻化微珠保温砂浆养护及验收:施工后24h内应做好保温层
的防护,严禁水冲、撞击和震动。
保温砂浆终凝后应及时进行洒水
养护。
保温层应垂直、平整、阴阳角方正,否则应进行修补。
交底人:接受交底人。
外墙膨胀玻化微珠保温技术交底一、图纸要求1、保温要求做法为:①、刮(抹)0.5厚自然安石粉面层①、1.5厚自然安石粉①、抹30厚膨胀玻化微珠保温①、钢筋混泥土墙(混泥土砌块墙),墙面界面处理2、屋顶机房女儿墙等要求墙体装修做法为:1、刷喷外墙涂料2、12厚1:3厚水泥砂浆抹平3、8厚1:2水泥砂浆所以综合之后屋顶机房外墙及女儿墙等墙面做法为:1、刷喷外墙涂料2、抹30厚膨胀玻化微珠保温3、钢筋混泥土墙(混泥土砌块墙),墙面界面处理二、施工预备1、材料预备:水泥:32.5级一般硅酸盐水泥或矿渣硅酸盐水泥。
砂:中砂,平均粒径为0.35~5mm。
玻化微珠保温砂浆、界面剂、耐碱玻纤网格布(4×4)抗裂砂浆、外墙涂料、pvc塑料分格条、滴水槽2、机具预备孔径5mm筛子、窄手推车、平锹、灰槽、胶皮管、小水桶、托灰板、木抹子、铁抹子、阴(阳)角抹子、大杠、中杠、2m靠尺板、托线板、5~7mm厚方口靠尺、方尺、钢丝刷、笤帚、小白线、錾子、锤子、钳子、钉子、线坠、电动搅拌器等。
3、作业条件3.1、抹灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收,并签认)。
门窗框及需要预埋的管线已安装完毕,并经检查验收合格。
3.2、基层表面的油污、隔离剂、及墙角杂物清理整洁。
3.3、抹灰用的脚手架应先搭好,架子要离开墙面200~250mm,搭好脚手板,防止落灰在地面,造成铺张。
3.4、将混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉,对于表面存有油污、脱模剂等应10%火碱清除整洁。
对砌块表面要清除浮尘,缺陷大处提前砂浆修补。
3.5、界面砂浆的配置:保温砂浆界面处理剂是一种以水泥等硅酸盐材料为主,采纳高分子材料改性的粉末状产品,经水化反应后能形成与基层有较大粘附力并具有一定柔韧性的高强硬化体,可使基层与保温层结合牢固,提高耐久性。
无机保温砂浆施工技术交底1 施工准备1.1 材料准备及材料性能要求1.1.1 无机保温砂浆涂料饰面做法常用材料的主要性能应满足下列各表指标要求, 符合《建筑保温砂浆》(GB/T 20473-2006)的规定要求。
1.1.2根据实际施工工程量、进场开工时间、工期要求,安排适当的储存场地、搅拌场地。
组织好材料进场时间,控制好材料进场数量做好进场记录,数量报总包方确认。
做好材料发放记录.收集好每批材料的出厂合格证报总包方验证.1.2 机具准备1.2.1 机械准备1.2.1.1在进行保温施工前,按工程量的大小,进场工人的数量安装好容积约300L砂浆搅拌机,按现场平面布置搭设搅拌机棚,接通水电调试正常。
搅拌棚的地点应选择背风向。
靠近垂直运输机械。
搅拌棚三侧封闭,一侧作为进出料通道,应有顶棚,地面应平整坚实。
1.2.1.2 手提电动搅拌器1.2.2 常用工具准备1.2.2.1铁抹子:`保温浆料施工宜使用抹子面积较大的矩形抹子。
1.2.2.2阳角抹子,阴角抹子:保温浆料施工宜用塑料材质,抗裂砂浆宜用钢材质。
1.2.2.3 托灰板1.2.2.4 杠尺:铝合金杠尺长度2-2.5m和长度1.5m两种。
1.2.2.5 靠尺:木靠尺2-3m没单面为八字尺。
1.2.2.6 猪鬃刷:2寸1.2.2.7 方头铁锹1.2.2.8 筛子:孔径2.5-3.0㎜。
1.2.2.9 手推车1.2.2.10木方尺:单边长不小于15㎝。
1.2.2.11 常用的检测工具:经纬仪及放线工具、2m托线板/杠尺、方尺、探针、钢尺等。
1.3 基层准备1.3.1保温施工前应会同相关部门做好结构验收的确认. 外墙面基层的垂直度和平整度应符合现行国家施工及验收规范要求.进行隐蔽施工前应做如下的检查工作.总包方将各大角的控制钢垂线安装完毕.高层建筑钢垂线用经纬仪检验合格. 1.3.2外墙面的阳台栏杆,雨漏管托架,外挂消防梯等安装完毕. 墙面的暗埋管线、线盒、预埋件应提前安装完毕,并应考虑到保温层的厚度影响。
一、本技术交底对本工程的总概述:(一)工程概况本工程为高层住宅建筑。
各高层均为框架结构与短肢剪力墙框架结构;本工程无机保温砂浆外墙保温体系是由中空玻化微珠保温隔热干粉、抗裂防渗砂浆、耐碱玻纤网格布及其相配套的施工技术组成的墙体保温体系。
(二)编制依据1、《建筑节能设计说明专篇 (住宅节能50%标准)》、设计施工图纸、设计变更、设计交底等有效文件2、《中华人民共和国建筑法》、《重庆市建筑管理条例》、《建设工程质量管理条例》、《建设工程安全管理条例》。
3、国家及地方现行施工规范、操作规程、质量验收统一标准和安全检查标准。
4、2002年国家颁布的《工程建设标准强制性条文——房屋建筑部分》。
5、本公司具有承建类似工程的经验资料、施工项目管理办法、成熟的企业质量管理体系运行模式的相关资料。
6、劳务承包合同。
(三)本工程执行主要现行规范、规程和标准《居住建筑节能50%%%设计标准》(DBJ50-102-2010)《建筑外窗气密、水密、抗风压性能分级及检测方法》(GB/T 7106-2008)《TF无机保温砂浆外墙外保温建筑构造》(11CJ31)《无机保温砂浆建筑保温系统应用技术规程》(DBJ50-103-2010)《外墙外保温建筑构造》(10J121)《屋面节能建筑构造》(06J204)《建筑节能门窗(一)》(06J607-1)《重庆市居住建筑节能工程施工质量验收规范》(修订)DBJ50-069-2007无机保温砂浆建筑保温系统应用技术规程》DBJ50-103-2010《民用建筑外保温系统及外墙装饰防火暂行规定》(公通字[2009]46号)《关于进一步明确民用建筑外保温材料消防监督管理有关要求的通知》公消[2011]65号《关于禁止使用可燃建筑墙体保温材料的通知》渝建发〔2011〕22号国家、省市现行的相关建筑节能法律、法规建筑工程施工质量验收统一标准(GB50300-2001)建筑施工扣件式钢筋脚手架安全技术规程 (JGJ130-2001)建筑机械使用安全技术规程 (JGJ 33-2001)施工现场临时用电安全技术规范(JGJ 46-88)塔式起重机操作使用规程(ZBJ 80012-89)建安工人安全技术操作规程(DG/TJ08-402-2000)建筑施工安全检查标准 (JGJ 59-99)建筑施工高处作业安全技术规范 (JGJ 80-91)建设工程项目管理规范(GB50326-2006)建设工程文件归档整理规范(GB50328-2001)《工程建设标准强制性条文——房屋建设部分》2002版重庆市的安全生产、文明施工、环保及消防等有关最新规定重庆市建设工程档案进馆(室)范围、归档内容及重庆市建设工程档案专项验收办法。
1. 工程做法(2012331设计变更):基层界面砂浆T 30mm 厚无机保温砂浆,保温砂浆分两遍成活, 第一遍厚度15~20mm 24小时后抹第二遍保温砂浆达到设计厚度T 5mm 厚抗裂砂浆复合耐碱玻纤网格布 一层(用于首层时抗裂砂浆复合耐碱玻纤网格布二层弹性底涂、柔性耐水腻子T 外墙涂料2. 做保温部位:按设计图纸及变更要求的所有部位,包括门窗洞口四侧面,悬挑板的上下、端部等。
3. 材料产品要求3.1保温层:膨胀珍珠岩采用成品保温砂浆胶粉,保温系统采用的砂浆均应为单组分砂浆,现场不得添 加除水以外的其他材料。
具有产品出厂合格证、材质检验报告书并加盖厂家印章。
3.2 检测项目及性能符合安徽省地方标准 DB34/T1279 — 2010《无机保温砂浆墙体保温系统》,同时满足 以下标准要求:《安徽省居住建筑节能设计标准(夏热冬冷地区) 》(DB34/T754-2007 ),玻化微珠保温砂 浆物理性能达到 GB/T26000-2010《膨胀玻化微珠保温隔热砂浆》及JG/T283-2010《膨胀玻化微珠轻质砂 浆》标准中各项指标,其中燃烧性能达到国家 A 级标准,燃烧性能等级依据GB8624-2006《建筑材料及 制品燃烧性能分级》。
3.3中华人民共和国公安部关于进一步明确民用建筑外保温材料消防监督管理有关要求的通知公消[2011]65号要求执行《民用建筑外保温系统及外墙装饰防火暂行规定》 (公通字[2009]46号)第二条规 定,民用建筑外保温材料采用燃烧性能为 A 级的材料。
3.4保温系统、界面砂浆、保温砂浆、玻纤网格布、抗裂砂浆等均需要提供型式检验报告,保温系统、实体检测、界面砂浆、保温砂浆、玻纤网格布、抗裂砂浆按《建筑节能工程施工质量验收规范》 GB50411-2007 标准现场见证取样进行性能复试,其中保温砂浆要进行燃烧性能复试。
3.5复试检查数量:依据GB50411-2007规定,同一厂家同一品种的产品, 当单位工程建筑面积在 20000 平方米以下时各抽查不少于 3次;当单位工程建筑面积在 20000平方米以上时各抽查不少于 6次。
工程名称
编号
施工单位 审核人
分包单位 ☐ 施组总设计交底 ☐ 单位工程施组交底 ☐ 施工方案交底 ☐ 专项施工方案交底 ☑ 施工作业交底
交底部位 接受交底范围 施工班组
交底人
接受交底人数
交底时间
接受交底人员
格布,且每侧宽度不小于200mm 。
5、网格布只搭接,不对接。
6、抹灰厚度大于3cm 时,可分二次抹涂,待第一次抹浆硬化后即可进行第二次抹浆,抹涂方法与普通砂浆相同。
墙面一般抹灰允许偏差
6、成品保护:
(1)门窗框上残存的砂浆应及时清理干净。
铝合金门框装前要粘贴保护膜,嵌缝用中性砂浆应及时清理,并用洁净的棉丝将框擦净。
(2)翻拆架子时要小心,防止损坏已抹好的水泥墙面,并应及时采取措施保护防止因工序穿叉造成污染和损坏,特别对边角处应钉大板保护。
(3)各抹灰层在凝结前应防止快干、曝洒、水冲、撞击和振动,以保证其灰层有足够的强度。
7、应注意的质量问题:
(1)空鼓、开裂和烂根:由于抹灰前对基层清理不干净或不彻底,抹灰前。
范文范例学习参考长安工业公司职工安置房小学玻化微珠无机保温板墙面施工安全技术交底工程名称:长安工业公司职工安置房小学施工单位:长安建设工程有限公司施工班组:外墙保温施工班组交底部位:教学楼外墙交底内容:一、材料要求:粘接剂、抹面胶浆、玻纤网格布规范要求;材料进场后要有合格证、检测报告及复试报告等。
二、主要机具:主要施工机具:外接电源设备、水平运输手推车、电动搅拌机、外墙脚手架、电动吊篮、角磨机、电锤、称量衡器、测量仪器、检测工具、密齿手锯、壁纸刀、剪刀、钢丝刷、腻子刀、抹子、阴阳角抿子、托线板、2米靠尺、墨斗、磅秤、电锤(冲击钻)、裁刀自动(手动)、螺丝刀、剪刀、扫帚、棕刷、开刀等。
三、作业条件:1、外墙外保温施工前,应拆除空调、窗护栏、雨落管等附着物,并妥善保管,施:后恢复或更换伸出外墙面的各种落水管、进户管线等的预埋件、连接件应安装完毕,并预留出保温层的设计厚度。
2、外墙外保温施工前,应拆移附着在外墙的线路,在建筑物周围设立支撑保护,施工后恢复。
精品资料整理范文范例学习参考3、外墙外保温施工前外门窗应已改造安装完毕作业门窗口内应已完成防火封挡。
4、施工时,环境温度不低于C,风力不大节级,雨天不得施工,严禁冬季施工。
夏季施工时施工面应避免阳光直射,必要时可在脚手架上搭设防晒布,遮挡墙面。
如施工中突遇降雨,应采取有效措施,防止雨水冲刷施工面。
5、施工用吊篮或专用外脚手架搭设应牢固,并经安全验收合格。
脚手架横竖杆距离保温层墙面、墙角应适度,并与分格缝应相应一直。
四、操作工艺:(一)工艺流程:基层处理、吊弹垂直、基准控制线、粘贴玻化微珠保温板(并翻包网布)、打入锚钉、抹底层抹面砂浆、压入网布、抹面层抹面、砂浆、保温层验收、刮柔性耐水腻子、涂料饰面(二)施工做法1、基层墙体应按照基层要求清理完毕,并验收合格。
2、在外墙面各大角及分仓部位吊垂直基准线、挂水平控制线,弹出外门窗口控制线。
3、住宅楼首层外保温抹面层中增设一层耐碱玻纤网布,锚栓应固定于两层网布中间。
一、图纸设计:本工程设计采用(单组份)无机膨胀玻化微珠外墙外保温和外墙内保温系统,1#、2#楼内墙设计20mm厚无机保温砂浆---5mm厚聚合物抹面抗裂砂浆--厨卫间钢丝网(其他采用耐碱网格布)、4#、6#、9#、10#楼内墙设计为15mm厚无机保温砂浆;外墙设计为30厚无机保温砂浆--5厚聚合物抹面抗裂砂浆---耐碱网格布一道---锚栓加强。
二、规范及做法:本工程外墙保温构造参见《外墙外保温建筑构造》10J121、07J212《JA膨胀玻化微珠无机保温砂浆外墙保温系统》、合肥市工程建设技术标准DBHJ/T001-2011《无机保温砂浆墙体保温系统应用技术导则》。
1. 工程做法:基层界面砂浆→30mm厚无机保温砂浆,保温砂浆分两遍成活,第一遍厚度15~20mm,24小时后抹第二遍保温砂浆达到设计厚度→5mm厚抗裂砂浆复合耐碱玻纤网格布一层(用于首层时抗裂砂浆复合耐碱玻纤网格布二层)→弹性底涂、柔性耐水腻子→外墙涂料2. 做保温部位:按设计图纸及变更要求的所有部位,包括门窗洞口四侧面,悬挑板的上下、端部等。
3. 材料产品要求3.1 保温层:无机膨胀玻化微珠保温,保温系统采用的砂浆均应为单组分砂浆,现场不得添加除水以外的其他材料。
具有产品出厂合格证、材质检验报告书并加盖厂家印章。
3.2 保温系统、界面砂浆、保温砂浆、玻纤网格布、抗裂砂浆等均需要提供型式检验报告,保温系统、实体检测、界面砂浆、保温砂浆、玻纤网格布、抗裂砂浆按合肥市工程建设技术标准DBHJ/T001-2011《无机保温砂浆墙体保温系统应用技术导则》现场见证取样进行性能复试,其中保温砂浆要进行燃烧性能复试。
4. 主要机具4.1 常用工具为砂浆搅拌机、抄灰板、铁抹子、木抹子、靠尺、托线板、线坠、水平尺、钢卷尺、墨斗等。
5. 作业条件5.1 外墙抹灰经有关质量部门验收合格。
工种之间己办好交接手续。
5.2 水源、电源、机械设备、施工人员准备到位。
工程名称XXXXX工程施工单位分项工程名称外墙外保温工程交底内容:无机保温砂浆外墙外保温施工(2)基层墙面、外墙四角、洞口等处的表面平整度及垂直度均应满足有关施工验收规范要求。
(3)作业环境温度与墙体表面温度大于5℃、风力大于5级、雨天时,不能施工。
(4)界面砂浆施工:用滚刷或锯齿型铁抹子将拌制好的界面砂浆均匀涂刷在基层上,界面砂浆表面应粗糙。
(5)吊垂线、冲筋、打灰饼1) 在建筑物大角、门窗口边、通天柱及剁子处用经纬仪打垂直线找直,并挂线将其作为竖向控制线,把楼层水平线引到外墙作为水平控制点;2)在距楼层顶部约10cm,同时距大墙阴阳角约10cm处,根据竖向控制线及保温层厚度,用胶粉聚苯颗粒保温浆料作标准厚度灰饼、套方找规矩,之后按间距1.2~1.5m左右沿垂直方向向下做;工程名称XXXXX工程施工单位分项工程名称外墙外保温工程交底内容:无机保温砂浆外墙外保温施工工程名称XXXXX工程施工单位分项工程名称外墙外保温工程交底内容:无机保温砂浆外墙外保温施工勒脚及散水做法不同材质接缝处加强做法工程名称XXXXX工程施工单位分项工程名称外墙外保温工程交底内容:无机保温砂浆外墙外保温施工窗台收口细部做法工程名称XXXXX工程施工单位分项工程名称外墙外保温工程交底内容:无机保温砂浆外墙外保温施工凸窗细部做法工程名称XXXXX工程施工单位分项工程名称外墙外保温工程交底内容:无机保温砂浆外墙外保温施工穿墙套管保温构造雨水管安装细部构造四、质量验收1、施工检测控制点(1)基层处理:要求墙面清洗干净,无浮土,无油渍、空鼓及松动风化部分应剔掉,界面拉毛均匀,粘接牢靠。
(2)无机保温浆料每遍的厚度控制(不大于20mm)与平整度控制:要求无空鼓、无开裂、无脱落、墙面平整、阴阳角、门窗洞口垂直、方正。
(3)抗裂砂浆的厚度控制:抗裂砂浆层厚度为8mm,墙面无明显接茬、无明显抹痕、墙面平整、门窗洞口垂直、方正。
2、质量验收标准(1)主控项目①所用材料提供产品合格证、检测报告。
