电网电力基本建设工程技术经济管理办法
- 格式:docx
- 大小:15.11 KB
- 文档页数:12

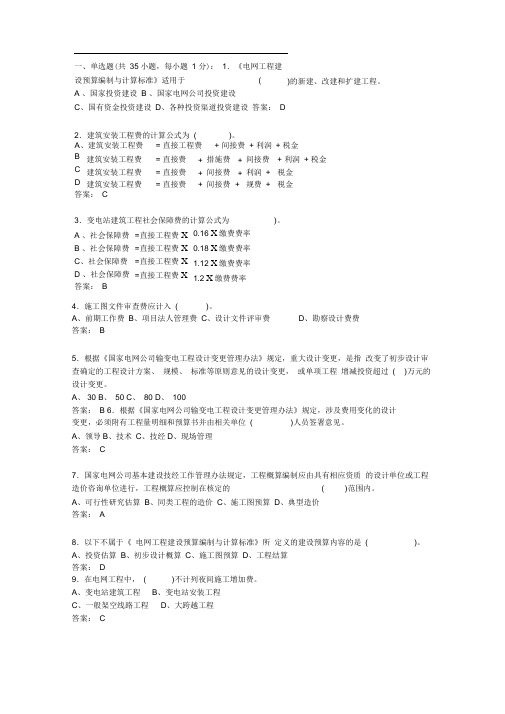

一、单选题(共 35小题,每小题 1 分): 1.《电网工程建设预算编制与计算标准》适用于(A 、国家投资建设B 、国家电网公司投资建设C 、国有资金投资建设D 、各种投资渠道投资建设 答案: D2.建筑安装工程费的计算公式为 ( )。
A 、建筑安装工程费 = 直接工程费 + 间接费 + 利润 + 税金B 、 建筑安装工程费 = 直接费+ 措施费 + 间接费 + 利润 + 税金C 、 建筑安装工程费 = 直接费+ 间接费 + 利润 + 税金D 、 建筑安装工程费 = 直接费 + 间接费 + 规费 + 税金 答案:C4.施工图文件审查费应计入 ( )。
A 、前期工作费B 、项目法人管理费C 、设计文件评审费D 、勘察设计费费答案: B5.根据《国家电网公司输变电工程设计变更管理办法》规定,重大设计变更,是指 改变了初步设计审查确定的工程设计方案、 规模、 标准等原则意见的设计变更, 或单项工程 增减投资超过 ( )万元的设计变更。
A 、 30B 、 50C 、 80D 、 100答案: B 6.根据《国家电网公司输变电工程设计变更管理办法》规定,涉及费用变化的设计 变更,必须附有工程量明细和预算书并由相关单位 ( )人员签署意见。
A 、领导B 、技术C 、技经D 、现场管理 答案: C7.国家电网公司基本建设技经工作管理办法规定,工程概算编制应由具有相应资质 的设计单位或工程造价咨询单位进行,工程概算应控制在核定的 ()范围内。
A 、可行性研究估算B 、同类工程的造价C 、施工图预算D 、典型造价答案: A8.以下不属于《 电网工程建设预算编制与计算标准》所 定义的建设预算内容的是 ( )。
A 、投资估算B 、初步设计概算C 、施工图预算D 、工程结算 答案: D9.在电网工程中, ( )不计列夜间施工增加费。
A 、变电站建筑工程 B 、变电站安装工程C 、一般架空线路工程D 、大跨越工程答案: C3.变电站建筑工程社会保障费的计算公式为 0.16 X 缴费费率 0.18 X 缴费费率1.12 X 缴费费率1.2 X 缴费费率)。
2024年国家电网公司小型基本建设项目管理办法第一章总则第一条为了规范和加强国家电网公司小型基本建设项目的管理,提高项目的建设质量和效率,确保项目按时完工并达到预期效果,特制定本办法。
第二条本办法适用于国家电网公司境内范围内的小型基本建设项目。
第三条国家电网公司小型基本建设项目是指投资额在5000万元以下,工期在一年以内的基本建设项目。
第四条国家电网公司小型基本建设项目按照审批、立项、实施、验收等程序进行管理。
第五条国家电网公司小型基本建设项目的建设单位应当具备相应的资质和能力,并按照相关规定完成项目建设。
第六条国家电网公司小型基本建设项目应当符合相关法律法规的要求,保障环境友好和资源节约。
第七条国家电网公司小型基本建设项目的投资来源应当合法,并按照相关规定进行审批和监管。
第八条国家电网公司小型基本建设项目的实施过程中,应当遵守相关安全规定和技术标准,确保人员和设备的安全。
第九条国家电网公司小型基本建设项目的监督和检查应当及时、有效,发现问题及时处理。
第十条对于违反本办法的行为,相关责任人将根据法律法规进行追责。
第二章项目审批第十一条国家电网公司小型基本建设项目的审批程序分为前期可行性研究、项目申报和审批三个阶段。
第十二条前期可行性研究阶段包括项目可行性研究报告的编制和审核,以及招投标过程中的资格预审和评标等工作。
第十三条项目可行性研究报告应当包括项目的技术方案、经济效益评估、生态环境影响评价等内容,并经过相关专家评审和公示。
第十四条项目申报阶段包括填写项目申报书,并按照相关要求提交申报材料。
第十五条项目审批阶段包括初审、专家评审和最终审批等程序。
第十六条初审包括对项目申报书的资料完整性和合规性进行审核,确定是否符合申报条件。
第十七条专家评审主要包括对项目可行性研究报告的技术方案和经济效益进行评估,从而判断项目的可行性和优先级。
第十八条最终审批由国家电网公司领导小组进行,审批结果以书面形式通知申请单位。
文秘114仪式现场所需设备全部到位。
(现场布置、典礼所需及现场其他保障) (2) 8:30AM做最后的现场工作检查。
调试音响、礼仪小姐、摄影师及现场所有工作人员到位,工程部电工确保电源稳定。
(3) 8:40AM音响调试完毕。
(4) 9:00AM现场音乐响起,聚揽人气。
(5) 9:30AM礼仪小姐及现场接待、工作人员到岗,准备迎接领导和嘉宾的到来,并由礼仪小姐为来宾佩带胸花进行签到服务,后由接待人员引领至大厅入座。
(6) 10:18AM公司领导、主持人及来宾齐聚典礼现场。
领导、来宾致词后,礼仪小姐将揭竿、剪裁用品备妥,主持人宣布开业,公司领导揭竿同时爆喜球爆开;而后由嘉宾、领导剪彩瞬间礼炮齐响。
掌声中“招财进宝”表演开始。
(7) 9:50AM在表演后由礼仪小姐引领来宾进行现场观摩,全程细致讲解,公司领导随行。
同时在前门外现场工作人员进行简单的现场清理(撤离话筒等)并继续播放音乐,吸引周边人群,及引导进入三楼雅礼。
(8) 10:10AM自助餐厅以备好答谢酒宴,由礼仪小姐引领来宾就座。
(9) 10:20AM答谢酒会开始,由公司领导致答谢词。
致词后由礼仪小姐和公司员工赠送精美礼品。
(10)10:30AM来宾就餐。
(11)11:00AM户外音乐停止,现场工作人员及庆典工作人员进行现场清理(横幅、拱门、花篮保留),工程部协助音响撤离。
保安人员保障嘉宾离场疏散。
礼仪小姐撤回大厅等候,恭送嘉宾离场。
(12)11:40AM礼仪小姐、现场工作人员经总监检查现场后无异常状况,全体撤离,并交还现场工作证及对讲机,各归各岗,恢复正常工作篇二:开业庆典策划方案一、活动策划背景:近几年,随着国内百货流通业的急剧快速发展,各大百货连锁流通“巨头”竞争热浪更是此起彼伏,呈现出“花开三支,各自争妍”的局面。
作为中港合资经营的大型零售连锁企业,__百货流通业的著名品牌公司——深圳天虹集团公司,自1984年作为深圳第一家走中、高端市场消费群体,集购物、饮食、娱乐、休闲于一体的大型MALL式百货商场的成功推出,使得天虹从传统百货商场,迈向了现代百货的重要转变,并在短短的____年时间,从最初的8800万资本累计发展到今天的28.2亿元人民币,并遍布全国十多个大中城市的17家连锁商场。
基建期工程技术监督管理办法第一章总则第一条为规范电力集团一期2×1000MW级高效超净燃煤电厂示范项目(以下简称“项目”)工程技术监督管理,依据国家有关法律、法规及相关规章制度,结合工程实际,制定本办法。
第二条本办法适用于本项目的工程技术监督管理。
第二章术语定义第三条技术监督:依据国家和行业标准,利用先进的检测、试验手段,在发供电设备全过程的质量管理过程中,在电能、金属、化学、绝缘、热工、电测、环保、继电保护、节能等方面对设备性能与安全、稳定、经济运行方面的重要参数与指标进行监督、检查、调整,以确保发电设备在良好状态或允许范围内运行。
第三章执行标准第四条工作职责(一)建设单位负责人1. 贯彻执行国家和电力行业颁发的电力工业技术监督工作规定。
2. 组织制定有关技术监督的规程、标准、导则、技术措施等。
3. 组织设计审查、主要设备的监造验收以及安装、调试、试生产过程中的技术监督工作。
4. 对由于技术监督不力而发生的重大事故,组织事故调查,负责提出行政和经济处理意见。
5. 发现违反有关规程、标准,有可能发生人身伤亡事故、设备严重损坏和构成重大事故隐患,签发技术监督告警通知单,并限期治理。
6. 协助技术监督单位开展技术监督、技术服务工作。
(二)工程建设部1. 贯彻执行国家、电力行业、电网公司、有关技术监督的各项规程、标准、导则和技术措施。
2. 结合项目实际,制定审核技术监督实施细则、考察管理办法和技术标准等,并定期修订。
3. 建立技术监督组织机构。
清晰界定各部门、各岗位、各相关单位的职责,分级、分段管理,责任到位、责任到人,并及时解决网络运转中存在的问题。
4. 确保监督数据真实、可靠,发现重大设备异常或事故,应及时向上级领导报告。
5. 贯彻电力行业反事故措施,吸取新机组稳定、完善经验,加强基建工程的技术监督。
对建设相关方,利用经济手段进行技术监督或质量保证体系的管理。
6. 推广和采用新技术、新方法。
国家电网公司技术标准管理办法(试行)正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 国家电网公司技术标准管理办法(试行)(2003年4月30日国家电网科[2003]129号)第一章总则第一条为了加强国家电网公司(以下称公司)技术标准管理工作,促进公司技术进步,提高电网安全、优质、经济运行水平和整体经济效益,根据《中华人民共和国标准化法》、《中华人民共和国标准化法实施条例》、《企业标准化管理办法》、《电力行业标准化管理办法》及有关规定;结合公司的实际情况,制定本办法。
第二条公司技术标准管理工作的基本任务是:执行国家有关标准化的法律、法规;参与国家有关标准和电力行业有关标准的制定和修订工作;组织制定、修订公司技术标准;对技术标准的实施进行监督。
第三条公司技术标准是对公司范围内需要协调、统一的技术要求所制定的标准,包括技术规定、技术规范、技术要求、技术条件、技术规程、技术导则等。
国际标准、国家标准、电力行业标准和公司标准是公司组织生产、经营活动的技术依据。
第四条在公司工程设计、建设施工、生产运行、产品制造等过程中没有国家标准和行业标准可依,或国家标准和行业标准不能满足公司技术管理需求时,应制定公司技术标准。
第五条公司技术标准属公司无形资产,未经许可不得擅自向外界扩散。
第六条本管理办法适用于公司技术标准管理工作。
第二章组织机构与职责分工第七条“国家电网公司科技领导小组”是公司技术标准化工作的组织领导机构,主要职责如下:(一)审批公司年度技术标准制定和修订计划;(二)协调公司技术标准管理工作中的重要问题;(三)审定公司技术标准;(四)研究公司技术标准管理工作中的其他重大事项;(五)指导公司系统技术标准化工作。
国家电网公司关于印发《国家电网公司工程建设项目优质工程评选办法》的通知文章属性•【制定机关】国家电网公司•【公布日期】•【文号】•【施行日期】2004.01.01•【效力等级】行业规定•【时效性】现行有效•【主题分类】电力及电力工业正文国家电网公司关于印发《国家电网公司工程建设项目优质工程评选办法》的通知公司系统各区域电网公司、省(自治区、直辖市)电力公司:为鼓励国家电网公司系统工程项目法人、建设、施工、设计、监理、调试等单位加强科学管理,提高工程建设质量,公司制订了《国家电网公司工程建设项目优质工程评选办法》(以下简称“办法”),该办法经2003年国家电网公司基建工作座谈会讨论通过,现予以印发,请认真贯彻落实。
本办法的实施细则由国家电网公司制定,将另行印发。
国家电网公司工程建设项目优质工程评选办法目录第一章总则第二章申请的必备条件第三章优质工程的考核内容第四章优质工程的申报第五章优质工程的评审第六章奖励第七章附则第一章总则第一条为贯彻国家《质量振兴纲要》、国务院《建设工程质量管理条例》及“百年大计,质量第一”的方针,鼓励国家电网公司系统工程建设项目法人、建设、施工、设计、监理、调试等单位加强科学管理,提高工程建设质量,创建优质工程,把我国电网建设成为世界一流电网,满足电力生产需要,为用户提供安全、优质、高效的电力供应,更好地为国民经济发展服务,特制定本评选办法。
第二条本办法适用于由国家电网公司及其所属单位投资或控股、由中国企业在中国境内建设的新建电源工程、新建直流输电工程和电压为220千伏及以上的新建交流输变电工程,其中交流输变电工程还需满足第六条(一)所规定的规模要求。
第三条国家电网公司建设项目优质工程的评审工作每年进行一次,是国家电网公司工程建设质量管理的重要环节。
第四条国家电网公司建设项目优质工程评审重点考核工程建设项目的技术性能先进性、功能可靠性、建设质量优良性、投资经济性、建设管理规范性。
Q/CSG 中国南方电网有限责任公司企业管理制度中国南方电网有限责任公司基建工程结算管理规定(试行)目录1 总则 (3)2 规范性引用文件 (3)3 术语和定义 (3)4 职责 (3)5管理内容与方法 (4)6附则 (7)1 总则1.1 为加强中国南方电网有限责任公司(以下简称“公司”)基建工程的投资管理,规范基建工程的结算流程,及时、高效地完成工程结算工作,制定本规定。
1.2 本规定适用于纳入公司基建投资计划的电网工程和电源工程。
2 规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅注日期的版本适用于本文件,凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
《工程造价咨询企业管理办法》(建设部令第149号)。
《工程建设项目招标代理机构资格认定办法》(建设部令第151号)。
《财政部建设部关于印发〈建设工程价款结算暂行办法〉的通知》(财〔2004〕46号)。
《电网工程建设预算编制与计算标准》。
《中国南方电网有限责任公司基建管理规定》(Q/CSG21354-2011)。
3 术语和定义3.1 工程结算:是指依据合同约定,对建设工程的立项、审批、实施、验收投运等工程建设全过程的工程设计、施工、咨询、技术服务、设备材料供应、工程管理等费用结算的活动。
3.2 设计变更:指设计单位根据建设单位、施工单位提出的变更要求或设计单位自身对施工图进行的修改、补充和升版,每一项设计变更针对一项单位工程的内容进行变更,并须满足工地专业及工段分工施工的要求。
因方案和设计更改造成的建设场地征用及清理费的增减,计入设计变更。
3.3 工程签证:指建设、施工、监理等单位根据施工图设计客观地确定施工过程中完工实物工程量的签审凭据。
4 职责4.1 公司基建部负责电网工程和电源工程结算的归口管理,职责是:4.1.1 负责公司电网工程和电源工程的结算管理工作,制定管理办法。
4.1.2 监督、检查各分、子公司的结算工作。
电网电力基本建设工程技术经济管理办法1范围本标准规定了电力基本建设工程技术经济治理工作的普通工作程序和要求。
本标准适用于xx电35千伏及以下输变配工程和城乡电建设与改造工程的技术经济治理工作。
2规范性引用文件下列文件中的条款经过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(别包括勘误的内容)或修订版均别适用于本标准,但是,鼓舞依照本标准达成协议的各方研究是否可使用这些文件的最新版本。
凡是别注日期的引用文件,其最新版本适用于本标准。
q/jdj 21705—XX 环境因素识别评价操纵程序q/jdj 220102─XX xx电业局基本建设工程项目审计方法计价格[XX]10号《国家计委、建设部对于<工程勘察设计收费治理规定>的通知》《xx省电力基本建设项目工程基本准备费和价差准备费治理条例》《对于颁发的通知》对于推行<火电、送电、变电工程限额设计操纵指标>的通知》对于颁发《电工程基本建设概(预)算费用构成及计算标准规定》的通知对于下达《xx电35千伏及以下工程项目治理方法》的通知3工程立项时期投资治理3.1项目可行性研究报告!z应依照上级和局基本建设和技改的需要进行编制。
在上报可行性研究报告时,要有投资估算书,必要时附有环境评估报告文章版权归写作帮手作者所有!。
工程投资估算,要依照工程建设规模、配电装置布置形式、要紧设备选用原则、自动化程度、接入系统初步方案、配套工程方案,按照现行的造价治理规定以及市场物价指数预测,列出具体投资估算表。
要确保投资估算准确,幸免设计任务书投资额度失控。
3.2xx电工程立项工作的业务归口科室为xx县供电局生技科。
4设计时期费用治理4.1设计预备时期为合理安排工程设计和电建设打算,35千伏及以下输变配工程的设计工作依照省公司、市局、局生技科可研批复统一进行安排。
4.2初步设计时期4.2.1工程勘察、设计托付工作由工程主管部门负责,用户工程参考执行。
电网电力基本建设工程技术经济管理办法1 范围本标准规定了电力基本建设工程技术经济管理工作的一般工作程序和要求。
本标准适用于xx电网35千伏及以下输变配工程和城乡电网建设与改造工程的技术经济管理工作。
2 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本标准。
q/jdj 21705—XX 环境因素识别评价控制程序q/jdj 220102─XX xx电业局基本建设工程项目审计办法计价格[XX]10号《国家计委、建设部关于<工程勘察设计收费管理规定>的通知》《xx省电力基本建设项目工程基本预备费和价差预备费管理条例》《关于颁发的通知》关于推行<火电、送电、变电工程限额设计控制指标>的通知》关于颁发《电网工程基本建设概(预)算费用构成及计算标准规定》的通知关于下达《xx电网35千伏及以下工程项目管理办法》的通知3 工程立项阶段投资管理项目可行性研究报告!z应根据上级和局基本建设和技改的需要进行编制。
在上报可行性研究报告时,要有投资估算书,必要时附有环境评估报告文章版权归写作帮手网作者所有!。
工程投资估算,要根据工程建设规模、配电装置布置形式、主要设备选用原则、自动化程度、接入系统初步方案、配套工程方案,按照现行的造价管理规定以及市场物价指数预测,列出具体投资估算表。
要确保投资估算准确,避免设计任务书投资额度失控。
xx电网工程立项工作的业务归口科室为xx县供电局生技科。
4 设计阶段费用管理设计准备阶段为合理安排工程设计和电网建设计划,35千伏及以下输变配工程的设计工作根据省公司、市局、局生技科可研批复统一进行安排。
初步设计阶段工程勘察、设计委托工作由工程主管部门负责,用户工程参考执行。
设计单位提供的工程初步设计图纸、资料,深度和广度必须符合国家有关规定和满足工程审查、概算编制要求。
a) 变电工程初步设计主要内容:必须说明土地占用面积、建筑面积、建设标准、装修标准、土石方工程量、主要材料耗用量,并附有详细的设备、材料清册(包括一般电气设备、远动设备、通信设备、运行检修测试设备)。
b) 输、配电工程初步设计主要内容:必须提供线路路径所在地县(市)规划部门和沿途乡(镇)同意的路径方案图,说明线路长度、地形地质、导地线规格、设计气象条件,提供主要材料清册。
设计单位在提交初步设计图纸的同时, 必须提交与工程设计图纸相同份数的工程概算。
工程概算不得超出工程可研批准总匡算的10%。
初步设计审查以后,设计单位必须认真按审查意见在十五个工作日内完成收口资料的编制工作。
设计单位在上报设计审查收口资料的同时,应向工程主管部门报送电子版修正概算。
施工图设计阶段施工图设计必须提供包括各专业在内的完整的设备、材料清册,并且独立成册。
同时设计单位应向工程主管部门提供一定格式的电子版设备订货清册。
设计单位应在提交全部施工图后一个月内提供完整的施工图预算8份(或按主管部门要求的份数提供)。
同时提供电子版工程预算。
施工图预算所列设备、主要材料品种、数量必须与施工图设备、材料清册相符。
如施工图设计所列设备与批准的初步设计有变动,设计单位应作出书面说明。
施工图预算造价应控制在批准的工程概算投资内,如施工图预算超概算,设计单位应书面说明原因。
对未编制并提供施工图预算的工程,设计单位不得收取预算编制费。
当设计单位在提供施工图设计全部图纸后一个月仍不提供施工图预算的,不论设计合同是否明确由设计单位编制施工图预算,即由工程建设主管部门另委托编制,并相应扣除设计单位施工图预算编制费。
工程勘察(测)工作要求设计单位必须对变电所工程所址进行地质勘探,并在提供初步设计文件时提供相同份数的地质勘探成果报告。
设计单位应对送电线路工程杆(塔)位地质进行钻探取样,对特殊地段杆塔位应进行详细地质钻探,以确保设计基础地质资料的准确性。
工程设计审批阶段设计单位提供审查的初步设计文件,要求项目完整,概算资料齐全。
工程初步设计及概算审批工作,根据工程项目性质,必要时向xx电业局上报,须由省公司批准的,由xx局上报省电力公司进行批准。
工程初步设计正式审查前,各有关单位和部门的专业人员应对设计文件(图纸、概算)进行认真审阅,并根据有关规定提出客观的书面意见,在初步设计审查预备会上形成统一意见,必要时提交市局组织的初步设计审查会上审查确定。
工程设计及概算一经省公司、市局审定批准,必须严格执行。
对网内较大用户工程的设计及概算审查要有用户的书面委托书,经局内部工作计划平衡后再作出时间安排。
设计更改费用管理根据xx省电力局浙电基(1997)1034号文精神,属设计单位原因造成的设计错误、工程漏项、设计变更等增加工程投资总额,应控制在工程基本预备费的30%幅度内。
超出基本预备费的30%时,工程主管部门酌情扣罚设计单位的设计费。
设计单位的联系单必须有统一的编号,有经办、审核和领导签字,盖有单位有效印章。
对工程费用有变化的设计变更应由设计单位技经人员会签并做出费用增减估算。
要进一步加强工程初步设计审查工作的严肃性。
对已经形成初步设计批文的工程,任何单位或个人都不得随意更改设计原则、扩大设计规模、增加工程内容、提高建设标准。
工程初步设计批复后,对确实需要改变设计原则的,必须由规划计划职能提出设计原则变更文件依据,落实工程资金,然后按规定程序上报局同意后,方可改变设计;需经市局审批的,应按规定程序上报市局同意后,方可改变设计。
对于土建工程已经开工、主要设备已经订货、工程投产期限紧迫的工程一般不考虑设计原则变更。
在不改变批准初步设计原则的前提下,施工图设计应充分考虑电网的运行实际需要国网公司、省公司、市局、局对电网的“技措”、“反措”要求。
为使工程设计最大限度地满足生产、运行需要,避免无计划设计更改,减少返工,提高工程建设质量,设计单位提交施工图设计后,必要时由工程主管部门牵头组织召开由生技、监理、施工、运行、物资等其它部门单位和职能参加的施工图设计交底审查会,对施工图设计进行讨论,广泛征求各方意见。
在统一认识的基础上形成会议纪要,作为施工图修改及增减工程费用的依据,同时也作为工程竣工验收的依据。
交底会议明确的修改内容不视为设计单位原因造成的设计修改。
工程进入正常施工以后,生产运行单位(部门)提出施工图设计交底审查会议纪要内容以外的一般性设计更改或增加工程内容,必须费用落实并且工期许可,否则不予考虑。
除工程主管部门外,其他部门(单位)不得直接给设计、施工单位签发设计、施工变更联系单。
对现场确有必要的设计变更,必须经过工程监理及主管部门审核认可后再转发。
设计收费勘察设计收费标准按XX版《工程勘察设计收费管理规定》等有关调整文件执行。
5 工程项目开、竣工阶段费用管理工程开工管理工程项目开工建设,必须具备初步设计已经通过审查批准、工程列入年度建设计划、建设资金已经落实三个必备条件。
根据基本建设工程项目执法监察工作要求,为了保证工程开工后顺利进行,工程建设必须履行报建手续,严格开工条件审计制度。
对不具备开工条件的工程不予开工。
工程竣工管理除用户工程以外的10 千伏及以下工程建成后全部由生技科负责运行管理。
工程竣工验收应以初步设计批准的设计原则、施工图设计及审查会议纪要、设计(工作)联系单,国家有关施工及验收规范,设备出厂技术标准、技术合同,施工图或施工图设计交底会议纪要明确国网公司、省公司、市局、局的“技措”、“反措”规定为依据,不得随意要求增加施工项目、提高验收标准,增加费用支出。
基建达标要以促进安全、文明生产为原则,应着重从工程造价控制,把握设备、材料进货质量,提高施工质量和工艺水平,加强工程档案资料管理等方面下功夫,不因基建达标投产而增加过多的费用投入。
6 设备、材料管理工程设备订货由生技部门技术认定和技术比标后,由安装公司上报xx电业局相关单位,按xx电业局物资部门招标单位依据设备、材料招标成果统一安排,xx局有另行规定的,按规定执行。
辅助材料采购应通过招投、比标的方式择优确定生产厂家和供货单位。
为规范设备结算工作,必须加强设备订货清单管理。
经过核定的设备订货清单,抄工程主管部门及财务科,作为设备款结算的依据。
审定后的设备清单,其数量、型号、品种规格均不得随意变更或增减。
确需变更或增减,应有经工程主管部门批准同意的变更联系单为准。
工程概算中属生产运行单位使用的检修设备,测试仪器仪表等设备,不列入统一订货,由工程主管部门根据工程核定的概算费用和生产运行需要另行处理。
随主设备附带的专用工器具、备品备件,在安装施工结束后由安装单位负责向生产运行单位移交。
设备到货后,物资部门应及时向局财务结算设备款。
结算设备款时,必须提供订货合同和厂方供货发票原件,按出厂原价进行结算。
工程投产后,经生技确认满足技术要求后,一个月内结清。
设备运杂费按国家电网公司、xx省电力公司规定计算,工程投产后一个月内一次结清。
物资管理部门的设备结算情况纳入局绩效考核。
物资部门与厂方的经济责任关系在订货合同中明确。
施工单位在施工过程中造成设备损坏,需要更换或处理的,物资部门应积极予以配合,有关费用由施工单位承担。
具体费用由物资部门提出,经工程主管部门审核后,在施工单位结算工程款时予以扣除。
工程承、发包与施工现场管理《工程建设责任书》的签订为规范电力建设管理,确保工程质量,10 千伏及以上输变配工程必须由xx县供电局统一安排并组织建设。
工程初步设计批复后,根据工程建设实际需要,由局与工程项目承建单位签订《施工合同》,明确工程建设中有关工作责任分工、费用结算、建设工期等问题。
工程发包费用管理为有效地控制工程造价,要积极创造条件,对工程施工全面实行招(议)标,择优录取施工单位。
工程施工前应先签订施工承包合同。
施工承包合同价应以招标价或审定后的施工图预算为准。
对于工程开工急迫,在签订施工承包合同时既没有招标价又没有施工图预算审定价的工程,施工承包合同价按批准概算相应部分投资的85%暂列,作为预付工程款的依据,待施工图预算审定后再作调整。
工程款的支付办法在施工合同中明确。
施工承包合同由工程主管部门拟稿,经领导审批后,由局或工程主管部门代表局与施工单位签订;合同签订必须持有法人委托书。
各种施工协议(合同)书、委托书的签字代表权不得层层下放。
施工变更、签证费用管理设计单位应根据工程施工情况确定工地代表长驻工地或经常深入工地,及时解决施工中出现的技术问题。
对施工图设计与实际施工情况不符的隐蔽工程,以及实际必须进行施工而设计未作考虑的项目,设计单位必须及时提供设计签证或提供设计联系单。
