托斯卡纳工程工程见证取样计划编制人:焦勇审核人:邓彦田北京中联环建设工程管理有限公司二零一零年十月五日工程见证取样计划为了确保建设工程质量检测的科学性、公正性和权威性,建设工程质量检测必须强制执行见证取样送样的规定,以科学的数据正确反映功臣原材料的质量,严格实行见证取样管理制度。
根据原建设部《建设工程质量检测办法》的要求,检测试样的取样应当严格执行有关工程建设标准和国家有关规定,在建设单位或者工程监理单位监督下现场取样,提供质量检测试样的单位和个人,应当对试样的真实性负责。
一、见证取样的范围根据原建设部《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》,涉及结构安全的试块、试件和材料见证取样和送检的比例不得低于有关技术标准规定应取样数量的30%,下列试块、试件和材料必须实施见证取样韩荣送检:1、用于承重结构的砼试块;2、用于承重墙体的砌筑砂浆试块;3、用于承重结构的钢筋及连接接头的试件;4、用于承重墙的砖和砼小型砌块;5、用于拌制砼和砌筑砂浆的水泥;6、用于承重结构的砼中使用的防水材料;7、地下、屋面、厕浴间使用的防水材料;8、国家规定的必须实行见证取样的和送检的其它试块、试件和材料。
二、见证取样的程序⒈建设单位到中场质量监督机构办理质检手续时,应递交见证单位和见证人员书面授权书。
每单位工程鉴证人员不得少于两人,授权书应同时提交给该工程的检测机构和施工单位。
见证人变动,建设单位应在其变动前书面告知该检测机构和施工单位,并报该工程的质量监督机构备案。
⒉在施工过程中,见证人员应按照见证取样计划,对施工现场的取样和送检进行见证,并要求取样人在其试样火去包装上作出标识、封志,标明工程名称、取样部位、取样日期、样品名称和样品数量,并由见证人员和取样人员签字,见证人和取样人员应对试样的真实性和代表性负责。
⒊见证取样的试块、试件和材料送检时,见证人员应与施工单位送样员共同江试样送达检测机构,或采取有效的封样措施送样。
见证取样和送检计划书山水•四季城28#29#楼工程见证取样送检计划书编制人:_____________________ 审核人:_____________________一、工程项目概况(一)、工程名称:山水•四季城28#29#娄工程(二)、工程地点:本工程位于龙泉驿区龙都北路666号(三)、工程项目参建单位:建设单位:成都市康海房地产开发公司监理单位:四川省兴旺建设工程项目管理有限公司设计单位:成都华宇建筑设计有限公司地勘单位:中机工程勘察设计研究所施工单位:四川省麟鑫建设工程有限公司(四)总建筑面积:约10万川合同价:2.6亿元、合同工期:30个月、合同约定质量标准:合格(五)工程设计概况:一、建筑部分1、本工程包括:28#、29#两栋高层纯住宅楼,地上均为33层、地下三层为车库并,建筑高度99.30m。
2、外墙灰白色贴墙面砖。
3、室内装修由业主自理;公共部位装修:墙顶为白色仿瓷漆,地面为800X800地砖。
4、室内普通水电业主自理;高层每单元设置2部电梯。
5、平屋面,水泥炉渣找坡,30mm厚挤塑聚苯保温板(燃烧性能A 级),4mm厚SBS改性沥青卷材防水,40mm厚C20细石砼保护。
6、瓦屋面:30 mm厚挤塑聚苯保温板(燃烧性能A级),4mm 厚SBS改性沥青卷材防水,35mm厚C20细石砼保护,金色瓦。
7、建筑保温节能:屋面采用30mm厚聚苯板(燃烧性能A级);外墙部位采用30mm厚膨胀玻化无机颗粒浆料(燃烧性能等级A);外窗米用隔热塑钢LOW5+10+5。
8 小区内市政及绿化、亮化详见二次设计。
9、建筑工程为一类、抗震等级二级、抗震设防烈度7度、防火设计耐火等级为一级;屋面防水等级为I级;三类防雷设计;其它方面见今后的保修书。
二、结构部分1.基础、主体设计使用年限50年;结构安全等级为二级;主体筏板基础设计等级为甲级商业。
砼结构环境类别:基础、抗水板及与土壤接触以下梁柱墙为二a类,其余为一类。

盐州-七里沟π入宁源变 110kV 线路工程见证取样计划为了保证工程质量,贯彻《国家电网公司输变电工程建设标准强制性条文实施管理规程》及建设主管部门关于工程材料、成品及半成品的见证取样的有关规定,针对盐州-七里沟π入宁源变 110kV 线路工程的具体特点,制定本见证取样计划,指导该工程施工中的见证取样计划业务。
1.见证取样送样的程序1.1 施工企业取样人员在现场进行原材料取样和试块制作时,见证人员(有见证取样证件的监理人员)必须在旁见证。
1.2 见证人员应对试样进行监护,并和施工企业取样人员一起将试样送至检测单位或采取有效的封样措施送样。
1.3 检测单位在接受委托检验任务时,须由送检单位填写委托单,见证人员和送检人员应在检验委托单上签名。
2.工程见证取样说明及计划该见证取样计划详见(附表1)根据本工程需要及《建设工程质量检测见证取样员手册》编写而成,具体概括了本工程所需见证取样的材料取样试验情况。
2.1 工程所需见证取样的材料及其规定2.1.1水泥2.1.1.1同一生产厂家、同一等级、同一品种,同一批号且连续进场的水泥,袋装不超过100t为一检验批,散装不超过200t为一检验批,每批抽样不少于一次;2.1.1.2当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并按复验结果使用;2.1.1.3水泥试样必须在同一编号不同部位处等量采集,取样点至少在20点以上,经混合均匀后用防潮容器包装,重量不少于12kg;2.1.2骨料(砂、石)2.1.2.1购货单位应按同产地同规格分批验收,用大型工具(如火车、货船或汽车)运输的,以400m3或600t为一验收批。
用小型工具(如马车等)运输的,以200m3或300t为一验收批。
不足上述数量者以一批论。
2.1.2.2取样前先将取样部位表层铲除,然后对于砂子由各部位抽取大致相等的8份,组成一组样品;对于石子由各部位抽取大致相等的15份(在料堆的顶部、中部和底部各由均匀分布的五个不同部位取得)组成一组样品。
XX工程见证取样计划书为了保证XX工程的结构安全和使用功能检测结果数据的可靠和可对比性,以及检测的规范性,确保检测的准确。
本工程将认真遵守关于国家关于《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》的文件精神,规范本工程中涉及结构安全的试块、试件、试验材料的见证取样和送检工作,保证工程质量。
本工程见证取样和材料送检是在建设单位或工程监理单位人员的见证下,由我单位的现场试验员对工程中涉及结构安全的试块、试件和材料在现场取样,并送至经质量技术监督部门对其计量认证的经我施工单位委托的质量检测单位进行检测,并按照涉及结构安全的试块、试件和材料见证取样和送检的比例不低于《建筑工程施工质量验收规范》中规定应取样数量的30%。
一、见证取样和送检的范围本工程试块、试件和材料见证取样和送检的范围如下:⑴用于承重结构的混凝土试块⑵用于各层墙体的砌筑砂浆试块⑶用于承重结构中各种规格的钢筋原材料⑷用于结构施工中钢筋焊接、机械连接的接头试件⑸用于本工程中围护结构的粘土砖、加气混凝土砌块、屋面保温材料⑹用于现场拌制混凝土和砌筑砂浆的水泥⑺用于现场拌制混凝土和砌筑砂浆所用的砂石料⑻用于地下、屋面、卫生间的防水材料⑼国家规定必须实行见证取样和送检的其它试件和材料二、见证取样和送检计划⑴混凝土⑵砌筑砂浆试块⑶钢筋原材料(4)钢筋连接接头(5)围护砌体、屋面保温材料(6)砌筑、抹灰、地面、外装修水泥材料(7)砂、石料(8)地下、屋面、卫生间的防水材料(9)其它装修材料按国家规定必须实行见证取样和送检的规定进行。
XXX工程见证取样计划书编制:审核:批准:编制单位:XXXX编制日期:年月日。

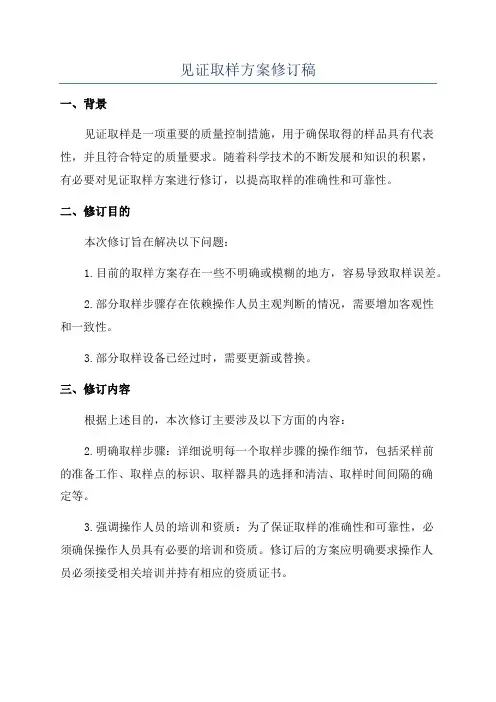

见证取样方案修订稿一、背景见证取样是一项重要的质量控制措施,用于确保取得的样品具有代表性,并且符合特定的质量要求。
随着科学技术的不断发展和知识的积累,有必要对见证取样方案进行修订,以提高取样的准确性和可靠性。
二、修订目的本次修订旨在解决以下问题:1.目前的取样方案存在一些不明确或模糊的地方,容易导致取样误差。
2.部分取样步骤存在依赖操作人员主观判断的情况,需要增加客观性和一致性。
3.部分取样设备已经过时,需要更新或替换。
三、修订内容根据上述目的,本次修订主要涉及以下方面的内容:2.明确取样步骤:详细说明每一个取样步骤的操作细节,包括采样前的准备工作、取样点的标识、取样器具的选择和清洁、取样时间间隔的确定等。
3.强调操作人员的培训和资质:为了保证取样的准确性和可靠性,必须确保操作人员具有必要的培训和资质。
修订后的方案应明确要求操作人员必须接受相关培训并持有相应的资质证书。
4.更新或替换取样设备:针对已经过时或不符合要求的取样设备,需要进行更新或替换。
修订后的方案应明确要求使用符合国家标准和规范的取样设备。
5.强调质量控制:修订后的方案应明确要求针对取样过程中可能出现的误差和偏差进行质量控制,包括校准取样设备、记录环境条件、进行重复取样等。
四、修订过程本次修订的过程包括以下步骤:1.召集修订组成员:由相关领域的专家和从业人员组成修订组,负责制定修订方案。
2.收集信息和数据:修订组成员应收集相关的国内外标准和规范以及实际的案例和经验,为修订方案提供依据。
3.制定初稿:修订组根据收集到的信息和数据,制定初步的修订方案,并通过内部讨论和评审获得反馈。
4.修订和完善:根据内部评审的反馈,修订组对初稿进行修订和完善,形成修订稿。
5.外部评审:将修订稿提交给相关领域的专家进行外部评审,收集他们的意见和建议。
6.最终修订:修订组根据外部评审的意见和建议,对修订稿进行最终修订,形成最终版的修订方案。
五、实施和推广修订方案完成后,应组织相关的培训和推广,确保操作人员对修订后的方案进行了解和掌握。
见证取样及送检计划填写范例为了确保工程质量,规范工程建设过程中的取样、送检工作,提高工作效率,特制定本见证取样及送检计划。
本计划适用于我公司承担的各类工程项目。
一、见证取样范围1.工程所用原材料、构配件、成品、半成品等。
2.施工过程中涉及到的各类试块、试件。
3.工程质量检测所需的其它样品。
二、见证取样程序1.施工单位在进行取样前,应提前向项目监理提出取样申请,填写《见证取样申请单》。
2.项目监理在接到申请后,应在规定时间内安排见证人员。
3.见证人员应按照《见证取样通知书》的要求,对施工单位的取样过程进行现场见证。
4.施工单位在取样完成后,应将样品送至指定检测机构进行检测。
5.检测机构完成检测后,将检测报告提交给项目监理。
6.项目监理对检测报告进行审核,确保检测结果符合相关规范要求。
三、见证取样及送检计划填写内容1.工程名称:填写工程项目名称,确保与工程实际相符。
2.施工单位:填写承担工程建设的施工单位名称。
3.监理单位:填写负责项目监理的单位名称。
4.取样日期:填写取样计划发生的日期,格式为YYYY年MM月DD 日。
5.取样地点:填写取样地点,具体到栋号、楼层、部位。
6.取样人员:填写施工单位取样人员姓名。
7.见证人员:填写项目监理见证人员姓名。
8.取样材料:填写取样的原材料、构配件、成品、半成品等名称。
9.取样数量:填写取样的数量,单位为件、吨、立方米等。
10.送检机构:填写样品送检的检测机构名称。
11.送检日期:填写样品送检的日期,格式为YYYY年MM月DD日。
12.送检人员:填写施工单位送检人员姓名。
13.联系电话:填写施工单位和监理单位的联系电话。
四、见证取样及送检计划的执行与监督1.施工单位应按照见证取样及送检计划进行取样、送检工作,确保取样过程的真实、准确、完整。
2.项目监理应加强对见证取样及送检计划的执行情况进行监督检查,确保取样、送检工作的顺利进行。
3.项目监理应在取样、送检过程中,对施工单位的操作人员进行现场指导,确保取样过程符合相关规范要求。
建设工程监理见证取样送检计划一、工程概况1.工程名称:XXXXXXX2.建设地点:XXXXXXXXXXXXX3.工程地点:XXXXXXXXXXXXXXX4.参建单位:建设单位:XXXX投资有限公司设计单位:XXXX工程设计研究院有限公司勘察单位:XXXXX工程有限公司施工单位:XXX建设有限公司监理单位:XXXXX项目管理有限公司二、一般规定、取样依据、取样目标1.见证取样和送检是指在建设单位或工程监理单位人员的见证下,由施工单位的现场试验人员对工程中涉及结构安全的试块、试件和材料在现场取样,并送至经过省级以上建设行政主管部门对其资质认可和质量技术监督部门对其计量认证的质量检测单位进行检测。
2.涉及结构安全的试块、试件、材料见证取样和送检的比例不得低于有关技术标准中规定应取样数量的80%。
见证人员必须具备见证人员资格;经考核合格,取得《见证人员证书》;有向检测单位递交见证人员的书面授权书。
3.建设工程委托监理合同、规范。
4.保证取样真实、有效,确保工程中原材料构配件、设备100%为合格产品。
三、见证取样和送检的范围1.用于承重结构的混凝土试块;2.用于承重墙体的砌筑砂浆试块;3.用于承重结构的钢筋及连接接头试件;4.用于承重墙的砖和混凝土小型砌块;5.用于拌制混凝土和砌筑砂浆的水泥;6.用于承重结构的混凝土中使用的掺加剂;7.地下、屋面、厕浴间使用的防水材料;8.国家规定必须实行见证取样和送检的其他试块、试件和材料,监理合同范围内所有原材料构配件、设备。
四、取样计划五、见证人的职责1.取样时,见证人员必须在现场进行见证;2.见证人员必须对试样进行监护;3.见证人员必须和施工人员一起将试样送至检测单位;4.见证人员必须在检验委托单上签字;5.见证人员对试样的代表性和真实性负责。
六、送检程序1.检查试块(件)制作的人员上岗证书,杜绝无证上岗;2.审核承包单位上报的试块(件)检测单位的资质证书是否符合要求;3.对所有进场的原材料先检查其厂家、数量、规格、外观等是否符合要求,并要求承包商实时提供质保资料,核对是否与现场实际相符;4.对所有进场的原材料(包括商品砼)按规范要求的数量进行随到随抽,并现场监督试块(件)制作人员按规范要求进行取样与制作,严禁弄虚作假;5.对焊接接头按规范要求的数量在现场制作好的成品接头中随机抽取,并对取样进行监督;6.对所取的试块(件),及时在检测委托单上签字并见证送样;7.认真做好各种取样与送检记录,做好试块结果的统计、整理与归档。
一、二、三、编制说明1、编制说明根据建筑工程相关规范、法规、文件要求,以及为确保灵璧县中医医院整体搬迁建设项目工程的施工质量,本工程的质量检测实行见证取样及送检制度。
为规范工程的见证取样及送检工作,结合本工程的实际情况,制订本《见证取样及送检计划书》。
2、工程概况灵璧县中医医院整体搬迁建设项目工程位于灵璧县奇石大道与三山路交叉口,建筑面积约37700平方米。
本工程由江苏镇淮建设集团有限公司承建,监理单位是河南创达建设工程管理有限公司。
本工程混凝土强度等级标号如下:基础:垫层C15,独立柱基础砼均为C30。
灵璧县中医医院整体搬迁建设项目工程其他相关参建单位如下:建设单位:灵璧县中医医院设计单位:浙江恒欣建筑设计股份有限公司质监单位:宿州市灵璧县质量监督站监理单位:河南创达建设工程管理有限公司勘察单位:安徽省阜阳市勘测院检测单位:灵璧县建科工程质量检测中心3、编制依据本计划编制是依据下列法规、文件的规定、精神进行编制:1)、《建设工程质量管理条例》2)、建设部建[2002]211号“关于印发《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》的通知”3)、GB 50204-2002《混凝土结构施工质量验收规范》4)、设计院设计图纸等其他文件。
二、本工程见证取样计划和送检的范围和程序1、见证取样送检的范围涉及结构安全的试块、试件和原材料见证取样和送样的比例不得少于有关技术标准规定应取数量的30%;按规定下列试块、试件和材料必须实施见证取样和送检:用于承重结构的混凝土试块;用于墙体的砌筑砂浆试块;用于拌制混凝土和砌筑砂浆用的水泥;用于承重结构的混凝土中使用的掺加剂;地下、屋面、厕浴间使用的防水材料;国家规定必须实行见证取样和送检的其他试块、试件和材料。
2、见证取样送检的程序1)、根据见证取样的内容、部位和数量,在施工前制定见证取样和送检计划;2)、施工单位必须按见证取样和送检计划,在见证人员见证下,由取样人员在现场进行原材料和试块制作;3)、见证人员应对试样进行监护,并和施工单位取样人员一起将试样送至检测单位或采取有效措施进行封样后再送样。

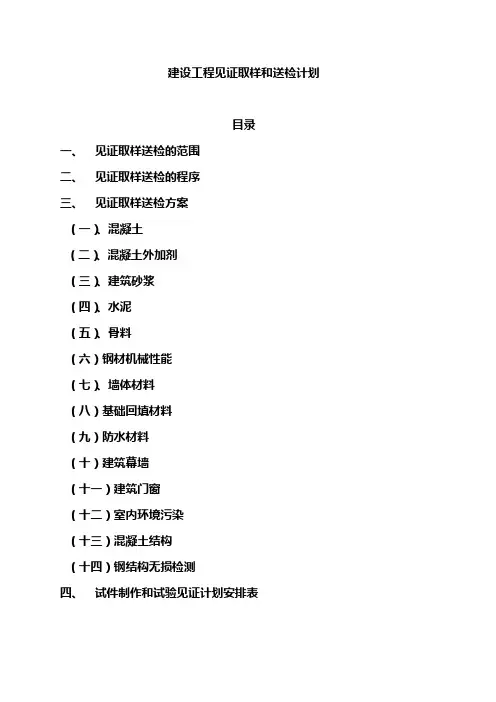

目录一、见证取样送检的范围二、见证取样送检的程序三、见证取样送检方案(一)、混凝土(二)、混凝土外加剂(三)、建筑砂浆(四)、水泥(五)、骨料(六)钢材机械性能(七)、墙体材料(八)基础回填材料(九)防水材料(十)建筑幕墙(十一)建筑门窗(十二)室内环境污染(十三)混凝土结构(十四)钢结构无损检测四、试件制作和试验见证计划安排表一、见证取样送检的范围根据工程实际情况列表二、见证取样送检的程序1、监理单位应向工程受质监站和工程检测单位递交“见证单位和见证人员授权书员员授权书应写明本工程现场委托的见证单位和见证人员的姓名,以便质监机构和检测单位检查核对。
2、施工企业取样人员在现场进行原材料取样和试块制作时,见证人员必须在旁见证。
3、见证人员应对试样进行监护,并和施工企业取样人员一起将试样送至检测单位或采取有效的封样措施送样。
4、检测单位在接受委托检验任务时,须由送检单位填写委托单,见证人员应在委托单上签字上5、检测单位应在检验报告单注栏中注明见证单位和见证人员姓名,发生试样不合格情况,首先要通知工程受监质监站和见证单位。
三、见证取样送检方案(一)混凝土混凝土取样方法、数量和部位1、现场搅拌混凝土混凝土试样应在混凝土浇筑地点随机抽取,取样频率应符合下列规定:(1)用于检查结构构件混凝土强度的试件,应在混凝土的浇注地点随机抽取。
(2)每拌制100盘且不超过100M3的砼配合比的混凝土,取样不得少于一次。
(3)每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次。
(4)当一次连续浇筑超过1000 M3时,同一配合比的混凝土每200 M3取样不得少于一次。
(5)每一楼层、同一配合比的混凝土,取样不得少于一次。
(6)每次取样应至少留置一组(一组为3个立方体试件)标准养护试件,同条件养护试件的留置组数,应根据实际需要确定,并符合下列要求:①同条件养护试件所对应的结构构件或结构部位,应由监理(建设)、施工等各方共同选定;②对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试件;③同一强度等级的同条件养护试件,其留置数量应根据混凝土工程量和重要性确定,不宜多于10组,且不应少于3组;④同条件养护试件拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取同样的养护方法。
见证取样送检计划(最新)见证取样和送检计划工程名称:XXX广场商住楼工程2#楼编制:XXX审核:桐柏亿安时代广场商住楼工程项目部(盖章)日期:2011年12月28日为了保证工程质量控制,材料质量是非常重要的。
见证取样和送检是材料质量控制的主要手段之一。
为此,我们针对XXX广场商住楼工程基础、主体施工阶段所用到的材料编制了这个见证取样和送检计划。
计划包括六个部分:工程概况及用材特点、编制依据、见证取样和送检材料项目的确定、工程材料用量分析和统计、见证取样和送检的方法、数量和要求、见证人员的职责。
装饰阶段所用到的材料的见证取样和送检计划将根据实际情况另行编制。
一、工程概况及用材特点1.工程名称:XXX广场商住楼工程2.建设地点:本工程位于桐柏文化路北侧原检察院和月牙湖地块。
3.工程类型和特点:建筑分类为二类高层建筑,建筑耐火等级为地下地上二级,抗震设防烈度为6度,结构类型为框架结构。
4.工程规模:总建筑面积为.51平方米。
5.建设单位:XXX6.设计单位:XXX7.勘探单位:XXX8.项目管理单位:XXX9.监理单位:XXX10.质监部门:桐柏县建设工程质量监督站11.施工单位:XXX12.检测部门:桐柏县质量检测站由于该工程所用的材料数量大、品种、规格繁多等特点,所有材料的取样和送检也要及时。
二、编制依据1.建设部颁布的《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》、建设工程相关法律、法规。
2.相关技术标准、施工和试验规范、规程、方法。
3.建设工程承包合同文件、委托监理合同文件。
4.经批准的设计文件、施工组织设计、施工方案。
5.建设工程质量检测见证取样送检人员实用手册。
三、见证取样和送检材料项目的确定1.混凝土试件2.砌筑砂浆试件3.钢材4.钢筋焊接及钢筋机械连接5.水泥6.建筑用砂、碎(卵)石7.砌体砖8.防水材料9.外加剂10.基础回填土11.建筑装饰材料四、工程材料用量分析、统计、计划检测组次材料名称及规格:水泥PC32.5混凝土C15混凝土C30本文介绍了使用混凝土C30抗渗P6在建筑中的应用情况。
工程名称:燃气供应设施(小和山抢修中心)项目见证取样送检计划杭州二建建设有限公司2016年5月1日建筑工程中所用到的材料质量是工程质量控制的重要内容之一,见证取样和送检是材料质量控制的主要手段。
为此针对本工程基础、主体、装饰、屋面施工阶段所用到的材料编制本见证取样和送检计划,内容分工程概况及用材特点、编制依据、见证取样和送检材料项目的确定、工程材料用量分析和统计、见证取样和送检的方法、数量和要求、见证人员的职责六个部分.本工程装饰阶段所用到的材料的见证取样和送检计划根据实际情况另行编制.一、工程概况工程名称:燃气供应设施(小和山抢修中心)项目建设单位:杭州燃气集团有限公司设计单位:汉嘉设计集团股份有限公司勘察单位:浙江省工程勘察院监理单位:浙江鑫润工程管理有限公司施工单位:杭州二建建设有限公司检测部门:浙江求是工程检测有限公司二、编制依据1、建设部颁布的建设工程相关法律、法规。
2、相关技术标准、施工和试验规范、规程、方法。
3、建设工程承包合同文件、委托监理合同文件.4、经批准的设计文件、施工组织设计、施工方案。
三、见证取样和送检材料项目的确定1、商品砂浆;2、烧结多孔砖;3、烧结普通砖; 4、加气砼砌块; 5、混凝土试件;6、砌筑砂浆试件;7、钢材;8、钢筋连接; 9、防水材料;10、基础回填土;11、建筑装饰材料; 12、保温材料检测项目四、工程材料用量分析、统计、计划检测组次五、见证取样和送检的方法、数量和要求1、水泥:取样方法按GB12573-2008进行.取样应有代表性,可连续取,亦可从20个以上不同部位取等量样品12㎏。
结构阶段:主体全部采用商品混凝土,填充墙砌筑用水泥每次进场水泥都必须做复试ﻫ装饰阶段:一般为三个月.2、粗骨料:取样方法按GB14685-2011进行。
从料堆上取样时,取样部位应均匀分布.在料堆的顶部、中部和底部选取均匀分布的五个不同部位,取样前先将取样部位表面铲除,然后由各部位抽取大致相等的石子共15份,混合均匀,组成一组样品,数量不少于60㎏。
一、编制说明为规范本工程的见证取样及送检工作,结合本工程的实际情况,制订本工程《见证取样送检计划书》.二、编制依据1、《建筑工程质量管理条例》;2、建设部建建[2000]211号“关于印发《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》的通知”;3、建筑工程施工质量验收规范和相关标准;4、本工程施工图纸;5、本工程施工组织设计;三、工程概况1、项目简介本项目为御河9号B5#楼,位于大同市南环桥南侧(滨河路西侧),由太原王孝雄建筑设计院设计,山西省第二建筑工程公司承建,建研凯勃建设工程咨询有限公司监理。
该项目地下三层,负三层层高3。
4m,负一、二层层高3.2m,地上二十六层,层高均为3。
0m,总建筑面积为20307。
36m2,建筑总高度为80.0m。
工程±0.000相当于绝对标高1036.60.2、结构形式本工程基础为地基梁筏板基础,结构形式为全现浇钢筋混凝土剪力墙结构.3、各项设计等级本工程为一类高层建筑,地上地下耐火等级均为一级,地下防水等级为Ⅰ级,屋面防水等级为Ⅱ级,建筑的抗震设防分类为丙类;场地地震基本烈度为7度,抗震设防烈度为7度,设计基本地震加速度为0。
15g。
4、有关设计说明(1)混凝土强度等级表部位强度等级部位强度等级基础垫层C15 6层至13层墙、柱C35梁、板C30 基础筏板C40 14层至20层C30负2、负3层墙、柱C4521层墙、柱C25 梁、板C30 梁、板C30负1层至5层墙、柱C4022层至顶C25 梁、板C30说明:基础及地下室外墙采用防水混凝土,抗渗等级为P6。
(2)建筑用钢筋本工程钢筋采用HPB300(φ)级钢筋,HRB335()级钢筋,HRB400()级钢筋。
(3)墙体材料和砌筑砂浆(加气砼墙体厚度同相应的砼墙体厚度)构件部位砖、砌块强度等级砂浆强度等级备注楼面轻质隔墙板≤0。
8KN/r≤8KN/(4)屋面防水卷材本工程屋面防水卷材采用卷材防水四、见证取样送检计划内容1、应进行见证取样和送检的项目(1)用于承重结构的混凝土试块(2)用于承重墙体的砌筑砂浆试块(3)用于承重结构的钢筋和连接接头试件(4)用于承重墙壁的砖和混凝土小型砌块(5)用于拌制混凝土和砂浆的水泥(6)地下、浴厕、屋面使用的防水材料(7)用于结构实体检验的同条件养护混凝土试块(8)合同约定应进行见证检验的项目(9)国家规定必须进行见证取样和送检的其他试块、试件和材料(10)对材料质量发生争议需要进行仲裁时可采取见证取样说明:涉及结构安全的试块、试件和材料见证取样和送检的比例不得低于有关标准中规定的限样数量的30%。
某项目见证取样及送检计划(最新)项目概述本项目是某矿山的开发项目,该项目主要涉及开采矿石、煤炭和金属,并进行相关加工。
在开发过程中,需要进行取样和送检以确保产品质量。
为了保证取样过程准确无误,特制定本见证取样及送检计划。
取样计划取样方案在本项目中,取样方案将分为采集、制样和见证三个阶段。
采集阶段采集阶段是保证样品质量的第一步,采样应在正常生产过程中进行,尽可能确保被取样的物料与生产过程相同。
样品应依照分类、区域、时间和温度等进行采集,并在相似条件下进行反复采集。
为保证样品数量足够,建议在采集时取大约两倍于实验需要的样品。
样品采集应尽可能全面、随机,避免过于集中于一个特定位置,以避免出现不均匀现象。
采集时应注意避免样品的受污染。
制样阶段根据采集的原则,将采集到的样品送至检测室进行加工制样,制样时应严格按照标准方法进行,确保制样过程的可重复性。
为保证制样的准确性,建议在制样前对试验设备进行校准。
见证阶段根据现场采样方案,采用全程见证方式对关键步骤进行见证,记录见证内容和时间,将见证记录附在样品信息表上。
原始记录见证原始记录包括见证人员和实验员在见证过程中记录的全部信息,包括日期、时间、见证操作等。
见证原始记录应经过签名和确认,以确保其真实可靠性。
送检计划样品装箱样品装箱将按照标准包装格式进行,每个样品应标明样品名称、样品批次、采样日期以及采样方式等信息。
装箱前应认真核对样品的数量和信息。
样品送检根据检测要求将样品送至指定检验机构,确保样品的送检及取样准确无误。
送检时应注意样品运输过程中的保持和防护。
检测结果在检测完成后将所有结果及报告整理,送至测试人员审核。
如果检测结果符合规定的标准,则相应的产品可以接受货运。
如果结果不符合标准,则相应样品应进行进一步检测或报废处理。
本项目的见证取样及送检计划是保证样品质量和产品质量的重要步骤,实际应用效果较好。
为确保生产顺利进行,建议在实际生产过程中认真贯彻本计划的各项规定,并及时调整和改进计划瑕疵。
无锡金鑫商业广场工程施工现场见证取样方案编制人:审核人:审批人:江苏南通二建集团有限公司二〇一六年五月目录第一章工程概况 (1)一、工程建设概况 (1)二、建筑概况 (1)三、结构概况 (3)第二章编制依据 (4)第三章取样和送检的程序 (5)第四章见证取样送检制度 (6)一、需见证取样送检的试块 (6)二、混凝土试块的留置与养护制度 (6)三、砌筑砂浆试块的留置和养护制度 (10)四、钢筋、钢筋电渣压力焊、钢筋直螺纹连接取样方案 (12)五、水泥取样 (14)六、砂常规检验取样 (15)七、墙体材料(蒸压加气混凝土砌块,普通加气混凝土砌块)取样 (15)八、建筑节能材料取样 (15)九、防水材料取样 (15)十、门窗工程取样 (16)十一、建筑玻璃取样 (16)十二、饰面材料取样 (17)十三、主体结构工程现场检测 (17)十四、钢结构工程检测 (18)十五、环境检测 (18)十六、建筑水电检测 (18)十七、墙体拉结筋检测 (18)十八、土工试验检测 (18)第一章工程概况一、工程建设概况1、工程名称:无锡金鑫商业广场2、工程地点:无锡新区长江路泰山路3、工程规模:本工程建筑面积47972平方米,其中地下室11567平方米。
地下室一层,局部二层,A、B、C栋5层,D栋13层,多层商业,高层商业办公。
4、建设单位:无锡宁鑫置业发展有限公司5、设计单位:南京华东建筑工程设计有限公司6、勘察单位:江苏省地质工程勘察院7、监理单位:江苏省建院建设监理有限公司8、施工单位:江苏南通二建集团有限公司9、工程总工期:447天二、建筑概况三、结构概况第二章编制依据1、《混凝土结构工程施工质量验收规范》——GB50204-2015;2、《混凝土强度检验评定标准》——GB/T50107-2010;3、《建筑装饰装修工程质量验收规范》——GB50210-20014、《建筑电气工程施工质量验收规范》——GB50303-20115、《建筑给排水及采暖工程施工质量验收规范》——GB50242-20026、《建筑工程施工质量验收统一标准》——GB50300-20137、《建筑施工扣件式钢管脚手架安全技术规范》——JGJ130-20118、《钢筋焊接及验收规程》——JGJ18-20129、《钢筋机械连接技术规程》——JGJ107-201010、《地下防水工程质量验收规范》——GB50208-201111、《建筑地基基础工程施工质量验收规范》——GB50202-201312、《砌体结构工程施工质量验收规范》——GB50203-201113、工程施工图纸;14、依据现场原材料、混凝土试块见证取样规范要求,结合本工程实际情况,特制订该方案。
见证取样计划书一、项目背景。
随着社会的发展,取样作为一种常见的调查方法,在各个领域得到了广泛的应用。
在科学研究、市场调查、质量控制等方面,取样都扮演着重要的角色。
然而,取样工作的质量直接影响到最终的结果和结论的准确性和可靠性。
因此,建立一个完善的见证取样计划显得尤为重要。
二、目的和意义。
1. 目的。
见证取样计划的目的在于确保取样的过程合乎规范,取得的样本具有代表性,能够真实反映被调查对象的情况。
通过建立见证取样计划,可以提高取样工作的科学性和可靠性,保证取样结果的准确性。
2. 意义。
见证取样计划的实施对于各个领域都具有重要的意义。
在科学研究中,合理的取样可以保证实验结果的可信度;在市场调查中,准确的取样可以为企业决策提供有效的依据;在质量控制中,规范的取样可以保证产品质量的稳定性。
三、计划内容。
1. 取样对象。
见证取样计划的第一步是确定取样对象。
取样对象应该明确具体,包括取样的范围、数量、时间等方面的要求。
同时,还需要对取样对象进行分类,确保每个类别都能够得到充分的代表。
2. 取样方法。
确定好取样对象之后,就需要确定取样的方法。
取样方法应该根据实际情况选择合适的方式,可以是随机取样、分层取样、系统取样等。
在确定取样方法的同时,还需要考虑到取样的具体步骤和流程,保证取样的全面性和客观性。
3. 见证人员。
见证取样计划需要明确见证人员的选派和职责。
见证人员应具备专业的知识和丰富的经验,能够全程参与取样过程,确保取样的合规性和规范性。
同时,见证人员还需要具备独立性和客观性,不受外部因素的影响。
4. 取样设备。
在进行取样工作时,需要准备好相应的取样设备。
取样设备的选择应该符合取样对象的特点,保证取样的准确性和可靠性。
同时,还需要对取样设备进行定期检测和维护,确保其正常运行。
四、实施步骤。
1. 制定计划。
在实施见证取样计划之前,需要制定详细的计划。
计划应包括取样对象的确定、取样方法的选择、见证人员的选派和取样设备的准备等内容,确保每个环节都能够得到充分的考虑和安排。
《见证取样送检计划》的编写要求为指导项目监理部的见证取样和送检工作,根据《建设工程质量管理条例》、建设部建建[2000]211号文《关于印发〈房屋建筑工程和市政基础设施工程实行见证取样和送检的规定〉的通知》,规范施工过程中涉及结构安全的试块、试件和材料的见证取样和送检工作,保证工程质量,特制定本编写要求。
项目监理部应按以下要点编写《见证取样送检计划》。
一、工程项目概况;要突出该项目的特色、重点,总结归纳该工程在施工过程中工程材料的使用情况。
二、见证取样送检的范围;1、用于承重结构的混凝土试块:2、用于承重墙体的砌筑砂浆试块;3、用于承重结构的钢筋及连接接头试件;4、用于承重墙的砖和混凝土小砌块;5、用于拌制混凝土和砌筑砂浆的水泥;6、用于承重结构的混凝土中使用的掺加剂;7、地下、屋面、厕浴间使用的防水材料:8、国家规止必须实行见证取样和送检的其他试块、试件和材料。
三、见证取样送检的依据;列举国家、地方有关工程材料见证取样送检的法律、法规、文件以及工程合同、检测依据等。
四、见证取样送检程序;五、见证人员的职责及见证人员名单;六、见证取样的内容和方法:(一)混凝土试块取样方法(具体详见范本,下同)1、预拌(商品)混凝土2、现场搅拌混凝土3、混凝土抗渗试件4、粉煤灰混凝土5、同条件养护试件的留置方式和取样数量(二)钢筋原材料及钢筋连接接头试件的取样方法1、热轧带肋钢筋、热轧光圆钢筋、低碳钢热轧圆盘条、余热处理钢筋2、冷轧带肋钢筋3、冷拉钢筋4、冷拔钢丝5、碳素结构钢(型钢、板钢、管材)6、预应力混凝土用钢绞线7、钢筋连接接头(1)钢筋电弧焊接头(2)钢筋闪光对焊接头(3)钢筋电渣压力焊接头(4)钢筋气压焊接头(5)带肋钢筋套筒挤压连接(6)钢筋锥螺纹连接(三)水泥的取样方法(四)集料的取样方法1、建筑用砂2、建筑用卵石、碎石3、轻集料(五)砌筑砂浆的取样方法(六)用于承重墙的砖和混凝土小型砌块取样方法1、烧结普通砖2、烧结多孔砖3、烧结空心砖和空心砌块4、轻集料混凝土小型空心砌块5、粉煤灰砖6、蒸压加气混凝土砌块7、蒸压灰砂砖8、普通混凝土小型空心砌块9、混凝土多孔砖10、混凝土普通砖和装饰砖(七)防水材料的取样方法1、防水卷材2、防水涂料3、建筑密封材料4、进口防水材料(八)混凝土外加剂的取样方法1、混凝土外加剂2、混凝土泵送剂3、混凝土膨胀剂4、砂浆、混凝土防水剂5、混凝土防冻剂6、混凝土速凝剂(九)节能产品与材料的取样方法补充说明:1、在施工准备阶段由施工单位统计在施工阶段需要使用的钢筋原材料及接头、混凝土、砂浆、防水材料等的使用数量,按后浇带、变形缝、楼层等划分,汇总后由项目监理部归纳成详细的某部位材料或构件取样明细表。
施工现场见证取样计划书WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-一、编制说明1、编制说明根据建筑工程相关规范、法规、文件要求,以及为确保灵璧县中医医院整体搬迁建设项目工程的施工质量,本工程的质量检测实行见证取样及送检制度。
为规范工程的见证取样及送检工作,结合本工程的实际情况,制订本《见证取样及送检计划书》。
2、工程概况灵璧县中医医院整体搬迁建设项目工程位于灵璧县奇石大道与三山路交叉口,建筑面积约37700平方米。
本工程由江苏镇淮建设集团有限公司承建,监理单位是河南创达建设工程管理有限公司。
本工程混凝土强度等级标号如下:基础:垫层C15,独立柱基础砼均为C30。
灵璧县中医医院整体搬迁建设项目工程其他相关参建单位如下:建设单位:灵璧县中医医院设计单位:浙江恒欣建筑设计股份有限公司质监单位:宿州市灵璧县质量监督站监理单位:河南创达建设工程管理有限公司勘察单位:安徽省阜阳市勘测院检测单位:灵璧县建科工程质量检测中心3、编制依据本计划编制是依据下列法规、文件的规定、精神进行编制:1)、《建设工程质量管理条例》2)、建设部建[2002]211号“关于印发《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》的通知”3)、GB 50204-2002《混凝土结构施工质量验收规范》4)、设计院设计图纸等其他文件。
二、本工程见证取样计划和送检的范围和程序1、见证取样送检的范围涉及结构安全的试块、试件和原材料见证取样和送样的比例不得少于有关技术标准规定应取数量的30%;按规定下列试块、试件和材料必须实施见证取样和送检:用于承重结构的混凝土试块;用于墙体的砌筑砂浆试块;用于拌制混凝土和砌筑砂浆用的水泥;用于承重结构的混凝土中使用的掺加剂;地下、屋面、厕浴间使用的防水材料;国家规定必须实行见证取样和送检的其他试块、试件和材料。
2、见证取样送检的程序1)、根据见证取样的内容、部位和数量,在施工前制定见证取样和送检计划;2)、施工单位必须按见证取样和送检计划,在见证人员见证下,由取样人员在现场进行原材料和试块制作;3)、见证人员应对试样进行监护,并和施工单位取样人员一起将试样送至检测单位或采取有效措施进行封样后再送样。
4)、承担检测的单位应设置收样室,收样时应按授权书检查委托单位及试样的标识、标志,确认无误后方能交付检测。
5)、检测单位必须按标准规范进行检测,单独建立见证取样台帐;及时出具真实、准确的检测报告并加盖见证取样和送检检测专用章;6)、发生不合格情况,应及时通知参建单位,对影响结构安全的应在24小时内报送质量监督站。
3、承担见证取样的送检的检测单位承担见证取样和送检的检测单位具备建设行政主管部门颁发的资质证书和质量技术监督部门的认量认证,并接受建设行政主管部门和监督机构的监督管理。
本工程检测单位为:灵璧县建科工程质量检测中心三、本工程见证取样和送检计划针对上述的文件及法规要求,本工程如下试块、试件和材料必须实施见证取样和送检:承重结构的砼试块,含主体结构试块;钢筋原材料;钢筋焊接、连接等。
本工程严格按照验收规范的要求对各种原材料、试件进行取样送检,施工过程中,见证人按照有见证取样和送检计划,对施工现场的取样和送检进行见证,并在试样或其包装上作出标识。
标识注明工程名称、取样名称、部位、日期及样品数量,并有取样人和见证人签字,见证人制作见证记录,见证记录应列入施工技术档案。
四、本工程见证取样和送检的试块、试件等材料的取样制作要求1、混凝土1)、检验项目立方体抗压强度试验2)、试样标准一组三块,标准试样尺寸100×100×100㎜3)、取样频率A、每拌制100盘且不超过100M3的同配合比的混凝土,取样不得少于一次;B、每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;C、当一次连续浇筑超过1000M3时,同一配合比的混凝土每200M3取样不得少于一次;D、每次取样至少留置一组标准养护试件,同条件养护的留置组数应根据实际要求确定;4)、取样方法A、用于检查结构构件混凝土强度的试件,应在混凝土浇筑地点随机抽取;B、同一组混凝土拌和物取样应从同一盘混凝土或同一车混凝土中取样。
取样量应多于试验所需的倍。
C、混凝土拌和物的取样应具有代表性,宜采用多次取样的方法。
一般在同一盘混凝土或同一车混凝土中约1/4处、1/2处、3/4处之间分别取样,从第一次取样到最后一次取样不宜超过15分钟,然后人工搅拌均匀;5)、试件制作要求A、制作试件用的试模由铸铁或钢制成,应具有足够的刚度,并装拆方便,试模内表面应机械加工,其不平度每100mm不超过,组装后各相邻面垂直度不超过±;B、在制作试件前应将试模清擦干净,并在其内壁涂以脱模剂;C、试件人工振捣时,混凝土拌和物应分两层装入试模,每层装入厚度大致相等,插捣按螺旋方向从边缘向中心均匀进行。
插捣底层时,捣棒应达到试模底面,并用抹刀沿试模内壁插入数次,每层的插捣次数为25次,插捣完后,刮除多余的混凝土,并用抹刀抹平。
6)、试件养护要求A、试件做好应用不透明薄膜覆盖并应静置1~2天,拆模后的试件应立即放在20±3℃,湿度为95%以上的标准养护室中养护,在标准养护室中,试件应放在架上,彼此间距为10~20mm,并应避免用水直接淋刷试件。
B、采用与构筑物或构件同条件养护的试件,成型后即覆盖,表面试件的拆模时间可与实际构件的拆模时间相同,拆模后,试件仍需保持同条件养护。
7)、结果判定混凝土立方体抗压强度合格评定按《混凝土强度检验评定标准》(GBJ107-87)进行,共分为三种方法,即方差已知的统计方法、方差未知的统计方法、非统计方法。
2、混凝土抗渗试块根据《地下工程防水技术规范》(GBJ108-87),混凝土抗渗试块取样按下列规定:1、连续浇筑混凝土量500立方米以下时,应留置两组(12块)抗渗试块。
2、每增加250~500立方米混凝土,应增加留置两组(12块)抗渗试块。
3、如果使用材料、配合比或施工方法有变化时,均应另行仍按上述规定留置。
4、抗渗试块应在浇筑地点制作,留置的两组试块其中一组(6块)应在标准养护室养护,另一组(6块)与现场相同条件下养护,养护期不得少于28天。
根据《混凝土结构工程施工质量验收规范》的规定,混凝土抗渗试块取样按下列规定:对有抗渗要求的混凝土结构,其混凝土试件应在浇筑地点随机取样。
同一工程、同一配合比的混凝土,取样不应少于一次,留置组数可根据实际需要确定。
3、砌筑砂浆检验项目:抗压强度试样标准:一组六块,标准试样尺寸××取样频率:每次检验批且不超过250m3砌体的各种类型及强度等级的砌筑砂浆,每台搅拌机应至少抽检一次。
取样方法:在砂浆搅拌机出料口随机取样制作砂浆试块,至少从三个不同部位集取,现场取来的试样,在试验室应经人工再翻样,以保证其质量均匀,并尽快制作;所取的砂浆拌和物数量,应比试验用量多1~2倍。
试件制作要求:砌筑砂浆制作,将无底的钢模或塑料试模放在预先铺好的吸水性较好的纸的普通粘土砖上(砖的吸水率不小于10%,含水率不大于2%),试模内事先涂刷薄层机油或脱模剂;放在砖上的湿纸,应为湿的新闻纸(或其他未粘过胶凝材料的纸),纸的大小要以盖过砖的四边为准。
砖的使用面要求平整,凡粘过水泥或其他胶凝材料的面,不允许再使用。
向试模内一次注满砂浆,用捣棒均匀的由外向里按螺旋方向插捣25次,为了防止低稠度砂浆插捣后,可能留下孔洞,允许用油灰刀沿模壁插数次,使砂浆高出试模顶面6~8㎜。
当砂浆表面出现麻斑状态时(约15~30分钟),将高出部分的砂浆沿试模顶面削去抹平。
试件养护要求:砂浆试块在制作后应在20±3℃温度环境下停一昼夜(24±2小时),气温较底时,可以适当延长时间,但不应超过二昼夜,然后对试块进行编号拆模,并置于标准条件下进行养护,养护期间,试块间间距不小于10㎜。
水泥砂浆的标准养护条件温度20±3℃,相对湿度90%以上;水泥混合砂浆的标准养护条件温度20±3℃,相对湿度为60%~80%;砂浆试块养护期限为28天,然后进行试压。
结果判定:按《砌体工程施工质量及验收》GB50203-2003规定,砌筑砂浆强度验收时其强度合格标准必须符合以下规定:同一验收批砂浆试块抗压强度平均值必须大于或者等于设计强度等级所对应的立方体抗压强度:同一验收批砂浆试块强度的最小一组平均值必须大于或等于设计强度等级所对应的立方体抗压强度的倍。
注:砌筑砂浆的验收批,同一类型强度等级的砂浆试块应不小于3组。
当同一验收批只有一组试块时,该组试块抗压强度的平均值必须大于或等于设计强度等级所对应的立方体抗压强度。
4.钢筋原材料及焊接连接件本工程主要使用钢筋强度等级为HRB400;主要焊接连接方式为电渣压力焊。
(1)钢筋原材料检验项目:本工程钢筋原材料的检验项目为拉伸试验(屈服点或屈服强度、抗拉强度、拉伸率)、弯曲(冷弯)试验。
取样频率:应按批进行检查和验收。
每批由同一厂家、同一炉批号、同一交货状态、同一进场时间的钢筋组成;允许同一牌号、同一冶炼方法、同一浇注方法的不同炉罐号组成混合批,但各炉号含碳量不得大于%,含锰量之差不得大于%;热轧带肋钢筋、热轧光圆钢筋、低碳钢热轧圆盘条每批数量不得大于60T。
取样方法:按上表规定凡取2个试件的均应从任意两根(或两盘)中分别切取,即每根钢筋上切取一个拉伸试件,一个弯曲试件;热扎圆盘条冷弯试件应取自不同盘。
试件在切取时,应在任一端500㎜后切取;试件强度:为方便起见,一般可按拉伸试件长50~60㎝;弯曲试件长30㎝进行取样。
结果判定及处理:根据钢筋种类和相应的标准,进行钢筋原材料的的合格评定;钢筋原材料如有一项试验不符合标准要求,则从同一批中再任取双倍数量的试件进行该不合格项目的复验,复验结果(包括该试验所要求的任一指标)即使一个指标不合格,则整批不合格;(2)连接件本工程将使用钢筋连接类型主要有:电渣压力焊。
检验项目:本工程钢筋焊接接头验收按JGJ18-2003《钢筋焊接及验收规程》进行:电渣压力焊检验项目为拉伸试验。
取样规定[根据《钢筋焊接及验收规程》(JGJ18-2003)]1钢筋电渣压力焊接头取样规定在现浇混凝土结构中,应以300个同牌号钢筋接头作为一批;在房屋结构中,应在不超过二楼层中300个同牌号钢筋接头作为一批;当不足300个接头时,仍应作为一批。
每批接头中随机切取3个试件做拉伸试验。
注:在同一批中若有几种不同直径的钢筋焊接接头,应在最大直径接头中切取3个试件。
3、机械连接接头[根据《钢筋机械连接通用技术规程》(JGJ107-2003)](1)、钢筋连接工程开始前及施工过程中,应对每批进场钢筋进行接头工艺检验,取样按以下进行:a每种规格钢筋的接头试件不应少于3根;b钢筋母材抗拉强度试件不应少于3根,且应取接头试件的同一根钢筋;(2)、接头的现场检验按验收批进行。
