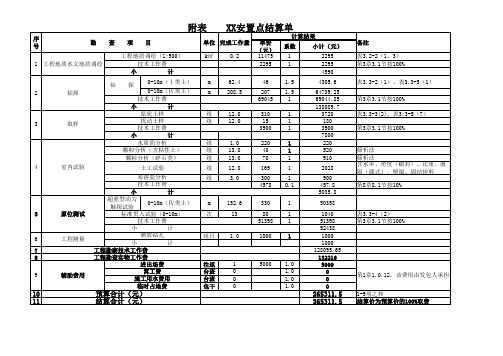

一、费用预算(一)直接费用预算表(二)间接费用预算:1、设备折旧费:174.90万元;2、福利费:273.11万元;3、税金:207.88万元。
(三)总费用预算:3745.61万元。
二、费用预算说明一、费用预算依据本项目预算标准主要采用《国土资源调查预算标准》(地质调查部分)(以下简称《预算标准》),对于《预算标准》中没有包含的工作项目采用原国家计委审定的计价费[1996]2853号《煤炭地质勘探收费标准》(以下简称《收费标准》)及陕西省物价局发[2000]06号文《检验收费标准》计算费用。
二、费用预算原则单项工程取费标准按照《国土资源调查预算标准(地质调查部分)》规定的条件类别确定。
1、地区调整系数的确定《预算标准》中的地区调整系数表中规定哈密地区调整系数为1.5。
2、地质填图及水文地质测绘、工程地质测绘本区标志层不明显,断裂较发育,故采用Ⅱ类取费标准。
(1)地质及水文地质测绘(简测):比例尺1:25000,取费标准903元/km2×(1+30%)×0.77×1.5系数=1355.85元/km2。
(同时进行水文地质测绘工作增加30%)。
(2)工程及环境地质调查:地质复杂程度为Ⅱ类。
比例尺1:25000,取费标准为(1421+1137)元/km2×0.77×1.5×10%系数=295.45元/km2。
(与地质水文测绘同时进行计取10%的费用)。
3、地面物探预算标准浅层地震多次迭加:技术条件井深4-10m,药量0.5-3千克,检波器间距10m,取对应标准井深5-12m,药量2千克,检波器间距10m。
2.5级地形按标准提高15%,炸药量大于1千克,每增加1千克,按标准提高5%,于是单位预算标准为:467*1.15*1.05*1.5=845.85元/点;接收道数大于48道时,折合为48道地震仪的计价条件物理点=生产物理点*[1+(N-48)/48*30%]=7048*[1+(96-48)/48*30%]=7048*1.3=9162点,所以,二维地震费用=9162*845.85=774.97万元4、测井预算标准按《预算标准》P41及《收费标准》P12的规定测井工程各单项费用预算标准5、槽探预算标准槽探属山地工程,挖掘深度为0~3m之间,土石方,按照《预算标准》规定,取费标准为61元/m3。
岩土工程施工设计费用明细一、岩土工程勘测费用1. 钻探费用:其中包括钻进费、机动费、安车费等费用,根据钻孔深度和钻孔直径的不同,费用也会有所不同。
2. 试坑费用:包括开挖试坑、测量试坑尺寸、分析试坑土样等费用。
3. 岩土物理勘察费用:包括地震勘察、料孔法、声波勘探等费用。
4. 岩土地质勘察费用:包括野外地质调查、室内地质分析等费用。
二、岩土工程设计费用1. 计算书费用:包括岩土工程计算书的编制费用。
2. 设计图纸费用:包括岩土工程设计图纸的编制费用。
3. 技术交底费用:包括设计人员对设计成果进行的技术交底费用。
4. 设计报告费用:包括岩土工程设计报告的编制费用。
5. 现场勘查费用:包括设计人员对现场情况进行勘查的费用。
6. 立项报批费用:包括岩土工程设计方案向相关部门进行立项报批的费用。
7. 设计修改费用:在设计过程中需要进行修改的部分,会有相应的费用。
8. 设计审查费用:包括设计方案向相关部门进行审查的费用。
9. 隐蔽工程检测费用:包括设计方案中要求进行的隐蔽工程检测费用。
10. 设计变更费用:在设计过程中需要进行变更的部分,会有相应的费用。
11. 工程经济分析费用:包括对岩土工程整体经济效益进行分析的费用。
12. 深基坑支护设计费用:包括深基坑支护设计所需费用。
13. 施工监理费用:包括设计人员对施工现场的监理费用。
14. 施工组织设计费用:包括对施工组织进行设计的费用。
15. 运输费用:设计文件的运输费用。
16. 其他费用:设计过程中出现的其他费用。
三、岩土工程施工费用1. 岩土工程施工监理费用:包括施工监理人员的工资及相关费用。
2. 岩土工程材料费用:包括所需的岩土工程材料费用。
3. 人工费用:包括所需的劳动力费用。
4. 设备费用:包括所需的施工设备费用。
5. 水电费用:包括所需的水电费用。
6. 安全文明施工费用:包括施工过程中的安全及文明施工费用。
7. 工程保险费用:包括岩土工程施工过程中的保险费用。
一、工程勘察设计收费标准1总则1.0.1工程勘察收费是指勘察人根据发包人的委托,收集已有资料、现场踏勘、制订勘察纲要,进行测绘、勘探、取样、试验、测试、检测、监测等勘察作业,以及编制工程勘察文件和岩土工程设计文件等收取的费用。
1.0.2工程勘察收费标准分为通用工程勘察收费标准和专业工程勘察收费标准。
1通用工程勘察收费标准适用于工程测量、岩土工程勘察、岩土工程设计与检测监测、水文地质勘察、工程水文气象勘察、工程物探、室内试验等工程勘察的收费。
2专业工程勘察收费标准分别适用于煤炭、水利水电、电力、长输管道、铁路、公路、通信、海洋工程等工程勘察的收费。
专业工程勘察中的一些项目可以执行通用工程勘察收费标准。
1.0.3通用工程勘察收费采取实物工作量定额计费方法计算,由实物工作收费和技术工作收费两部分组成。
专业工程勘察收费方法和标准,分别在煤炭、水利水电、电力、长输管道、铁路、公路、通信、海洋工程等章节中规定。
1.0.4通用工程勘察收费按照下列公式计算1工程勘察收费=工程勘察收费基准价×(1±浮动幅度值)2工程勘察收费基准价=工程勘察实物工作收费+工程勘察技术工作收费3工程勘察实物工作收费=工程勘察实物工作收费基价×实物工作量×附加调整系数4工程勘察技术工作收费=工程勘察实物工作收费×技术工作收费比例1.0.5工程勘察收费基准价工程勘察收费基准价是按照本收费标准计算出的工程勘察基准收费额,发包人和勘察人可以根据实际情况在规定的浮动幅度内协商确定工程勘察收费合同额。
1.0.6工程勘察实物工作收费基价工程勘察实物工作收费基价是完成每单位工程勘察实物工作内容的基本价格。
工程勘察实物工作收费基价在相关章节的《实物工作收费基价表》中查找确定。
1.0.7实物工作量实物工作量由勘察人按照工程勘察规范、规程的规定和勘察作业实际情况在勘察纲要中提出,经发包人同意后,在工程勘察合同中约定。
地质勘察工程工程量清单及计价表(二)地质勘察工程工程量清单及计价表(二)一、项目概述地质勘察工程是指为了了解建设项目所处地区的地质状况,以便为项目设计和施工提供必要的地质工程信息而进行的一系列技术措施。
地质勘察工程工程量清单及计价表(二)是在地质勘察工程工程量清单及计价表(一)的基础上,进一步细化和拓展,以确保对地质勘察工程的全面、准确的测量和估算。
二、工程量清单1. 地质调查1.1 岩石采样与化验1.2 土壤采样与化验1.3 岩土物性试验1.4 特殊地质问题调查与分析1.5 地下水位测定1.6 遥感与地理信息系统应用1.7 地质勘探钻孔1.8 地面测量1.9 断层与断裂带勘察2. 测绘工作2.1 概要地形图测量2.2 简化地理环境测量2.3 地质剖面图测绘2.4 断面勘测3. 数据处理与分析3.1 数据整理与编码3.2 数据计算与分析3.3 数据可视化与展示4. 报告编制与总结4.1 勘察报告编制4.2 勘察总结与评估三、计价表1. 地质调查计价表项目名称:地质调查项目编号:GC01|序号|项目名称|计量单位|工程量|单价(元)|金额(元)||---|---|---|---|---|---||1|岩石采样与化验|件/次|10|1000|10000||2|土壤采样与化验|件/次|20|800|16000||3|岩土物性试验|次|30|600|18000||4|特殊地质问题调查与分析|次|5|1500|7500||5|地下水位测定|次|15|500|7500||6|遥感与地理信息系统应用|平方米|500|10|5000||7|地质勘探钻孔|米|100|200|20000||8|地面测量|亩|50|300|15000||9|断层与断裂带勘察|次|10|1000|10000||合计|||||106000|2. 测绘工作计价表项目名称:测绘工作项目编号:GC02|序号|项目名称|计量单位|工程量|单价(元)|金额(元)| |---|---|---|---|---|---||1|概要地形图测量|平方千米|1|50000|50000||2|简化地理环境测量|平方千米|0.5|40000|20000||3|地质剖面图测绘|平方米|1000|50|50000||4|断面勘测|米|500|100|50000||合计|||||140000|3. 数据处理与分析计价表项目名称:数据处理与分析项目编号:GC03|序号|项目名称|计量单位|工程量|单价(元)|金额(元)| |---|---|---|---|---|---||1|数据整理与编码|小时|100|200|20000||2|数据计算与分析|小时|200|100|20000||3|数据可视化与展示|小时|50|500|25000||合计|||||65000|4. 报告编制与总结计价表项目名称:报告编制与总结项目编号:GC04|序号|项目名称|计量单位|工程量|单价(元)|金额(元)| |---|---|---|---|---|---||1|勘察报告编制|份|5|10000|50000||2|勘察总结与评估|份|3|15000|45000||合计|||||95000|四、工程量清单及计价表的编制要求1. 工程量清单的编制应准确、详细,包括项目名称、计量单位、工程量等内容,以方便进行工程量的测算和费用的计算。
