安全文明施工规范详细版
第一章概述
本文档旨在规范建筑施工行业中的安全文明施工,保障工地安全,提高劳动生产率。
施工方应严格按照规范要求执行,确保施工
安全,做到人人参与,共同维护安全文明施工。
第二章施工现场管理
施工现场应设置明显的安全警示标志,并对施工现场进行安全
检查,定期消除安全隐患。
同时要做好卫生管理和噪声控制。
第三章施工人员管理
施工人员必须持证上岗,并定期进行岗前培训,强化安全理念。
施工人员在施工过程中应当穿戴劳动防护用品,严格遵守安全生产
规定。
第四章施工机具及设备管理
施工机具及设备应当符合国家安全生产标准,定期进行检查维修,确保其运行安全。
同时,对操作人员进行技能培训,增强安全
意识。
第五章施工材料管理
施工材料应当符合国家质量标准,购进应当具有合法证照,并定期进行质量检测。
同时,对于易燃、易爆、有毒等危险材料应当加强管控,确保安全。
第六章事故处理和分析
如发生事故,应当立即报告并采取应急措施。
同时,要对事故进行详细排查,总结经验教训,加强施工管理,并报告有关部门。
第七章法律责任
违反本规范的,将依法承担相应的法律责任。
以上为本文档的主要内容,希望各施工方严格按照要求执行,共同维护安全文明施工,促进建筑施工行业的健康发展。
建筑工程施工技术文档内容第一章:前期准备工作1.1 项目背景介绍本项目为一座商业综合体的建筑工程,位于城市中心地带,占地面积约5000平方米,总建筑面积约10000平方米,包括商铺、写字楼和停车场等功能。
项目规模较大,具有一定的技术难度,需在规定的工期内完成。
1.2 工程概况本项目的建筑设计采用了现代风格,结构主要为钢筋混凝土框架结构,外墙为幕墙玻璃。
建筑高度约30米,共有10层,其中底层为商铺,中间为写字楼,顶层为停车场。
整体建筑风格简洁大方,符合城市的现代化要求。
1.3 施工组织设计根据项目的特点和工程要求,我们制定了详细的施工组织设计方案,确定了各个施工单位的职责和任务分工,制定了施工进度计划和施工方案,确保整个施工过程有序推进,高效完成。
1.4 施工人员配备为保证施工质量和工期要求,我们配备了一支专业的施工团队,包括项目经理、技术员、施工队长、施工工人等,他们经过严格的培训和考核,具有丰富的施工经验和专业技能,能够胜任本项目的施工任务。
第二章:基础工程施工2.1 地基处理由于项目所处地区地质条件复杂,存在地下水位较高等问题,为了保证建筑的稳定性和安全性,我们对地基进行了严格的处理。
首先进行了现场勘查和地质调查,确定了地基处理的方案,采用了灌注桩和钻孔灌注桩相结合的方式进行地基加固,确保了建筑的基础坚固。
2.2 地下室施工本项目需要建设地下室停车场,我们对地下室进行了详细的设计和施工方案编制,采用了钢筋混凝土结构,保证了地下室的承载能力和稳定性。
同时,为了防止地下室渗水和漏水问题,我们在施工过程中重点加强了防水措施,确保地下室的质量和安全。
2.3 基础验收在基础工程施工完成后,我们对基础进行了严格的验收,包括地基处理的质量、地下室结构的完整性和承载能力等方面,确保基础工程符合设计要求和安全标准,为上部结构的施工奠定了良好的基础。
第三章:主体结构施工3.1 结构设计本项目的主体结构采用了钢筋混凝土框架结构,外墙为幕墙玻璃,整体结构设计简洁大方,符合现代建筑的风格。
第1篇一、总则1. 为确保工程质量、施工安全、环境保护和文明施工,根据《中华人民共和国建筑法》及相关法律法规,制定本规范。
2. 本规范适用于各类建筑工程施工,包括地基基础、主体结构、装饰装修、安装工程等。
3. 施工单位应严格按照本规范进行施工,确保工程质量达到设计要求,符合国家、行业和地方标准。
二、施工准备1. 施工单位应编制详细的施工组织设计,明确施工方案、施工工艺、施工顺序、施工进度、施工质量保证措施等。
2. 施工单位应组织相关人员对施工现场进行勘察,了解地质、水文、气象等条件,确保施工顺利进行。
3. 施工单位应按照设计文件要求,准备好施工所需的材料、设备、工具和劳动力,确保施工质量。
三、施工质量保证1. 施工单位应建立健全质量管理体系,确保施工过程符合质量要求。
2. 施工单位应严格执行施工规范、工艺标准和检验标准,对施工过程进行全过程质量控制。
3. 施工单位应加强施工现场管理,确保施工质量、安全和环保。
四、施工安全1. 施工单位应建立健全安全生产责任制,确保施工安全。
2. 施工单位应严格执行安全操作规程,对施工人员进行安全教育培训。
3. 施工单位应设置必要的安全防护设施,确保施工现场安全。
五、环境保护1. 施工单位应严格执行国家环境保护法规,确保施工过程中的环境保护。
2. 施工单位应采取有效措施,减少施工过程中对环境的影响。
3. 施工单位应做好施工现场的垃圾处理、废水处理等工作,确保环境保护。
六、文明施工1. 施工单位应建立健全文明施工管理制度,确保施工现场文明施工。
2. 施工单位应加强施工现场管理,保持施工现场整洁、有序。
3. 施工单位应加强施工现场的噪音、粉尘、废水等污染治理,确保文明施工。
七、施工验收1. 施工单位应按照设计文件要求,对施工质量进行自检、互检和专检。
2. 施工单位应组织相关人员进行施工验收,确保工程质量达到设计要求。
3. 施工单位应做好施工验收记录,及时整改存在的问题。

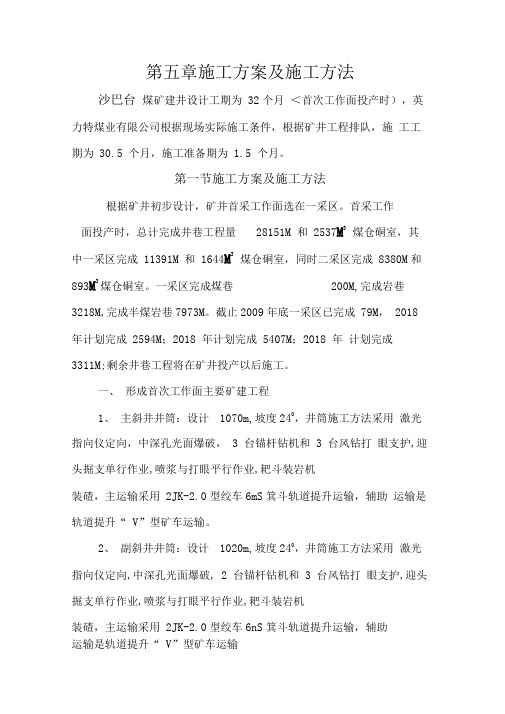

第五章施工方案及施工方法沙巴台煤矿建井设计工期为32个月<首次工作面投产时),英力特煤业有限公司根据现场实际施工条件,根据矿井工程排队,施工工期为30.5 个月,施工准备期为1.5 个月。
第一节施工方案及施工方法根据矿井初步设计,矿井首采工作面选在一采区。
首采工作面投产时,总计完成井巷工程量28151M 和2537M3煤仓硐室,其中一采区完成11391M 和1644M3煤仓硐室,同时二采区完成8380M和893M3煤仓硐室。
一采区完成煤巷200M,完成岩巷3218M,完成半煤岩巷7973M。
截止2009年底一采区已完成79M,2018 年计划完成2594M;2018 年计划完成5407M;2018 年计划完成3311M;剩余井巷工程将在矿井投产以后施工。
一、形成首次工作面主要矿建工程1、主斜井井筒:设计1070m,坡度240,井筒施工方法采用激光指向仪定向,中深孔光面爆破,3 台锚杆钻机和3 台风钻打眼支护,迎头掘支单行作业,喷浆与打眼平行作业,耙斗装岩机装碴,主运输采用2JK-2.0型绞车6mS箕斗轨道提升运输,辅助运输是轨道提升“ V”型矿车运输。
2、副斜井井筒:设计1020m,坡度240,井筒施工方法采用激光指向仪定向,中深孔光面爆破, 2 台锚杆钻机和3 台风钻打眼支护,迎头掘支单行作业,喷浆与打眼平行作业,耙斗装岩机装碴,主运输采用2JK-2.0型绞车6nS箕斗轨道提升运输,辅助运输是轨道提升“ V”型矿车运输3、斜风井井筒:设计1024m,坡度240,井筒施工方法采用激光指向仪定向,中深孔光面爆破,2 台锚杆钻机和3 台风钻打眼支护,迎头掘支单行作业,喷浆与打眼平行作业,耙斗装岩机装碴,主运输采用2JK-2.0型绞车6m3箕斗轨道提升运输,辅助运输是轨道提升“ V”型矿车运输。
4、一采区+ 1238m回风车场及石门设计长度230m,掘进工艺采用炮掘光面爆破, 2 台锚杆钻机和3 台风钻打眼支护,迎头掘支单行作业,喷浆与打眼平行作业,耙斗装岩机装碴,主运输经斜风井“ U”型矿车排渣至地面,辅助运输利用斜风井2JK-2.0 型绞车提升“ V”型矿车提升运输。
土木工程施工文件第一章概述1.1 项目名称及位置本项目名称为XXX土木工程施工,位于XXX地区。
1.2 项目背景本项目为XXX工程项目,是按照XXX规划和要求进行施工。
本工程的施工对相关区域的土地、水资源和环境具有一定的影响,因此需要认真把握施工标准和要求,确保施工的质量和安全。
1.3 施工单位简介我司是一家专业从事土木工程施工的公司,有丰富的施工经验和技术实力,具备相关资质和证书。
我们将严格按照相关法规和标准,确保本项目的顺利施工和质量保证。
1.4 施工范围本项目施工包括XXX工程的基础施工、结构施工、设备安装等内容。
第二章施工准备工作2.1 施工前期准备在正式施工之前,我们将进行充分的准备工作。
包括但不限于土地征收、测量、勘察,规划设计,做好相关手续和资质的申请等工作。
2.2 施工人员的培训和审查在施工之前,我们将安排相关施工人员进行专业的培训和审查,确保他们具备相关的技能和资质。
2.3 施工设备和材料的准备在施工之前,我们将积极采购和准备好所需的设备和材料,确保施工的顺利进行。
第三章施工方案和技术措施3.1 施工方案制定根据项目的实际情况,我们将制定合理的施工方案,包括施工方法、工艺流程、安全措施等。
3.2 施工技术措施我们将严格按照相关标准和规范,采用先进的施工技术,确保施工质量和安全。
3.3 施工管理在施工过程中,我们将建立科学的施工管理体系,明确责任和权限,进行严格的监督和检查。
第四章施工管理和质量控制4.1 施工计划和进度控制我们将制定合理的施工计划,进行详细的进度控制,确保施工能够按时按质完成。
4.2 施工安全控制在施工过程中,我们将严格落实相关的安全措施,确保施工安全和作业人员的个人安全。
4.3 施工质量控制我们将从施工的每一个环节严格控制质量,确保工程质量符合相关标准和要求。
第五章施工验收和交接5.1 施工验收在工程完工之后,我们将进行严格的工程验收,确保施工质量符合相关标准和要求。
建筑施工手册第一章概述1.1 介绍建筑施工手册是为了指导和规范建筑施工过程中的操作而编写的文档。
本手册旨在提供施工人员必要的指导,确保施工过程安全、高效、合规。
1.2 适用范围本手册适用于各类建筑施工项目,包括但不限于住宅、商业建筑、工业厂房等。
无论是新建、改建、扩建还是装修等施工过程,都应参考本手册进行操作。
第二章施工前准备2.1 工程准备2.1.1 施工许可证施工前,承包商需确保取得相关施工许可证,并对许可证进行备案。
2.1.2 施工计划编制详细的施工计划,包括工期、施工过程安排、人员配备等内容,并提交相关部门进行审批。
2.2 安全准备2.2.1 安全会议施工前召开安全会议,明确施工现场风险点,制定应对措施,并确保施工人员理解和遵守相关安全规定。
2.2.2 安全设施在施工现场设置必要的安全设施,如警示标识、防护栏杆、安全网等,确保施工过程中的人身安全。
第三章施工流程3.1 土建施工3.1.1 基坑开挖按照设计要求,进行基坑开挖,并对土质进行检测和分类,确保基坑的稳固和施工安全。
3.1.2 地基处理进行地基处理,包括地基加固、灌浆、沉降控制等工作,提供稳定的基础环境。
3.2 结构施工3.2.1 混凝土浇筑按照施工图纸要求,进行混凝土浇筑,确保浇筑质量、强度和密实度。
3.2.2 钢筋安装按照设计要求,进行钢筋的加工和安装,确保结构的强度和稳定性。
第四章保质保量4.1 施工质量控制4.1.1 施工检查定期对施工现场进行检查,发现和解决施工中的质量问题,确保施工质量符合标准和要求。
4.1.2 质量验收施工完成后进行质量验收,由相关部门评估施工质量是否达到预期目标,合格的项目方可交付使用。
4.2 施工量控制4.2.1 施工进度管理严格按照施工计划进行施工,及时解决进度延误的问题,确保项目按时完成。
4.2.2 施工材料管理对施工材料进行合理采购和储存,确保施工过程中的材料供应充足,避免因材料不足导致工程中断。
工程施工100章本工程项目为一处商业综合体的施工项目,总建筑面积约为10万平方米,包括商业楼、写字楼、酒店及停车场等建筑体。
本项目位于城市中心地带,交通便利,环境优美,是一处具有极高商业价值的地块。
我司作为总包方,负责本项目的全面施工,包括建筑、结构、给排水、电气等方面的工程。
第二章:前期准备在工程启动之前,我司组建了由资深工程师和技术人员组成的专业团队,负责工程的规划和设计。
同时,我们与业主和设计单位进行了充分沟通,确定了项目的整体方案和施工计划。
在确定了施工图纸和技术要求后,我们开始了施工前期的准备工作,包括人员组建、设备采购、材料调配等。
第三章:基础施工基础施工是整个工程的基础,我们按照设计要求,对地基进行了深基槽开挖、桩基础施工等工作,确保了建筑物的稳固性和安全性。
在基础施工的过程中,我司严格遵守相关规范和标准,保证了工程的质量和安全。
第四章:主体结构主体结构是整个建筑物的骨架,我们在进行主体结构施工时,采用了国际先进的建筑技术和设备,确保了主体结构的稳固和牢固。
在主体结构施工的过程中,我们严格按照设计图纸进行施工,保证了建筑物的外形和结构的完整性。
第五章:建筑装修建筑装修是工程的重要环节,我们根据设计要求,对建筑物进行了精细的装修工作,包括墙面涂料、地板铺设、门窗安装等。
在建筑装修的施工过程中,我们严格把关施工质量,保证了工程的装修效果和质量。
第六章:设备安装设备安装是整个工程的重要环节,我们在设备安装的过程中,采用了国际先进的设备安装技术和工艺,确保了设备的安全和运行稳定。
在设备安装的施工过程中,我们严格按照相关标准和要求进行施工,保证了设备的正常运转。
第七章:竣工验收在工程施工完成后,我们对整个工程进行了全面的竣工验收,包括工程质量、工程效果和环境保护等方面进行了检查和评估。
在竣工验收的过程中,我们严格按照相关标准和规范进行检查,保证了工程的质量和安全。
同时,我们对工程进行了全面的交底和纠正,确保了工程的完美交付。
施工文档管理制度第一章总则为规范施工文档管理,提高施工管理效率,保证施工工程质量,特制定本制度。
第二章施工文档管理的范围本制度适用于施工单位施工过程中的所有文档管理,包括但不限于施工合同、技术文件、施工图纸、质量验收记录、施工日志、检验报告等。
第三章施工文件的存档管理1、施工单位应建立完善的施工文档存档管理系统,对施工过程中的所有重要文件进行存档。
2、施工文件应按照施工阶段、工程部位等进行分类存档,并建立详细的档案目录。
3、施工文件应按照规定的文件保管期限进行存档,保证文件的完整性和可追溯性。
4、施工单位要落实文件保密责任,严格保护施工文件的安全,防止泄露和丢失。
第四章施工文件的审批管理1、施工单位应建立有效的施工文件审批流程,明确文件审批的责任人和流程。
2、施工文件的编制需要经过相关部门的审核和审批,确保文件的完整性和准确性。
3、审批后的文件应及时进行签发并在相关部门进行备案。
第五章施工文件的传递管理1、施工单位应建立施工文件传递记录,明确文件的传递时间、地点、人员等信息。
2、施工文件传递应通过正式文件传递单进行记录,并保留传递单的副本。
3、施工文件的传递应在指定的时间内完成,并及时通知接收方确认。
第六章施工文件的变更管理1、对于已经审批的建设文件,如需变更,应按照相关程序进行申请和审批。
2、变更后的文件必须重新提交审批并重新签发。
3、未经审批和签发的文件不得使用,一经发现责任人将被追究责任。
第七章施工文件的销毁管理1、施工单位应建立施工文件的销毁管理制度,明确文件销毁的程序和责任人。
2、施工文件销毁前需进行登记备案,并明确销毁的时间、地点和方式。
3、对于规定保管期限已满的文件,应按规定进行销毁,并做好销毁记录。
4、施工单位应定期对已归档的文件进行审查,及时对不再需要的文件进行销毁处理。
第八章施工文件的电子化管理1、施工单位应推动施工文件的电子化,建立电子文档管理系统。
2、对于已经电子化的文件,应建立完善的备份和保护制度,确保文件的安全性和可查找性。
第五章施工文档
概述: (40)
一、《工程联系单》 (40)
二、《工程变更单》 (41)
三、报验文件 (43)
概述:
在工程施工过程中经常会用到《工程联系单》,《工程变更单》,《材料/设备报验申请表》,《设备到场确认单》等施工文档,保存好所有施工文档作为合理施工或向业主总包催款的必
要凭证,也是最后整理竣工文档必不可少的资料档案。
另外根据工地现场情况按照总包或监
理要求也会填写一些相关的施工文档就根据各地区施工情况而异。
一、《工程联系单》
在施工过程中难免要与业主或其他施工专业如土建、装饰等协调配合,确认施工过程中出现的各种问题的解决方案,这就需要出《工程联系单》给业主、监理,待业主监理签定意
见后再发至其他需配合的施工专业单位;
工作联系单
工程名称;中国银行信息中心(上海)项目一期工程业主:中国银行
总承包单位:上海建工(集团)总公司监理单位:上海宝钢建设监理有限公司分包项目:会议系统联系单编号:ZH-CCCC-014
分包单位:北京长城电子工程技术有限公司经办人:杨烨
主送单位:IBM
联系单主题:关于会议系统日期:2006年10月19日
内容:
1、原会议系统设计图纸在2#楼3层远程视频会议室安装投影机,需在天花开孔(550×550mm),
但经与装饰公司(大华公司)协商,大华公司认为开孔会影响天花牢固和美观。
因此,需把
升降投影机改为固定式投影机(固定安装投影机不使用时不能隐藏),请业主、设计确认。
2、3#楼一层多功能厅投影幕及投影机安装见附图,投影机为固定吊杆安装,吊杆长度约为1.1
米左右,另外多功能厅内无装饰舞台,音响系统落地安装,请业主确认。
3、3#楼二层培训室原设计为两间培训室会议系统见附图,现装饰为一通间培训室,现会议系统
投影系统预埋件安装及布线完成,请业主确认会议系统安装方式。
收件单位签收意见:
收件人:收件日期:
抄送单位:上海建工(集团)总公司
二、《工程变更单》
在施工过程中出现与原系统方案设计有不符合的地方如需要变更设备型号、设备品牌、增加或减少设备,还有变更设备安装位置、安装方式的等等要更改原设计的地方;都要及时
出具《工程变更单》给业主、监理,并在业主监理的签字批示后严格执行,并在将来的竣工
资料里保存这些变更文件以作为竣工系统与原方案设计系统不相同的凭证:
工程变更单
工程名称;中国银行信息中心(上海)项目一期工程业主:中国银行
总承包单位:上海建工(集团)总公司监理单位:上海宝钢建设监理有限公司分包项目:会议系统联系单编号:ZH-CCCC-020
分包单位:北京长城电子工程技术有限公司经办人:杨烨
主送单位:业主、IBM
联系单主题:关于会议系统日期:2006年11月16日
内容:
原3#楼一层多能厅投影机型号EIKI xg210(4200ANSL)更改为EIKI LC-XB28i(3800ANSL),出投影亮度略低外其原设计功能无变化;原EIKI Xg210(4200ANSL)投影机价格为¥47598 ,更改后EIKI LC-XB28i(3800ANSL)价格为¥28500,所以原合同价格下调¥19098。
请业主、监理审核确认!
收件单位签收意见:
收件人:收件日期:
抄送单位:上海建工(集团)总公司
三、报验文件
所有工程材料、构配件、设备在货到场并未开始进行安装施工前,都要对监理或业主进行报验,只有通过监理或业主报验后才能开始实施设备材料的安装施工。
首先要填写I的报审表并同已到场的材料设备的1数量清单、2质量证明文件、3自检结果一起提交至监理进行报验。
1数量清单:按照实际到场供系统使用的材料/设备的实际数量;
2质量证明文件:按照数量清单里已到材料/设备如线缆材料的国家检验报告,设备出厂的质量检验报告与合格证,另外进口设备没有合格证,就需要进口设备原包装箱上带设备型号的条形码(等同于合格证),粘贴在另一张附件清单上与<数量清单>对应;
3自检结果:就是材料/设备到场后施工方自己对外观或通电测试后检测结果,如果监理处有相关表格必须按照监理要求填写这些表格。
I报审表
中华人民共和国国家标准规范用表
(GB50319—2000) A9
工程材料/构配件/设备报审表
工程名称:中国银行信息中心(上海)机房弱电工程编号:20061221
致:上海宝钢建设监理有限公司(监理单位)我方于 2006 年 12 月 21 日进场的工程材料/构配件/设备数量如下(见附表)。
现将质量证明文件及自检结果报上,拟用于下述部位:
1#楼2层总控中心、1#楼3层应急指挥中心。
(会议系统)2#楼2层演示厅、2#楼3层远程视频会议室、2#楼小会议室。
(会议系统)3#楼2层阶梯教室、3#楼电教室、3#1层多功能厅。
(会议系统)请予以审核。
附件:1、数量清单
2、质量证明文件
3、自检结果
承包单位(章)
项目经理
日期
复查意见:
经检查上述工程材料√/构配件/设备,符合√/不符合设计文件和规范的要求,准许√/不准许进场,同意√/不同意使用于拟定部位。
项目监理机构
总/专业监理工程师
日期
(本表由承包单位填报,一式三份)
四、设备到场确认单
作为设备到场后业主、总包、或监理检查后确认的凭证,也是我们施工方在设备到场后向业主或总包方催款的依据,所以及时签定到场确认单并妥善保管好都是施工过程必要的手
续过程。
中国银行信息中心项目部
第一批到场设备检查确认单
日期: 2006 年 12 月 21 日编号:JC-20061221
序号
设备名称规格型号单位数量品牌
外观
质量(会议系统-2#楼2层演示厅)
1、扩声系统
1 专业全频音箱(L/R) QE-P
2 只 2 英国QI
2 全频语言吸顶音箱 QE-24C
只 8 英国QI
3 专业功放 (For 24C) QAA702 台 1 英国QI
4 专业功放 (For QE-P2) QAA1002 台 1 英国QI
5 网络会议自动混音台NV-AM1000 台 1 荷兰NAVISE
6 U段手持无线话筒 ATW-2121D
套 1 日本AudioTechnica
7 U段领夹无线话筒 ATW-2110/838
套 1 日本AudioTechnica
9 电容鹅颈会议话筒固定座 AT-8668 支 6 日本AudioTechnica
10 MD录播放机 MDS-JE480
台 1 日本Sony 11 DVD播放机 DV-393
台 1 日本Pioneer
12 多功能信号盒(地面)
(VGA/Video/Audio/Cat5/220V)
定制个 2 中国定制2、视频系统
1 多媒体投影机(4200ANSL) LC-Xg210 台 1 日本EIKI
2 RGBHV矩阵VP-44 4x4 台 1 以色列Kramer
3 AV矩阵 VS-804xl
台 1 以色列Kramer
3、控制系统
1 网络型集中控机主机 CP2E 台 1 美国Crestron
3 紅外線發射棒 IRP2
支 2 美国Crestron
4 8路专业继电器箱 IRL-8
台 1 中国SmartMidea
4、线缆及接插件
1 19寸标准机柜19寸台 1 中国
(会议系统-2#楼3层远程视频会议室)
1、扩声系统
1 全频语言吸顶音箱 QE-24C
只 6 英国QI
2 专业功放 (For 24C) QAA702 台 1 英国QI
3 多媒体输入信息盒(桌面液压)
(VGA\Video\Audio\CAT5\220V)
MIP620 个 2 中国定制
4 电容鹅颈会议话筒固定座 AT-8668 支 12 日本AudioTechnica
5 网络会议自动混音台NV-AM1000 台 1 荷兰NAVISE
6 DVD播放机 DV-393
台 1 日本Pioneer
2、视频系统
1 多媒体投影机(4200ANSL) LC-Xg210 台 1 日本EIKI
2 投影机吊架 1.5米台 1 中国定制
3 电子白板 1.1型台 1 美国Mimio
4 RGBHV矩阵VP-44 4x4 台 1 以色列Kramer
5 AV矩阵 VS-804xl
台 1 以色列Kramer
6 多功能信号盒(地面)
(VGA/Video/Audio/Cat5/220V)
定制个 2 中国定制3、控制系统
3 紅外線發射棒 IRP2
支 2 美国Crestron
4 8路专业继电器箱 IRL-8
台 1 中国SmartMidea
4、线缆及接插件
1 19寸标准机柜19寸台 1 中国
检查确认单位签章
业主单位管理公司总包单位监理单位供货单位。
