辽宁省2017定额费用标准(人机取费正式)B---07(共56页) -本页仅作为预览文档封面,使用时请删除本页-说明一、辽宁省建设工程计价依据《建设工程费用标准》(以下简称本费用标准)是国有投资或国有投资为主的建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算的依据;是评定投标报价合理性的依据;是调解处理工程造价争议和纠纷、审计和司法鉴定的依据;是编制投资估算指标、概算指标和概算定额的依据。
非国有资金投资的建设工程使用本费用标准时,应遵循本定额的规定进行工程计价。
二、本费用标准与2017年辽宁省《房屋建筑与装饰工程定额》、《装配式建筑工程定额》、《绿色建筑工程定额》、《通用安装工程定额》、《市政工程定额》配套使用。
三、本费用标准中的企业管理费、利润包含在2017年辽宁省各专业工程定额的综合费用中。
四、本费用标准中的各项费用均不包含增值税可抵扣进项税额。
五、本费用标准中的文明施工费、环境保护费、雨季施工费、冬季施工费、市政工程施工干扰费、企业管理费以及利润均为社会平均水平的基础费率。
投标人在投标报价或非招标工程在签订施工合同时,自行确定费率。
若合同中没有约定或约定不明时,视为按本费用标准费率标准执行。
3六、本费用标准中的安全施工费、规费,为最低费率,投标人在投标报价时,可根据工程实际和企业自身情况进行上浮,但规费不得高于当地人设部门的规定。
七、在编制招标控制价时,按本费用标准中的招标控制价费率标准执行。
八、本费用标准不分企业级别、工程规模与承包方式,均按本费用标准的相关规定计取相应费用。
九、工程量清单计价中的综合单价,应按本费用标准的“工程费用取费程序表”中的企业管理费和利润计算方法并考虑风险组成综合单价。
十、本费用标准中的“×××以上”,不包括×××本身,“×××以下”包括×××本身。
房屋建筑与装饰工程定额 -部分一、辽宁省建设工程计价依据《建筑与装饰工程定额》(以下简称本定额),是依据国家《建设工程工程量清单计价规范》(GB 50500—2013)、《建设工程工程量清单计算规范》(GB 50855—2013)、《房屋建筑与装饰工程消耗量定额》(TYOl 一31—2015)及国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。
二、本定额的适用范围:我省行政区域内的国有投资或国有投资为主的新建、扩建、改建的工业与民用房屋建筑与装饰工程项目。
三、本定额的作用:是国有投资或国有投资为主的建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算的依据;是评定投标报价合理性的依据;是调解处理工程造价争议和纠纷、审计和司法鉴定的依据;是编制投资估算指标、概算指标和概算定额的依据。
非国有资金投资的建设工程使用本定额时,应遵循本定额的规定进行工程计价。
四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期编制的。
五、本定额是在国家规范、消耗量定额基础上结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善;一个定额项目就是一个清单项目。
本定额是以综合单价的形式表现的,内容包括人工费、材料费、机械费、管理费和利润。
六、本定额消耗量和价格的确定:(一) 人工工日:1.本定额人工工日以综合工日表现,是按八小时工作制编制的,人工等级分普通工(简称普工)、技术工(简称技工)和高级技术工(简称高级工),消耗量包括基本用工、超运距用工、人工幅度差、辅助用工和生产班组组织者用工。
2.本定额人工工日单价分别为:普工85元,技工130元,高级工260元。
3.定额人工费,是指本定额项目综合单价中的人工费、按章节说明规定按系数调整的人工费以及定额中规定调整人工工日数量的人工费。
辽宁省2017建设工程费用标准说明一、辽宁省建设工程计价依据《建设工程费用标准》(以下简称本费用标准)是国有投资或国有投资为主的建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算的依据;是评定投标报价合理性的依据;是调解处理工程造价争议和纠纷、审计和司法鉴定的依据;是编制投资估算指标、概算指标和概算定额的依据。
非国有资金投资的建设工程使用本费用标准时,应遵循本定额的规定进行工程计价。
二、本费用标准与2017年辽宁省《房屋建筑与装饰工程定额》、《装配式建筑工程定额》、《绿色建筑工程定额》、《通用安装工程定额》、《市政工程定额》配套使用。
三、本费用标准中的企业管理费、利润包含在2017年辽宁省各专业工程定额的综合费用中。
四、本费用标准中的各项费用均不包含增值税可抵扣进项税额。
五、本费用标准中的文明施工费、环境保护费、雨季施工费、冬季施工费、市政工程施工干扰费、企业管理费以及利润均为社会平均水平的基础费率。
投标人在投标报价或非招标工程在签订施工合同时,自行确定费率。
若合同中没有约定或约定不明时,视为按本费用标准费率标准执行。
六、本费用标准中的安全施工费、规费,为最低费率,投标人在投标报价时,可根据工程实际和企业自身情况进行上浮,但规费不得高于当地人设部门的规定。
七、在编制招标控制价时,按本费用标准中的招标控制价费率标准执行。
八、本费用标准不分企业级别、工程规模与承包方式,均按本费用标准的相关规定计取相应费用。
九、工程量清单计价中的综合单价,应按本费用标准的“工程费用取费程序表”中的企业管理费和利润计算方法并考虑风险组成综合单价。
十、本费用标准中的“×××以上”,不包括×××本身,“×××以下”包括×××本身。
第一部分建设工程费用组成根据住房和城乡建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标[2013]44号)、住建部《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标〔2016〕4 号)、财政部和国家税务总局《关于全面推开营业税改征增值税试点的通知》(财税〔2016〕36 号),结合我省实际情况,确定建设工程费用项目组成如下:一、建设工程费用由分部分项工程费、措施项目费、其他项目费、规费、税金组成。

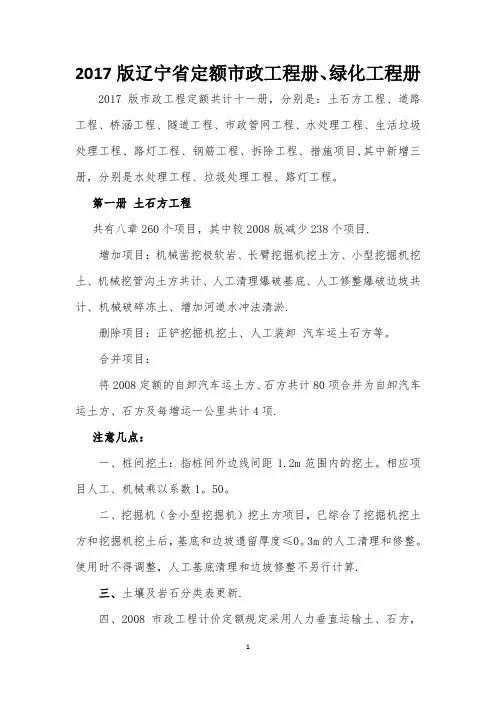

2017版辽宁省定额市政工程册、绿化工程册2017版市政工程定额共计十一册,分别是:土石方工程、道路工程、桥涵工程、隧道工程、市政管网工程、水处理工程、生活垃圾处理工程、路灯工程、钢筋工程、拆除工程、措施项目,其中新增三册,分别是水处理工程、垃圾处理工程、路灯工程。
第一册土石方工程共有八章260个项目,其中较2008版减少238个项目.增加项目:机械凿挖极软岩、长臂挖掘机挖土方、小型挖掘机挖土、机械挖管沟土方共计、人工清理爆破基底、人工修整爆破边坡共计、机械破碎冻土、增加河道水冲法清淤.删除项目:正铲挖掘机挖土、人工装卸汽车运土石方等。
合并项目:将2008定额的自卸汽车运土方、石方共计80项合并为自卸汽车运土方、石方及每增运一公里共计4项.注意几点:一、桩间挖土:指桩间外边线间距1.2m范围内的挖土。
相应项目人工、机械乘以系数1。
50。
二、挖掘机(含小型挖掘机)挖土方项目,已综合了挖掘机挖土方和挖掘机挖土后,基底和边坡遗留厚度≤0。
3m的人工清理和修整。
使用时不得调整,人工基底清理和边坡修整不另行计算.三、土壤及岩石分类表更新.四、2008市政工程计价定额规定采用人力垂直运输土、石方,垂直深度每米折合水平运距10m计算修订为采用人力垂直运输土、石方、淤泥、流砂,垂直深度每米折合水平运距7m计算.五、一般土石方,按设计图示基础(含垫层)尺寸,另加工作面宽度、土方放坡宽度或石方允许超挖量乘以开挖深度,以体积计算。
修建机械上下坡便道的土方量以及为保证路基边缘的压实度而设计的加宽填筑土方量并入土方工程量内。
六、人工挖(含爆破后挖)冻土,按实际冻土厚度,以体积计算.机械挖冻土,冻土层厚度在300mm以内时,不计算挖冻土费用;冻土层厚度超过300mm时,按设计图示尺寸,以体积计算,执行“机械破碎冻土"项目.破碎后冻土层挖、装、运执行挖、装、运石渣相应定额项目.七、坑、槽底加宽增加250mm宽度以上规格.八、2008市政工程计价定额计算规则管沟回填土应扣除管径在200mm以上的管道所占的体积,修订为管沟回填土应扣除300mm以上管道所占的体积。
浅谈辽宁地区17定额与08定额的区别随着辽住建【2017】68号文“辽宁省住房和城乡建设厅关于颁发2017《辽宁省建设工程计价依据》的通知”的颁发,辽宁地区进入了17定额的时代,接下来将归纳下17定额和08定额的主要区别。
标签:新定额;费率;造价人员;费用组成1 引言新定额实施已有一段时间,两个定额的内容差距较大,新旧工程往往会同时存在就导致了新旧定额并行使用,所以作为造价人员,对两个定额的归纳总结势在必行。
一、定额分类17定额分类(辽宁省):1.房屋建筑与装饰工程定额;2.装配式建筑工程定额;3.绿色建筑工程定额;4.通用安装工程定额;5.市政工程定额(含园林绿化)。
08定额分类(辽宁省):1.建筑工程计价定额;2.装饰装修工程计价定额;3.安装工程计价定额;4.市政工程计价定额;5.园林绿化工程计价定额。
可见定额分类发生了变化,把08的建设及装饰、市政及园林整合在一起,增加了装配式建筑及绿色建筑等当下流行的建筑模式。
二、费用组成及费用标准(一)费用组成的区别17定额和08定额在费用划分上两者发生很大的变化,17定额的划分更完整和贴合工程实际,下面我们就上述内容的展开论述(二)上述主要项目中所包含内容的区别:(三)上述主要项目费用标准的区别:1、17定额中的各项费用组成均不包含可抵扣的进项税额,但08定额各项费用包含进项税额;2、17定额不再像08定额区分工程类别、承包方式,统一为一个费用标准,费率标准可以提高系数,也可以降低系数,但安全施工费的费率标准为最低标准,在实际工程中只可以调高,不可以调低。
3、17定额将08定额中的市政干扰费两个费率(4%(沈阳、大连、鞍山、抚顺、本溪),2%(其余各市))调整为一个费率(4%);4、17定额的规费费率由企业根据自身实际缴纳情况确定,08定额是根据各省市相关文件确定;5、17定额将08定额中的安全文明施工费(通过一个系数取费,不可竞争项目)重新分为“安全施工费”、“文明施工和环境保护费”、“临时设施费(技术措施费,可计算工程量,放入分部分项中计取)”;6、由于17定额中费率的设置是社会平均水平的基础费率和最低费率,所以新定额的费率标准单独设立一个部分提供了招标控制价的编制方法和建议费率。

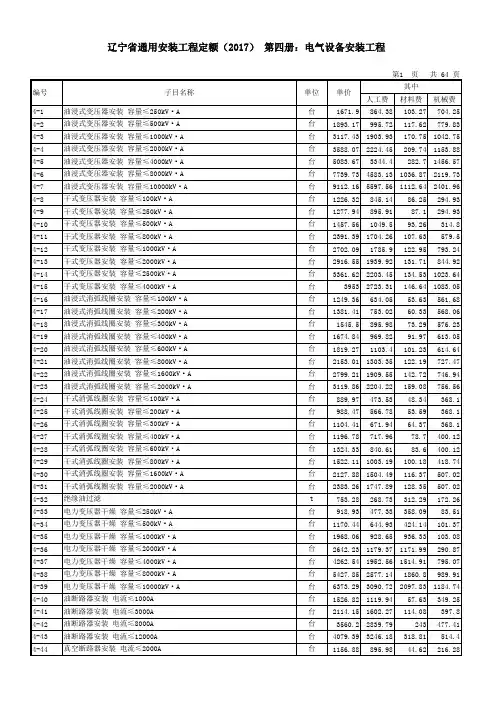

总说明一、辽宁省建设工程计价依据《通用安装工程定额》(以下简称本定额),是依据国家《建设工程工程量清单计价规范》(GB 50500-2013)、《建设工程工程量清单计算规范》(GB 50855-2013)、《通用安装工程消耗量定额》(TY02-31-2015)及国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。
二、本定额的适用范围:我省行政区域内的国有投资或国有投资为主的工业与民用建筑的新建、扩建、改建通用安装工程项目。
三、本定额的作用:是国有投资或国有投资为主的建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算的依据;是评定投标报价合理性的依据:是调解处理工程造价争议和纠纷、审计和司法鉴定的依据;是编制投资估算指标、概算指标和概算定额的依据。
非国有资金投资的建设工程使用本定额时,应遵循本定额的规定进行工程计价。
四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期编制的。
五、本定额是在国家规范、消耗量定额基础上结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善;一个定额项目就是一个清单项目。
本定额是以综合单价的形式表现的,内容包括人工费、材料费、机械费、管理费和利润。
六、本定额消耗量和价格的确定:(一)人工工日:1.本定额人工工日以综合工日表现,是按八小时工作制编制的,人工等级分普通工(简称普工)、技术工(简称技工)和高级技术工(简称高级工),消耗量包括基本用工、超运距用工、人工幅度差、辅助用工和生产班组组织者用工。
2.本定额人工工日单价分别为:普工85元,技工130元,高级工260元。
3.定额人工费,是指本定额项目综合单价中的人工费、按章节说明规定按系数调整的人工费以及定额中规定调整人工工日数量的人工费。
按人工工日数量调整的人工费除章节有规定的工种外,均按普工工资标准调整人工费。
装配式建筑工程定额 -部分册说明一、辽宁省建设工程计价依据《装配式建筑工程定额》(以下简称本定额),是依据国家《建设工程工程量清单计价规范》(GB 50500-2013)、《建设工程工程量清单计算规范》(GB 50855-2013)、《装配式建筑工程消耗量定额》(TY01—01(01)-2016)。
二、本定额的适用范围:我省行政区域内的国有投资或国有投资为主的符合装配式建筑特征的建筑工程项目。
本定额是《房屋建筑与装饰工程定额》、《通用安装工程定额》、《市政工程定额》的补充,与之配套使用。
本定额内容包括装配式混凝土结构、钢结构、木结构建筑工程项目。
三、本定额的作用:是国有投资或国有投资为主的建设项目,编制工程量清单、招标控制价、施工图预算、工程竣工结算的依据;是评定投标报价合理性的依据;是调解处理工程造价争议和纠纷、审计和司法鉴定的依据;是编制投资估算指标、概算指标和概算定额的依据。
非国有资金投资的建设工程使用本定额时,应遵循本定额的规定进行工程计价。
四、本定额是按现行装配式建筑工程的施工验收规范、质量评定标准和安全操作规程,按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期以及新技术、新材料、新工艺在施工中的应用编制的。
五、本定额是在国家规范、消耗量定额基础上结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善;一个定额项目就是一个清单项目。
本定额是以综合单价的形式表现的,内容包括人工费、材料费、机械费、管理费和利润。
六、本定额消耗量和价格的确定:(一)人工工日:1.本定额人工工日以综合工日表现,是按八小时工作制编制的,人工等级分普通工(简称普工)、技术工(简称技工)和高级技术工(简称高级工),消耗量包括基本用工、超运距用工、人工幅度差、辅助用工和生产班组组织者用工。
2.本定额人工工日单价分别为:普工85元,技工130元,高级工260元。
一、《第五册建筑智能化工程》(以下简称本册定额)适用于智能大厦、智能小区项目中智能化系统安装调试工程。
二、本册定额编制的主要技术依据有:1.《通用安装工程工程量计算规范》GB 50856-2013;2.《建设工程分类标准》GB 50359-2012;3.《智能建筑工程施工规范》GB 50606-2010;4.《智能建筑工程质量验收规范》GB 50339-2013;5.《建设工程施工机械台班费用编制规则》(2015年);6.《建设工程施工仪器仪表台班费用编制规则》(2015年)。
三、本册定额不包括下列内容:1.电源线、控制电缆敷设、电缆托架铁架制作、电缆槽安装、桥架安装、电线管敷设、电缆沟工程、电缆保护管敷设以及UPS电源及附属设施、配电箱等安装,执行《第四册电气设备安装工程》相应项目。
2.为配合业主或认证单位验收测试而发生的费用,在合同中协商确定。
四、本册定额的设备安装工程按成套购置考虑,包括构件、标准件、附件和设备内部连线。
五、本册各设备定额中含本体安装和本体调试,系统调试、联调、试运行需另执行本册相关定额。
六、下列费用可按系统分别计取:1.操作高度增加费:安装高度距离楼面或地面5m时,超出部分工程量按定额人工费乘以下表系数。
2.建筑物超高增加费:指高度在6层或20m以上的工业与民用建筑物上进行安装时增加的费用,按下表计算,其费用中人工费占65%。
3.本册定额所涉及的系统试运行(除有特殊要求外)是按连续无故障运行1 20小时考虑的,超出时费用另行计算。
4.本册定额涉及的各个系统,在项目实施过程中使用的水、电、气等费用,按实际发生的费用计入工程造价。
第一章计算机及网络系统工程说明一、本章内容包括台架、插箱、网络终端设备、输入设备、输出设备、专用外部设备及存储设备的安装、调试,计算机硬件系统互联及调试、计算机软件安装、调试和系统试运行。
二、本章不包括以下工作内容:1.台架、插箱、网络终端设备、输入设备、输出设备、专用外部设备及存储设备的安装、调试项目:(1)设备本身的功能性故障排除;(2)缺件、配件的制作;(3)在特殊环境条件下的设备加固、防护和电缆屏蔽;(4)应用软件的开发;病毒的清除,版本升级与外系统的校验或统调。

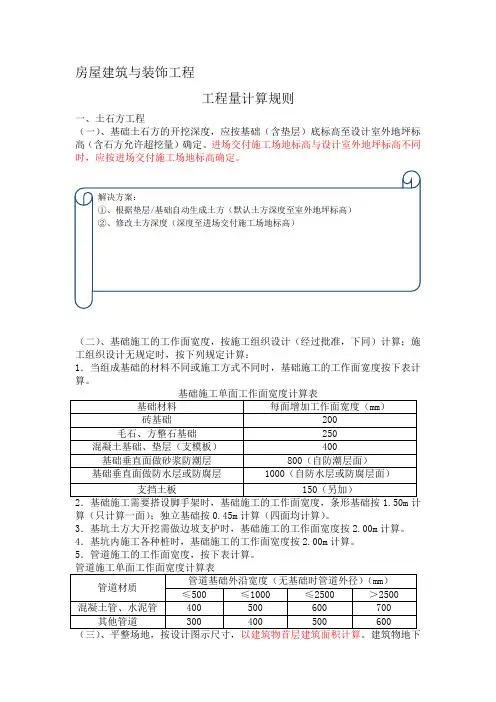

房屋建筑与装饰工程工程量计算规则一、土石方工程(一)、基础土石方的开挖深度,应按基础(含垫层)底标高至设计室外地坪标高(含石方允许超挖量)确定。
进场交付施工场地标高与设计室外地坪标高不同时,应按进场交付施工场地标高确定。
解决方案:①、根据垫层/基础自动生成土方(默认土方深度至室外地坪标高)②、修改土方深度(深度至进场交付施工场地标高)(二)、基础施工的工作面宽度,按施工组织设计(经过批准,下同)计算;施工组织设计无规定时,按下列规定计算:1.当组成基础的材料不同或施工方式不同时,基础施工的工作面宽度按下表计算。
算(只计算一面);独立基础按0.45m计算(四面均计算)。
3.基坑土方大开挖需做边坡支护时,基础施工的工作面宽度按2.00m计算。
4.基坑内施工各种桩时,基础施工的工作面宽度按2.00m计算。
5.管道施工的工作面宽度,按下表计算。
室结构外边线突出首层结构外边线时,其突出部分的建筑面积合并计算。
二、桩基础工程(一)、人工挖孔桩灌注混凝土桩芯工程量分别按设计图示截面积乘以设计桩长另加加灌长度,以体积计算。
加灌长度设计有规定时,按设计要求计算,无规定时,按0.25m计算。
人工挖孔扩底灌注桩按图示护壁内径圆台体积及扩大桩头实体积以体积计算。
护壁混凝土按设计图示尺寸以体积计算。
三、砌筑工程(一)、轻质隔墙按设计图示尺寸以面积计算四、混凝土钢筋工程(一)、混凝土1、带形基础:带形基础有肋时,在肋高(指基础扩大顶面至梁顶面的高)≤1.2m 时,将肋与基础的工程量合并计算,按带型基础定额项目计算;在肋高>1.2m时,将扩大顶面以下的基础部分,按带型基础项目计算,扩大顶面以上部分,按混凝土墙子目计算。
2、柱:按设计图示尺寸以体积计算。
①柱与板相连接的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。
②带柱帽的柱,柱与板相连的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。
