模板工程施工方法模板采用优质竹夹板,钢木支撑模板体系来作为保证工程进度的重要措施。
本工程所需模板体系主要包括:柱模、梁板模板,其主要支模方式及体系选择如下:一、主要部位模板体系2-11.施工前的准备工作(1)测量定位1)投点放线:用经纬仪引测建筑物的边柱或墙轴线,并以该轴线为起点,引出其他各条轴线,然后根据施工图墨线弹出模板的内边线及水平300检查线,以便于模板的安装和校正。
2)标高测量:根据模板实际的要求用水准仪把建筑物水平标高直接引测到模板安装位置。
在无法直接引测时,可采取间接引测的方法,即用水准仪将水平标高先引测到过度引测点,作为上层结构构件模板的基准点,用来测量和复核其标高位置。
3)找平:模板承垫底部应预先找平,以保证模板位置正确,防止模板底部漏浆。
常用的找平方法是沿模板内边线用1:3水泥砂浆抹找平层,另外,在外墙、外柱部位,继续安装模板前,要设置模板承垫条带,并用仪器校正,使其平直。
4)设置模板定位基准:采用钢筋定位,即根据构件断面尺寸切割一定长度的钢筋,绑扎在主筋上,以保证钢筋与模板位置的准确。
(2)材料准备1)木方刨直,所有进场木方均需刨直使用,且规格大小一致。
2)支撑杆要整理,有破损大范围裂缝,弯曲度较大的支撑杆均需替换。
2.模板的支设方法(1)方柱模板本工程方柱、支模全部采用竹夹板木方制做成形、支设方法为先柱子第一段四面模板就位组拼,校正调整好对角线,并用柱箍固定。
然后以第一段模板为基准,用同样方法组拼第二段模板,直到柱全高。
各段组拼时,其水平接头和竖向接头连接牢靠,在安装到一定高度时,要设支撑或进行拉结,以防倾倒。
并用支撑校正模板垂直度。
安装顺序如下:搭设架子→第一段模板安装就位→检查对角线,垂直度和位置→安装柱箍→第二、三段模板及柱箍安装→安装有梁口的柱模板→全面检查校正→整体固定。
柱模板全部安装后,再进行一次全面检查,合格后与相邻柱群或四周支架临时拉结固定。
柱模安装时,要注意以下事项:1)柱模与梁连接处的处理方法是:保证柱模的长度符合模数,不符合部分放到节点部位处理;2)支设的柱模,其标高、位置要准确、支设应牢固。

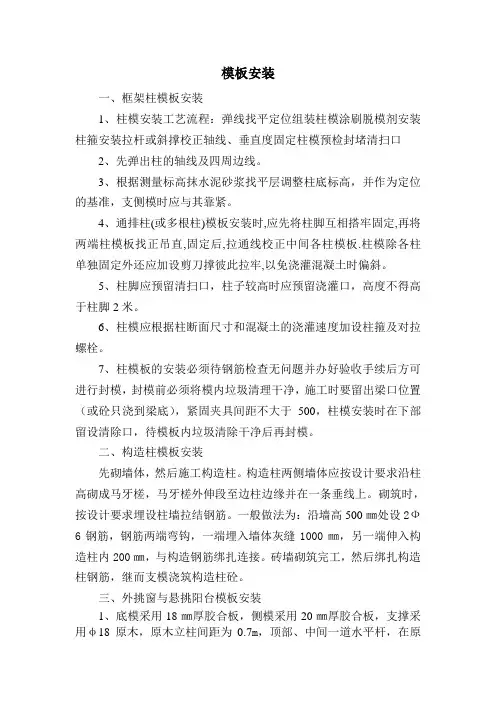

模板安装一、框架柱模板安装1、柱模安装工艺流程:弹线找平定位组装柱模涂刷脱模剂安装柱箍安装拉杆或斜撑校正轴线、垂直度固定柱模预检封堵清扫口2、先弹出柱的轴线及四周边线。
3、根据测量标高抹水泥砂浆找平层调整柱底标高,并作为定位的基准,支侧模时应与其靠紧。
4、通排柱(或多根柱)模板安装时,应先将柱脚互相搭牢固定,再将两端柱模板找正吊直,固定后,拉通线校正中间各柱模板.柱模除各柱单独固定外还应加设剪刀撑彼此拉牢,以免浇灌混凝土时偏斜。
5、柱脚应预留清扫口,柱子较高时应预留浇灌口,高度不得高于柱脚2米。
6、柱模应根据柱断面尺寸和混凝土的浇灌速度加设柱箍及对拉螺栓。
7、柱模板的安装必须待钢筋检查无问题并办好验收手续后方可进行封模,封模前必须将模内垃圾清理干净,施工时要留出梁口位置(或砼只浇到梁底),紧固夹具间距不大于500,柱模安装时在下部留设清除口,待模板内垃圾清除干净后再封模。
二、构造柱模板安装先砌墙体,然后施工构造柱。
构造柱两侧墙体应按设计要求沿柱高砌成马牙槎,马牙槎外伸段至边柱边缘并在一条垂线上。
砌筑时,按设计要求埋设柱墙拉结钢筋。
一般做法为:沿墙高500㎜处设2Ф6钢筋,钢筋两端弯钩,一端埋入墙体灰缝1000㎜,另一端伸入构造柱内200㎜,与构造钢筋绑扎连接。
砖墙砌筑完工,然后绑扎构造柱钢筋,继而支模浇筑构造柱砼。
三、外挑窗与悬挑阳台模板安装1、底模采用18㎜厚胶合板,侧模采用20㎜厚胶合板,支撑采用φ18原木,原木立柱间距为0.7m,顶部、中间一道水平杆,在原木立柱低均加木垫板等有效措施,确保砼在浇筑过程中不会发生支顶下沉、移位。
2、梁板模安装时先在底板面将梁中线弹出,然后再进行梁板模板的竖向支撑、水平支撑、模板等的安装。
3、阳台板模板采用18㎜厚胶合板,木楞间距为450㎜,原木立柱间距为0.7m,板底下垫方木50×100㎜,间距@400。
4、不够一整板胶合板的空隙,可用木板铺满,拼缝宽度超过2㎜的,用小木条或胶带纸处理。
构造柱的施工工艺流程为柱是建筑结构中必不可少的一部分,它承担着承重和支撑的作用。
构造柱的施工工艺流程涉及到材料的准备、钢筋的加工、模板安装、混凝土浇筑等环节。
下面将详细介绍柱的施工流程。
一、材料准备首先,施工人员需要根据设计图纸,购买所需的施工材料。
这些材料包括混凝土、钢筋、模板、脱模剂、钢筋连接件等。
对于混凝土和钢筋材料,应该经过质量检验,确保其符合相应的标准和规范要求。
二、模板制作和安装1.按照设计图纸的尺寸要求,制作柱的模板。
模板应该具有足够的强度和刚度,能够承受混凝土的压力。
同时,模板表面应平整、光滑,以确保混凝土浇筑后得到光滑的柱体表面。
2.安装柱的模板。
首先,在地板上铺设隔离薄膜,然后固定模板支撑和脚手架,确保模板的位置准确、稳定。
三、钢筋加工和安装1.钢筋的加工包括根据设计图纸进行剪裁和弯曲等操作。
施工人员要按照图纸上的钢筋布置要求进行操作,确保钢筋的尺寸和位置准确无误。
2.安装钢筋。
根据设计要求,在模板内部安装预埋钢筋,然后使用钢筋连接件进行连接,确保钢筋之间的连接牢固。
四、施工现场的准备1.清理施工现场,保持清洁和整洁,确保施工的安全性和顺利进行。
2.搭建施工脚手架和安全网,保证施工区域的安全和施工人员的安全。
五、混凝土浇筑1.模板预处理。
在模板内部涂刷脱模剂,以防止混凝土与模板粘连。
2.砼料搅拌和运输。
将混凝土材料投入搅拌机加水搅拌,搅拌均匀后,使用搅拌车将混凝土运输至施工现场。
3.混凝土浇筑。
将混凝土均匀地倒入模板内部,施工人员在倒灌混凝土的同时观察模板内部是否有漏灌现象,并及时修正。
4.打捣和振动。
使用电动或气动捣击器进行混凝土的打捣和振动,以排除混凝土中的空气和空隙。
5.养护处理。
在混凝土浇筑完成后,对其进行养护处理,以保持适宜的温度和湿度,以促进混凝土的强度发展。
六、脱模和修整1.脱模。
混凝土的强度达到规定强度后,可进行脱模处理。
脱模时,应先拆除模板支撑和脚手架,然后逐步拆除模板。
柱子和梁的施工工序柱子和梁是建筑结构中重要的承重构件,其施工工序对整个建筑的安全性和稳定性起着至关重要的作用。
在建筑工程中,柱子和梁的施工工序需要经过一系列的步骤和规范,以确保其质量和可靠性。
下面将详细介绍柱子和梁的施工工序。
第一步:制定施工方案和预备工作在施工柱子和梁之前,需要对整个工程进行详细的规划和制定施工方案。
施工方案包括具体的施工步骤、施工工艺、安全措施等。
同时,还需进行预备工作,如搭建施工脚手架、准备所需材料和工具等。
第二步:地基基础处理柱子和梁的施工需要有坚实的地基基础作为支撑。
因此,在正式施工之前,需要对地基进行处理。
这包括清理地表、挖掘基坑、处理土质和地基加固等工作。
第三步:布置钢筋骨架柱子和梁的施工离不开钢筋骨架的布置。
在预先规定的位置上,根据设计图纸和相关要求,逐步将钢筋进行剪切、弯曲和焊接,形成骨架结构。
需要确保每根钢筋的位置准确、间距均匀以及与其他构件的连接牢固。
第四步:模板的安装和调整在布置好钢筋骨架之后,需要进行模板的安装和调整。
模板是用来固定混凝土浇筑的形状和尺寸的临时结构。
根据设计要求,将模板材料固定在钢筋上,并进行调整,以确保柱子和梁的几何形状和尺寸符合要求。
第五步:混凝土浇筑在进行混凝土浇筑之前,首先要对混凝土原材料进行分析和试验,确保其质量和强度符合设计要求。
然后,根据预先制定的施工方案,将混凝土均匀地倒入模板中,同时使用振动器进行震动,以排除混凝土中的气泡和空隙,保证混凝土的密实性。
混凝土需要根据气温、湿度等环境条件进行养护,以达到设计要求的强度和耐久性。
第六步:模板拆除和检查混凝土养护完毕后,需要进行模板拆除和检查。
在拆除模板之前,需要确保混凝土已经达到足够的强度。
之后,对柱子和梁的表面进行检查和修整,确保其外观光滑、没有裂缝和瑕疵。
第七步:验收和记录完成柱子和梁的施工后,需要进行验收和记录。
验收包括对柱子和梁的尺寸、强度等进行检查,确保其符合设计要求和相关标准。
