天津08定额与12定额区别(土建)
- 格式:doc
- 大小:86.50 KB
- 文档页数:7

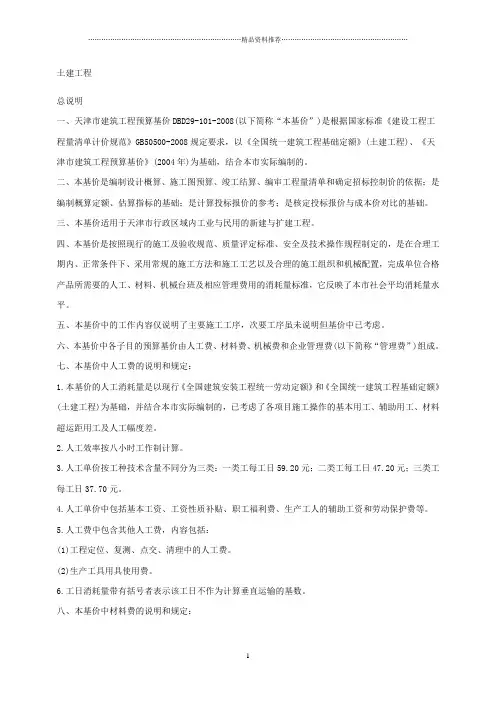

土建工程总说明一、天津市建筑工程预算基价DBD29-101-2008(以下简称“本基价”)是根据国家标准《建设工程工程量清单计价规范》GB50500-2008规定要求,以《全国统一建筑工程基础定额》(土建工程)、《天津市建筑工程预算基价》(2004年)为基础,结合本市实际编制的。
二、本基价是编制设计概算、施工图预算、竣工结算、编审工程量清单和确定招标控制价的依据;是编制概算定额、估算指标的基础;是计算投标报价的参考;是核定投标报价与成本价对比的基础。
三、本基价适用于天津市行政区域内工业与民用的新建与扩建工程。
四、本基价是按照现行的施工及验收规范、质量评定标准、安全及技术操作规程制定的,是在合理工期内、正常条件下、采用常规的施工方法和施工工艺以及合理的施工组织和机械配置,完成单位合格产品所需要的人工、材料、机械台班及相应管理费用的消耗量标准,它反映了本市社会平均消耗量水平。
五、本基价中的工作内容仅说明了主要施工工序,次要工序虽未说明但基价中已考虑。
六、本基价中各子目的预算基价由人工费、材料费、机械费和企业管理费(以下简称“管理费”)组成。
七、本基价中人工费的说明和规定:1.本基价的人工消耗量是以现行《全国建筑安装工程统一劳动定额》和《全国统一建筑工程基础定额》(土建工程)为基础,并结合本市实际编制的,已考虑了各项目施工操作的基本用工、辅助用工、材料超运距用工及人工幅度差。
2.人工效率按八小时工作制计算。
3.人工单价按工种技术含量不同分为三类:一类工每工日59.20元;二类工每工日47.20元;三类工每工日37.70元。
4.人工单价中包括基本工资、工资性质补贴、职工福利费、生产工人的辅助工资和劳动保护费等。
5.人工费中包含其他人工费,内容包括:(1)工程定位、复测、点交、清理中的人工费。
(2)生产工具用具使用费。
6.工日消耗量带有括号者表示该工日不作为计算垂直运输的基数。
八、本基价中材料费的说明和规定:1.材料费包括主要材料、零星材料费、其他材料费等。
土建工程建筑面积计算规则一、单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算,并应符合下列规定:1.单层建筑物高度在2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2面积。
2.利用坡屋顶内空间时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1 /2面积;净高不足1.20m的部位不应计算面积。
二、单层建筑物内设有局部楼层者,局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
三、多层建筑物首层应按其外墙勒脚以上结构外围水平面积计算;二层及以上楼层应按其外墙结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
四、多层建筑坡屋顶内和场馆看台下,当设计加以利用时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2面积;当设计不利用或室内净高不足1.20m时不应计算面积。
五、地下室、半地下室(车间、商店、车站、车库、仓库等),包括相应的有永久性顶盖的出入口,应按其外墙上口(不包括采光井、外墙防潮层及其保护墙)外边线所围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
六、坡地的建筑物吊脚架空层、深基础架空层,设计加以利用并有围护结构的,层高在2.20m及以上的部位应计算全面积;层高不足2.20m的部位应计算1/2面积。
设计加以利用、无围护结构的建筑吊脚架空层,应按其利用部位水平面积的1/2计算;设计不利用的深基础架空层、坡地吊脚架空层、多层建筑坡屋顶内、场馆看台下的空间不应计算面积。
七、建筑物的门厅、大厅按一层计算建筑面积。
门厅、大厅内设有回廊时,应按其结构底板水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
