2008年天津市市政工程预算基价定额说明-第一册 通用项目

  • 格式:doc
  • 大小:138.50 KB
  • 文档页数:13

下载文档原格式

  / 13
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

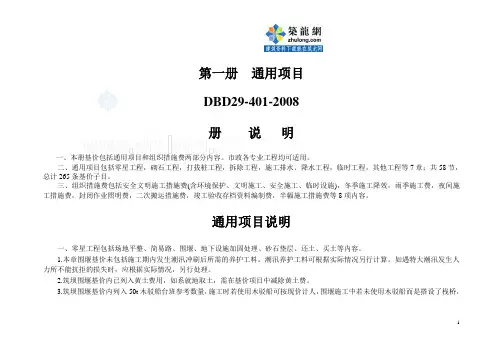

第一册通用项目

DBD29-401-2008

说明

一、本册基价包括通用项目和组织措施费两部分内容。市政各专业工程均可适用。

二、通用项目包括零星工程,砌石工程,打拔桩工程,拆除工程,施工排水、降水工程,临时工程,其他工程等7章;共58节,总计265条基价子目。

三、组织措施费包括安全文明施工措施费(含环境保护、文明施工、安全施工、临时设施),冬季施工降效,雨季施工费,夜间施工措施费,封闭作业照明费,二次搬运措施费,竣工验收存档资料编制费,半幅施工措施费等8项内容。

通用项目说明

一、零星工程包括场地平整、简易路、围堰、地下设施加固处理、砂石垫层、还土、买土等内容。

1.本章围堰基价未包括施工期内发生潮汛冲刷后所需的养护工料。潮汛养护工料可根据实际情况另行计算。如遇特大潮汛发生人力所不能抗拒的损失时,应根据实际情况,另行处理。

2.筑坝围堰基价内已列入黄土费用,如系就地取土,需在基价项目中减除黄土费。

3.筑坝围堰基价内列入50t木驳船台班参考数量,施工时若使用木驳船可按现价计人,围堰施工中若未使用木驳船而是搭设了栈桥,

则应套用相应的脚手架子目。

4.还土或还石灰土基价中未列黄土费用,按就地取土考虑;如需改换土壤,或现场内土量不满足使用时,可增加买土费用。

二、砌石工程包括干砌、浆砌片(块)石、浆砌料石、台阶及勾缝等内容。

1.本章砌石基价适用于砌筑高度在8 m 以内的桥涵、河道或护坡等的砌筑工程。

2.预算子目中调制砂浆,均按砂浆拌合机拌合;如采用人工拌制时,预算基价不予调整。

三、打拔桩工程包括打拔桩设备及混凝土搅拌站的安拆,打、拔桩(各种材质),接箍器桩及搭拆桩基础支架平台的内容。

1.打、拔设备及混凝土搅拌站安拆费是指机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用,轨道式打桩机的安拆费中已包括轨道的安拆费用

2.土壤的类别在基价中均采用综合土质。

3.陆地或支架上打桩,不包括脚手架费用,如需搭设脚手架可套用各分册相关脚手架基价子目。

4.打各种桩均按垂直桩考虑,如打斜桩(包括俯打、仰打)斜率在1:6

以内时,人工乘以1.33,机械乘以1.43;打各种桩均按一般正常施工考虑,如遇上障碍或其他特殊要求,所增加费用另行计算。

5.20 cm 碎石垫层(已有道路除外),面积按陆上工作平台面积计算。

6.船上打桩按两艘船只拼搭、捆绑考虑。

7.打板桩预算基价中,圴已包括打、拔导向桩内容,不得重复计算。

8.陆上、支架上、船上打混凝土桩预算基价中均未包括运桩。运桩可套用混凝土中构件运输相应项目。

9.送桩预算基价按送4m 为界,如实际超过4 m 时,按相应预算基价乘以下列调整系数

(1)送桩5 m 以内乘以1.20系数。

(2)送桩6 m 以内乘以1.50系数。

(3)送桩7 m 以内乘以2.00系数

4)送桩7 m 以外,按已调整后7 m 为基础,每超过1 m 递增0.75系数。

10.本基价的支架平台适用于陆上、支架上打桩及钻孔灌注桩。

11.

搭、拆水上工作平台预算基价中,已综合考虑了组装、拆卸船排及组装、卸打拔桩架工作内容,不得重复计算

12.打、拔钢管桩子目的钢管桩材料的消耗数量均按搭设栈桥考虑,如果是搭设水中钢桥下的工作平台时,钢管桩消耗数量可按钢管桩用量的50%另计其费用。

四、拆除工程包括破除路面、旧路破除、人行道、侧缘石、砖及混凝土结构、各种材质管等内容。

1.机械拆除项目中包括人工配合作业。

2.拆除工程项目中未考虑地下水因素,发生时应另行计算。

3.拆除后的旧料应整理干净就近堆放整齐。如需运至指定地点回收利用,应另行计算运费和回收价值。

4.破除沥青混凝土路面结构项目中:局部或小面积破旧路面结构适用空压机破除沥青混凝土路面结构子目;整条道路(路段)或连续大面积破旧路适用其他机械拆除沥青混凝土路面子目。

5.铣刨沥青混凝土路面面层厚度是按3 cm计列的,铣刨厚度最大为5 cm,厚度超过5 cm时,则套用2步铣刨3 cm子目,仍不满足所需厚度时,则套用每增减1 cm子目进行调整;铣刨沥青混凝土路面结构厚度是按8 cm计列的,铣刨厚度等于或超过1.5倍基本厚度时,则套用2步铣刨8 cm子目,再选用铣刨厚度每增减l cm子目进行调整。

6.机械破除或锉刨机锉刨旧路结构,均适用于路面和结构层部分。

7.管道拆除要求拆除后的旧管保持基本完好,破坏性拆除不得套用本基价项目。

(1)拆除混凝土管道未包括拆除基础及垫层用工。基础及垫层拆除按本章相应子目执行。

(2)拆除铸铁管要求管口完整、管身不损坏的管材、管件不得少于60%、阀门不得损坏。

五、施工降水及排水工程包括打拔井点、大口井、工程排水和挖还水窝子等内容。施工排水降水费是指为确保工程在正常条件下施工所采取的各种排水、降水措施所发生的费用。

1.本章施工排水与降水费用不包括给、排水管道沟槽排水基价子目。

2.水窝子在预算里为一个整体计算,单项表示。

3.挖深小于4 m或槽(坑)底标高在大沽水平零以上时一律采用水窝子方法降水;挖深超过4 m或标高在大沾水平零以下者,可采用井点或大口井方法配合降水。

4.井点组装拆除、机具迁移、设备安装所需费用均已纳入打拔井点基价内,不另行计算。

5.井点花管,管径为50 cm ,组装长度为2 m ,总长分9 m 以内和

9 m 以外两种,井点间距为l m 。

6.井点抽水机组的设施按顶管工作坑考虑,每个工作坑安设一部机组。

六、临时工程包括修筑临时路、便桥、施工围栏、架设临时动力线和铺设临时供水管道等内容。

l.进入施工现场如无可供载重汽车运输的道路时,可修筑临时便道,一般应尽量利用原有土路,加固使用。如无适当土路,可修筑临时道路或修筑简易道路。

2.临时便桥应按实际需要架设。汽车临时便桥按荷载4 t 计列。临时木便桥基价的桥宽按下列数据考虑:行人2 m ,行车4 m 。临时钢板便桥基价不分管道槽宽度,均用同一基价,基价中已考虑每次施工前后铺拆钢板的用工和机械。同一地点铺的钢板,不论实际铺拆次数多少,均按一次计算。

3.临时供水管道措施费系指改建给水管道时停水给用户供水的临时配水管道所发生的费用。基价中不但包括刨槽、安装、拆除、回填、维修的全部工料机费用,并且包括了管件、阀门、闸井、支线水管、水嘴等的费用。编制预算时,除按干线长度套基价列项外,其他项目不得列项计算。

4.临时排水管道措施费系指必须排水而现场附近又无可供排水的下水道、河道、水坑,必须铺设的临时排水管道所发生的费用。基价中已包括刨槽、安装、拆除、回填、检查井、出水口以及加固、维修的工料机费用在内。

七、其他工程包括水泥粉煤灰碎石桩、水泥搅拌桩、水泥旋喷桩、挖淤泥、运土、大型机械及构件场外运费和混凝土蒸汽养护等内容。

1.大型机械设备进出场措施费是指机械整体或分体自停放地点运至施工现场或由一个施工地点运至另一个施工地点所发生的机械进出场的运输及转移费用。

2.大型机械场外包干运费

(1)包干运费按台次计算,运费中已包括往返运费。

(2)包干运费只适用于外环线以内的工程。

(3)包干运费中包括了臂杆、铲斗及附件、道木、道轨的运费。

(4)10t 以内汽车式起重机,不计取场外开行费;10 t 以外汽车式起重机,每次场外开行费按其台班单价的25%计算。

(5)机械运输路途中的台班费,不另计取。
