水利工程工程部分项目划分的组成内容
- 格式:doc
- 大小:20.50 KB
- 文档页数:4
最详细的水利工程分部分项划分◀有关术语▶1、水利水电工程质量:指国家和水利水电行业的有关法律、法规、技术标准、设计文件和合同中,对水利水电工程的安全、适用、经济、美观等特性的综合要求。
2、单位工程:指具有独立发挥作用或独立施工条件的建筑物。
3、分部工程:指在一个建筑物内能组合发挥一种功能的建筑安装工程,是组成单位工程的各个部分。
对单位工程安全、功能或效益起决定性作用的分部工程称为主要分部工程。
(质量评定标准中带号为主要分部工程;带*者可定为主要分部工程,也可定为一般分部工程,视具体情况决定)。
4、单元工程:通常是由若干工序组成的综合体,是施工质量考核的基本单位。
依据建筑物设计结构、施工部署和质量考核等要求,将分部工程划分为若干个层、块、区、段,每一层、块、区、段为一个单元工程。
其中对工程安全、效益、功能有显著影响的单元工程为关键部位单元工程;主要建筑物的地基基础、地基防渗等隐蔽工程中,对工程安全或功能有显著影响的单元工程为重要隐蔽单元工程。
◀工程项目划分▶1、项目划分程序1.1 主体工程开工前应由项目法人组织监理、设计、施工等单位进行工程项目划分,并确定主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程,并将项目划分表及说明书报相应工程质量监督机构确认。
1.2 由建设单位以《关于××工程项目划分的请示(函)》的形式,报质量监督机构审核确认。
其主要内容包括:该工程项目单位工程、分部工程划分情况,单元工程划分原则及统计数量,主要分部工程、主要单元工程、重要隐蔽单元工程、关键部位单元工程的确定等。
1.3 工程实施过程中,需对单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程的项目划分进行调整时,项目法人应重新报送工程质量监督机构确认。
2、项目划分原则2.1 水利工程项目划分为单位工程、分部工程、单元工程三级。
2.2 同一个单位工程中,同类型的分部工程的工程量不宜相差太大;不同类型的各个分部工程投资不宜相差太大。
水利工程项目划分表通常包括以下内容:
项目名称:水利工程项目的名称,如大型水库、防洪工程等。
项目类别:根据水利工程的功能和建设性质,将项目划分为各类别,如水库、水闸、引水渠道、排水工程等。
建设地点:水利工程项目所在的具体地点,包括行政区划、地理位置等。
建设规模:水利工程项目的规模,如水库库容、灌溉面积、引水能力等。
建设单位:水利工程项目的建设单位,包括政府机构、企事业单位等。
资金来源:水利工程项目的资金来源,包括政府预算、银行贷款、企业投资等。
工期计划:水利工程项目的工期计划,包括开工时间、完工时间等。
技术方案:水利工程项目的技术方案,包括设计、施工、监理等。
建设投资:水利工程项目的总投资额,包括工程造价、工程监理费、工程设计费等。
环保措施:水利工程项目的环保措施,包括生态保护、水质保护等。
安全措施:水利工程项目的安全措施,包括工地安全、施工作业安全等。
运行管理:水利工程项目的运行管理,包括维护、保养、技术改造等。
水利工程单位分部分项工程划分表(免费)水利工程单位分部分项工程划分表本文档致力于为水利工程单位提供一份完整的分部分项工程划分表,以帮助管理和组织工程项目。
以下是该划分表的详细内容:1. 总则本划分表适用于水利工程单位的各类工程项目,旨在统一工程项目的划分,便于项目管理和实施。
划分表按照标准格式和规范要求编制,其中包括以下内容:- 工程编号- 工程名称- 工程地点- 工程规模- 工程周期- 主要工作内容2. 分部划分2.1 一级分部一级分部是对整个工程项目的总体划分,用于指导工程的组织和管理。
一级分部包括以下内容:- 建筑工程- 土石工程- 水利设备与管线工程- 电气与自动化工程- 其他2.2 二级分部二级分部是对一级分部的进一步细化,用于更具体地划分工程项目。
二级分部包括以下内容(以建筑工程为例):- 地基与基础工程- 主体结构工程- 建筑装饰工程- 建筑给排水与供暖工程- 其他3. 分项划分3.1 一级分项一级分项是对二级分部的具体划分,用于指导工程实施和监督。
一级分项包括以下内容(以地基与基础工程为例):- 地质勘探与检测- 地基处理- 基础施工- 场地平整与排水- 其他3.2 二级分项二级分项是对一级分项的更详细划分,用于具体描述工程项目的工作内容。
二级分项包括以下内容(以地基处理为例):- 桩基处理- 土体改良- 挡土墙施工- 地下水排泄- 其他4. 使用方法该划分表可作为水利工程单位在项目管理中的重要工具,使用方法如下:- 根据具体工程项目的规模和特点,确定一级分部、二级分部、一级分项和二级分项。
- 将划分表与工程项目的项目计划和合同相结合,进行实际应用。
- 在工程实施过程中,根据划分表中的工作内容,按照相应工序进行组织和监督。
划分表的使用有助于提高工程项目管理的规范性和效率性,确保工程项目的顺利进行。
以上是本文档中水利工程单位分部分项工程划分表的内容。
希望能对水利工程单位在工程项目管理中有所帮助。
水利工程项目划分规范水利工程项目划分规范通常可以包括以下内容:1.项目背景介绍:包括项目的目的、地理位置、规模等基本信息,以及可能存在的问题和需求。
2.项目目标及范围:明确该水利工程项目的整体目标和范围,如提供灌溉水源、防洪排涝、供水供暖等。
3.项目划分原则:明确项目划分的基本原则,如按照功能划分、按照辖区划分、按照工程类型划分等。
4.项目划分指标:确定项目划分的具体指标和标准,如项目的技术要求、经济评价、环境影响等。
5.项目划分的层级:根据项目的规模和复杂程度,按照层级进行划分,可以包括总体划分、分区划分、子工程划分等。
6.各层级的划分内容:详细描述每个层级的划分内容和要求,确保各层级之间的衔接和协调。
7.项目划分的编码体系:建立一套合理的编码体系,便于对项目划分进行统一管理和分类。
8.项目划分的文件和资料:明确项目划分过程中需要编制和提交的文件和资料,如项目划分报告、划分方案、划分图纸等。
9.项目划分过程的管理和审核:确定项目划分过程中的管理和审核程序,确保项目划分的科学性和合理性。
10.项目划分的变更和调整:明确项目划分变更和调整的程序和要求,以应对可能出现的规划调整或项目需求变化。
11.项目划分的信息交流和沟通:建立项目划分的信息交流和沟通机制,确保各相关方之间可以有效地传递和共享项目划分的信息。
12.项目划分的监督和评估:建立项目划分的监督和评估机制,及时发现和解决项目划分过程中的问题和难题。
通过以上规范,可以规范水利工程项目的划分过程,提高项目管理的效率和质量,确保项目的顺利实施。
同时,还可以提供项目划分的参考依据,避免因划分不明确而导致的问题和风险。

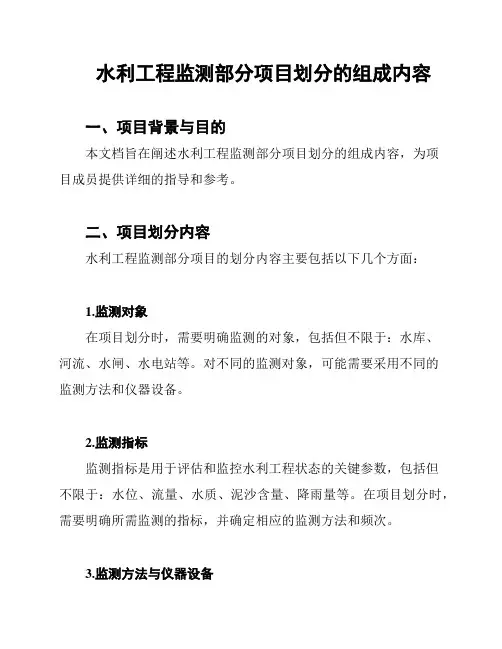

水利工程监测部分项目划分的组成内容一、项目背景与目的本文档旨在阐述水利工程监测部分项目划分的组成内容,为项目成员提供详细的指导和参考。
二、项目划分内容水利工程监测部分项目的划分内容主要包括以下几个方面:1.监测对象在项目划分时,需要明确监测的对象,包括但不限于:水库、河流、水闸、水电站等。
对不同的监测对象,可能需要采用不同的监测方法和仪器设备。
2.监测指标监测指标是用于评估和监控水利工程状态的关键参数,包括但不限于:水位、流量、水质、泥沙含量、降雨量等。
在项目划分时,需要明确所需监测的指标,并确定相应的监测方法和频次。
3.监测方法与仪器设备根据监测对象和监测指标的不同,需要选择合适的监测方法和仪器设备。
常见的监测方法包括:定点测量、巡视监测、遥感监测等;常用的监测仪器设备包括:水位计、流量计、水质监测仪等。
项目划分时,需要详细列出所需的监测方法和仪器设备,并进行相应的采购和配置。
4.数据采集与处理监测数据的采集和处理是水利工程监测部分的重要环节。
在项目划分时,需要规划数据采集的频次和方式,并明确数据处理的方法和流程。
常见的数据处理方法包括:数据校验、数据存储、数据分析和报告撰写等。
5.监测计划与组织项目划分时,需要编制详细的监测计划,并确定监测组织的结构和职责分工。
监测计划应包括监测时间、监测地点、监测频次等内容,监测组织的结构应明确各成员的角色和职责。
三、项目实施流程项目实施流程主要包括以下几个步骤:1.明确项目目标和要求;2.组织项目团队,明确各成员的职责;3.制定划分内容,包括监测对象、监测指标、监测方法与仪器设备、数据采集与处理等;4.制定监测计划与组织结构;5.落实各项工作任务,包括采购设备、组织培训、实施监测等;6.定期检查和评估项目进展,及时调整和优化方案;7.汇总监测数据,进行分析和报告编写;8.完成项目总结和验收工作。
四、项目风险与应对措施在项目实施过程中,可能会面临一些风险和挑战,为确保项目顺利进行,需要采取相应的应对措施。
(完整版)水利工程单位、分部、分项工程划分水利工程单位、分部、分项工程划分1. 引言水利工程是指为了调节、利用和保护水资源而进行的一系列工程建设活动。
在水利工程建设过程中,对于单位、分部和分项工程的划分是非常重要的,它能够有助于项目管理、工作分配以及进度控制,同时也能提高工程质量和效率。
本文将详细介绍水利工程中单位、分部和分项工程的划分方法和原则。
2. 单位工程划分单位工程是指在工程建设中,经过合理划分后具有独立功能和较为完整的工程项目。
单位工程的划分应遵循以下原则:- 相对独立性原则:单位工程之间应具有相对独立的功能和任务,彼此之间的工作可以相对独立地进行。
- 工程工序完整性原则:单位工程应包含一个或多个工程工序,以实现一个相对完整的功能模块。
- 工程技术难度一致性原则:单位工程之间的技术难度应保持一致,以确保施工和管理的统一性。
常见的水利工程单位工程包括:引水工程、输水工程、排水工程、拦河工程、调蓄工程等。
3. 分部工程划分分部工程是对单位工程进一步划分的结果,它是构成单位工程的若干组成部分之一。
分部工程的划分应符合以下原则:- 结构系统一致性原则:分部工程之间的结构系统应保持一致,以便于设计、施工和监理的统一性。
- 工程施工流程原则:分部工程之间的施工流程应有一定的连续性,以提高工程施工效率。
- 功能清晰性原则:分部工程的功能应明确,避免重复或冲突。
常见的水利工程分部工程包括:建筑工程、土石方工程、混凝土工程、钢结构工程等。
4. 分项工程划分分项工程是对分部工程进一步划分的结果,它是构成分部工程的具体工作内容。
分项工程的划分应符合以下原则:- 施工工艺连续性原则:分项工程之间的施工工艺应具有一定的连续性,以提高施工效率。
- 质量控制便于性原则:分项工程应具备相对独立的质量控制过程,以便于质量监督和检验。
- 工期控制便于性原则:分项工程的工期应具备相对独立的控制过程,以便于进度管理和调整。
常见的水利工程分项工程包括:基坑开挖工程、建筑物结构安装工程、混凝土浇筑工程、钢结构制作工程等。
水利工程工程部分项目划分的组成内容
1、第一部分建筑工程
(1)枢纽工程
枢纽工程是指水利枢纽建筑物(含引水工程中的水源工程)和其他大型独立建筑物。
包括挡水工程、泄洪工程、引水工程、发电厂工程、升压变电站工程、航运工程、鱼道工程、交通工程、房屋建筑工程和其他建筑工程。
其中,挡水工程等前七项称为主体建筑工程。
1)挡水工程。
包括挡水的各类坝(闸)工程。
2)泄洪工程。
包括溢洪道、泄洪洞、冲砂洞(孔)、放空洞等工程。
3)引水工程。
包括发电引水明渠、进(取)水口、引水隧洞、调压井、高压管道等工程。
4)发电厂工程。
包括地面、地下各类发电厂工程。
5)升压变电站工程。
包括升压变电站、开关站等工程。
6)航运工程。
包括上下游引航道、船闸、升船机等工程。
7)鱼道工程。
根据枢纽建筑物布置情况,可独立列项,与拦河坝相结合的,也可作为拦河坝工程的组成部分。
8)交通工程。
包括上坝、进厂、对外等场内外永久公路、桥梁、铁路、码头等交通工程。
9)房屋建筑工程。
包括为生产运行服务的永久性辅助生产厂房、仓库、办公、生活及文化福利等房屋建筑和室外工程。
10)其他建筑工程。
包括内外部观测工程,动力线路(厂坝区),照明线路,通信线路,厂坝区及生活区供水、供热、排水等公用设施工程,厂坝区环境建筑工程,水情自动测报系统工程及其他。
(2)引水工程及河道工程
引水工程及河道工程是指供水、灌溉、河湖整治、堤防修建与加固工程。
包括供水、灌溉渠(管)道、河湖整治与堤防工程,建筑物工程(水源工程除外),交通工程,房屋建筑工程,供电设施工程和其他建筑工程。
1)供水、灌溉渠(管)道、河湖整治与堤防工程。
包括渠(管)道工程、清淤疏浚工程、堤防修建与加固工程等。
2)建筑物工程。
包括泵站、水闸、隧洞、渡槽、倒虹吸、跌水、小水电站、排水沟(涵)、调蓄水库等工程。
3)交通工程。
指永久性公路、铁路、桥梁、码头等工程。
4)房屋建筑工程。
包括为生产运行服务的永久性辅助生产厂房、仓库、办公、生活及文化福利等房屋建筑和室外工程。
5)供电设施工程。
指为工程生产运行供电需要架设的输电线路及变配电设施工程。
6)其他建筑工程。
包括内外部观测工程,照明线路,通信线路,厂坝(闸、泵站)区及生活区供水、供热、排水等公用设施工程,工程沿线或建筑物周围环境建设工程,水情自动测报系统工程及其他。
2、第二部分机电设备及安装工程
(1)枢纽工程
枢纽工程是指构成枢纽工程固定资产的全部机电设备及安装工程。
本部分由发电设备及安装工程、升压变电设备及安装工程和公用设备及安装工程三项组成。
1)发电设备及安装工程。
包括水轮机、发电机、主阀、起重机、水力机械辅助设备、电气设备等设备及安装工程。
2)升压变电设备及安装工程。
包括主变压器、高压电气设备、一次拉线等设备及安装工程。
3)公用设备及安装工程。
包括通信设备,通风采暖设备,机修设备,计算机监控系统,管理自动化系统,全厂接地及保护网,电梯,坝区馈电设备,厂坝区及生活区供水、排水、供热设备,水文、泥沙监测设备,水情自动测报系统设备,外部观测设备,消防设备,交通设备等设备及安装工程。
(2)引水工程及河道工程
引水工程及河道工程是指构成该工程固定资产的全部机电设备及安装工程。
本部分一般由泵站设备及安装工程、小水电站设备及安装工程、供变电工程和公用设备及安装工程四项组成。
1)泵站设备及安装工程。
包括水泵、电动机、主阀、起重设备、水力机械辅助设备、电气设备等设备及安装工程。
2)小水电站设备及安装工程。
其组成内容可参照枢纽工程的发电设备及安装工程和升压变电设备及安装工程。
3)供变电工程。
包括供电、变配电设备及安装工程。
4)公用设备及安装工程。
包括通信设备,通风采暖设备,机修设备,计算机监控系统,管理自动化系统,全厂接地及保护网,坝(闸、泵站)区馈电设备,厂坝(闸、泵站)区供水、排水、供热设备,水文、泥沙监测设备,水情自动测报系统设备,外部观测设备,消防设备,交通设备等设备及安装工程。
3、第三部分金属结构设备及安装工程
金属结构设备及安装工程是指构成枢纽工程和其他水利工程固定资产的全部金属结构设备及安装工程。
包括闸门、启闭机、拦污栅、升船机等设备及安装工程,压力钢管制作及安装工程和其他金属结构设备及安装工程。
金属结构设备及安装工程项目要与建筑工程项目相对应。
4、第四部分施工临时工程
施工临时工程是指为辅助主体工程施工所必须修建的生产和生活用临时性工程。
该部分组成内容如下:(1)导流工程。
包括导流明渠、导流洞、施工围堰、蓄水期下游断流补偿设施、金属结构设备及安装工程等。
(2)施工交通工程。
包括施工现场内外为工程建设服务的临时交通工程,如公路、铁路、桥梁、施工支洞、码头、转运站等。
(3)施工场外供电工程。
包括从现有电网向施工现场供电的高压输电线路(枢纽工程:35kV及以上等级;引水工程及河道工程:10kV及以上等级)和施工变(配)电设施(场内除外)工程。
(4)施工房屋建筑工程。
指工程在建设过程中建造的临时房屋,包括施工仓库、办公及生活、文化福利建筑和所需的配套设施工程。
(5)其他施工临时工程。
指除施工导流、施工交通、施工场外供电、施工房屋建筑、缆机平台以外的施工临时工程。
主要包括施工供水(大型泵房及干管)、砂石料系统、混凝土拌和浇筑系统、大型机械安装拆卸、防汛、防冰、施工排水、施工通信、施工临时支护设施(含隧洞临时钢支撑)等工程。
5、第五部分独立费用
独立费用由建设管理费、生产准备费、科研勘测设计费、建设及施工场地征用费和其他五项组成。
(1)建设管理费。
包括项目建设管理费、工程建设监理费和联合试运转费。
(2)生产准备费。
包括生产及管理单位提前进厂费、生产职工培训费、管理用具购置费、备品备件购置费、工器具及生产家具购置费。
(3)科研勘测设计费。
包括工程科学研究试验费和工程勘测设计费。
(4)建设及施工场地征用费。
包括永久和临时征地所发生的费用。
(5)其他。
包括定额编制管理费、工程质量监督费、工程保险费和其他税费。
项目划分的具体情况详见附录一:《水利水电工程项目划分》。
1.4.5 项目划分的注意事项
1、现行的项目划分适用于估算、概算、施工图预算。
对于招标文件和业主预算,要根据工程分标及合同管理的需要来调整项目划分。
2、在《水利工程设计概(估)算编制规定》中,工程各部分下设的二、三级项目,仅列出了代表性子目。
编制概算时,二、三级项目可根据水利工程初步设计编制规程的工作深度要求和工作情况增减或再划分,如对以下三级项目,宜作必要的再划分:
(1)土方开挖工程,应将土方开挖与砂砾石开挖分列;
(2)石方开挖工程,应将明挖与暗挖,平洞与斜井、竖井分列;
(3)土石方回填工程,应将土方回填与石方回填分列;
(4)混凝土工程,应将不同工程部位、不同等级的混凝土分列;
(5)模板工程,应将不同规格形状和材质的模板分列;
(6)砌石工程,应将干砌石、浆砌石、抛石、铅丝(钢筋)笼块石等分列;
(7)钻孔工程,应按使用不同钻孔机械及钻孔的不同用途分列;
(8)灌浆工程,应按不同灌浆种类分列;
(9)机电、金属结构设备及安装工程,应根据设计提供的设备清单,按分项要求在三级项目中逐一列出;
3、建筑安装工程三级项目的设置除深度应满足《编规》的规定外,还必须与采用的定额相适应。
4、对有关部门提供的工程量和预算资料,应按项目划分和费用构成正确处理。
如施工临时工程,按其规模、性质,有的应在第四部分施工临时工程一至四项中单独列项,有的包括在“其他施工临时工程”中,不单独列项,还有的包括在各个建筑安装工程直接工程费中的现场经费内。
5、注意设计单位的习惯与概算项目划分的差异。
如施工导流用的闸门及启闭设备大多由金属结构设计人员提供,但应列在第四部分施工临时工程内,而不是第三部分金属结构内。
青山埋白骨,绿水吊忠魂。
