钢筋工程质量通病及预防措施(1)钢筋加工:1)钢筋下料切断尺寸不准,根据结构钢筋的所在部位和钢筋截断后的误差情况,确定调整或返工。
2)钢筋成型尺寸不准确,箍筋歪斜,外形误差超过质量标准允许值。
对于Ⅰ级钢筋只能进行一次重新调直和弯曲,其他级别钢筋不宜重新调直和反复弯曲。
(2)钢筋绑扎与安装1)钢筋骨架外形尺寸不分辨率,绑扎时宜将多根钢筋端部对齐,防止绑扎时,某号钢筋偏度规定位置及骨架扭曲弯形。
2)保护层砂浆垫块厚度应准确,垫块间距应适宜,对于板筋垫块间距不大于1000mm,梅花形放置,否则导致平板悬臂板面出现裂缝,板底露筋,上层板筋应加马凳。
3)钢筋骨架绑扎完成后,会出现斜向一方,绑扎时钢丝应绑成八字形。
左右口绑扎发现箍筋遗漏、间距不对要及时调整好。
按规定检查钢筋的绑扎质量,绑扎缺扣数量不超过绑扎数的10%,且不应集中。
4)为保证钢筋位置的准确,在浇筑混凝土时,派专人值班,纠正和修复因混凝土工操作时对钢筋的践踏。
混凝土振捣时发现钢筋移位立即纠正,随时检查钢筋保护层厚度,特别是在现浇板的中部和与梁的交接处。
5)同截面钢筋接头数量超过规范规定,骨架未绑扎前要检查钢筋对焊头数量,如超出规范要求,要作调整后才可绑扎成型。
(A)产生竖向钢筋偏位的原因:(a)墙柱的模板支撑系统刚度不足,在浇筑混凝土时,产生倾斜,造成个别构件连同竖向钢筋倾斜和偏移。
墙柱模板位置不准确或模板不垂直,同样会样生钢筋偏移现象。
(b)柱子上部箍筋绑扎不牢固,浇筑振捣混凝土时,各竖向钢筋出现不规则的移位。
(c)浇筑混凝土时,用混凝土输送泵单方向下料时,将墙柱的竖向钢筋挤向一边,造成成排钢筋移位。
(B)竖向钢筋偏位质量通病的预防措施:(a)图纸会审与钢筋放样时注意梁、墙、柱筋的排列,尽量减少竖向主筋因排列问题而产生的位移。
(b)加强混凝土的现场浇筑管理工作,认真进行技术交底,严禁将带料斗的混凝土直接灌注到内,不得随意冲撞构件的钢筋骨架。
混凝土浇捣均匀下料,分层浇筑,分层振捣,这样既能保证混凝土的施工,又可防止撞偏钢筋骨架。

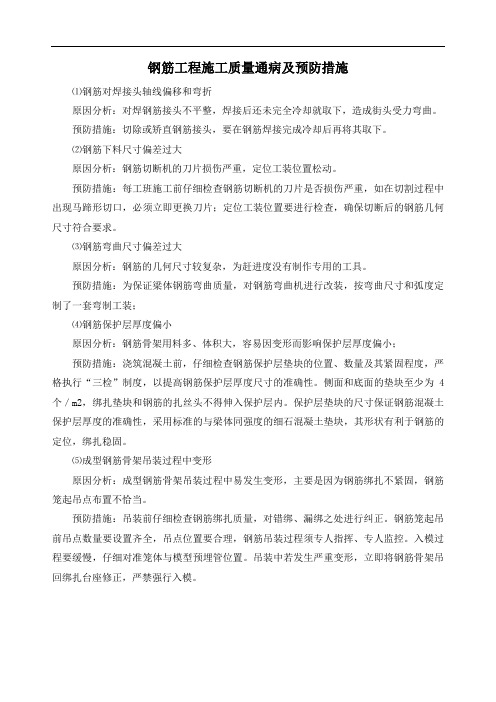

钢筋工程施工质量通病及预防措施⑴钢筋对焊接头轴线偏移和弯折原因分析:对焊钢筋接头不平整,焊接后还未完全冷却就取下,造成街头受力弯曲。
预防措施:切除或矫直钢筋接头,要在钢筋焊接完成冷却后再将其取下。
⑵钢筋下料尺寸偏差过大原因分析:钢筋切断机的刀片损伤严重,定位工装位置松动。
预防措施:每工班施工前仔细检查钢筋切断机的刀片是否损伤严重,如在切割过程中出现马蹄形切口,必须立即更换刀片;定位工装位置要进行检查,确保切断后的钢筋几何尺寸符合要求。
⑶钢筋弯曲尺寸偏差过大原因分析:钢筋的几何尺寸较复杂,为赶进度没有制作专用的工具。
预防措施:为保证梁体钢筋弯曲质量,对钢筋弯曲机进行改装,按弯曲尺寸和弧度定制了一套弯制工装;⑷钢筋保护层厚度偏小原因分析:钢筋骨架用料多、体积大,容易因变形而影响保护层厚度偏小;预防措施:浇筑混凝土前,仔细检查钢筋保护层垫块的位置、数量及其紧固程度,严格执行“三检”制度,以提高钢筋保护层厚度尺寸的准确性。
侧面和底面的垫块至少为4个/m2,绑扎垫块和钢筋的扎丝头不得伸入保护层内。
保护层垫块的尺寸保证钢筋混凝土保护层厚度的准确性,采用标准的与梁体同强度的细石混凝土垫块,其形状有利于钢筋的定位,绑扎稳固。
⑸成型钢筋骨架吊装过程中变形原因分析:成型钢筋骨架吊装过程中易发生变形,主要是因为钢筋绑扎不紧固,钢筋笼起吊点布置不恰当。
预防措施:吊装前仔细检查钢筋绑扎质量,对错绑、漏绑之处进行纠正。
钢筋笼起吊前吊点数量要设置齐全,吊点位置要合理,钢筋吊装过程须专人指挥、专人监控。
入模过程要缓慢,仔细对准笼体与模型预埋管位置。
吊装中若发生严重变形,立即将钢筋骨架吊回绑扎台座修正,严禁强行入模。
最新整理钢筋工程质量通病预防及安全技术措施一、钢筋制作避免工程质量通病:⑴钢筋开料切断切断尺寸不准,根据结构钢筋的所在部位和钢筋切断后的误差情况,确定调整或返工。
⑵钢筋成型尺寸不准确,箍筋歪斜,外形误差超过质量标准允许值,对于Ⅰ级钢筋只能进行一次重新调直和弯曲,其他级别钢筋不宜重新调直和反复弯曲。
主要安全技术措施⑴机械必须设置防护装置,注意每台机械必须一机一闸并设漏电保护开关。
⑵工作场所保持道路畅通,危险部位必须设置明显标志。
⑶操作人员必须持证上岗。
熟识机械性能和操作规程。
产品保护⑴各种类型钢筋半成品,应按规格、型号、品种堆放整齐,挂好标志牌,堆放场所应有遮盖,防止雨淋日晒。
⑵转运时钢筋半成品应小心装卸,不应随意抛掷,避免钢筋变形。
二、钢筋绑扎与安装避免工程质量通病:⑴钢筋骨架外形尺寸不准,绑扎时宜将多根钢筋端部对齐,防止绑扎时,某号钢筋偏离规定位置及骨架扭曲变形。
⑵保护层砂浆垫块厚度应准确,垫块间距应适宜,否则导致平板悬臂板面出现裂缝,梁底柱侧露筋。
⑶钢筋骨架吊将入模时,应力求平稳,钢筋骨架用“扁担”起吊,吊点应根据骨架外形预先确定,骨架各钢筋交点要绑扎牢固,必要时焊接牢固。
⑷钢筋骨架绑所完成后,会出现斜向一方,绑扎时铁线应绑成八字形。
左右口绑扎发现箍筋遗漏、间距不对要及时调整好。
⑸柱子箍筋接头无错开放置,绑扎前要先检查;绑扎完成后再检查,若有错误应即纠正。
⑹浇筑混凝土时,受到侧压钢筋位置出现位移时,应及时调整。
⑺同截面钢筋接头数量超过规范规定:骨架未绑扎前要检查钢筋对焊接头数量,如超出规范要求,要作调整才可绑扎成型。
主要安全技术措施⑴搬运钢筋时,要注意前后方向有无碰撞危险或被钩挂料物,特别是避免碰挂周围和上下方向的电线。
人工抬运钢筋,上肩卸料要注意安全。
⑵起吊或安装钢筋时,应和附近高压线路或电源保持一定安全距离,在钢筋林立的场所,雷雨时不准操作和站人。
⑶在高空安装钢筋应选好位置站稳,系好安全带。
钢筋工程质量通病及防治措施引言钢筋工程是建筑领域中极为重要的一环。
然而,在实际施工过程中,常常会出现一些质量问题,这些问题严重影响着钢筋工程的安全性和使用寿命。
本文将探讨钢筋工程中常见的质量通病,并提出相应的防治措施,以促进钢筋工程的质量提升。
一、钢筋腐蚀钢筋腐蚀是钢筋工程中常见的质量问题之一。
腐蚀会导致钢筋断裂,降低其承载能力和延性,进而影响整个工程的结构安全性。
钢筋腐蚀的原因主要有以下几点:1.环境因素:如潮湿的气候、大气中的盐雾等。
2.材料质量:钢筋表面的脏物、尘土以及包装不严密等。
3.施工工艺:如混凝土覆盖层厚度不达标、接头处处理不当等。
为解决钢筋腐蚀问题,可以采取以下防治措施:•选用防腐蚀钢筋:这类钢筋表面采用特殊的镀层或覆盖层,能够抵抗腐蚀的侵蚀。
•加强施工质量管理:做好封闭保护,保持施工现场的干燥、清洁,避免水泥浆液渗入。
•增加混凝土覆盖层厚度:合理增加混凝土覆盖层的厚度,以增加钢筋的防腐蚀性能。
二、钢筋连接不牢固钢筋连接不牢固是导致钢筋工程质量问题的主要原因之一。
连接不牢固会导致钢筋的脱位和错位,进而影响整个工程的结构安全性。
导致钢筋连接不牢固的原因主要有以下几点:1.连接头处理不当:连接头没有处理好焊接、穿孔、固定等工艺,导致连接不牢固。
2.钢筋质量不合格:钢筋的质量不达标,如强度不足、弯曲度大等。
3.施工工艺不规范:施工过程中未按照设计要求执行,如连接头的处理不符合规范、连接处的脱模时间不合理等。
为解决钢筋连接不牢固问题,可以采取以下防治措施:•提高施工工艺质量:严格按照设计要求进行连接处理,确保焊接、穿孔和固定等工艺操作的规范性和质量。
•严格控制钢筋质量:选用质量可靠的钢筋材料,进行严格的质量检验和验收。
•加强施工过程管理:监控施工过程中的质量,提前发现并纠正连接不牢固的问题。
三、钢筋错位钢筋错位是钢筋工程中常见的质量问题之一。
钢筋错位会导致结构破坏和失稳,严重影响工程的使用寿命和安全性。
钢筋工程质量通病及防治措施(5篇)第一篇:钢筋工程质量通病及防治措施钢筋工程质量通病及防治措施家转发并收藏吧!一、钢筋原材1、钢筋表面出现黄色浮锈,严重转为红色,日久后变成暗褐色,甚至发生鱼鳞片剥落现象。
图片原因保管不良,受到雨雪侵蚀,存放期长,仓库环境潮湿,通风不良。
防治措施1、钢筋原料应存放在仓库或料棚内,保持地面干燥,钢筋不得直接堆放在地上,场地四周要有排水措施,堆放期尽量缩短。
淡黄色轻微浮锈不必处理。
2、红褐色锈斑的清除可用手工钢刷清除,尽可能采用机械方法,对于锈蚀严重,发生锈皮剥落现象的应研究是否降级使用或不用。
2、钢筋品种、等级混杂,直径大小不同的钢筋堆放在一起,难以分辨,影响使用。
特别是二级钢和三级钢。
图片原因原材料仓库管理不当,制度不严;直径大小相近的,用目测有时分不清;技术证明资料未随钢筋实物同时交送仓库。
防治措施1、原材料堆放,和加工后的半成品均应注明材质和规格。
2、下料加工前应认真核对材质和规格,特别是二级钢和三级钢。
二、钢筋力学试验现象和问题钢筋原材料力学、接头实验不规范:钢筋材质单批号、数量和实验报告单上不符,工程部位不详细。
未能按规范要求中的数量批次进行力学实验。
1、原材防治措施拉伸试验每组2根长约500mm、350mm。
同一厂别,同一炉号、同一规格、同一交货状态,每60t为一验收批,不足60t也按一批计。
(盘圆钢筋试件取自不同盘、直条钢筋在任选的两根或两根以上截取)。
2、闪光焊接接头防治措施同一台班内由同一焊工完成的300个同级别、同直径钢筋焊接接头应作为一批。
试件从成品中随机切取6个试件。
其中3根做拉伸试验长约500mm,冷弯试验2根长约350mm。
3、电弧焊接接头防治措施工程焊接条件:同接头形式、同钢筋级别300个接头为一验收批。
在现场条件下:每一至两层楼同接头形式、同钢筋级别300个接头为一验收批,不足300个接头也按一批计。
试件从成品中随机切取3个试件做拉伸试验。
钢筋工程质量通病预防及安全技术措施钢筋作为重要的建筑材料,在建筑工程中广泛应用。
然而,在钢筋工程中,存在着许多常见的质量问题,这些问题给建筑工程质量和安全带来了隐患。
为了预防和解决这些问题,需要采取相应的技术措施。
本文将介绍钢筋工程的质量问题及其预防和安全技术措施。
钢筋工程质量通病1. 预埋件未嵌实在钢筋混凝土结构组合中,预埋件的作用是通过与钢筋焊接或嵌入混凝土中,形成必要的结构连接。
但在施工中,预埋件未嵌实的现象很常见。
未嵌实预埋件对连接件的强度和稳定性产生不良的影响,造成危险隐患和建筑质量问题。
2. 钢筋保护层不足钢筋在混凝土内起着增强混凝土、抵抗外部荷载、抵抗内部应力等重要作用。
因此,钢筋与混凝土的粘结力和钢筋的保护能力是保证钢筋混凝土结构安全和耐久的重要指标。
可是,在一些工程中,钢筋保护层不足的现象比较突出,这样不仅破坏了钢筋混凝土结构的整体力学特性,而且也降低了混凝土表面的美观度。
3. 钢筋弯曲度不合格在钢筋混凝土结构施工过程中,钢筋的弯曲度是一个重要的施工质量指标。
通过弯曲度检查可以及时掌握钢筋的实际质量,保证钢筋混凝土结构的整体强度和稳定性。
但是,一些工程中存在着钢筋弯曲度不达标的现象。
预防和安全技术措施1. 加强预埋件的管理在预埋件的施工过程中,要严格按照施工规范进行操作,确保预埋件的焊接或嵌入混凝土中的质量和效果。
在施工前,还要制定详细的施工方案和管理措施,加强预埋件的监管和检查,及时发现和处理预埋件未嵌实的问题。
2. 加强钢筋混凝土质量检验钢筋混凝土结构的主要功能是承受和传递荷载,因此应重视钢筋甚至钢筋混凝土的质量检验。
在施工前,应制定详细的质量检验计划和检验标准,并针对不同的工程情况,选择适当的检测方法和设备,对钢筋混凝土结构的质量进行全面检测。
3. 强化施工质量监管在钢筋混凝土施工过程中,要加强施工质量监管,特别是对钢筋保护层、弯曲度等关键施工环节进行监督检验。
对于施工不合格的情况,要及时责令整改,并进行相关追究。
钢筋工程质量通病防治措施大全钢筋原材、半成品堆码混乱,标识标牌缺失防治做法:1.堆放场地硬化,制作工具式钢筋堆放架。
2钢筋加工场地悬挂钢筋加工量化质量控制标牌,明确钢筋加工量化标准。
3 .地下室顶板堆载前,制定施工方案进行荷载计算,按照方案堆载。
4 .建立钢筋半成品待检区和合格区,半成品加工完成及时检查合格放入合格区,不合格返工重做。
5•建立钢筋物项标识牌、钢筋半成品使用料牌,明确使用部位。
钢筋原材未检验防治做法:拉伸试验每组2根长约500mm、350mm o同一厂别,同一炉号、同一规格、同一交货状态,每60t为一验收批,不足60t也按一批计。
(盘圆钢筋试件取自不同盘、直条钢筋在任选的两根或两根以上截取)O辘筋平直段长度不合格防治做法:1.筋加工前有详细的技术交底及加工翻样图。
2 .设计有专门要求的结构构件,平直段长度应符合设计要求,有抗震设防要求的构件,弯折后平直段长度不应小于箍筋直径的10倍和75mm两者之中的较大值。
3 .筋加工宜采用数控弯箍机。
4 .若场外加工,需建立定期驻场检查制度,定期到场检查,严禁过程中不检查仅半成品进场验收检查。
钢筋弯折弯弧内直径不合格防治做法:1.钢筋弯折的弯弧内直径D应符合下列规定:(1)光圆钢筋不应小于钢筋直径的2.5倍。
(2) 335MPa级、400MPa级带钢筋,不应小于钢筋直径的4倍。
(3) 500MPa级带肋钢筋,当直径dS25时,不应小于钢筋直径的6倍:当直径d>25时,不应小于钢筋直径的7倍。
(4)位于框架结构顶层端节点处的梁上部纵向钢筋和柱外侧纵向钢筋,在节点角部弯折处,当钢筋直径d≤25时,不应小于钢筋直径的12倍;当直径d>25时,不应小于钢筋直径的16倍。
(5)筋弯折处尚不应小于纵向受力钢筋直径:筋弯折处纵向受力钢筋为搭接或并筋时,应按钢筋实际排布情况确定箍筋弯弧内直径。
2 .钢筋加工场地配备成套弯心轴;制作钢筋弯弧内直径检查小工具,进行检查验收。
钢筋施工质量通病及防治措施一、钢筋数量和位置不符1.问题描述:施工中,钢筋数量和位置与设计要求不一致,例如钢筋数量不足,钢筋的间距过大或过小。
2.防治措施:a.施工前应仔细研究和理解钢筋图纸,确保数量和位置的准确性。
b.施工过程中应进行监督和检查,定期核对钢筋的数量和位置。
c.如果发现问题,及时通知设计单位和技术负责人进行修正。
二、钢筋空鼓和错位1.问题描述:施工中,钢筋与混凝土粘结不牢固,出现钢筋空鼓,或者钢筋错位现象较为严重。
2.防治措施:a.在施工前应检查钢筋的质量和表面状态,要求钢筋表面光洁,无锈蚀和污染。
b.在钢筋的固定和连接过程中,要注意锚固长度和锚固质量,确保钢筋与混凝土的牢固粘结。
c.定期检查施工现场,发现问题及时整改。
三、锈蚀和腐蚀1.问题描述:钢筋在施工过程中容易受到氧化和腐蚀的影响,导致钢筋的强度和耐久性降低。
2.防治措施:a.在施工前,钢筋应经过清洗和防锈处理,确保表面光洁和无锈蚀。
b.在施工过程中,应避免钢筋直接接触水泥浆,防止钢筋受到腐蚀。
c.定期检查和维护钢筋,及时进行修复和更换。
四、钢筋弯曲不合理1.问题描述:施工中,钢筋的弯曲角度和弯曲半径不符合设计要求,导致钢筋的强度下降。
2.防治措施:a.在施工前,钢筋应按照设计要求进行预处理,确保弯曲的角度和半径符合要求。
b.在施工过程中,严禁使用大力度的弯曲方式,保证钢筋的整体强度。
c.定期检查钢筋弯曲情况,并对不合格的进行修正。
五、过度焊接和热应力1.问题描述:施工中,钢筋过度焊接和长期受到高温影响,容易造成热应力,导致钢筋的强度下降和开裂。
2.防治措施:a.在焊接过程中,应根据设计要求控制焊接的时间和温度,避免过度焊接和热应力。
b.在高温环境下施工时,应采取相应的降温措施,保证钢筋的强度和稳定性。
c.对于受热应力影响严重的钢筋,应进行适当的加固和修复。
六、钢筋绑扎不牢固1.问题描述:施工中,钢筋的绑扎不牢固,容易出现脱落和松动现象。
钢筋工程质量通病及防治1.原料材质缺陷:现象:1)表面锈蚀、混和放料、原料曲折、成形后弯曲处裂缝、钢筋纵向裂缝、钢筋截面扁圆试件强度不足或伸长率低、冷弯性能不良、冷轧钢筋无生产厂标识、取用钢筋实际直径;预防:1)在严把质量进货关的同时,也要狠抓技术试验工作,明确钢筋实际材质状况及各种受力性能情况;2)在现场使用上,要分类存放,以防止误用;3)不得随便代用钢筋;2.钢筋加工时的缺陷:现象:1)条料弯曲、钢筋表面损伤、钢筋剪断尺寸不准、钢筋调直切断时被顶弯、钢筋连切、箍筋不方正、成型尺寸不准、点焊网片扭曲、已成型好的钢筋变形、冷拉钢筋伸长率不合格冷拉钢筋强度不足、冷拉率波动打、冷拔断丝、冷拔钢筋塑性差、圆形螺旋筋直径不准、钢筋代换后,根数不能均分、箍筋弯勾形式不对;预防:1)由于加工缺陷较多,应针对各种现象,逐个分析原因制定各种预防措施,确保质量;3、钢筋安装时的通病:现象:1)骨架外形尺寸不准、绑扎网片斜扭、平板中钢筋的硅保护层不准、骨架吊装变形、框架梁插筋错位、同一连接区段内接头过多、露筋、钢筋代换后截面不足、钢筋搭接接头松脱、箍筋间距不一致、箍筋接头位置同向、梁箍筋弯勾和纵筋相碰、梁箍筋被压弯、肋形楼盖穿筋困难、弯起钢筋方向错误、双层网片移位、钢筋遗漏、绑扎接点松口、柱钢筋弯勾方向不对、薄板露构、基础钢筋倒钩、骨架歪斜、钢筋网主副筋位置放反、钢筋网上下钢筋混淆、曲线形状不准、四肢箍筋宽度不准、配筋重叠层次多、梁上部钢筋下落、交叉杆件主筋相碰、牛腿配筋交叉重叠等质量通病现象;预防:1)各种通病现象,应加以足够的重视,仔细分析各种通病的原因所在,施工过程中严格控制施工质量、提高施工工艺水平,加强各方面的预防措施、尽量避免通病现象的发生;4.钢筋焊接与机械连接的通病:1)钢筋闪光对焊的通病现象:未焊透、氧化、过热、脆断、烧伤、塑性不良、接头弯折和偏心、大直径钢筋焊接缺陷等;2)钢筋电阻点焊的通病现象:焊点脱落、钢筋表面烧伤.压坑大.火花飞溅严重、焊点冷弯脆断焊点压陷深度过大或过小等;3)钢筋电弧焊的通病现象:尺寸偏差、焊缝形成不良、焊瘤、咬边、电弧咬伤钢筋表面、弧坑过大、脆断、裂纹、夹渣、未焊透、气孔等;4)钢筋电弧焊的通病现象:接头偏心和倾斜、咬边、未熔合焊包不匀、气孔、钢筋表面烧伤、夹渣、成型不良等;5)预埋件钢筋埋弧压力焊的通病未焊合、咬边、夹渣、气孔、钢板焊穿、焊偏、歪斜、钢筋脆断、钢板凹陷等;6)钢筋气压焊的通病现象:接头成型不良、接头偏心和倾斜、偏凸.压焊面偏移、过烧.纵向裂纹、平破面(未焊合)等;7)带肋钢筋套筒挤压连接通病:压空.压痕分布不均、偏心弯折钢筋不进配套套筒、套筒外径变形过大.裂纹、被连接钢筋两纵肋不在同一平面等;8)钢筋锥螺纹连接的通病现象:钢筋原材料缺陷、钢筋套丝缺陷、套筒缺陷、接头露丝、接头质量不合格等;9)钢筋徽粗直螺纹套筒连接通病钢筋原材料缺陷、钢筋半成品缺陷、套筒缺陷、接头露丝等;预防:1)严把原材料的进货质量关;2)做好钢筋接头的试验工作;3)增强施工人员的质量意识;4)在施工过程中,实行过程控制,发现问题及时处理;5)落实各级质量验收制度;6)提高施工工艺水平;7)制定切实可行的施工措施;。
钢筋工程质量通病防治措施公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]钢筋工程质量通病防治措施?一、钢筋工程一般质量通病?(一)原材料?1、表面锈蚀?(1)现象?钢筋表面出现黄色浮锈,严重转为红色,日久后变成暗褐色,甚至发生鱼鳞片剥落现象。
(2)原因分析?保管不良,受到雨雪侵蚀,存放期长,仓库环境潮湿,通风不良。
(3)预防措施?钢筋原料应存放在仓库或料棚内,保持地面干燥,钢筋不得直接堆放在地上,场地四周要有排水措施,堆放期尽量缩短。
(4)治理方法?淡黄色轻微浮锈不必处理。
红褐色锈斑的清除可用手工钢刷清除,尽可能采用机械方法,对于锈蚀严重,发生锈皮剥落现象的应研究是否降级使用或不用。
2、混料?(1)现象?钢筋品种、等级混杂不表,直径大小不同的钢筋堆放在一起,难以分辨,影响使用。
(2)原因分析?原材料仓库管理不当,制度不严;直径大小相近的,用目测有时分清;技术证明未随钢筋实物同时交送仓库。
(3)治理方法?发现混料情况后,应立即检查并进行清理,重新分类堆放,如果翻垛工作量大,不易清理,应将该钢筋做出记号,以备民料时提配注意,已民出去的混料钢筋应立刻追查,并采取防止事故的措施。
3、原料弯曲?(1)现象?钢筋在运至现场发现有严重曲折形状。
(2)原因分析?运输时装车不注意;运输车辆较短,条状钢筋弯折过度;用吊车卸车时,挂钩或堆放不慎;压垛过重。
(3)预防措施?采用专车拉运,对较长的钢筋尽可能采用吊车卸车。
(4)治理方法?利用矫直台将弯折处矫直,对曲折处圆弧半径较小的硬弯,矫直后应检查有无局部细裂纹,局部矫正不直或产生裂纹的不得用作受力筋。
4、成型后弯曲裂缝?(1)现象?钢筋成型后弯曲处外侧产生横向裂缝。
(2)防治方法?取样复查冷弯性能,分析化学成分,检查磷的含量是否超过规定值,检查裂缝是否由于厚先已弯折或碰损而形成,如有这类痕迹,则属于局部外伤,可不必对原材料进行性能复检。
5、钢筋原材料不合格?(1)现象?在钢筋原料取样检验时,不符合技术标准要求?(2)原因分析?钢筋出厂时检查不合格,以致整批材质不合格或材质不均匀。
(3)预防措施?进场原材料必须送样检验。
(4)治理方法?另取双倍试样作二次检验,如仍不合格,则该批钢筋不允许使用。
(二)钢筋加工?1、剪断尺寸不准?(1)现象?剪断尺寸不准或被剪断钢筋端头不平。
(2)原因分析?定位尺寸不准,或刀片间隙过大?(3)预防措施?严格控制其尺寸,调整固定刀片与冲切刀片间的水平间隙。
(4)治理方法?根据钢筋所在部位和剪断误差情况,确定是否可用或返工。
2、箍筋不规方?(1)现象?矩形箍筋成型后拐角不成90°或两对角线长度不相等。
(2)原因分析?箍筋边长成型尺寸与图样要求误差过大,没有严格控制弯曲角度,一次弯曲多个箍筋时没有逐根对齐。
(3)预防措施?注意操作,使成型尺寸准确,当一次弯曲多个箍筋时,应在弯折处逐根对齐。
(4)治理方法?当箍筋外形误差超过质量标准允许值时,对于1级钢筋可以重新将弯折处直开,再进行弯曲调整,对于其他品种钢筋不得重新弯曲。
3、成型钢筋变形?(1)钢筋成型时外形准确,但在堆放过程中发现扭曲,角度偏差。
(2)原因分析?成型后往地面摔得过重,或因地面不平,或与别的钢筋碰撞成份;堆放过高压弯,搬运频繁。
(3)预防措施?搬运、堆放时要轻抬轻放,放置地点应平整;尽量按施工需要运送现场并按使用后堆放,并根据具体情况处理。
(三)钢筋安装1、骨架外形尺寸不准(1)现象?在楼板外绑扎的钢筋骨架,往里安放时放不进去,或划刮模板。
(2)原因分析?成型工序能确保尺寸合格,就应从安装质量上找原因,安装质量影响因素有两点,多根钢筋未对齐;绑扎时某号钢筋偏离规定位置。
(3)预防措施?绑扎时将多根钢筋端部对齐,防止钢筋绑扎偏斜或骨架扭曲。
(4)治理方法?将导致骨架外形尺寸不准的个别钢筋松绑,重新安装绑扎。
切忌用锤子敲击,以免骨架其他部位变形或松扣。
2、平板保护层不准?(1)现象?浇灌混凝土前发现平板保护层厚度没有达到规范要求。
(2)原因分析?保护层砂浆垫块厚度不准确,或垫块垫得少。
(3)预防措施?检查砂浆垫块厚度是否准确,并根据平板面积大小适当垫多。
(4)治理方法?浇捣混凝土前发现保护层不准及时采取措施补救。
3、柱子外伸钢筋错位?(1)现象?下柱外伸钢筋从柱顶摔出,由于位置偏离设计要求过大,与上柱钢筋搭接不直。
(2)原因分析?钢筋安装后虽已自检合格,但由于固定钢筋措施不可靠,发生变化,或浇捣混凝土时被振动器或其他操作机具碰歪撞斜,滑及时校正。
(3)预防措施?1)在外伸部分加一道临时箍筋,按图样位置安好,然后用样板固定好,浇捣混凝土前再重复一遍。
如发生移位则应校正后再浇捣混凝土。
2)注意浇捣操作,尽量不碰撞钢筋,浇捣过程中由专人随时检查及时校正。
(4)治理方法?在靠紧搭接不可能时,仍应使上柱钢筋保持设计位置,并采取垫紧焊接联系。
4、同截面接头过多?(1)现象?在绑扎或安装钢筋骨架时,发现同一截面受力钢筋接头过多,其截面面积占受力钢筋总截面面积的百分率超出规范中规定数值。
(2)原因分析?1)钢筋配料时疏忽大意,没有认真考虑原材料长度。
2)忽略了某些杆件不允许采用绑扎接头的规定。
3)忽略了配置在构件同一截面中的接头,其中距不得小于搭接长度的规定,对于接触对焊接头,凡在30d区域内作为同一截面,但不得小于500mm,其中d 为受力钢筋直径。
4)分不清钢筋位在受拉区还是在受压区。
(3)预防措施?1)配料时按下料单钢筋编号,再划出几个分号,注明哪个分号与哪个分号搭配,对于同一搭配安装方法不同的(同一搭配而各分号是一顺一倒安装的),要加文字说明。
2)记住轴心受拉和小偏心受拉杆件中的钢筋接头,均应焊接,不得采用绑扎接头。
3)弄清楚规范中规定的同一截面的含义。
4)如分不清接或受压区时,接头位置均应接受压区的规定办理,如果在钢筋安装过程中,安装人员与配料人员对受拉或受压理解不同(表现在取料时,某分号有多少),则应讨论解决。
(4)治理方法?在钢筋骨架未绑扎时,发现接头数量不符合规范要求,应立即通知配料人员重新考虑设置方案,如已绑扎或安装完钢筋骨架才发现,则根据具体情况处理,一般情况下应拆除骨架或抽出有问题的钢筋返工。
如果返工影响工时或工期太和则可采用加焊帮条(个别情况经过研究也可以采用绑扎帮条)的方法解决,或将绑扎搭接改为电弧焊接。
5、露筋?(1)现象?结构或构件拆模时发现混凝土表面有钢筋露出。
(2)原因分析?保护层砂浆垫块垫得太稀或脱落,由于钢筋成型尺寸不准确,或钢筋骨架绑扎不当,造成骨架外形尺偏大,局部抵触模板,振捣混凝土时,振动器撞击钢筋,使钢筋移位或引起绑扣松散。
(3)预防措施?砂浆垫块要垫得适量可靠,竖立钢筋采用埋有铁丝的垫块,绑在钢筋骨架外侧时,为使保护层厚度准确应用铁丝将钢筋骨架拉向模板,将垫块挤牢,严格检查钢筋的成型尺寸,模外绑扎钢筋骨架,要控制好它的外形尺寸,不得超过允许值。
(4)治理方法?范围不大的轻微露筋可用灰浆堵抹,露筋部位附近混凝土出现麻点的应沿周围敲开或凿掉,直至看不到孔眼为止,然后用砂浆找平。
为保证修复灰浆或砂浆与厚混凝土结合可靠,原混凝土面要用水冲洗,用铁刷刷净,使表面没有粉层,砂浆或残渣,并在表面保护湿润的情况下补修,重要受力部位的露筋应经过技术鉴定后,采取措施补救。
6、钢筋遗漏?(1)现象在检查核对绑扎好的钢筋骨架时,发现某号钢筋遗漏。
(2)原因分析?施工管理不当,没有事先熟悉图样和研究各号钢筋安装顺序。
(3)预防措施?绑扎钢筋骨架之前要熟悉图样,并按钢筋材料表核对配料单和料牌,检查钢筋规格是否齐全准确,形状、数量是否与图样相符。
在熟悉图样的基础上,仔细研究各钢筋绑扎安装顺序和步骤,整个钢筋骨架绑完后应清理现场,检查有无遗漏。
(4)治理方法?遗漏掉钢筋要全部补上,骨架结构简单的在熟悉钢筋放进骨架即可继续绑扎,复杂的要拆除骨架部分钢筋才能补上,对于已浇灌混凝土的结构物或构件发现某号钢筋遗漏要通过结构性能分析确定处理方法。
7、绑扎节点松扣?(1)现象?搬移钢筋骨架时,绑扎节点松扣或浇捣混凝土时绑扣松脱。
(2)原因分析?绑扎铁丝太硬或粗细不适当,绑扣形式不正确。
(3)预防措施?一般采用20~22号作业绑线,绑扎直径12mm以下钢筋宜用22号铁丝,绑扎直径12~15mm钢筋宜用20号铁丝,绑扎梁柱等直径较粗的钢筋可用双根22号铁丝,绑扎时要尽量选用不易松脱的绑扣形式,如绑平板钢筋网时,除了用一面顺扣外,还应加一些十字花扣,钢筋转角处要采用兜扣并加缠,对紧立的钢筋网除了十字花扣外,也要适当加缠。
(4)治理方法?将节点松扣处重新绑牢?8、柱钢筋弯钩方向不对?(1)现象?柱钢筋骨架绑成后,安装时发现弯钩超出模板范围。
(2)原因分析?绑扎疏忽,将弯钩方向朝外。
(3)预防措施?绑扎时使用权柱的纵向钢筋弯钩朝柱心。
(4)治理方法?将弯钩方向不对的钢筋拆除,调准方向再绑,切忌不拆除钢筋而硬将其拧转这样做,不但会拧松绑口,还可能导致整个骨架变形。
9、基础钢筋倒钩?(1)现象?绑扎基础底面钢筋的网时,钢筋弯钩平放。
(2)原因分析?操作疏忽,绑扎过程中没有将弯钩扶起。
(3)预防措施?要认识到弯钩立起可以增强锚固能力,而基础厚度很大,弯钩立起并不会产生露筋钩现象。
因此,绑扎时切记要使弯钩朝上。
(4)治理方法?将弯钩平放的钢筋松扣扶起重新绑扎。
10、板钢筋主副筋位置放反。
(1)现象?平板钢筋施工时板的主副筋放反。
(2)原因分析?操作人员疏忽,使用时对主副筋在上或在下不加区别就放进模板。
(3)预防措施?绑扎现浇板筋时,要向有关操作者做专门交底,板底短跨筋置于下排,板面短跨方向筋置于上排。
(4)防治措施?钢筋网主、副筋位置放反,应及时重绑返工。
如已浇筑混凝土,成型后才发现必须通过设计单位复核其承载能力,再确定是否采取加固措施。
