风力发电场项目建设工程验收规程范围本标准规定了风力发电场项目建设工程中的单位工程完工、工程启动试运、工程移交生产及工程竣工四个阶段验收。
本标准适用于装机容量5MW及以上的风力发电场项目新(扩)建工程的验收,5MW以下的风力发电场项目建设工程的验收可参照执行。
规范性引用文件下列文件中的条款,通过本标准的引用而构成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本标准。
GB 50150电气设备交接试验标准GB 50168电气装置安装工程电缆线路施工及验收规范GB 50169 电气装置安装工程接地装置施工及验收规范GB 50171电气装置安装工程盘、柜及二次回路结线施工及验收规范GB 50173电气装置安装工程-"./ 及以下架空电力线路施工及验收规范GB 50204 混凝土结构工程施工质量验收规范GB 50254 电气装置安装工程低压电器施工及验收规范GB 50300 建筑工程施工质量验收统一标准GB 50303建筑电气工程施工质量验收规范GBJ 147电气装置安装工程高压电器施工与验收规范GBJ 148 电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范GBJ 149电气装置安装工程母线装置施工及验收规范GBJ 233 110~500kV架空电力线路施:工及验收规范DL/T666风力发电场运行规程DL/T5007电力建设施工及验收技术规范总则1.为指导和规范风力发电场项目建设工程的验收,确保质量和安全,促进技术进步,提高经济效益,应执行本标准。
2. 风力发电场项目建设工程应通过各单位工程完工、工程启动试运、工程移交生产、工程竣工四个阶段的全面检查验收。
3. 在风力发电场项目建设过程中,各施工阶段应进行自检、互检和专业检查,对关键工序及隐蔽工程的每道工序也应进行检验和记录。

风力发电场安全规程1.范围本标准规定了风力发电场人员、环境、安全作业的基本要求,风力发电机组安装、调试、检修和维护的安全要求,以及风力发电机组应急处理的相关安全要求。
本标准适用于陆上并网型风力发电场。
2.规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅注日期的版本适用于本文件。
凡是烟树日期的提及文件,其最新版本(包含所有的修正单)适用于于本文件。
gb2894安全标志及其采用导则gb/t2900.53电工术语风力发电机组gb/t6096安全带测试方法gb7000.1灯具第l部分:-般建议与试验gb18451.1风力发电机组设计建议gb19155高处作业吊篮gb/t20319风力发电机组验收规范gb26164.1电业安全工作规程第1部分:热力和机械gb26859电力安全工作规程电力线路部分gb26860电力安全工作规程发电厂和变电站电气部分gb50016建筑设计防火规范gb50140建筑灭火器配置设计规范gb50303建筑电气工程施工质量环评规范dlit572电力变压器运转规程dlit574变压器分接开关运行维修导则dlit587微机继电保护装置运行管理规程dlit741架空输电线路运行规程dlit969变电站运行导则dlit5248履带起重机安全操作规程dlit5250汽车起重机安全操作规程jgj46施工现场临时用电安全技术规范3.术语和定义3.1下列术语和定义适用于本标准。
风电场输变电设备electricaltransmissionandtransformationequipmentofwindfarm 风电场升压站电气设备、集电线路、风力发电机组降压变小等。
3.2掉落装设安全带fallarrestsystems高处作业或登高人员发生坠落时,将坠落人员安全悬挂的安全带。
3.3飞车runaway风力发电机组刹车系统失灵,风轮输出功率少于容许或额定输出功率,且机组处在失控状态。

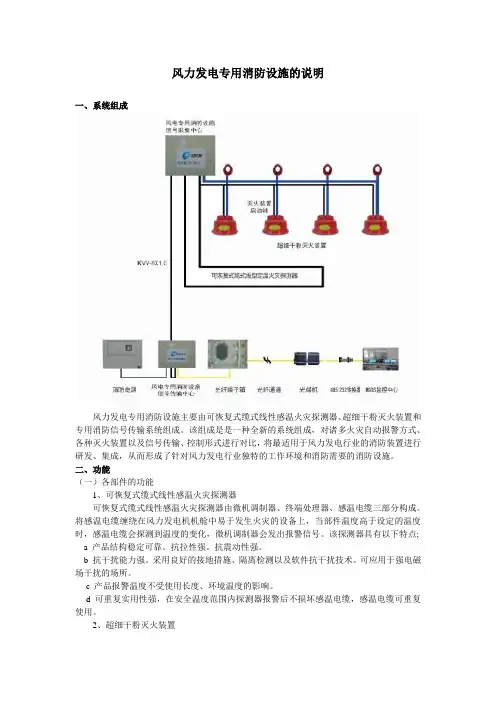

风力发电专用消防设施的说明一、系统组成风力发电专用消防设施主要由可恢复式缆式线性感温火灾探测器、超细干粉灭火装置和专用消防信号传输系统组成。
该组成是是一种全新的系统组成,对诸多火灾自动报警方式、各种灭火装置以及信号传输、控制形式进行对比,将最适用于风力发电行业的消防装置进行研发、集成,从而形成了针对风力发电行业独特的工作环境和消防需要的消防设施。
二、功能(一)各部件的功能1、可恢复式缆式线性感温火灾探测器可恢复式缆式线性感温火灾探测器由微机调制器、终端处理器、感温电缆三部分构成。
将感温电缆缠绕在风力发电机机舱中易于发生火灾的设备上,当部件温度高于设定的温度时,感温电缆会探测到温度的变化,微机调制器会发出报警信号。
该探测器具有以下特点;a 产品结构稳定可靠。
抗拉性强。
抗震动性强。
b 抗干扰能力强。
采用良好的接地措施、隔离检测以及软件抗干扰技术。
可应用于强电磁场干扰的场所。
c 产品报警温度不受使用长度、环境温度的影响。
d 可重复实用性强,在安全温度范围内探测器报警后不损坏感温电缆,感温电缆可重复使用。
2、超细干粉灭火装置超细干粉灭火装置是采用颗粒粒径90%以上≤20μm干粉作为灭火剂的一种新型灭火装置。
该装置具有以下特点:a 灭火装置为无管网非储压形式储存。
b 灭火装置能实现在有人或无人场合实施不间断自动监控,能准确捕捉早期火灾信号。
c灭火装置能单独自控启动,也能组合启动、手动无源启动、并可反馈启动信号到主控制室。
d 能在带电状态下灭火,灭火剂不会对人体、物品和大气造成危害,能快速启动、强力喷发、不误操作。
e 灭火装置常态无压、免维护期长,有效期可达到8~10年。
f 使用环境温度:-40℃~+95℃。
h 具有耐水耐油性能,及抗拉、抗雷击性能。
风力专用超细干粉灭火装置可以采用自控启动方式,当火灾发生时,感温启动装置和热传导线自动感知火灾温度信号,当环境温度超过170℃时,灭火装置内置的固态产气剂会迅速产生大量气体,将超细干粉灭火剂瞬间喷出,扑灭A、B、C类火灾和带电电器火灾,喷射时间及灭火时间均不大于1秒。

风力发电机组安全要术1概述本标准规定了风力发电机组(WTGS)在特定的环境条件下,设计、安装、运行和维护的安全要求。
它涉及到风力发电机组各个承载部件和系统,如控制和保护机构,内部电气设备,机械系统,承载结构以及电气连接设备。
本摘要仅摘录其标准正文主要内容。
2 依据风力发电机组安全要求属中华人民共和国国家标准,GBI8451-2001,由中华人民共和国国家质量监督检验检疫总局2001-09-15批准,自2002.04.01实施。
主要起草人:王建平、李秀荣。
3说明本摘要自 6.6.1 至6.6.6条款中局部安全系数,被摘标准则为安全系数属译误,均应改为局部安全系数,特此说明。
4 基本要素4.1 概述为了保证WTGS机构、结构、电气系统和控制系统的安全,在下面的条款中给出了技术要求。
这些技术要求应用于WTGS的设计、制造、安装和维护以及相关的质量管理过程。
此外,已有的WTGS 的安装、运输和维护要求中的各种安全规程也必须遵守。
4.2 设计方法本摘要标准要求采用结构动力学模型,以便预测设计载荷。
这个模型应用5指出的湍流和其他极端风况以及6规定的设计状况来确定风力机工作风速范围内的载荷。
应对规定的外部条件与设计工况和载荷情况的所有相关组合进行分析。
以确定具体型号WT-GS设计载荷组。
WTGS的整体结构试验数据,能提高设计数据的可信度,并能验证结构动力模型设计的合理性。
应通过计算和试验来验证设计的合理性。
如果用试验验证,则试验时的极限条件必须满足本标准规定的特性值与设计状况。
试验条件的选择,包括试验载荷在内,必须考虑相关的安全因素。
4.3安全等级WTGS可按下面两种安全等级中的一种进行设计:—一般安全等级,当失效的结果可能导致人身伤害,或造成经济损失和产生社会影响时,采用这一等级;—特殊安全等级,当安全取决于局部调整或制造厂与用户二者协商决定时,采用这一等级。
一般等级WTGS的安全系数,本摘要 6.6条详细说明。

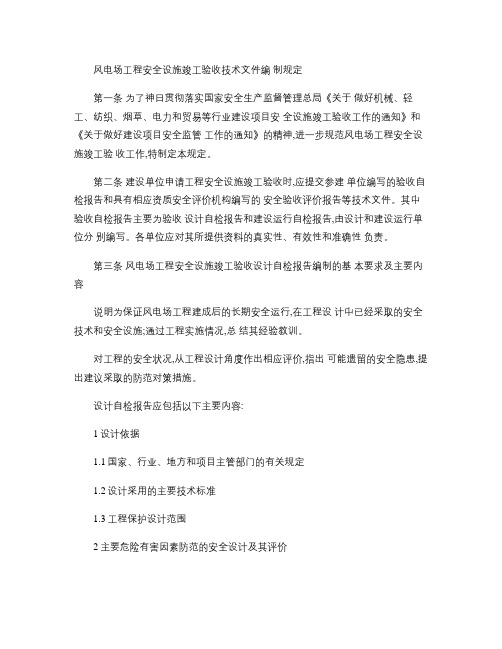

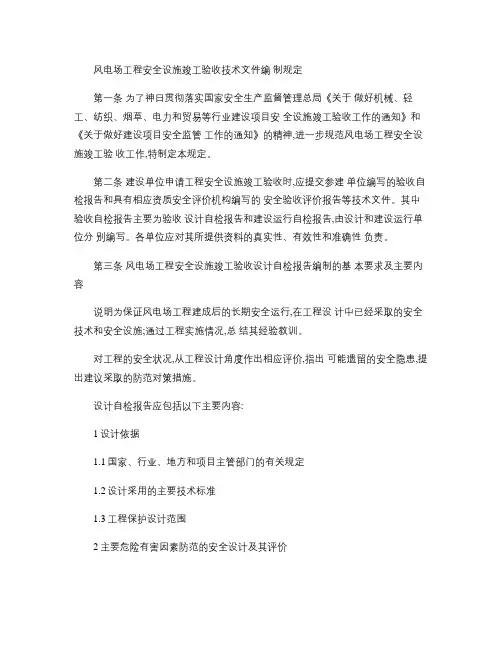

风电场工程安全设施竣工验收技术文件编制规定第一条为了神日贯彻落实国家安全生产监督管理总局《关于做好机械、轻工、纺织、烟草、电力和贸易等行业建设项目安全设施竣工验收工作的通知》和《关于做好建设项目安全监管工作的通知》的精神,进一步规范风电场工程安全设施竣工验收工作,特制定本规定。
第二条建设单位申请工程安全设施竣工验收时,应提交参建单位编写的验收自检报告和具有相应资质安全评价机构编写的安全验收评价报告等技术文件。
其中验收自检报告主要为验收设计自检报告和建设运行自检报告,由设计和建设运行单位分别编写。
各单位应对其所提供资料的真实性、有效性和准确性负责。
第三条风电场工程安全设施竣工验收设计自检报告编制的基本要求及主要内容说明为保证风电场工程建成后的长期安全运行,在工程设计中已经采取的安全技术和安全设施;通过工程实施情况,总结其经验教训。
对工程的安全状况,从工程设计角度作出相应评价,指出可能遗留的安全隐患,提出建议采取的防范对策措施。
设计自检报告应包括以下主要内容:1设计依据1.1国家、行业、地方和项目主管部门的有关规定1.2设计采用的主要技术标准1.3工程保护设计范围2主要危险有害因素防范的安全设计及其评价2.1风电场场址选择、地质灾害及总体布置主要危险有害因素防范的安全设计及其评价2.2风电机组地基基础的安全设计及其评价2.3主要生产建(构筑物、设备事故危险有害因素防范的安全设计及其评价主要包括:风电机组塔筒倒塌、变电所倒塌、叶片折断、齿轮箱故障、风电机组飞车事故、建(构筑物及电气设备火灾、爆炸等方面所采取的工程安全措施。
2.4生产运行、维护过程中主要危险有害因素防范的安全设计及其评价主要包括:高处坠落、起重伤害、电伤害、电缆绞断、机械伤害、车辆伤害、架空线路故障、自然灾害、电气误操作、设备调试、并网运行的风电机组对电网稳定运行的影响和海上风机主要部件的更换维护、进入方式、腐蚀、冲刷等方面所采取的工程安全措施。
风电场消防设施配置及管理指南第一部分总则第一条为了规范风力发电场消防设施及消防管理,特制订本指南。
第二条本规定消防设施是指消防水系统、消防自动报警系统、灭火器、声光报警器、烟感等。
第二部分消防设施配备第三条大中型风力发电场建筑物应设置独立或合用消防给水系统和消火栓。
小型风力发电场内的建筑物耐火等级不低于二级,体积不超3000m³,且火灾危险性为戊类时,可不设消防给水。
第四条设有消防给水的风力发电场变电站应设置带消防水泵、稳压设施和消防水池的临时(稳)高压给水系统,消防水泵应设置备用泵,备用泵流量和扬程不应小于最大一台消防泵的流量和扬程。
第五条设有消防给水的风力发电场主控通讯楼应设置室内外消火栓和移动式灭火器,其他建筑物不设室内消火栓的条件同变电站。
灭火器配置应符合《火力发电厂与变电站设计防火规范》(GB 50229)标准(具体配置见附表1)。
第六条主控通讯楼和配电装置室的控制室、电子设备室、配电室、电缆夹层及竖井等处应设置感烟或感温型火灾探测器。
第七条油浸式变压器处应设置缆式线型感温或分布式光纤探测器或其他探测方式,单台容量125MVA及以上的油浸式变压器应设置固定式水喷雾、合成型泡沫喷雾或排油注氮灭火装置。
第八条干式变压器、电流互感器等电气设备宜配置移动式干粉灭火器。
机组及周围场地可不设置消火栓及消防给水系统,风机塔筒底部和机舱内部均应设置手提式灭火器。
第九条风力发电机组(简称机组)必须配备全面的防雷设备。
在每年雷雨季节来临前对风机的防雷接地系统进行检测。
第十条禁止带火种进入风机,在入口处应悬挂“严禁烟火”的警告标示牌。
第十一条机组机舱内应配置高空自救逃生装置。
第十二条 750kW以上的风机机舱内应设置无源型悬挂式超细干粉灭火装置或气溶胶灭火装置,采用自身热敏元件探测并自动启动;也可采用有源型悬挂式超细干粉、瓶组式高压细水雾、火探管等固定式自动灭火装置,以及火灾自动报警装置;风机内部有足够的照明措施时,还可选用视频监视装置作为辅助监控措施。

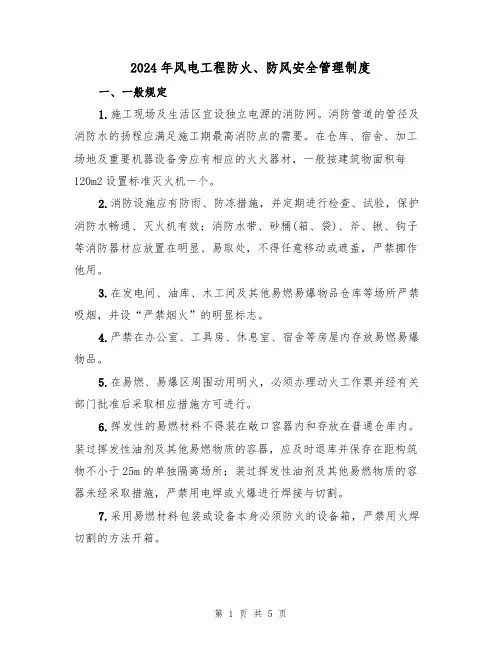

2024年风电工程防火、防风安全管理制度一、一般规定1.施工现场及生活区宜设独立电源的消防网。
消防管道的管径及消防水的扬程应满足施工期最高消防点的需要。
在仓库、宿舍、加工场地及重要机器设备旁应有相应的火火器材,一般按建筑物面积每120m2设置标准灭火机一个。
2.消防设施应有防雨、防冻措施,并定期进行检查、试验,保护消防水畅通、灭火机有效;消防水带、砂桶(箱、袋)、斧、锹、钩子等消防器材应放置在明显、易取处,不得任意移动或遮盖,严禁挪作他用。
3.在发电间、油库、木工间及其他易燃易爆物品仓库等场所严禁吸烟,并设“严禁烟火”的明显标志。
4.严禁在办公室、工具房、休息室、宿舍等房屋内存放易燃易爆物品。
5.在易燃、易爆区周围动用明火,必须办理动火工作票并经有关部门批准后采取相应措施方可进行。
6.挥发性的易燃材料不得装在敞口容器内和存放在普通仓库内。
装过挥发性油剂及其他易燃物质的容器,应及时退库并保存在距构筑物不小于25m的单独隔离场所;装过挥发性油剂及其他易燃物质的容器未经采取措施,严禁用电焊或火爆进行焊接与切割。
7.采用易燃材料包装或设备本身必须防火的设备箱,严禁用火焊切割的方法开箱。
8.熬制沥青及调制冷底子油应在建筑物的下风方向进行,距易燃物不得小于10m;严禁在室内进行。
9.冬季采用火炉暖棚法施工时,应征得有关部门同意,制订相应的防火措施并设专人值班。
二、临时建筑及仓库的防火1.仓库应根据储存物品的性质采用相应耐火等级的材料建成,领、退料值班室与库房之间应设防火墙。
2.采用易燃材料搭设的临时建筑应有相应的防火措施。
主厂房的临时封闭不得采用易爆材料搭设。
3.临时建筑物内的火炉烟囱通过墙和屋面时,其四周必须用防火材料隔离。
烟囱伸出屋面的高度不得小于50cm。
严禁用汽油或煤油引火。
4.氧气、汽油等危险品仓库,并设置气窗及底窗,门、窗应向外开启。
氧气瓶仓库的室温不得超过35℃。
三、季节性施工1.夏季施工(1)夏季前应做好防风、防雨、防火、防暑降温等准备工作:现场排水系统应整修畅通,必要时应筑防汛堤。

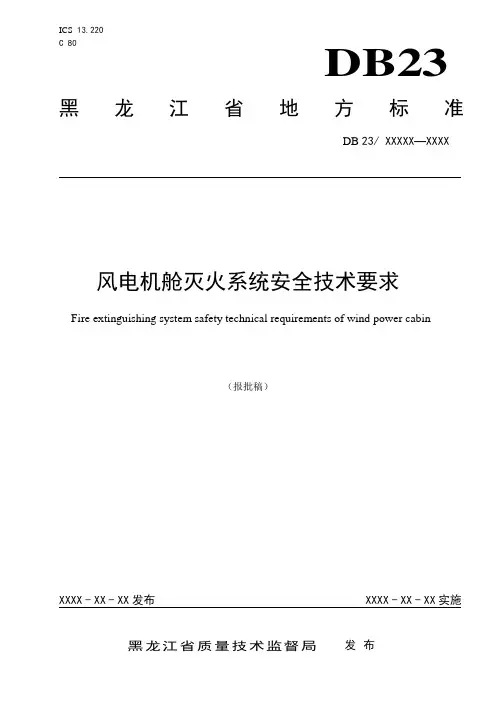

ICS13.220C 80 DB23 黑龙江省地方标准DB 23/ XXXXX—XXXX风电机舱灭火系统安全技术要求Fire extinguishing system safety technical requirements of wind power cabin(报批稿)XXXX-XX-XX发布XXXX-XX-XX实施目次前言.................................................................................................................................................................... I I 1范围.. (1)2规范性引用文件 (1)3术语与定义 (1)4设计要求 (2)4.1一般规定 (2)4.2风力发电机组专用消防系统基本设计参数 (3)5施工安全要求 (4)5.1一般规定 (4)5.2火灾探测器的安装 (5)5.3灭火装置的安装 (6)5.4防火封堵的施工 (6)5.5系统调试 (6)前言本标准按照GB/T 1.1—2009 给出的规则起草。
本标准由黑龙江省安全生产监督管理局提出并归口。
本标准主要起草单位:哈尔滨理工大学、黑龙江北方工具有限公司。
本标准主要起草人:蒋永清、孙超、李君、马德仲、殷金英、周真、敖红光、张文琳、王路平。
风电机舱灭火系统安全技术要求1 范围本标准规定了风电机舱灭火系统安全技术要求、施工安全的要求。
本规范适用于功率大于 1500 KW,小于(不包括)3000 KW 风力发电机组机舱和塔架部分的消防系统设计、施工安全要求。
2 规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅所注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
GB 8624 建筑材料及制品燃烧等级GB/T 9276 涂层自然气候暴露实验方法GB/T 17626.5 电磁兼容实验和测量技术浪涌(冲击)抗扰度试验GB/T 19355.1 钢铁结构耐腐蚀防护实验方法第一部分:设计与防腐蚀的基本原则GB 50016—2014 建筑物设计防火规范GB 50116—2013 火灾自动报警设计规范GB 50166—2007 火灾自动报警系统施工及验收规范GB 50343—2012 建筑物电子信息系统防雷技术规范GB 50347 干粉灭火系统设计规范GB 50348—2004 安全防范工程技术规范GB 50395 视频安防监控系统工程设计规范CECS 322—2012 干粉灭火装置技术规程NB 31089—2014 风电场设计防火规范GA/T 367—2001 视频安防监控系统技术要求GA 602—2013 干粉灭火装置GA 578—2005 超细干粉灭火剂CECS 391—2014 风力发电机组消防系统技术规程DB64/T 528—2008 风力发电机组消防系统设计、施工、验收规范3 术语与定义下列术语和定义适用于本标准。
风电工程建设标准强制性条文执行内容基础工程:一、《混凝土结构工程施工质量验收规范》GB50204-20027.2.1 水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行复检,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175等的规定。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬性硅酸盐水泥超过一个月)时,应进行复验,并按复验结果使用。
钢筋混凝土结构、预应力混凝土结构中,严禁使用含氯化物的水泥。
7.4.1 混凝土的强度登记必须符合设计要求。
用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。
取样与试件留置应符合下列规定:1 每拌制100盘且不超过100立方的同配合比的混凝土,取样不得少于一次;2 每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;3 当一次连续浇筑超过1000立方时,同一配合比的混凝土每200立方取样不得少于一次;4 每一层楼、同一配合比的混凝土,取样不得少于一次;5 每次取样应至少留置一组标养试件,同养试件的留置数应根据实际需要确定。
8.2.1 现浇结构的外观质量不应有严重缺陷。
8.3.1 现浇结构不应有影响结构性能和使用功能的尺寸偏差。
混凝土设备基础不应有影响结构性能和设备安装尺寸偏差。
二、《普通混凝土配合比设计规程》JGJ-20007.1.4 进行抗渗混凝土配合比设计时,尚应增加抗渗性能试验。
7.2.3进行抗冻混凝土配合比设计时,尚应增加抗冻融性能试验。
三、《普通混凝土用砂质量标准及检验方法》JGJ52-923.0.7 对重要工程混凝土使用的砂,应采用化学法和砂浆长度法进行集料的碱活性检验。
四、《普通混凝土用碎石和卵石质量标准及检验方法》JGJ53-923.0.8 对重要工程的混凝土所使用的碎石或卵石应进行碱活性检验。
集电线路:一、器材检验1、所有进货检验和实验都应按检验计划和《产品的监视与测量控制程序》执行。
《风力发电机组出质保验收技术规范》编制说明(一)背景为了保证风力发电机组的质量和性能,在整机交易合同中,交易双方通常约定机组安装后有2~5年的质量保证期(简称“质保期”)。
在质保期内风电场开发商保留约3%~10%的合同金额作为质保金,整机制造商要保证机组在约定的技术性能和保证指标下稳定运行,自费维护并消除合同设备存在的缺陷,在质保期结束时双方对机组进行交接验收(简称“出质保验收”),验收通过后开发商向制造商支付质保金,运行维护和消缺责任也将由整机厂商转移到业主,因此双方都非常看重这个环节。
(二)修订技术规范的必要性近年来,在国家政策和相关法律法规的推动下,我国风电产业得到快速发展。
截止2012年底,我国累积安装风电机组53764台1,其中在2010年左右安装的占了很大的比例,这些风机已经或即将面临出质保验收。
由于出质保验收通过后,业主将向整机厂商支付数额庞大的尾款,并且运行维护责任也将由整机厂商转移到业主,因此双方都非常看重这个环节。
目前,在我国的国家标准及规范中与机组出质保验收相关的为GB/T 20319-2006《风力发电机组验收规范》,此国家标准针对机组安装完成到质量保证期满期间整个过程中的各主要环节,即现场调试、试运行、预验收、运行维护和最终验收,提出了相关规定,对于质量保证期满的最终验收从功率特性、电能质量、噪声、可利用率等方面进行了规定,是机组从安装完成到质保期结束整个过程中试验和验收的重要指导文件,但由于其不是专门针对出质保验收的标准,相关的规定不够全面、具体;另外,随着我国风电产业的发展也积累了一定的运行经验,对机组的出质保验收提出了新的要求,这在买卖双方的合同中已有所体现,但缺少相应的标准作为验收依据。
1中国可再生能源学会风能专业委员会(CWEA).2012年中国风电装机容量统计.风能,2013(03):44-55.也由于目前没有标准可依,很多验收内容往往难以达成一致,在实际中已造成很多机组无法出质保的局面,成为制约行业健康发展的主要因素之一。
风力发电机组消防系统技术规程第一部分:引言风力发电是一种清洁、可再生的能源,正逐渐占据全球能源市场的重要地位。
然而,随着风力发电机组的规模不断扩大,火灾安全问题成为了一个越来越严重的挑战。
为了保障风力发电机组的安全运行,消防系统技术规程的制定和遵守变得尤为重要。
本文将深入探讨风力发电机组消防系统技术规程,以帮助读者更全面、深刻地了解这一主题。
第二部分:风力发电机组火灾风险分析在探讨风力发电机组消防系统技术规程之前,我们首先需要了解风力发电机组火灾的风险因素。
风力发电机组由复杂的机械设备组成,可能存在着多种火灾起火点,如润滑油泄漏、电气故障、机械摩擦等。
此外,恶劣气候条件和长时间的运行也增加了火灾的风险。
第三部分:风力发电机组消防系统技术规程的内容风力发电机组消防系统技术规程旨在建立机组火灾事故的防控机制,确保在发生火灾时可以及时有效地进行灭火和人员疏散。
该技术规程包括以下几个方面的内容:1. 火灾预防措施:通过定期检查和维护设备,确保机组的各项设施和部件都处于正常工作状态,防止火灾事故的发生。
2. 灭火系统设计:根据风力发电机组的特点和构造,合理布置和设计灭火系统,包括自动灭火系统、手动灭火设备等。
3. 火灾报警系统:建立火灾报警系统,及时监测机组各个区域的火灾情况,以便及时采取灭火措施。
4. 火灾疏散计划:制定详细的火灾疏散计划,明确各个人员的疏散路线和安全出口,以保证在火灾发生时能够快速疏散人员。
第四部分:风力发电机组消防系统技术规程的执行与监督为了有效执行和监督风力发电机组消防系统技术规程,应建立相关的管理机构和监管措施。
这些机构和措施包括:1. 相关部门的配合:风力发电机组的消防安全事务要得到政府相关部门的支持和配合,确保技术规程的执行。
2. 培训和教育:对机组工作人员进行定期的消防安全培训和教育,提高其火灾应急处理能力。
3. 定期检查和维护:监督机组的定期检查和维护工作,确保消防设施和系统的可用性。
CECS×××: 201×中国工程建设协会标准机动车专用灭火装置技术规程Technical specification regarding Fire suppressionsystems used in passenger vehicles(征求意见稿)《机动车专用灭火装置技术规程》编制组2014年10月前言根据中国工程建设标准化协会(2012)建标协字第127号“关于印发《2012年第二批工程建设协会标准制订、修订计划》的通知”的要求,制定本规程。
本《机动车专用灭火装置技术规程》由公安部天津消防研究所会同有关单位共同编制完成。
本规程共分10章6个附录,内容包括:总则、术语、防护单元、系统选型、载客汽车灭火系统组件、工程设计、安装、系统调试、竣工验收、维护管理及附录等。
根据国家计委计标[1986]1649号文《关于请中国工程建设标准化委员会负责组织推荐性工程建设标准试点工作的通知》的要求,推荐给设计、安装、使用和生产单位与工程技术人员采用。
本规程由中国工程建设标准化协会消防系统专业委员会(TC 21)归口管理并负责解释(公安部天津消防研究所,地址:天津市南开区卫津南路110号,邮政编码:300381),在使用中如发现需要修改和补充之处,请将意见和资料寄送解释单位。
主编单位:公安部天津消防研究所参编单位:公安部消防局天津火灾物证鉴定中心中国公路学会载客汽车分会;北京公共交通控股(集团)有限公司;厦门金龙旅行车有限公司;宇通载客汽车股份有限公司;中汽客汽车零部件(厦门)有限公司;陕西坚瑞消防股份有限公司;杭州华神消防科技有限公司;北京生泰消防装备有限公司;山西中远消防设备有限公司;陕西恒基智能化科技有限公司。
主要起草人:目次1 总则……................................................................ .错误!未定义书签。
风力发电机组安装工程质量验收标准ﻬ1、编制依据1.1风力发电场项目工程验收规程 DL/T5191-2004;1.2风力发电机组塔架 GB/T19072-2003;1.3风力发电机组验收规范 GB/T20319—2006;1.4风力发电场运行规程DL/T 666-1999;1.5风力发电场安全规程DL 796—2001;1。
6风力发电场检修规程 DL/T 797—2001;1。
7风力发电机组安全要求GB 18451。
1-2001;1。
8风力发电机组装配和安装规范 GB/T 19568-2004;1。
9风力发电机组第2部分:通用试验方法 GB/T 19960.2-2005;1.10风力发电机组异步发电机第2部分:试验方法GB/T 19071。
2—2003; 1。
11风力发电机组功率特性试验 GB/T 18451。
2-2003;1。
12风力发电机组控制器试验方法 GB/T 19070—2003;1.13风力发电机组齿轮箱 GB/T19073—2003;1.14风力发电机组风轮叶片JB/T 10194—2000;1。
15风力发电机组偏航系统第2部分:试验方法 JB/T 10425.2-2004;1。
16风力发电机组制动系统第2部分:试验方法 JB/T 10426。
2—2004;1。
17风力发电机组一般液压系统JB/T 10427-2004;1。
18电气设备交接试验标准GB 50150-2006;1。
19电气装置安装工程质量检验及评定规程DL/T5161—2002;1.20参照《风力发电工程施工与验收》中国水利水电出版社2009、华锐风电科技(集团)股份有限公司、广东明阳风电产业集团有限公司等风机生产厂家的风力发电机组安装手册。
2、总则2。
1本标准适用于xxx风力发电有限公司所属1。
5MW及以上风力发电机组安装工程的质量验收,其它型号的风电机组可参照执行。
2。
2相关单位应按本标准及有关规定的要求,及时进行质量检查验收并签证.对本标准中尚未涉及的项目和不具体、不完善的质量标准,由建设单位负责组织设计、制造、监理等单位代表,在现场依据有关标准,协商制订补充规定作为该工程质量检验依据。
CGC北京鉴衡认证中心认证技术规范CGC/GF 030:2013CNCA/CTS XXXX-2013风力发电机组出质保验收技术规范2013-××-××发布 2013-××-××实施北京鉴衡认证中心发布目次前言引言1目的和范围2规范性引用文件3术语及定义4验收依据5验收过程6验收内容和方法6.1文档资料验收6.2单台机组验收6.2.1一致性检查6.2.2机组运行数据分析6.2.3机组及主要部件检查6.2.4附属设备6.3其他验收项目6.3.1应用软件6.3.2专用工具、备品备件及消耗品7验收结论与整改要求7.1验收结论7.2整改要求7.3遗留问题8 验收报告附录A 质保期满验收所需资料清单附录B 功率曲线和发电量考核方法附录C 可利用率考核方法附录D 机组部件检查方法D.1 整体情况检查D.2 主要系统检查D.3 主要部件检查前言为规范风力发电机组出质保验收工作,特制订本技术规范。
本规范按照GB/T 1.1-2009《标准化工作导则第1部分:标准的结构和编写》给出的规则起草。
本技术规范由北京鉴衡认证中心提出并归口。
本技术规范由北京鉴衡认证中心负责解释。
本技术规范主要起草单位:北京鉴衡认证中心有限公司、新疆金风科技股份公司、上海电气风电设备有限公司、中国明阳风电集团有限公司、中节能风力发电股份有限公司、中国风电集团有限公司本技术规范主要起草人:王际广、叶吉强、左倜、张学祥、杨洪源、梁志静、李斌、田锋、张宇、关山、谷双陆、杜广平引言由于目前整机厂商和业主对风力发电机组出质保验收时的内容、检验方法、考核指标等常常不能达成一致,因此本规范对机组买卖合同中的检验、验收要素进行了总结,提出对机组验收的一般要求,其中第6章为验收过程通常要求的内容。
各项检查的具体考核方法和判断指标可以按照合同、相关技术资料以及本规范。
本规范也可作为机组买卖合同中验收要求的参考。
