《建设工程工程量清单计价规范》(GB50500-2008)第一节GB50500-2008建设工程工程量清单计价规范解读一、概述(一)《建设工程工程量清单计价规范》GB50500-2008的基本内容《建设工程工程量清单计价规范》GB50500-2008正文条文共130条,附录六个。
“08规范”主要修订了原规范正文中不尽合理、不够完善、可操作性不强的条款及表格形式,补充完善了工程量清单计价模式下编制工程量清单和指标控制价、投标报价、合同价款的约定,以及工程计量与价款支付、工程价款调整、索赔、竣工结算、工程计价争议处理等内容,并新增加附录F矿山工程工程量清单项目及计算规则。
主要内容如下:1.总则2.术语3.工程量清单编制3.1一般规定3.2分部分项工程量清单3.3措施项目清单3.4其他项目清单3.5规费清单3.6税金项目清单4.工程量清单计价4.1一般规定4.2 招标控制价4.3 投标价4.4工程合同价款的约定4.5工程计量与价款支付4.6索赔与现场签证4.7工程价款调整4.8竣工结算4.9工程计价争议处理5.工程量清单计价表格5.1 计价表格组成5.2 计价表格使用规定(二)《建设工程工程量清单计价规范》GB50500-2008的主要特点1.“08规范”充分总结了工程量清单计价的经验和取得的成果,内容更加全面。
“03规范”主要侧重于规范工程招标中的计价行为,而对工程实施阶段全过程中如何规范工程量清单计价行为的指导性不强。
“08规范”的内容则涵盖了工程施工阶段从招投标开始到施工竣工结算办理的全过程,并增加了条文说明。
包括工程量清单的编制,投标控制价和投标报价的编制,工程合同签订时对合同价款的约定,施工过程中工程量的计量与价款支付,索赔与现场签证,工程价款的调整,工程竣工后结算的办理以及工程计价争议的处理等内容。
“08规范”条文数量由“03规范”的45条增加到137条,增加了92条,其中强制性条文由6条增加到15条,增加了9条,基本上涵盖了工程施工阶段的全过程。
中华人民共和国国家标准建设工程工程量清单计价规范Code of valuation with bill quantity of construction worksGB 50500-2008主编部门:中华人民共和国住房和城乡建设部批准部门:中华人民共和国住房和城乡建设部施行日期:2008年12月1日中国计划出版社2008 北京中华人民共和国住房和城乡建设部公告第63号关于发布国家标准《建设工程工程量清单计价规范》的公告现批准《建设工程工程量清单计价规范》为国家标准,编号为GB50500—2008,自2008年12月1日起实施。
其中,第1.0.3、3.1.2、3.2.1、3.2.2、3.2.3、3.2.4、3.2.5、3.2.6、3.2.7、4.1.2、4.1.3、4.1.5、4.1.8、4.3.2、4.8.1条为强制性条文,必须严格执行。
原《建设工程工程量清单计价规范》G B50500—2003同时废止。
本规范由我部标准定额研究所组织中国计划出版社出版发行。
中华人民共和国住房和城乡建设部二○○八年七月九日本规范是根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律以及最高人民法院《关于审理建设工程施工合同纠纷案件适用法律问题的解释》(法释[2004]14号),按照我国工程造价管理改革的总体目标,本着国家宏观调控、市场竞争形成价格的原则制定的。
本规范总结了《建设工程工程量清单计价规范》GB50500—2003实施以来的经验,针对执行中存在的问题,特别是清理拖欠工程款工作中普遍反映的,在工程实施阶段中有关工程价款调整、支付、结算等方面缺乏依据的问题,主要修编了原规范正文中不尽合理、可操作性不强的条款及表格格式,特别增加了采用工程量清单计价如何编制工程量清单和招标控制价、投标报价、合同价款约定以及工程计量与价款支付、工程价款调整、索赔、竣工结算、工程计价争议处理等内容,并增加了条文说明。

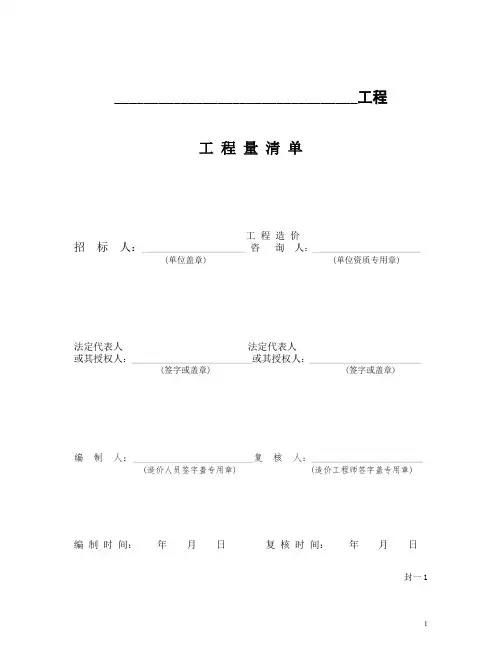

附件2建设工程工程量清单计价规范(GB50500-2008)计价表式一、计价表格的组成我省工程量清单及计价表格包括封面、总说明、汇总表、分部分项工程量清单表等共32张,具体如下:1 封面1.1 工程量清单:封-11.2 招标控制价:封-21.3 投标总价:封-31.4 竣工结算总价:封-42 总说明3 汇总表3.1 工程项目招标控制价汇总表表-013.2 单位工程招标控制价汇总表:表-023.3 工程项目投标报价汇总表:表-033.4 单位工程投标报价汇总表:表-043.4 工程项目竣工结算汇总表:表-053.5 单位工程竣工结算汇总表:表-064 分部分项工程量清单表4.1 分部分项工程量清单及计价表:表-074.1.1 工程量清单综合单价计算表:表-07-14.1.2 工程量清单综合单价工料机分析表表-07-25 措施项目清单表5.1 措施项目清单与计价表(一):表-085.2 措施项目清单与计价表(二):表-095.2.1 措施项目清单综合单价计算表:表-09-15.2.2 措施项目清单综合单价工料机分析表表-09-26 其他项目清单表6.1 其他项目清单与计价汇总表:表-106.1.1 暂列金额明细表:表-10-16.1.2 材料暂估单价表:表-10-26.1.3 专业工程暂估价表:表-10-36.1.4 计日工表:表-10-46.1.5 总承包服务费计价表:表-10-56.2 索赔与现场签证计价汇总表:表-116.2.1 费用索赔申请(核准)表:表-11—16.2.2 现场签证表:表-11—27 人工、材料、机械价格表7.1 主要工日价格表:表-127.2 主要材料价格表:表-137.3 主要机械台班价格表:表-148 安全防护、文明施工措施项目费分析表:表-159 工程款支付申请(核准)表:表-16工程工程量清单招标人:(单位盖章)工程造价咨询人:(单位资质专用章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)复核人:(造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封—1工程招标控制价招标控制价(小写):(大写):招标人:(单位盖章)工程造价咨询人:(单位资质专用章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)复核人:(造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封—2投标总价招标人:工程名称:投标总价(小写):(大写):投标人:(单位盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)编制时间:年月日封—3工程竣工结算总价中标价(小写):结算价(小写):(大写):(大写):发包人:(单位盖章)承包人:(单位盖章)工程造价咨询人:(单位资质专用章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)核对人:(造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封—4总说明工程名称:第页共页工程名称:第页共页单位工程名称:单位:元工程项目投标报价汇总表工程名称:第页共页单位工程投标报价汇总表单位工程名称:单位:元表—04工程名称:第页共页单位工程名称:单位:元表—06分部分项工程量清单与计价表单位及专业工程名称:第页共页表—07工程量清单综合单价计算表单位及专业工程名称:第页共页表—07—工程量清单综合单价工料机分析表单位及专业工程名称:第页共页表—07—单位及专业工程名称:第页共页表—08单位及专业工程名称:第页共页表—09单位及专业工程名称:第页共页表—09—措施项目清单综合单价工料机分析表单位及专业工程名称:第页共页表—09—其他项目清单与计价汇总表单位工程名称:第页共页暂列金额明细表单位工程名称:第页共页材料暂估单价表单位工程名称:第页共页专业工程暂估价表单位工程名称:第页共页计日工表单位工程名称:第页共页总承包服务费计价表单位工程名称:第页共页索赔与现场签证计价汇总表工程名称:第页共页注:签证及索赔依据是指经双方认可的签证单和索赔依据的编号。
附件1《建设工程工程量清单计价规范》(GB50500-2008)浙江省补充条款一、采用工程量清单计价方式的工程建设项目,除应执行《建设工程工程量清单计价规范》GB50500-2008,还应执行本省的补充规定。
二、工程造价文件的编制与核对,如由造价员承担时,应具备相应专业的造价员资格证书。
建设项目各方应拒绝未按规定签字盖章的工程造价文件。
三、招标人委托工程造价咨询人或招标代理机构编制工程量清单,其编制工作时间应根据工程建设项目的实际情况,在保证编制质量的前提下由双方在咨询合同中协商约定。
四、工程造价咨询人或招标代理机构及其工程造价专业人员应对其编制的工程量清单(或招标控制价)质量负责,并在委托合同中约定相关责任条款。
五、编制工程量清单出现附录中未包括的项目,编制人应作补充,并在所属的分部列项。
六、措施项目清单编制应体现工程特点和招标要求,需补充的措施项目,清单编制人可参照省建设行政主管部门颁发的计价依据补充或自行补充。
文明施工与环境保护、临时设施、安全施工是必须保证的措施项目,投标报价时应根据招标文件要求提供分析表。
具体编制可参照安全防护、文明施工措施项目分析表,并结合招标工程的特点列项。
建设工程检验试验费、建筑工程超高施工增加费作为措施项目,分别列入组织或技术措施项目清单。
七、可以计算工程量的措施项目清单,在确定项目名称、特征描述、计量单位和工程量计算规则等时,应满足投标人按本省计价依据进行报价的需要。
八、专业工程暂估价一般以“项”为单位编制。
暂估价材料如遇本省计价依据中无相类似的材料时,投标人应该在投标文件中明确该暂估价材料的损耗率。
九、规费项目由规费1、规费2、规费3组成,具体内容如下:1、规费1,包括:(1)工程排污费;(2)社会保障费:包括养老保险费、失业保险费、医疗保险费;(3)住房公积金;2、规费2,即危险作业意外伤害保险;3、规费3,即农民工工伤保险费。
当省级政府或省级有关权力部门对上述规费项目进行调整(或增、减)时,应按调整(或增、减)后的规定列项。
_________________________________工程工程量清单工程造价招标人:________________________咨询人:_________________________(单位盖章) (单位资质专用章)法定代表人法定代表人或其授权人:____________________________或其授权人:__________________________(签字或盖章) (签字或盖章)编制人:____________________________复核人:__________________________ (造价人员签字盖专用章) (造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封一1_________________________________工程招标控制价招标控制价(小写):__________________________________________________________ (大写):__________________________________________________________工程造价招标人:_________________________ 咨询人:_________________________ (单位盖章) (单位资质专用章)法定代表人法定代表人或其授权人:_________________________或其授权人:____________________________ (签字或盖章) (签字或盖章)编制人:__________________________复核人:__________________________ (造价人员签字盖专用章) (造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封一2投标总价招标人:__________________________________________________________________ 工程名称:_________________________________________________________________ 投标总价(小写):__________________________________________________________ (大写):_________________________________________________________投标人:__________________________________________________________________(单位盖章)法定代表人或其授权人: _______________________________________________________________(签字或盖章)编制人:__________________________________________________________________(造价人员签字盖专用章)编制时间:年月日封-4总说明工程名称:第页共页表一01工程项目招标控制价/投标报价汇总表工程名称:第页共页序号单项工程名称金额(元)其中暂估价(元)安全文明施工费(元)规费(元)合计注:本表适用于工程项目招标控制价或投标报价的汇总。
《建设工程工程量清单计价规范》(GB50500-2008)宣贯提纲一、编制背景《建设工程工程量清单计价规范》(以下简称计价规范),经建设部批准为国家标准,于二OO三年七月一日正式施行。
从二OO六年初开始,经过两年多的工作,通过调查研究、总结经验,针对施行中存在的问题,经广泛征求意见,反复修改、审查,完成了《计价规范》的修订工作,经住房和城乡建设部与国家质量监督检验检疫总局联合发布《建设工程工程量清单计价规范》(GB50500),于二OO八年十二月一日起施行。
二、实行工程量清单计价的意义(一)实行工程量清单计价,是我国工程造价管理深化改革与发展的需要。
实行工程量清单计价,将改变以工程预算定额为计价依据的计价模式,适应工程招标投标和由市场竞争形成工程造价的需要,推进我国工程造价事业的发展。
(二)实行工程量清单计价,是整顿和规范建设市场秩序,适应社会主义市场经济发展的需要。
工程造价是工程建设的核心内容,也是建设市场运行的核心内容。
实行工程量清单计价,是由市场竞争形成工程造价。
工程量清单计价反映工程的个别成本,有利于企业自主报价和公平竞争,实现政府定价到市场定价的转变;有利于规范业主在招标中的行为,有效纠正招标单位在招标中盲目压价的行为,避免工程招标中弄虚作假、暗箱操作等不规范行为,促进其提高管理水平,从而真正体现公开、公平、公正的原则,反映市场经济规律;有利于规范建设市场计价行为,从源头上遏止工程招投标中滋生的腐败,整顿建设市场的秩序,促进建设市场的有序竞争。
实行工程量清单计价,是适应我国社会主义市场经济发展的需要。
市场经济的主要特点是竞争,建设工程领域的竞争主要体现在价格和质量上,工程量清单计价的本质是价格市场化。
实行工程量清单计价,对于在全国建立一个统一、开放、健康、有序的建设市场,促进建设市场有序竞争和企业健康发展,都具有重要的作用。
(三)实行工程量清单计价,是适应我国工程造价管理政府职能转变的需求。
GB50500-2008建设工程工程量清单计价规范(2008年12月1日正式实施)1 总则1.0.1 为规范工程造价计价行为,统一建设工程工程量清单的编制和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程工程量清单计价活动。
1.0.3 全部使用国有资金投资或国有资金投资为主(以下二者简称“国有资金投资”)的工程建设项目.必须采用工程量清单计价。
1.0.4 非国有资金投资的工程建设项目,可采用工程量清单计价。
1.0.5 工程量清单、招标控制价、投标报价、工程价款结算等工程造价文件的编制与核对应由具有资格的工程造价专业人员承担。
1.0.6 建设工程工程量清单计价活动应遵循客观、公正、公平的原则。
1.0.7 本规范附录 A、附录 B、附录 C、附录 D、附录 E、附录 F 应作为编制工程量清单的依据。
1 附录 A 为建筑工程工程量清单项目及计算规则,适用于工业与民用建筑物和构筑物工程。
2 附录 B 为装饰装修工程工程量清单项目及计算规则,适用于工业与民用建筑物和构筑物的装饰装修工程。
3 附录 C 为安装工程工程量清单项目及计算规则,适用于工业与民用安装工程。
4 附录 D 为市政工程工程量清单项目及计算规则,适用于城市市政建设工程。
5 附录 E 为园林绿化工程工程量清单项目及计算规则,适用于园林绿化工程。
6 附录 F 为矿山工程工程量清单项目及计算规则,适用于矿山工程。
1.0.8 建设工程工程量清单计价活动,除应遵守本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。
2.0.2 项目编码分部分项工程量清单项目名称的数字标识。
2.0.3 项目特征构成分部分项工程量清单项目、措施项目自身价值的本质特征2.0.4 综合单价完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机械使用费和企业管理费与利润,以及一定范围内的风险费用。
《建设工程工程量清单计价规范》(GB50500-2008)应如何结算可计量的措施项目摘要:《建设工程工程量清单计价规范》(GB50500-2008)将措施项目分可计量的措施项目与不可计量的措施项目,在计价活动过程中,可计量的项目用分部分项工程量清单的方式采用综合单价,更有利于措施费的确定和调整,但可计量措施项目如何结算无明确的文字内容,只是笼统的说明措施项目费应依据合同约定的项目和金额计算,因此本文主要探讨可计量的措施项目应如何结算。
关键词:工程量清单、可计量、措施项目、结算《建设工程工程量清单计价规范》(GB50500-2008)(简称计价规范)从2008年12月1日开始实施,自开始实施至现在,多数同行认为采用新计价规范,其可计量的措施项目应按实结算,少数同行认为可计量的措施项目应结合合同条款及计价规范来处理,特别是在合同中未约定的情况,对可计量的措施项目应如何结算存在比较大的争议。
笔者经过反复阅读计价规范和在工程管理过程中出现的问题,可以归类为两种情况,第一种情况:在合同中约定了可计量的措施项目结算条款;第二种情况:在合同中未约定可计量的措施项目结算条款,针对上述两种情况,谈谈笔者的想法及观点。
一、在合同中约定了可计量的措施项目结算条款一般情况来说,建设工程施工合同组成及解释顺序为合同协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、技术标准和要求、图纸、已标价的工程量清单、其他合同文件。
计价规范属于合同的技术标准和要求,解释顺序在专用合同条款、通用合同条款之后,应以专用合同条款、通用合同条款约定为准,所以无论对计价规范的可计量的措施项目结算何种理解,应按合同约定的条款办理结算。
二、在合同中未约定可计量的措施项目结算条款如在合同中未约定,其可计量的措施项目的结算应依据计价规范相关规定执行,因为计价规范属于合同的技术标准。
自计价规范实施至现在,很多同行们认为可计量的措施项目应依据发、承包双方确认的工程量和综合单价计算,同时《建设工程工程量清单计价规范宣贯辅导教材》第67页也这样解释,这是从计价规范的“可计量”三个字得出来的结论,没有全面、系统地阅读与理解。
2008清单计价规范本文介绍了建设工程工程量清单计价规范(GB-2008)中的计价表格的组成。
该规范包括封面、总说明、汇总表、分部分项工程量清单表等共32张。
其中,分部分项工程量清单表包括工程量清单及计价表、综合单价计算表和工料机分析表;措施项目清单表包括措施项目清单及计价表(一)、措施项目清单及计价表(二)、综合单价计算表和工料机分析表;其他项目清单表包括其他项目清单及计价汇总表、暂列金额明细表、材料暂估单价表、专业工程暂估价表、计日工表、总承包服务费计价表、索赔与现场签证计价汇总表、费用索赔申请(核准)表和现场签证表。
此外,规范还包括人工、材料、机械价格表、安全防护、文明施工措施项目费分析表和工程款支付申请(核准)表。
以上表格均需要进行填写和审核,并由招标人和咨询人盖章和签字确认。
封面-2 投标总价招标人:工程名称:投标人:投标总价(小写):大写):法定代表人或其授权人:签字或盖章)编制人:造价人员签字盖专用章)编制时间:年月日注:删除明显有问题的段落,无需改写。
封面-3 工程竣工结算总价工程名称:中标价(小写):(大写):结算价(小写):(大写):发包人:承包人:咨询人:法定代表人或其授权人:签字或盖章)编制人:核对人:造价人员签字盖专用章)(造价工程师签字盖专用章)编制时间:年月日复核时间:年月日注:删除明显有问题的段落,无需改写。
封面-4 总说明工程名称:第X页共X页注:删除明显有问题的段落,无需改写。
表格-01 单位工程招标控制价汇总表单位工程名称:单位:元序号汇总内容金额(元)安全文明施工费(元)规费(元)合计(元)1 分部分项工程2 措施项目2.1 措施项目(一)2.2 措施项目(二)3 其他项目4 规费4.1 规费14.2 规费24.3 规费35 税金招标控制价合计=1+2+3+4+5(专业工程)清单计价汇总报价小计注:删除明显有问题的段落,无需改写。
表格-02 工程项目投标报价汇总表工程名称:第X页共X页序号单位工程名称金额(元)安全文明施工费(元)规费(元)合计(元)注:删除明显有问题的段落,无需改写。
建设工程工程量清单计价规范2008版中华人民共和国国家标准建设工程工程量清单计价规范Code of valuation with bill quantity of construction worksGB 50500-2008主编部门:中华人民共和国住房和城乡建设部批准部门:中华人民共和国住房和城乡建设部施行日期:2008年12月1日中国计划出版社2008 北京中华人民共和国住房和城乡建设部公告第63号关于发布国家标准《建设工程工程量清单计价规范》的公告现批准《建设工程工程量清单计价规范》为国家标准,编号为GB50500—2008,自2008年12月1日起实施。
其中,第1.0.3、3.1.2、3.2.1、3.2.2、3.2.3、3.2.4、3.2.5、3.2.6、3.2.7、4.1.2、4.1.3、4.1.5、4.1.8、4.3.2、4.8.1条为强制性条文,必须严格执行。
原《建设工程工程量清单计价规范》G B50500—2003同时废止。
本规范由我部标准定额研究所组织中国计划出版社出版发行。
中华人民共和国住房和城乡建设部二○○八年七月九日前言本规范是根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律以及最高人民法院《关于审理建设工程施工合同纠纷案件适用法律问题的解释》(法释[2004]14号),按照我国工程造价管理改革的总体目标,本着国家宏观调控、市场竞争形成价格的原则制定的。
本规范总结了《建设工程工程量清单计价规范》GB50500—2003实施以来的经验,针对执行中存在的问题,特别是清理拖欠工程款工作中普遍反映的,在工程实施阶段中有关工程价款调整、支付、结算等方面缺乏依据的问题,主要修编了原规范正文中不尽合理、可操作性不强的条款及表格格式,特别增加了采用工程量清单计价如何编制工程量清单和招标控制价、投标报价、合同价款约定以及工程计量与价款支付、工程价款调整、索赔、竣工结算、工程计价争议处理等内容,并增加了条文说明。
《建设工程工程量清单计价规范》GB50500-2008详解(转帖)2009年04月11日星期六14:26 《建设工程工程量清单计价规范》GB50500-2008详解概述:本次《建设工程工程量清单计价规范》GB50500-2008的编制,是对2003规范的补充和完善,不仅较好得解决了清单计价从2003年执行以来存在的主要问题,而且对清单计价的指导思想进行了进一步的深化,在“政府宏观调控、企业自主报价、市场形成价格”的基础上提出了“加强市场监管”的思路,以进一步强化清单计价的执行;主要特点表现如下:l条文数量:45条增加到137条,增加了92条l强制性条款:6条增加到15条,增加了9条l新增条款的分布:1.前期:招标控制价、投标报价的编制、合同价款的约定2.中期:工程量的计量和价款支付、索赔与现场签证、工程价款调整等3.后期:竣工结算的办理及工程计价争议的处理基本涵盖了工程施工阶段的全过程l条文说明:增加条文说明,加强造价工作者对条款的理解,减少歧义;由此可见,本次规范无论从条款数量、还是条款深度方面都有较大的改变,因此我们从如下几个方面对规范进行总结和剖析,以加强大家对规范的理解和掌握。
主要内容:1.工程量清单适用范围的扩展2.招标控制价的设立3.风险责任的明确划分4.合同类型的规定5.清单组成要素的扩充6.措施项目组价方式的扩展7.其他项目的调整8.补充清单的细化9.清单列项的变化一、工程量清单适用范围的扩展【条文】:1.0.3 全部使用国有资产投资或国有资产投资为主的工程建设项目,必须采用工程量清单计价。
【注释】同2003规范相比1、取消了“大中型”的限制;2、语气加强,由“应”改为“必须”1.0.4 非国有资金投资的工程建设项目,可采用工程量清单计价【注释】:1、是否采用工程量清单计价由业主决定;2、当确定采用工程量清单计价,应执行本规范;3、对于不采用工程量清单计价的工程,除不执行工程量清单计价的专门性规定外,还应执行本规范的工程价款调整、工程计量和价款支付、索赔与现场签证、竣工结算以及工程造价争议处理等内容3.1.3 工程量清单是工程量清单计价的基础,应作为编制招标控制价、投标报价、工程计量及进度款支付、调整合同款、办理竣工结算以及工程索赔等的依据之一;【注释】:工程量清单在工程量清单计价中起到基础性作用,是整个工程量清单计价活动的重要依据之一,贯穿于整个施工过程中;【分析】:1. 工程量清单的执行力度在不断加强,对清单的研究,尤其是占在整个施工过程的角度上去研究、理解清单变得尤为重要;2. 清单编制的前期要加强对后期可能发生的变更、索赔等考虑,招标文件不仅要满足投标、评标的要求,更要满足后期计量支付、竣工结算、变更索赔的要求;3. 加强清单、合同编制思路的交底,以保证后期合同执行过程中,监理、造价工程师等对前期指导思路的理解和有效执行;二、招标控制价的设定【条文】:4.2.1国有资金投资的工程应实行工程量清单招标,招标人应编制招标控制价。
《建设工程工程量清单计价规范》GB50500-2008讲解背景提示:2008年7月9日,建设部发布了《建设工程工程量清单计价规范》GB50500-2008(以下简称08规范),并将在2008年12月1日施行。
08规范在03规范做了补充和完善,不仅较好地解决了清单计价从2003年执行以来存在的主要问题,而且对清单计价的指导思想进行了进一步的深化,在“政府宏观调控、企业自主报价、市场形成价格”的基础上提出了“加强市场监管”的思路,以进一步强化清单计价的执行。
上期我们从总体上谈了GB50500-2008的主要变化(详见《数字造价》2008年第六期热点话题栏目),为了便于造价朋友深入地了解08规范,能更快地应用08规范进行计价工作,本期我们将详细介绍08规范在计价方面的变化,包括编制工程量清单,编制投标报价,编制招标控制价。
一、工程量清单的组成08规范: 3.1.4 工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。
03规范: 3.1.3 工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单。
主要区别:编制工程量清单时,需要提供规费项目清单、税金项目清单。
二、工程量清单的要求08规范:3.1.2 采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。
03规范:3.1.2 采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分。
主要区别:1、强调招标人需要对工程量清单的准确性和完整性负责,不得利用业主身份把这部分责任转嫁给投标人;2、上升为强制性条款。
三、分部分项工程量清单内容08规范:3.2.1 分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。
03规范:3.2.1 分部分项工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程量。
主要区别:1、在原有四统一的基础上增加项目特征,变为现在的五个要件;2、上升为强制性条款。
2008清单计价规范根据2008年的计价规范,以下是一份清单计价规范的示例,共计1000字。
第一章总则第一条为规范清单计价工作,保证工程项目的经济和质量目标,制定本规范。
第二条清单计价是以清单形式编制工程量和物资消耗目录,并据此编制工程项目的施工预算、工程结算和支付证明等文件,为工程项目的监理、施工单位提供准确、明确的基础数据。
第三条本规范适用于各类建设工程的清单计价工作。
第四条清单计价工作应当按照科学、严谨、公平、公正的原则进行。
第二章清单计价范围第五条清单计价范围应当包括以下内容:(一)工程量项目:工程项目中直接进行施工的所有项目,如土方、混凝土、钢筋、砌筑等;(二)物资消耗项目:工程项目中消耗的各种物资,如水泥、砂石、钢材等;(三)施工机械设备使用项目:工程项目中使用的各类施工机械设备,如起重机、挖掘机等。
第三章清单计价编制第六条清单计价应当根据规范要求,按照适用的计量单位进行编制。
第七条在编制清单计价时,应当确认每一项工程量、物资消耗和施工机械设备使用的基准数值,并进行准确计算和核对。
第八条在编制清单计价时,应当按照工程项目的具体要求,确定每一项工程量、物资消耗和施工机械设备使用的单价,并填写在清单中。
第九条清单计价编制的要求包括:正确、完整、明确。
第四章清单计价核定第十条清单计价核定是指对清单计价工作进行审核和审定。
第十一条清单计价核定应当由具有相应资质的专业人员进行。
第十二条清单计价核定应当审核清单计价编制的准确性、合理性和合规性。
第十三条清单计价核定应当填写核定人姓名、核定日期,并加盖核定章。
第五章清单计价应用第十四条清单计价应用范围包括:施工预算、工程结算、支付证明等。
第十五条清单计价应用时,应当根据实际情况填写相应数据,并进行计算和核对。
第十六条清单计价应用时,应当对比清单计价编制时的基准数值、单价和实际发生情况,进行调整和修正。
第十七条清单计价应用时,应当填写施工预算、工程结算和支付证明等文件,并按要求进行审核和批准。
