建筑工程定额(北京市)
- 格式:doc
- 大小:209.50 KB
- 文档页数:79
北京市建设工程费用定额》2001说明一、根据国家及北京市有关法律、法规,结合本市实际情况,编制了2001 年《北京市建设工程费用定额》(以下简称本定额)。
二、本定额包括:现场管理费、企业管理费、利润、税金和分包工程管理费,与2001 年《北京市建设工程预算定额》配套使用。
三、现场管理费包括临时设施费和现场经费,属于建设工程直接费。
四、项费用包括的内容:(一)临时设施费:是指施工企业为进行建筑、安装、市政工程施工所必须的生活和生产用临时设施费用。
包括:临时宿舍、文化福利公用事业房屋、构筑物、仓库、办公室、加工厂、塔式起重机基础、小型临时设施以及规定范围内的现场施工道路、水、电管线,为保证文明施工现场安全和环境保护所采取的必要措施。
其费用中包括了临时设施的搭设、租赁、摊销、维护及拆除等费用以及按规定缴纳的临时用地费、临时建设工程费。
不包括施工用地面积小于首层建筑面积三倍时,由建设单位负责申办租用临时用地的租金。
(二)现场经费:指施工企业的项目经理部组织施工过程中所发生的费用。
包括:1.工作人员工资:从事政治、行政、经济、技术、试验、警卫消防炊事和服务人员(不含材料人员和行政汽车司机等人员)的工资、养老保险、医疗保险、各项津贴及施工现场人员的工资附加费。
2.办公费:办公用文具、纸张、帐表、印刷、通讯邮资、书报、水电及办公、生活用燃料等费用。
低值易耗品3.差旅交通费:工作人员因公出差的差旅费、住勤补贴、误餐补助和工地转移等费用。
4.低值易耗品摊销费:行政使用不属于固定资产的工具、器具、家具、交通工具(非机动车)及检验、测绘、消防用具的摊销和维修等费用。
5.劳动保护费:按国家有关部门规定标准发放给工作人员的劳保用品费用、保健和防暑降温费用。
6.检验试验费:对建筑材料、构件、建筑物进行鉴定、检查、试验所发生的全部费用。
7.工程定位复测点交及竣工清理费:工程进行测量定位、复测、交工前现场及室内的清理以及施工中渣土外运的费用。

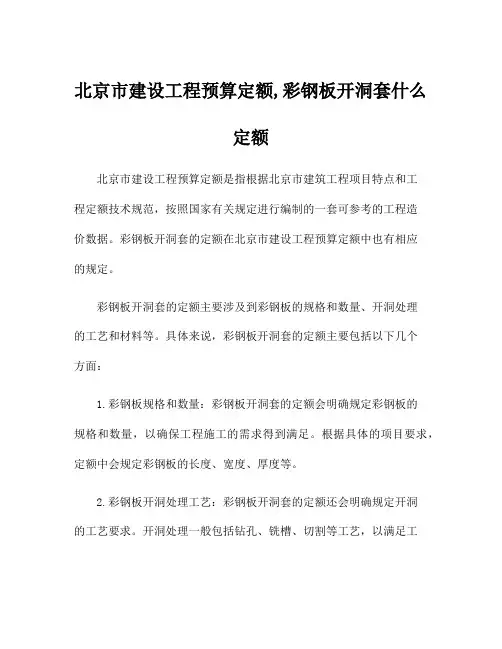

北京市建设工程预算定额,彩钢板开洞套什么定额北京市建设工程预算定额是指根据北京市建筑工程项目特点和工程定额技术规范,按照国家有关规定进行编制的一套可参考的工程造价数据。
彩钢板开洞套的定额在北京市建设工程预算定额中也有相应的规定。
彩钢板开洞套的定额主要涉及到彩钢板的规格和数量、开洞处理的工艺和材料等。
具体来说,彩钢板开洞套的定额主要包括以下几个方面:1.彩钢板规格和数量:彩钢板开洞套的定额会明确规定彩钢板的规格和数量,以确保工程施工的需求得到满足。
根据具体的项目要求,定额中会规定彩钢板的长度、宽度、厚度等。
2.彩钢板开洞处理工艺:彩钢板开洞套的定额还会明确规定开洞的工艺要求。
开洞处理一般包括钻孔、铣槽、切割等工艺,以满足工程的通风、照明、电气等要求。
定额中会规定开洞处理所采用的具体工艺和方法。
3.开洞处理材料:彩钢板开洞套的定额会要求使用特定的材料进行开洞处理。
常见的材料包括金属切割机、电钻、铣床等。
定额中会明确规定材料的规格、数量和使用方法。
4.彩钢板开洞套工时:彩钢板开洞套的定额还会规定所需的工时。
工时是指完成彩钢板开洞处理所需要的时间。
根据具体的项目要求和工艺复杂程度,定额中会规定合理的工时。
5.彩钢板开洞套的人工费用:彩钢板开洞套的定额还会涉及到人工费用的计算。
人工费用是指完成开洞处理所需工人的报酬。
定额中会规定合理的人工费用标准,并根据工时计算出相应的费用。
彩钢板开洞套的定额旨在为工程预算提供参考依据,使施工过程更加规范和高效。
定额的制定不仅可以帮助施工单位合理安排材料和人力资源,还可以提高工程施工质量和效率。
总之,彩钢板开洞套的定额在北京市建设工程预算定额中有一整套的规定,涉及到彩钢板规格和数量、开洞处理工艺和材料、工时以及人工费用等方面。
这些定额的制定不仅可以为工程施工提供参考依据,还可以保证工程施工的质量和效率。
北京市建设工程预算定额第二册装饰工程总说明一、《北京市建设工程预算定额》(以下简称本定额)共分十册,包括:第一册建筑工程第二册装饰工程第三册仿古工程第四册电气工程第五册给排水、采暖、燃气工程第六册通风、空调工程第七册市政道路、桥梁工程第八册市政管道工程第九册绿化工程第十册庭园工程与之配套使用的有《北京市建设工程费用定额》、《北京市建设工程预算定额选价汇编》、《北京市建设工程材料预算价格》、《北京市建设工程机械台班费用定额》。
二、本定额是在全国和本市有关定额的基础上,结合多年来的执行情况,经及行之有效的“新技术、新工艺、新材料、新设备”的应用,并根据正常施工条件、国家颁发的施工及验收规范、质量评定标准和安全技术操作规程,施工现场文明安全施工及环境保护的要求,现行的标准图、通用图等为依据编制的。
三、本定额是根据目前本市施工企业的装备设备水平、成熟的施工工艺、合理的劳动组织条件制定的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
四、本定额适用于北京市行政区或内的工业与民用建筑、市政、庭院的新建、扩建、复建仿古工程、建筑整体更新改造、市政改建以及行道新辟栽植和旧园林栽植改造工程。
不适用于修缮工程、临时性工程和山区及园林养护工程。
五、本定额是编制施工图预算、进行工程招投、签订建设工程承包合同、拨付工程款和办理竣工结算的依据;是统一本市建设工程预(结)算工程量计算规则、项目划分及计量单位的依据;是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班消耗量的标准;也是编制概算定额和估算指标的基础。
六、定额消耗量的确定:1.本定额的人工工日不分列工种和技术等级,一律以综合工日表示,内容包括基本、超运距用工和人工幅度差;2.本定额的材料消耗量包括主要材料、辅助材料和零星材料等,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗和施工现场堆放损耗;3.本定额的机械台班消耗量是按正常合理的机械配备综合取定的;4.本定额的其它人工费包括材料二次搬运和冬雨季施工期间所增加的人工费;5.本定额的其它材料包括零星材料、材料二次搬运和冬雨季施工期间所增加的材料费;6.本定额的其它机具费包括中小型机械使用、生产工具使用费、冬雨季施工期间所增加的机械及仪器仪表使用费;七、本定额人工费单价中,包括基本工资、辅助工资、工资性津贴、交通补助和劳动保护费,以及养老保险和医疗保险;八、本定额中的模板、脚手架和机械是按照租赁制编制的。
建筑工程本定额适用于北京市行政区域的工业与民用建筑、市政、庭院的新建、扩建、复建仿古工程、建筑整体更新改造、市政改建以及行道新辟栽植和旧园林栽植改造工程。
不适用于修缮工程、临时性工程和山区及园林养护工程。
本定额的工效是按建筑物檐高25m以下为准编制的,超过25m的高层建筑物,另按规定计算高层建筑超高费。
建筑工程的一般成品保护费用已包括在定额的相应子目中,不得另行计算。
本定额对土质情况已综合考虑(山区及近山区除外),执行中不予调整。
构件的运输执行本册第九章构件运输工程的相应定额子目。
本册定额中的混凝土、砂浆强度等级是按常用标准列出的,若设计要求与定额不同时,允许换算。
室外道路宽度在14m以内的混凝土路、停车场执行本册相应项目。
室外沟道净宽度在1.6m 以内执行本册相应项目。
室外混凝土管管径在400mm以内执行本册相应项目。
桩基础及基坑支护工程和降水工程中综合了工程水电费,其它工程水电费执行第十八章工程水电费相应项目。
定额中凡注明厚度的项目,设计要求不同时,执行每增减厚度的相应定额子目。
建筑工程中设计有部分仿古项目,可执行仿古建筑相应项目。
建筑物檐高以室外设计地坪标高作为计算起点:(一)平屋顶带洮檐者,算至挑檐板下皮标高;(二)平屋顶带女儿墙者,算至屋顶结构板上皮标高;(三)坡屋面或其它曲面屋顶均算至墙的中心线与屋面板交点的高度;(四)阶梯式建筑物按高层的建筑物计算檐高;(五)突出屋面的水箱间、电梯间、亭台楼阁等均不计算檐高。
建筑面积计算规则一、计算建筑面积的范围:1、单层建筑物无论其高度如何,均按建筑物勒脚以上外墙结构的外围水平面积计算。
单层建筑物内如带有部分楼层者,亦应计算建筑面积。
高低联跨需分别计算建筑面积时,按高低跨相邻处结构外边线为界线。
2、多层建筑物按分层建筑面积总和计算,首层建筑面积按建筑物勒脚以上外墙结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。
3、建筑物外墙为预制挂(壁)板的,按挂(壁)板外墙主墙面间的水平面积计算。
北京市建设工程计价依据预算定额2012册说明一、房屋建筑与装饰工程预算定额包括:土石方工程,地基处理与边坡支护工程,桩基工程,砌筑工程,混凝土及钢筋混凝土工程,金属结构工程,木结构工程,门窗工程,屋面及防水工程,保温、隔热、防腐工程,楼地面装饰工程,墙、柱面装饰与隔断、幕墙工程,天棚工程,油漆、涂料、裱糊工程,其他装饰工程,工程水电费,措施项目共十七章。
二、定额的工效是按建筑物檐高25m以下为准编制的,超过25m的高层建筑物,另按规定计算高层建筑超高费。
三、定额装饰工程章节中已综合了层高3.6m以下的简易脚手架,层高超过3.6m时,另执行第十七章措施项目相应定额子目。
四、定额中已综合了一般成品保护费用,不得另行计算。
五、定额中注明的材料的材质、型号、规格与设计要求不同时,材料价格可以换算。
六、预拌混凝土价格中不包括外加剂的费用,发生时另行计算。
七、地基处理与边坡支护工程、桩基工程、金属结构工程、施工排水、降水工程中综合了工程水、电费,其他章节的工程水电费执行第十六章工程水电费相应定额子目。
八、定额中凡注明厚度的子目,设计要求的厚度与定额不同时,执行增减厚度定额子目。
九、本定额已综合考虑了各种土质(山区及近山区除外),执行中不得调整。
十、金属构件、预制构件价格中包括了加工厂至安装地点的运输费用。
十一、镶贴石材、块料中的磨边、倒角费用已包含在材料价格中,不得另行计算。
十二、室外道路、停车场工程执行市政工程预算定额相应定额子目。
十三、室外管道工程执行通用安装工程预算定额相应定额子目。
十四、室外各种窨井、化粪池执行构筑物工程预算定额相应定额子目。
十五、建筑工程中设计有部分仿古项目的,执行仿古建筑工程定额相应子目。
十六、建筑物檐高的规定:建筑物檐高以室外设计地坪标高作为计算起点。
(一)平屋顶带挑檐者,算至挑檐板下皮标高;(二)平屋顶带女儿墙者,算至屋顶结构板上皮标高;(三)坡屋面或其他曲面屋顶均算至墙的中心线与屋面板交点的高度;(四)阶梯式建筑物按高层的建筑物计算檐高;(五)突出屋面的水箱间、电梯间、亭台楼阁等均不计算檐高。
北京市建设工程预算定额第二册装饰工程总说明一、《北京市建设工程预算定额》(以下简称本定额)共分十册,包括:第一册建筑工程第二册装饰工程第三册仿古工程第四册电气工程第五册给排水、采暖、燃气工程第六册通风、空调工程第七册市政道路、桥梁工程第八册市政管道工程第九册绿化工程第十册庭园工程与之配套使用的有《北京市建设工程费用定额》、《北京市建设工程预算定额选价汇编》、《北京市建设工程材料预算价格》、《北京市建设工程机械台班费用定额》。
二、本定额是在全国和本市有关定额的基础上,结合多年来的执行情况,经及行之有效的“新技术、新工艺、新材料、新设备”的应用,并根据正常施工条件、国家颁发的施工及验收规范、质量评定标准和安全技术操作规程,施工现场文明安全施工及环境保护的要求,现行的标准图、通用图等为依据编制的。
三、本定额是根据目前本市施工企业的装备设备水平、成熟的施工工艺、合理的劳动组织条件制定的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
四、本定额适用于北京市行政区或内的工业与民用建筑、市政、庭院的新建、扩建、复建仿古工程、建筑整体更新改造、市政改建以及行道新辟栽植和旧园林栽植改造工程。
不适用于修缮工程、临时性工程和山区及园林养护工程。
五、本定额是编制施工图预算、进行工程招投、签订建设工程承包合同、拨付工程款和办理竣工结算的依据;是统一本市建设工程预(结)算工程量计算规则、项目划分及计量单位的依据;是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班消耗量的标准;也是编制概算定额和估算指标的基础。
六、定额消耗量的确定:1.本定额的人工工日不分列工种和技术等级,一律以综合工日表示,内容包括基本、超运距用工和人工幅度差;2.本定额的材料消耗量包括主要材料、辅助材料和零星材料等,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗和施工现场堆放损耗;3.本定额的机械台班消耗量是按正常合理的机械配备综合取定的;4.本定额的其它人工费包括材料二次搬运和冬雨季施工期间所增加的人工费;5.本定额的其它材料包括零星材料、材料二次搬运和冬雨季施工期间所增加的材料费;6.本定额的其它机具费包括中小型机械使用、生产工具使用费、冬雨季施工期间所增加的机械及仪器仪表使用费;七、本定额人工费单价中,包括基本工资、辅助工资、工资性津贴、交通补助和劳动保护费,以及养老保险和医疗保险;八、本定额中的模板、脚手架和机械是按照租赁制编制的。
关于调整2001年《北京市建设工程预算定额》规费计算方法的有关规定京造定〔2009〕6号各有关单位:为适应建筑市场发展的需要,根据北京市人民政府和有关部门关于规费计取的有关规定及国家标准《建设工程工程量清单计价规范》(GB50500-2008)的实施,结合我市实际情况,依据《关于颁发2001年〈北京市建设工程预算定额〉的通知》(京建经〔2001〕664号)(以下简称预算定额)。
现对预算定额中规费的计算方法及相应费用、费率进行调整如下:一、规费计算的原则和依据规费是指政府及有关部门规定必须缴纳的费用。
应按照国家或本市政府和有关部门的规定计算,足额上缴。
发包方在编制招标文件以及发承包双方签订施工合同时,不得将规费作为竞争性费用。
招标人在编制招标控制价(或标底)时,应按照本规定第二条规定计算。
预算定额中规费包括的内容和计算的主要依据如下:1.住房公积金:北京市实施《住房公积金管理条例》若干规定(北京市人民政府第164号令)、《北京市住房公积金缴存管理办法》(北京市住房公积金京房公积金管委会〔2006〕2号)、“关于2008住房公积金年度住房公积金缴存有关问题的通知”(京房公积金管委会〔2008〕1号)。
2.基本医疗保险基金:《北京市基本医疗保险规定》(北京市人民政府第158号令)。
3.基本养老保险费:《北京市基本养老保险规定》(北京市人民政府第183号令)、《关于贯彻实施<北京市基本养老保险规定>有关问题的通知》(京劳社养发〔2007〕29号)。
4.失业保险基金:《北京市失业保险规定》(北京市人民政府第190号令)。
5.工伤保险基金:《北京市实施〈工伤保险条例〉办法》(北京市人民政府第140号令)、《关于做好北京市建筑业农民工参加工伤保险工作的通知》(京劳社工发〔2006〕138号)。
6.残疾人就业保障金:《北京市人民政府关于印发北京市残疾人就业保障金征缴管理办法的通知》(京政发〔2006〕18号)。

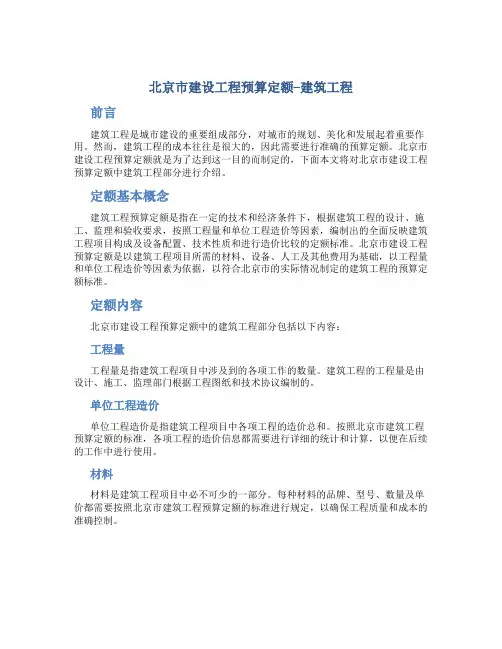

北京市建设工程预算定额–建筑工程前言建筑工程是城市建设的重要组成部分,对城市的规划、美化和发展起着重要作用。
然而,建筑工程的成本往往是很大的,因此需要进行准确的预算定额。
北京市建设工程预算定额就是为了达到这一目的而制定的,下面本文将对北京市建设工程预算定额中建筑工程部分进行介绍。
定额基本概念建筑工程预算定额是指在一定的技术和经济条件下,根据建筑工程的设计、施工、监理和验收要求,按照工程量和单位工程造价等因素,编制出的全面反映建筑工程项目构成及设备配置、技术性质和进行造价比较的定额标准。
北京市建设工程预算定额是以建筑工程项目所需的材料、设备、人工及其他费用为基础,以工程量和单位工程造价等因素为依据,以符合北京市的实际情况制定的建筑工程的预算定额标准。
定额内容北京市建设工程预算定额中的建筑工程部分包括以下内容:工程量工程量是指建筑工程项目中涉及到的各项工作的数量。
建筑工程的工程量是由设计、施工、监理部门根据工程图纸和技术协议编制的。
单位工程造价单位工程造价是指建筑工程项目中各项工程的造价总和。
按照北京市建筑工程预算定额的标准,各项工程的造价信息都需要进行详细的统计和计算,以便在后续的工作中进行使用。
材料材料是建筑工程项目中必不可少的一部分。
每种材料的品牌、型号、数量及单价都需要按照北京市建筑工程预算定额的标准进行规定,以确保工程质量和成本的准确控制。
设备设备是建筑工程项目中用来完成各项工作的机器设备。
按照北京市建筑工程预算定额的标准,建筑工程所需的每种设备的品牌、型号、数量及单价都需要进行规定。
人工人工是建筑工程项目中必不可少的一部分,很多工程都需要手工完成。
按照北京市建筑工程预算定额的标准,每种工种所需的工人人数及工资都需要进行规定,以确保工程质量和工作效率。
其他费用其他费用包括建筑工程项目中涉及到的其它费用,如监理费、保险费、税费等。
对于这些费用的规定,也需要按照北京市建设工程预算定额的标准进行规定。
北京市建设工程费用定额说明一、依照国家及北京市有关法律、法规,结合本市实际情形,编制了2001 年《北京市建设工程费用定额》(以下简称本定额)。
二、本定额包括:现场治理费、企业治理费、利润、税金和分包工程治理费,与2001 年《北京市建设工程预算定额》配套使用。
三、现场治理费包括临时设施费和现场经费,属于建设工程直截了当费。
四、项费用包括的内容:(一) 临时设施费:是指施工企业为进行建筑、安装、市政工程施工所必须的生活和生产用临时设施费用。
包括:临时宿舍、文化福利公用事业房屋、构筑物、仓库、办公室、加工厂、塔式起重机基础、小型临时设施以及规定范畴内的现场施工道路、水、电管线,为保证文明施工现场安全和环境保护所采取的必要措施。
其费用中包括了临时设施的搭设、租赁、摊销、爱护及拆除等费用以及按规定缴纳的临时用地费、临时建设工程费。
不包括施工用地面积小于首层建筑面积三倍时,由建设单位负责申办租用临时用地的租金。
(二) 现场经费:指施工企业的项目经理部组织施工过程中所发生的费用。
包括:1.工作人职员资:从事政治、行政、经济、技术、试验、警卫消防炊事和服务人员(不含材料人员和行政汽车司机等人员)的工资、养老保险、医疗保险、各项津贴及施工现场人员的工资附加费。
2.办公费:办公用文具、纸张、帐表、印刷、通讯邮资、书报、水电及办公、生活用燃料等费用。
低值易耗品3.差旅交通费:工作人员因公出差的差旅费、住勤补贴、误餐补助和工地转移等费用。
4.低值易耗品摊销费:行政使用不属于固定资产的工具、器具、家具、交通工具(非机动车)及检验、测绘、消防用具的摊销和修理等费用。
5.劳动爱护费:按国家有关部门规定标准发放给工作人员的劳保用品费用、保健和防暑降温费用。
6.检验试验费:对建筑材料、构件、建筑物进行鉴定、检查、试验所发生的全部费用。
7.工程定位复测点交及竣工清理费:工程进行测量定位、复测、交工前现场及室内的清理以及施工中渣土外运的费用。
北京市建设工程工期定额 (一)北京市建设工程工期定额是指在合理的时间内完成北京市建设工程的建造任务。
它是建筑施工的一个重要参考标准,可以有效地保证建设工程按计划进行,达到高标准、高质量的建造标准。
一、工期定额的意义北京市建设工程工期定额的意义在于,它可以为建筑施工提供一个准确、科学合理的工期计划,从而能够有效地控制施工过程中的时间进度,避免时间浪费和不必要的费用支出。
同时,它也可以为建筑施工中的主要参与者提供一个明确的时间目标,从而促使他们更紧密、有效地协作,并提高整个工程的建造质量。
二、工期定额的编制原则北京市建设工程工期定额的编制原则主要包括顺序、合理性、可操作性和适应性等。
顺序是指建筑施工工序应该遵循一定的顺序进行。
合理性是指建筑施工过程中的时间安排应该合理,不得出现浪费或冗余时间。
可操作性是指建筑施工的各项工作应该可以被有效地执行。
适应性是指建筑施工工期定额应该能够适应不同类型的建筑工程。
三、工期定额的编制过程北京市建设工程工期定额的编制过程主要包括建立工程量清单、确定建设施工任务书、确定工程量计算单位和计算标准、确定施工人员、确定施工机械和设备、编制施工组织设计和施工进度计划等。
在进行这些步骤时,需要充分考虑建筑施工实际情况,制定出一个合理的工期计划。
四、工期定额的应用在建筑施工过程中,北京市建设工程工期定额应该得到充分的应用。
施工队伍应该根据工期定额的计划,严格按照时间表进行施工。
如果出现前期施工进展不顺、时间紧迫等问题,需要及时进行协调。
同时,施工方应该建立进度管理制度,定期进行进度检查,及时发现和解决进度滞后的问题。
总之,北京市建设工程工期定额是建筑施工中一个重要的参考标准,它可以为建筑施工提供一个准确、科学合理的工期计划,有效地控制施工进程、提高施工效率和建筑质量水平。
因此,在建筑施工中,应该充分注意工期定额的应用,确保整个工程按照计划进行。
北京市成立工程预算定额第二册装饰工程〔上册〕第一章楼地面一、说明〔一〕本章包括:垫层,找平层,面层,楼梯,踢脚,台阶、坡道、散水6节共215个子目。
〔二〕整体面层的水泥砂浆、混凝土、细石混凝土楼地面,定额中均包括一次抹光的工料费用。
〔三〕楼梯装饰定额中,包括了踏步、休息平台和楼梯踢脚线,但不包括楼梯底面抹灰。
水泥搂面楼梯包括金刚砂防滑条。
〔四〕耐酸瓷板地面定额中,包括找平层和结合层。
〔五〕台阶、坡道、三税定额中,仅包括面层的工料费用,不包括垫层,其垫层按图时作法执行本章相应子目。
〔六〕台阶的平台宽度〔外墙面至最高一级台阶外边线〕在之内时,平台执行台阶子目;超过时,平台执行楼地面相应子目。
二、工程量计算规那么〔一〕垫层按室内房间净面积乘以厚度以立方米计算。
应扣除沟道、设备根底等所占提及;不扣除柱垛、间墙壁和附墙烟囱、风道及面积在之内孔洞所占体积,但门洞口、暖气槽和壁龛的开口部份所占的垫层体积也不增加。
二〕找平层、整体面层按房间净面积以平方米计算,不扣除柱垛、柱、间墙壁及面积在之内孔洞所占面积,但门洞口、暖气槽的面积也不增加。
地龛墙上的找平层按地龛强长度乘以宽度以平方米计算。
〔三〕块料面层、木地板、活动地板,按图示尺寸亿平方米计算。
扣除柱子所占的面积,洞口、暖气槽和壁龛的开口部份所占工程量并入相应面层内。
四〕塑胶地面、塑胶球场按图示尺寸以平方米计算。
五〕铝合金道牙按图示尺寸以平方米计算。
六〕楼梯各类面层〔包括踏步、平台〕按楼梯间井水平面积以平方米计算。
楼梯宽度在500mm之内者不予扣除,超过500mm者应扣除其面积。
七〕楼梯满铺地毯按楼梯间净水平投影面积计算;不满铺地毯按实铺地毯的展开面积计算。
八〕波打线按图示尺寸以平方米计算。
〔九〕踢脚1.水泥、现制磨石踢脚线,按房间周长以米计算。
不扣出门洞口所占长度,但门侧边、墙垛及附墙烟囱侧边的工程量也不增加。
2.块料踢脚、木踢脚按图示长度以米计算。
十〕台阶、坡道按图示水平投影面积以平方米计算。
北京市建设工程计价预算定额2012防火封堵防火封堵是建筑工程中非常重要的一项工作,其目的是防止火灾发生时火势蔓延,保障建筑物及其中的人员和财产安全。
北京市建设工程计价预算定额2012对防火封堵工程作出了详细的规定,以下是对该定额的详细介绍:一、防火封堵的定义及要求防火封堵是指利用各种材料和构造手段对建筑结构中的裂缝、空隙、孔洞等进行封闭处理,防止火灾烟气和火焰的传播。
防火封堵工程必须符合国家相关规范标准,保证封堵部位的耐火性能和防火效果。
二、防火封堵材料的选择1.防火封堵材料应具有一定的耐火性能,能够在火灾发生时有效地阻止火焰和烟气的传播。
2.常用的防火封堵材料包括无机耐火材料、防火胶粘剂、阻燃泡沫材料等,具体选用材料应根据封堵部位的具体情况进行确定。
三、防火封堵的施工要求1.施工前应对封堵部位进行清理处理,确保封堵材料能够紧密贴附在建筑结构表面。
2.封堵材料的施工应严格按照相关规范要求进行,保证封堵质量和耐火性能。
3.封堵部位施工完成后,应进行验收检查,确保防火封堵工程符合规范要求。
四、防火封堵的计价及定额1.防火封堵工程的计价应按照项目实际情况和防火封堵材料的消耗量进行计算。
2.北京市建设工程计价预算定额2012中对防火封堵工程的定额有详细的规定,分为不同的封堵部位和材料类型,包括工程量清单、工程量计算方法等。
五、防火封堵的重要性防火封堵工程是建筑工程中不可或缺的一部分,其重要性不言而喻。
有效的防火封堵可以在火灾发生时阻止火势的蔓延,减少人员伤亡和财产损失,保障建筑物及其中的人员安全。
综上所述,防火封堵工程对于建筑工程的安全至关重要,施工单位在进行防火封堵工程时应严格按照相关规范要求进行,确保封堵质量和耐火性能。
同时,施工单位应根据北京市建设工程计价预算定额2012中的规定对防火封堵工程进行计价及定额制定,保证工程的合理性和准确性。
建筑工程本定额适用于北京市行政区域的工业与民用建筑、市政、庭院的新建、扩建、复建仿古工程、建筑整体更新改造、市政改建以及行道新辟栽植和旧园林栽植改造工程。
不适用于修缮工程、临时性工程和山区及园林养护工程。
本定额的工效是按建筑物檐高25m以下为准编制的,超过25m的高层建筑物,另按规定计算高层建筑超高费。
建筑工程的一般成品保护费用已包括在定额的相应子目中,不得另行计算。
本定额对土质情况已综合考虑(山区及近山区除外),执行中不予调整。
构件的运输执行本册第九章构件运输工程的相应定额子目。
本册定额中的混凝土、砂浆强度等级是按常用标准列出的,若设计要求与定额不同时,允许换算。
室外道路宽度在14m以内的混凝土路、停车场执行本册相应项目。
室外沟道净宽度在1.6m以内执行本册相应项目。
室外混凝土管管径在400mm以内执行本册相应项目。
桩基础及基坑支护工程和降水工程中综合了工程水电费,其它工程水电费执行第十八章工程水电费相应项目。
定额中凡注明厚度的项目,设计要求不同时,执行每增减厚度的相应定额子目。
建筑工程中设计有部分仿古项目,可执行仿古建筑相应项目。
建筑物檐高以室外设计地坪标高作为计算起点:(一)平屋顶带洮檐者,算至挑檐板下皮标高;(二)平屋顶带女儿墙者,算至屋顶结构板上皮标高;(三)坡屋面或其它曲面屋顶均算至墙的中心线与屋面板交点的高度;(四)阶梯式建筑物按高层的建筑物计算檐高;(五)突出屋面的水箱间、电梯间、亭台楼阁等均不计算檐高。
建筑面积计算规则一、计算建筑面积的范围:1、单层建筑物无论其高度如何,均按建筑物勒脚以上外墙结构的外围水平面积计算。
单层建筑物内如带有部分楼层者,亦应计算建筑面积。
高低联跨需分别计算建筑面积时,按高低跨相邻处结构外边线为界线。
2、多层建筑物按分层建筑面积总和计算,首层建筑面积按建筑物勒脚以上外墙结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。
3、建筑物外墙为预制挂(壁)板的,按挂(壁)板外墙主墙面间的水平面积计算。
4、地下室、半地下室、地下车间、仓库、商店、车站、指挥部等及附属建筑物外墙有出入口的(沉降缝为界)建筑物,按其上口外墙(不包括采光井、防潮层及其保护墙)外围水平面积计算。
人防通道端头出口部分为楼梯踏步时,按楼梯上口外墙外围水平面积计算。
5、用深基础做地下架空层,层高超过2.2m,设计包括安装门窗、地面抹灰装饰者,按围护结构的外围水平面积计算建筑面积。
6、坡地建筑物利用吊脚做架空层,有围护结构者,按其围护结构外围水平面积计算建筑面积。
7、穿过建筑物的通道,建筑物内的门厅、大厅,不论其高度如何,均按一层计算建筑面积,门厅、大厅内回廊部分按其自然层水平投影计算建筑面积。
8、书库、立体仓库设有结构层的,按结构层计算建筑面积,没有结构层的,按承重书架层或货架层计算建筑面积。
9、室内楼梯间、电梯井、提物井、垃圾道、管道井、附属烟囱等均按建筑物自然层计算建筑面积。
10、舞台灯光控制室,按围护结构外围水平面积乘以实际层数计算建筑面积。
11、建筑物内的技术层,层高超过2.2m的,按技术层外围水平面积计算建筑面积。
技术层层高虽不超过 2.2m,但从中分隔出来作为办公室、仓库等,应按分隔出来的使用部分外围水平面积计算建筑面积。
12、有柱的雨篷、车棚、货棚、站台等,按柱外围水平面积计算建筑面积;独立柱的雨篷、单排柱的独立车棚、货棚、站台等,按其顶盖的水平投影面积的一半计算建筑面积。
13、建筑物外有围护结构的门斗、眺望间、观望电梯间、阳台、厨窗、挑廊、走廊等,按其围护结构外围水平面积计算建筑面积。
14、突出屋面的有围护结构的楼梯间、水箱间、电梯机房等,按围护结构外围水平面积计算建筑面积。
15、封闭式阳台、挑廊按其水平投影面积计算建筑面积。
挑阳台按其水平投影面积的一半计算建筑面积。
凹阳台按其阳台净空面积(包括阳台栏板)的一半计算建筑面积。
16、建筑物外有顶盖和柱的走廊、檐廊,按柱的外边线水平面积计算建筑面积;无柱的走廊、檐廊挑出墙外宽度在1.5m以上时,按其顶盖投影面积的一半计算建筑面积。
17、两个建筑物间有围护结构的架空通廊,按通廊的投影面积计算建筑面积;没有围护结构的架空通廊,按其投影面积的一半计算建筑面积。
18、室外楼梯(包括疏散梯)按自然层水平投影面积之和计算建筑面积。
19、各种变形缝、沉降缝等,凡缝宽在0.3m以内者,均按自然层计算建筑面积,高低联跨时,其面积并入低跨建筑物面积内计算。
二、不计算建筑面积范围1、突出墙面的构件、配件、附墙柱、垛、勒脚、台阶、悬挑雨蓬、墙面抹灰、镶贴块料、装饰面等。
2、检修消防等用的室外爬梯、宽度在0.6m以内的钢梯。
3、住宅的首层平台(不包括挑平台)、层高在2.2m以内的设备层,设计不利用的深基础架空层及吊脚架空层。
4、建筑物内操作平台、上料平台、安装箱或罐体台、没有围护结构的屋顶水箱、花架、凉棚、舞台及后台悬挂幕布、布景的天桥、挑台等。
5、单层建筑物内分隔的操作间、控制室、仪表间等单层房间。
6、宽在0.3m以上的变形缝、沉降缝,有伸缩缝的靠墙烟囱、构筑物。
7、地下人防干、支线,人防通道,人防通道端头为竖向爬梯设置的安全出入口。
8、独立烟囱、烟道、地沟、油(水)罐、气柜、水塔、贮油(水)池、贮仓、栈桥等。
第一章土石方工程说明及工程量计算规则一、说明(一)本章包括:人工土石方、机械土石方、爆破岩石3节共62个子目。
(二)平整场地是指室外设计地坪与自然地坪平均厚度在±0.3m以内的就地挖、填、找平;平均厚度在±0.3m以外执行挖土方相应项目。
(三)定额中不包括地上、地下障碍物处理及建筑物拆除后的工程垃圾清理,发生时另行计算。
(四)定额综合了干土、湿土,执行中不得调整。
但不包括挖淤泥,发生时另行计算。
(五)土方工程不论是否带挡土板均执行本定额。
(六)挖土方、沟槽、基坑的划分标准:图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的执行沟槽定额子目;图示坑底面积在27㎡以内的执行基坑定额子目。
图示沟槽底宽在底宽在3m以外,坑底面积在27㎡以外,执行挖土方定额子目。
(七)混合结构的住宅工程和柱距6m以内的框架结构工程,设计为带形基础或独立基础,且基础槽深大于3m时,按外墙基础垫层外边线内包水平投影面积乘以槽深计算工程量,不再计算工作面及放坡土方增量,执行挖土方定额子目。
(八)基础挖土方采取基坑支护不需要放坡时,不得计算放坡土方增量;采取喷锚基坑支护时,放坡土方增量计取。
(九)土方运距按下列规定计算:1、自卸车运土运距定额中是按5km以内、20km以内、30km以内和30km以外综合编制的,执行中不允许调整。
2、推土机推土运距:按挖方区重心至回填区重心之间的直线距离计算。
3、铲运机运土运距:按挖方区重心至卸土区重心加转向距离45m计算。
二、工程量计算规则(一)平整场地按建筑物首层建筑面积(地下室单层建筑面积大于首层建筑面积时,按地下室最大单层建筑面积)乘以系数1.4以平方米计算。
构筑物按基础底面积乘以系数2以平方米计算。
(二)计算基础挖土的规定:基础挖土按挖土底面积乘以挖土深度以立方米计算,挖土深度超过放坡起点(1.5m),另计算放坡土方增量,局部加深部分的挖土工程量并入到土方工程量中。
1、挖土底面积:(1)土方、基坑按图示垫层外皮尺寸加工作面宽度的水平投影面积计算。
(2)沟槽按基础垫层宽度加工作面宽度乘以沟槽长度计算。
2、挖土深度:(1)室外设计地坪标高与自然地坪标高在±0.3m以内,,挖土深度从基础垫层下表面标高算至室外设计地坪标高。
(2)室外设计地坪标高与自然地坪标高在±0.3m以外,挖土深度从基础垫层下表面标高算至自然地坪标高。
3、放坡土方增量:(1)挖土方和基坑放坡土方增量按放坡部分的外边线长度(含工作面宽度)乘以挖土深度再乘以相应的放坡土方增量折算厚度以立方米计算。
(2)沟槽放坡土方增量按沟槽长度乘以挖土深度再乘以相应放坡土方增量折算厚度以立方米计算。
(3)挖土方深度超过13m时,放坡土方增量折算厚度,按13m以外每增1m的折算厚度乘以超过的深度(不足1m按1m计算),并入到13m以内的折算厚度中计算。
(三)挖管沟按图示中心线长度计算。
沟底宽度,设计有规定的,按设计规定尺寸计算,设计无规定的,按规定宽度计算。
(四)石方爆破按图示尺寸以立方米计算,其沟槽、基坑深度、宽度允许超挖量为200mm,并入工程量中计算。
(五)回填土按挖土体积扣除室外设计地坪以下的建筑物、构筑物、墙基、柱基、垫层及管道直径大于500mm所占的体积。
管径超过500mm时按规定扣除管道所占体积。
室外设计地坪与自然地坪平均厚度在0.3m以外,回填土体积单独计算。
(六)房心回填土,按主墙之间的面积乘以回填土厚度以立方米计算。
(七)余(亏)土运输工程量按下式计算:余(亏)土运输体积=挖土总体积-回填土总体积-0.9×灰土体积。
式中计算结果是正值时为余土外运体积,负值时为亏土体积。
(八)地坪原土打夯,按打夯面积以平方米计算。
(九)分层填方碾压,分密实度(或容重)按图示尺寸以立方米计算。
(十)机械场地平整、碾压按图示尺寸以平方米计算。
(十一)打钎拍底的工程量按基础垫层水平投影面积以平方米计算。
第一节人工土石方工作内容:1、场地原土打夯:松土、找平、浇水、夯实等。
2、挖土:挖土方、修整底边等。
3、回填土:运土、回填、找平、夯实等。

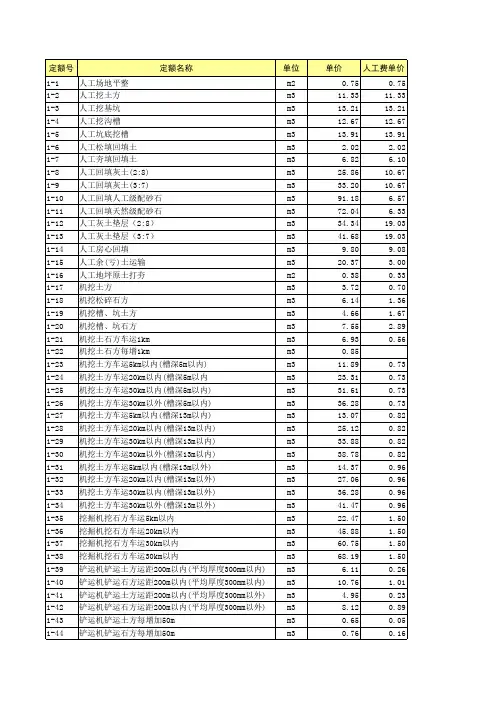

1-1——场地平整(m2);1-2——人工挖土(土方m3);1-3——人工挖土(基坑m3);1-4——人工挖土(沟槽m3)1-5——坑底挖槽(m3);1-6——回填土(松填m3)1-7——回填土(夯填m3);1-8——回填灰土(2:8 m3)1-9——回填灰土(3:7 m3);1-10——回填砂石(人工级配m3)1-11——回填砂石(天然级配m3);1-12——灰土垫层(2:8 m3)1-13——灰土垫层(3:7 m3);1-14——房心回填(m3)1-15——佘(亏)土运输(m3);1-16——地坪原土打夯(m2)第二节机械土石方一、挖运土石方工作内容:挖掘、甩方或装车运输、卸车、修复清底、卸土推平、洒水、防尘等。
1-17——机挖土方(m3);1-18——机挖松碎石方(m3)1-19——机挖槽、坑(土方m3);1-20——机挖槽、坑(石方m3)1-21——机挖土石方(车运1km m3);1-22——机挖土石方(每增加1km m3)1-23——槽深5m以内——挖土机挖土方车运(km)——5以内(m3);1-24——槽深5m以内——挖土机挖土方车运(km)——20以内(m3);1-25——槽深5m以内——挖土机挖土方车运(km)——30以内(m3);1-26——槽深5m以内——挖土机挖土方车运(km)——30以外(m3)1-27——槽深13m以内——挖土机挖土方车运(km)——5以内(m3);1-28——槽深13m以内——挖土机挖土方车运(km)——20以内(m3)1-29——槽深13m以内——挖土机挖土方车运(km)——30以内(m3)1-30——槽深13m以内——挖土机挖土方车运(km)——30以外(m3)1-31——槽深13m以外——挖土机挖土方车运(km)——5以内(m3);1-32——槽深13m以外——挖土机挖土方车运(km)——20以内(m3)1-33——槽深13m以外——挖土机挖土方车运(km)——30以内(m3)1-34——槽深13m以外——挖土机挖土方车运(km)——30以外(m3)1-35——挖土机挖石方车运(km)——5以内(m3);1-36——挖土机挖石方车运(km)——20以内(m3);1-37——挖土机挖石方车运(km)——30以内(m3);1-38——挖土机挖石方车运(km)——30以外(m3)二、铲运土石方工作内容:1、铲运机铲运土石方:铲装、运输、卸车、推平、洒水、防尘等。
