公园广场施工技术方案
- 格式:doc
- 大小:24.00 KB
- 文档页数:4
目录第一章工程简况第二章现场管理班子第三章施工方案第四章技术措施第五章质量、安全保证措施第六章施工进度计划和工序衔接措施第七章资源配置及供应计划第八章施工现场平面布置第九章环境保护、文明施工措施第十章信息管理第一章工程简况和工程特点1.工程简况1.1工程规模本工程是襄垣县园林管理中心广场维修工程, 主要解决娃娃广场、西苑广场、襄子广场花岗岩饰面老旧破损及木质结构油漆脱落的状况。
1.2结构形式娃娃广场、西苑广场、襄子广场花岗岩饰面破损部位拆除重做, 娃娃广场、西苑广场、襄子广场木质结构油漆部位去污打磨重新油漆, 景观廊架等墙面喷刷涂料油漆。
2.工程特点经详细研究招标文件, 并经反复踏勘现场, 我们认为本工程有以下特点和难点, 我公司将对这些特点和难点采取专门措施并想方设法予以解决和完成, 以确保本工程各项指标得以顺利实现。
2.1本期是公园维修工程, 内容复杂繁多且施工面分散。
2.2其他特点2.2.1外部协调多进场施工后, 需要和建设单位、监理单位以及其它相关单位配合协调外部矛盾, 还要与当地居民协调, 外部协调相对较多。
2.2.2工期要求高施工工期计划为6个月, 任务量大、工期紧张。
2.2.3内容多、复杂(1)施工现场人员复杂, 施工场地限制, 不利于施工现场围挡。
(2)施工过程主要在室外进行, 面临夏季高温施工。
第二章现场管理班子2.1 工程部成员构成为了保证工程建设, 达到预期工程规划目标, 必须建立一个精干、高效且能打硬仗的工程组织机构。
工程部组织形式采用直线职能制, 组织人员持证上岗, 各司其职。
施工现场主要管理人员职责工程经理岗位职责一、工程经理是最高管理者在工程工程上的全权委托代理人, 向最高管理者负责, 独立承担工程的决策、质量、进度、安全责任。
二、负责经理部全面工作, 按施工组织设计, 精心施工, 实现工程利润、成本、工期、质量指标, 实行岗位目标考核制, 奖优罚劣, 褒勤贬惰, 提倡敬业精神。

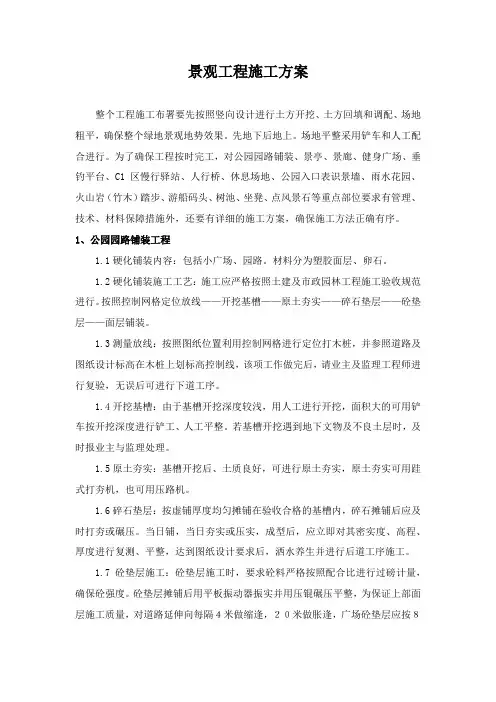

景观工程施工方案整个工程施工布署要先按照竖向设计进行土方开挖、土方回填和调配、场地粗平,确保整个绿地景观地势效果。
先地下后地上。
场地平整采用铲车和人工配合进行。
为了确保工程按时完工,对公园园路铺装、景亭、景廊、健身广场、垂钓平台、C1区慢行驿站、人行桥、休息场地、公园入口表识景墙、雨水花园、火山岩(竹木)踏步、游船码头、树池、坐凳、点风景石等重点部位要求有管理、技术、材料保障措施外,还要有详细的施工方案,确保施工方法正确有序。
1、公园园路铺装工程1.1硬化铺装内容:包括小广场、园路。
材料分为塑胶面层、卵石。
1.2硬化铺装施工工艺:施工应严格按照土建及市政园林工程施工验收规范进行。
按照控制网格定位放线——开挖基槽——原土夯实——碎石垫层——砼垫层——面层铺装。
1.3测量放线:按照图纸位置利用控制网格进行定位打木桩,并参照道路及图纸设计标高在木桩上划标高控制线,该项工作做完后,请业主及监理工程师进行复验,无误后可进行下道工序。
1.4开挖基槽:由于基槽开挖深度较浅,用人工进行开挖,面积大的可用铲车按开挖深度进行铲工、人工平整。
若基槽开挖遇到地下文物及不良土层时,及时报业主与监理处理。
1.5原土夯实:基槽开挖后、土质良好,可进行原土夯实,原土夯实可用跬式打夯机,也可用压路机。
1.6碎石垫层:按虚铺厚度均匀摊铺在验收合格的基槽内,碎石摊铺后应及时打夯或碾压。
当日铺,当日夯实或压实,成型后,应立即对其密实度、高程、厚度进行复测、平整,达到图纸设计要求后,洒水养生并进行后道工序施工。
1.7砼垫层施工:砼垫层施工时,要求砼料严格按照配合比进行过磅计量,确保砼强度。
砼垫层摊铺后用平板振动器振实并用压锟碾压平整,为保证上部面层施工质量,对道路延伸向每隔4米做缩逢,20米做胀逢,广场砼垫层应按8m×8m设置胀缝,分格缝用聚脂泡沫板(2.cm)填缝。
1.8面层施工:面层施工时应在砼垫层上弹线分格,确保面层分格图案准确。

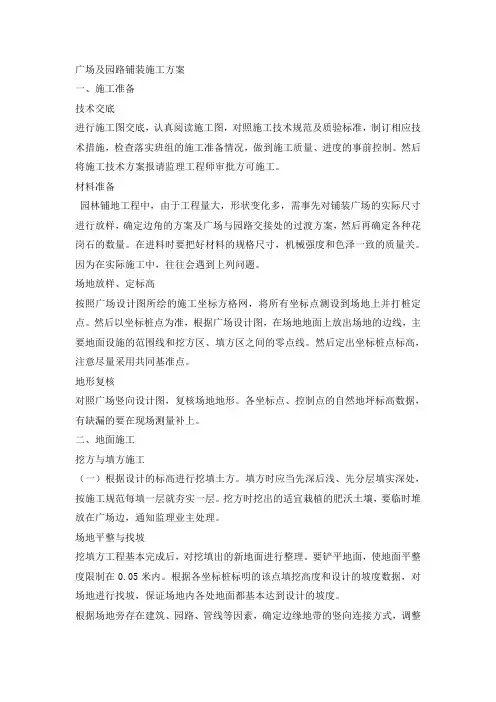

广场及园路铺装施工方案一、施工准备技术交底进行施工图交底,认真阅读施工图,对照施工技术规范及质验标准,制订相应技术措施,检查落实班组的施工准备情况,做到施工质量、进度的事前控制。
然后将施工技术方案报请监理工程师审批方可施工。
材料准备园林铺地工程中,由于工程量大,形状变化多,需事先对铺装广场的实际尺寸进行放样,确定边角的方案及广场与园路交接处的过渡方案,然后再确定各种花岗石的数量。
在进料时要把好材料的规格尺寸,机械强度和色泽一致的质量关。
因为在实际施工中,往往会遇到上列问题。
场地放样、定标高按照广场设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。
然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。
然后定出坐标桩点标高,注意尽量采用共同基准点。
地形复核对照广场竖向设计图,复核场地地形。
各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。
二、地面施工挖方与填方施工(一)根据设计的标高进行挖填土方。
填方时应当先深后浅、先分层填实深处,按施工规范每填一层就夯实一层。
挖方时挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,通知监理业主处理。
场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行整理。
要铲平地面,使地面平整度限制在0.05米内。
根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。
根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高。
还要确认地面排水口的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降到最低。
素土夯实素土夯实是重要的质量控制工作,首先应清除腐植土,清除日后地面下陷隐患。
1、基础开挖时,机械开挖应预留10—20cm的余土使用人工挖掘。
2、当挖掘过深时,不能用土或细石等回填。
3、夯实当挖土达到设计标高后,可用打夯机进行素土夯实,达到设计要求素土夯实的密实度。
公园升级改造工程主要施工方法及施工方案目录公园升级改造工程 (1)主要施工方法及施工方案 (1)一、土建工程 (4)1、测量放线 (4)2、拆除工程及土方工程 (4)3、钢筋及模板工程 (5)4、混凝土工程 (6)5、砌筑工程 (6)6、抹灰工程 (7)7、园路的施工 (8)8、树池、矮墙的施工 (9)9、广场表面铺装 (10)10、道牙、边条、台阶施工 (12)11、木结构工程 (13)12、钢结构工程 (14)13、涂料工程 (14)二、给排水工程 (15)1、给水管道 (15)2、排水管道 (17)三、电气工程 (18)1、施工工艺流程 (18)2、施工方法 (19)3、园林照明工程 (20)4、施工的技术质量保证措施 (20)四、绿化工程 (21)1、草坪的种植 (21)2、花坛的种植 (23)3、树木的种植 (24)4、园林小品工程 (26)一、土建工程1、测量放线(1)轴线定位:按业主提供的建设工程规划定位图用经纬仪和50 米钢卷尺引测,在现场设二处座标点,用钢尺丈量平面及开间尺寸,便于施工过程中校核,经校核无误后插上定位标志。
(2)标高控制:从附近相对较高等级导线基准点用水准仪和塔尺引入现场,设立永久水准点二处,作为标高控制的依据,并画标高标记。
2、拆除工程及土方工程(1)施工准备(A)到有关部门了解开挖区域内的原有管线(电、水、通信、消防等),并协助处理,了解附近已有建筑物或构筑物、管道、管线等,采取相应措施,防止由于拆除及挖土而产生下沉和变形,并同设计单位、建设单位及有关部门协商解决。
(B)拆除工程的顺序:钢架雨棚、景观亭屋顶屋顶梁骨架及柱、舞台基础,如此逐层往下拆。
拆除方法(路面、假山、水池):人工与机械配合,用机械将其吊下去,人工拆砖墙、用机械吊运砖。
(C)土方工程:进行土方平衡计算,按照土方运距最短,运程合理和各个工程目的顺序做好调配,减少重复搬运,多余的土外运。
(2)定点放线按设计图纸的要求,用经纬仪及水平仪分别放出挖土范围及挖土深度,测量和校核平面位置、水平标高等是否符合设计要求及施工方案要求,平面控制木桩和水准点也应分期复测和检查是否正确。

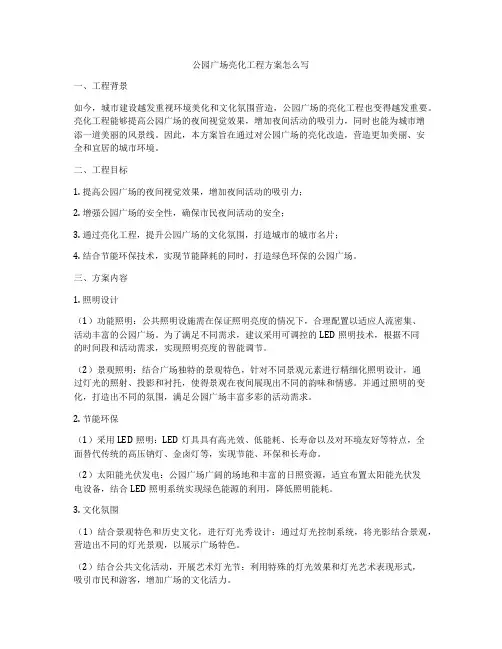

公园广场亮化工程方案怎么写一、工程背景如今,城市建设越发重视环境美化和文化氛围营造,公园广场的亮化工程也变得越发重要。
亮化工程能够提高公园广场的夜间视觉效果,增加夜间活动的吸引力,同时也能为城市增添一道美丽的风景线。
因此,本方案旨在通过对公园广场的亮化改造,营造更加美丽、安全和宜居的城市环境。
二、工程目标1. 提高公园广场的夜间视觉效果,增加夜间活动的吸引力;2. 增强公园广场的安全性,确保市民夜间活动的安全;3. 通过亮化工程,提升公园广场的文化氛围,打造城市的城市名片;4. 结合节能环保技术,实现节能降耗的同时,打造绿色环保的公园广场。
三、方案内容1. 照明设计(1)功能照明:公共照明设施需在保证照明亮度的情况下,合理配置以适应人流密集、活动丰富的公园广场。
为了满足不同需求,建议采用可调控的LED照明技术,根据不同的时间段和活动需求,实现照明亮度的智能调节。
(2)景观照明:结合广场独特的景观特色,针对不同景观元素进行精细化照明设计,通过灯光的照射、投影和衬托,使得景观在夜间展现出不同的韵味和情感。
并通过照明的变化,打造出不同的氛围,满足公园广场丰富多彩的活动需求。
2. 节能环保(1)采用LED照明:LED灯具具有高光效、低能耗、长寿命以及对环境友好等特点,全面替代传统的高压钠灯、金卤灯等,实现节能、环保和长寿命。
(2)太阳能光伏发电:公园广场广阔的场地和丰富的日照资源,适宜布置太阳能光伏发电设备,结合LED照明系统实现绿色能源的利用,降低照明能耗。
3. 文化氛围(1)结合景观特色和历史文化,进行灯光秀设计:通过灯光控制系统,将光影结合景观,营造出不同的灯光景观,以展示广场特色。
(2)结合公共文化活动,开展艺术灯光节:利用特殊的灯光效果和灯光艺术表现形式,吸引市民和游客,增加广场的文化活力。
4. 安全管理(1)合理规划照明区域,确保夜间照明的均衡性和安全性;(2)在广场重要位置设置紧急报警装置和监控摄像,提高夜间安全防范能力。
第一部分:总说明一、工程概况:Xxxxx二、编制依据:1、广场设计图纸。
2、现行的有关工程和园林工程施工队质量验收规范。
(1)《建筑工程施工质量验收统一标准》(GB50300—2001)(2)《装饰工程施工质量验收规范》(GB5020—2002)(3)《公园设计规范》(GJJ48-92)(4)《公路路面基层施工技术规范》(JTJ034-2000)(5)《无障碍设计规范》(GB50763-2012)(6)《建筑设计防火规范》(GBJ16-87)(7)《城市绿线管理办法》(中华人民共和国建设部令第112号)(8)《中华人民共和国标准市政排水管渠工程质量检验标准》(CJJ3-90)(9)《给水排水管道工程施工与验收规范》(GB50268-97)(10)《城镇道路工程施工与质量验收规范》(CJJ1-2008)三、编制原则1、遵循招标文件中的各项条款要求进行编制。
2、按“项目法”的施工原则进行管理和施工,严格执行有关的施工规范和验收标准,按图施工。
3、突出重点、兼顾统一、统筹安排,科学合理地安排进度计划。
4、安全生产,预防为主的原则。
5、坚持实事求是,节约增效的原则。
第二部分:施工前期准备一、施工测量与控制本工程施工测量工作主要内容包括平面控制测量、高程控制测量、施工放样、竣工测量以与为了掌握工程进度和施工质量进行的检查、收方计量等测量。
以业主提供的测量控制点为基准,布设施工控制网,以施工控制网点为基准布设施工辅助导线和临时高程点。
(一)平面控制1、平面控制系统布置平面控制网建立后,应定期进行复测。
2、平面控制网选点、埋设与标志(1) 平面控制点视现场情况,选在通视良好、交通方便,地基稳定且能长期保存的地方。
(2) 对于位于主体工程附近的控制点、主轴线标志点、辅助导线点埋设砼观测墩,并设有醒目的保护装置,防止误撞和飞石破坏。
(3)平面控制的标墩采用砼标墩,标志底座平面应埋设水平。
(二)高程控制1、高程控制系统布置本工程采用业主提供的高程系统。

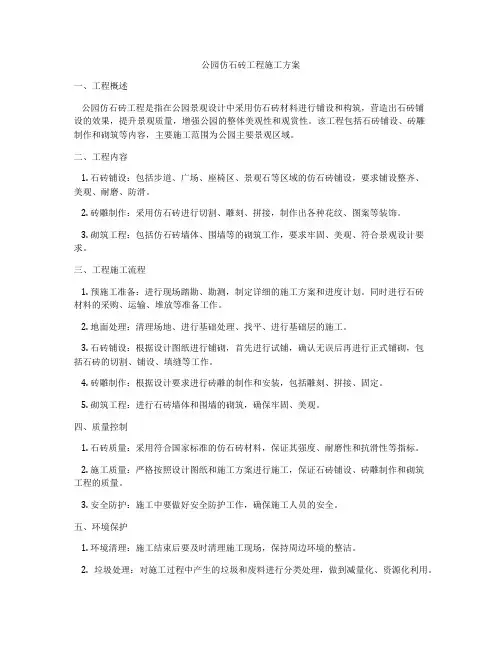

公园仿石砖工程施工方案一、工程概述公园仿石砖工程是指在公园景观设计中采用仿石砖材料进行铺设和构筑,营造出石砖铺设的效果,提升景观质量,增强公园的整体美观性和观赏性。
该工程包括石砖铺设、砖雕制作和砌筑等内容,主要施工范围为公园主要景观区域。
二、工程内容1. 石砖铺设:包括步道、广场、座椅区、景观石等区域的仿石砖铺设,要求铺设整齐、美观、耐磨、防滑。
2. 砖雕制作:采用仿石砖进行切割、雕刻、拼接,制作出各种花纹、图案等装饰。
3. 砌筑工程:包括仿石砖墙体、围墙等的砌筑工作,要求牢固、美观、符合景观设计要求。
三、工程施工流程1. 预施工准备:进行现场踏勘、勘测,制定详细的施工方案和进度计划。
同时进行石砖材料的采购、运输、堆放等准备工作。
2. 地面处理:清理场地、进行基础处理、找平、进行基础层的施工。
3. 石砖铺设:根据设计图纸进行铺砌,首先进行试铺,确认无误后再进行正式铺砌,包括石砖的切割、铺设、填缝等工作。
4. 砖雕制作:根据设计要求进行砖雕的制作和安装,包括雕刻、拼接、固定。
5. 砌筑工程:进行石砖墙体和围墙的砌筑,确保牢固、美观。
四、质量控制1. 石砖质量:采用符合国家标准的仿石砖材料,保证其强度、耐磨性和抗滑性等指标。
2. 施工质量:严格按照设计图纸和施工方案进行施工,保证石砖铺设、砖雕制作和砌筑工程的质量。
3. 安全防护:施工中要做好安全防护工作,确保施工人员的安全。
五、环境保护1. 环境清理:施工结束后要及时清理施工现场,保持周边环境的整洁。
2. 垃圾处理:对施工过程中产生的垃圾和废料进行分类处理,做到减量化、资源化利用。
3. 绿化保护:在施工过程中要做好周边植被的保护工作,严禁破坏。
六、施工人员施工队伍应当具备相应的技术和经验,熟悉仿石砖工程施工技术,持证上岗,并接受相关安全与质量教育培训。
七、材料设备1. 石砖材料:应当采用质量合格的仿石砖材料,符合国家标准。
2. 施工设备:需要使用砖雕加工设备、铺砌工具、砌筑工具等。
第一部份,建造安装部份一、编制说明( — )编制目的:为确保本工程达到省级优良工程标准及工期要求,安全生产,文明施工,我公司以科学的态度编制了本施工组织设计,以便合理施工。
(二)编制依据:本施工组织设计方案依照编制原则及施工验收规,以以下文件为编制依据:1 、甲方所提供的施工图纸及招标文件有关要求。
1,绿化设计规程2,园林植物栽植技术规程3,园林植物养护技术规程4,假山叠石工程施工规程5,园林植物保护技术规程6,行道树栽植技术规程7,大树移植技术规程8,园林栽植土质量标准9,垂直绿化技术规程10,花坛花镜技术规11,草坪建植和草坪养护管理的技术规程12,园林工程质量检验评定标准13,市政道路工程质量检验评定标准14,城市绿化工程施工及验收规15,喷灌工程技术规16,电气装置安装工程电气照明装置施工及验收规17,给水排水管道工程施工及验收规二,工程概况( — )地理位置:双秀公园位于市西南部。
该公园绿化工程的建设对于拉大市城市框架,扩大城市公用绿地,改善城市形象,以及加快市园林城市建设步伐有着重大作用。
还将为我省其它地区城市建设提供模式和样板,受到泛博人民的关注。
(二)施工容:1 ,施工图围的土建、安装、绿化工程。
2 ,树木、花卉、草种的购买、种植, 18 个月成活期中的养护及补种;(三)质量要求:本项工程我公司现拟定工程质量为优良奖(四)工期要求:现订工期 40 天。
根据我公司施工力量及机械、劳动力状况,确定 2005 年 4 月 20 日开工至 2005 年 5 月 30 日竣工。
竣工日期较指挥部要求的竣工日期提前 2 天。
(五)质量方针及质量目标:1 ,指导思想:我公司贯彻 IS09002 标准的质量方针是:“质量为本、用户至上,雕刻时代艺术精品”,指导思想是以质量为中心,组织高水平的管理人员,积极采用新工艺、新方法、新设备、精心施工,科学管理,争取创造出新世纪的精品。
2 ,实施目标:发挥我公司一贯的严谨作风。
目录一、编制说明二、工程概况三、施工组织总体设想、方案针对性四、施工进度计划和各阶段的保证措施五、各分部分项工程的完整施工方案及质量保证措施六、安全文明施工及环境保护措施七、项目经理班子的人员配备、素质及劳动力配备、难点和解决方案八、机械设备和材料投入计划九、关键施工技术、工艺及工程项目实施的专用点、难点和解决方案十、季节性施工、已有设备、管线的加固、保护等特殊情况下的施工措施一、编制说明(一)、编制依据沪昆客专新化南站站前广场及周边主干道路施工设计图。
(二)、编制原则1、遵循施工设计图要求进行编制。
2、按“项目法”的施工原则进行管理和施工,严格执行有关的施工规范和验收标准,按图施工。
3、突出重点、兼顾统一、统筹安排,科学合理地安排进度计划。
4、安全生产,预防为主的原则。
5、坚持实事求是,节约增效的原则。
(三)、工程施工目标与承诺工程质量目标:争创市优工程工程安全目标:无一次重大安全责任事故工程工期目标:确保在合同工期内完成我公司成立项目经理负责制的项目经理部,组织有经验的管理、技术人员参加本工程的施工,做到按期、优质、高效的完成本工程。
二、工程概况(一)、概述本项目为新化高铁南站站前广场景观工程,设计范围总面积月57800平方米,涉及专业包括:景观、建筑、植物、结构、给排水、电气。
工程质量按国家现行的有关市政工程施工与质量验收规范验收,质量要求达到合格等级,力争创优。
工期:在合同工期内完成此工程。
(二)、工程结构特点1、本工程要在短短的工期内,在保证质量、安全文明施工的前提下完成,必须对施工进行科学的合理安排,工作面全面展开,形成流水作业,方可实现。
2、前期调查工作走在前面。
3、根据现场具体情况及工程特点,本工程采用分工、分段,相互协作进行施工。
三、施工组织总体设想、方案针对性及施工段划分(一)、施工组织总体设想根据该工程具体特点,将本标段分段作业,实行平行同步流水作业。
以便投入更多的人力物力,确保工期目标的实现。
第1篇一、项目背景随着我国经济的快速发展,城市化进程不断加快,人们对生活环境的要求也越来越高。
景观建筑作为城市环境的重要组成部分,不仅能够提升城市形象,还能改善居民的生活品质。
本方案旨在为某城市公园景观建筑提供一套科学、合理、可行的施工方案,确保工程质量和进度。
二、项目概述1. 项目名称:某城市公园景观建筑2. 项目地点:某城市公园内3. 项目规模:占地面积约10000平方米4. 项目内容:景观建筑包括亭子、廊架、花架、雕塑、休息座椅等5. 施工周期:预计6个月三、施工组织设计1. 施工组织机构成立项目施工指挥部,下设工程部、质量部、安全部、材料部、财务部等部门,各部门负责人为项目经理,全面负责工程的施工、质量、安全、材料、财务等工作。
2. 施工人员配置根据工程规模和施工内容,配备各类专业技术人员和施工人员,确保施工队伍的素质和技能水平。
3. 施工进度计划(1)前期准备阶段:1个月(2)基础施工阶段:2个月(3)主体结构施工阶段:2个月(4)装饰装修阶段:1个月(5)安装调试阶段:1个月(6)竣工验收阶段:1个月四、施工工艺及质量控制1. 基础施工(1)测量放线:根据设计图纸,对场地进行测量放线,确保基础位置准确无误。
(2)土方开挖:按照设计要求,进行土方开挖,确保基础开挖深度满足要求。
(3)基础垫层:铺设C15混凝土垫层,厚度100mm,确保基础平整度。
(4)基础施工:采用C20混凝土浇筑,确保基础强度和稳定性。
2. 主体结构施工(1)模板工程:选用符合国家标准的模板材料,确保模板的强度、刚度和稳定性。
(2)钢筋工程:选用符合国家标准的钢筋材料,按照设计要求进行绑扎,确保钢筋间距、位置准确。
(3)混凝土工程:选用符合国家标准的混凝土材料,按照配合比进行搅拌,确保混凝土强度和耐久性。
3. 装饰装修阶段(1)外墙涂料:选用环保、耐候、耐污染的涂料,确保外墙美观、耐用。
(2)内墙涂料:选用环保、耐擦洗、易清洁的涂料,确保内墙美观、耐用。
广场公园工程施工组织设计方案目录一、总体概述:施工组织总体设想、方案针对性及施工段划分 (3)二、施工现场平面布置和临时设施、临时道路布置 (7)三、施工进度计划和各阶段进度的保证措施 (11)四、各分部分项工程的施工方案及质量保证措施 (17)五、安全文明施工及环境保护措施 (53)六、项目管理班子的人员配备、素质及管理经验 (56)七、劳动力、机械设备和材料投入计划 (61)八、关键施工技术、工艺及工程项目实施的重点、难点和解决方案 (63)九、冬雨季施工、已有设施、管线的加固、保护等特特殊情况下的施工措施 (66)十、新技术、新产品、新工艺、新材料应用 (69)一、总体概述:施工组织总体设想、方案针对性及施工段划分(一)、工程概况**镇居民休憩广场(**公园)工程为**公园景观工程,总面积约55473m2,其中绿化面积24532m2,主要施工内容为景观、绿化、景观照明工程。
(二)、施工组织总体设想1、依据设计文件和现场情况的特点编制施工组织设计1)、遵循《招标文件》的原则严格按照招标文件中的工程规范、工期、质量、安全目标等要求编制施组,满足招标方各项要求。
2)、遵循设计文件的原则在编制施组时,认真阅读核对获得的设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施组,满足设计标准要求。
3)、遵循实事求是的原则在编制施工组织设计时,根据该标段工程特点,突出体现城市施工中交通疏解、环境保护和文明施工的要求,从实际出发、科学组织、均衡施工,把交通疏解、环境保护和文明施工作为重点内容,制定专题方案,确保使施工对城市环境和城市交通的影响降到最低,体现快速,有序、优质、高效的施工作风和精神风貌。
2、总体施工目标1)、质量目标本合同段我们的质量目标是:合格工程。
为保证质量目标的顺利实现,我们将加强质量管理:(1)建立健全质量保证体系针对本合同成立以项目经理、总工程师为领导的质量管理小组,各施工队设专职质检员。
公园广场绿地文化设施维修改造工程施工技术措施及施工方法第一节 挖土方及场地平整(1)土方工程① 挖土方:本段内挖方采用推土机推土、堆料,装载机、挖掘机装、东风翻斗车运输作业。
挖方施工工艺图如下:A 根据土方调配,挖方区的土质和工期安排,配备足够的施工机具。
B 土方开挖应按图纸,自上而下进行,严禁淘洞取土。
C 开挖时,应观察土层性质,如土层性质有变化时,应及时修改施工方案及挖方边坡。
D 土方地段的挖方路床和零填挖路床下30cm 应结合地段不同情况采取相应措施,使其压实度达到设计要求。
E 开挖的土方若不符合设计和规范要求不能用作填料,应弃于指定的弃土地点。
土方挖方以挖掘机,装载机配合推土机汽车运输施工为主。
②场平工程:场地平整采用推土机配合装载机平整场地,局部边角或机械不能到达的地方采用人工平场,场地平整采用DS3自动安平仪进行高程控制,待达到规定标高要求后,用压路机碾压成型,对于需铺筑花岗石等面层的区域,其压实度应满足相应设计及规范要求。
第二节给排水工程本工程给水管全部采用PPR管,管径有DN32、40mm。
排水管材质采用U-PVC双壁硬塑管,管径为DN200m。
第一小节给水管道安装给水管道管材与接口:采用PPR塑料管。
(1)、施工方法管沟施工原则:先深后浅,自下而上;跨越挡土墙或结构物处要先于墙基础施工,采取有力措施,保护既有管线;分段开挖见缝插针,为总体施工创造条件。
1.管沟开挖:开挖前现场进行清理,根据管径大小,埋设深度和土质情况,确定底宽和边坡坡度。
一般使用挖掘机开挖,只有当挖深较小,或避免对周围振动及需探险查时才用人工开挖。
使用机械开挖时,底部予留20cm用人工清理修整,不得超挖。
挖出的土方不应堆在坡顶,以免因荷载增加引起边坡坍塌,多余土方要及时拉走。
沟底不应积水,应有排水和集水措施,及时将水用抽水机排走。
2.管道试验管道安装完成后,应进行强度和严密性试验。
给水管道试验为了保证给水管道水压试验的安全,需做好以下两工作:准备工作试验前的准备工作。
景观工程分项施工方案一、前期准备工作1.1 项目概况本项目位于城市中心地带,为城市绿化项目,总占地面积约20000平方米,包括公园、广场、景点等,是市民休闲娱乐的重要场所。
本项目要求对现有的环境进行改造,提升绿化水平,增加景观效果,并保证项目进度和质量。
1.2 施工目标本次施工的主要目标是对已有的景观进行改造升级,提升其景观品质,创造出更具特色的城市绿地,并使其更符合市民的休闲需求。
同时,在施工过程中,要求最大限度减少对周边环境和市民生活的影响,确保施工安全和质量。
1.3 施工原则本次施工要求一切从实际出发,尊重自然,绿化环保。
在满足景观美化的同时,也要注重生态平衡和环境保护,并在整个施工过程中积极配合政府的各项规定和要求。
二、施工准备2.1 施工队伍施工队伍是整个项目的重要保障,应该精挑细选,具备丰富的技术经验和实际操作能力,同时要求队员们团结协作,相互配合,确保施工进度和质量。
2.2 施工设备根据本项目的实际情况,需要准备相关的施工设备和机械,包括挖掘机、推土机、绿化机械等,以满足不同施工环节的需要,并提高施工效率。
2.3 施工材料在施工前,要对所需的施工材料进行清单确认,包括植物、土壤、石材、水泥等,确保施工过程中物料供应的充足性和质量的可靠性。
2.4 安全保障在施工前应对施工现场进行安全检查,排除安全隐患,制定安全防范措施,对施工队员进行相关安全培训,提高他们的安全意识,保证施工过程中的安全。
三、土地平整及基础工程施工3.1 土地平整首先对项目用地进行平整,清理垃圾,倒毁树木,使土地平整,划定施工范围和标志。
然后进行土地整理,副幅地表土,翻耕深松,对地表进行排水渠设计,确保土地质量。
3.2 基础工程施工在土地平整后,进行相关基础工程的施工,包括绿化工程用水泥砌块边、杓石铺砌、树坑开挖等基础工程的进行,确保后续的绿化投入的实施。
四、绿化工程施工4.1 树木选择在进行绿化工程之前,首先要对树木进行选择、定位,确保所选择的树木符合当地的气候条件和市民的审美需求,提高树木成活率。
市政道路及广场公园园林绿化工程施工技术方案清晨的阳光透过窗帘的缝隙,洒在了我的书桌上,一股清新的气息扑面而来。
我拿起笔,开始构思这个市政道路及广场公园园林绿化工程施工技术方案。
一、项目背景及目标这个项目位于我国某大城市,旨在提升城市绿化水平,改善市民生活环境,打造具有地方特色的生态景观。
项目目标是在保证施工质量的前提下,按时完成绿化工程施工,为市民提供一个舒适、优美的休闲空间。
1.1项目背景随着我国经济的快速发展,城市化进程不断推进,人们对生活环境的要求也越来越高。
绿化工程作为城市建设的重要组成部分,不仅关系到市民的生活品质,还直接影响到城市的整体形象。
1.2项目目标(1)提升绿化覆盖率,改善城市生态环境。
(2)打造具有地方特色的生态景观,提升城市形象。
(3)为市民提供舒适的休闲空间,提高市民的生活品质。
二、施工技术方案2.1施工总体布局(1)道路绿化:包括道路两侧绿化带、中间分隔带、交叉口等区域的绿化施工。
(2)广场公园绿化:包括广场、公园、小游园等区域的绿化施工。
(3)园林绿化:包括公园、游园、街头绿地等区域的绿化施工。
2.2施工技术措施2.2.1土壤处理(1)清除杂草、石块等杂物。
(2)进行土壤翻耕,增加土壤透气性。
(3)施用有机肥料,提高土壤肥力。
2.2.2植物选择与配置(1)乔木:选择生长迅速、树形优美的树种,如樟树、梧桐、银杏等。
(2)灌木:选择耐修剪、生长迅速的树种,如紫薇、石楠、金叶女贞等。
(3)地被植物:选择耐踩踏、生长迅速的草种,如草皮、麦冬等。
2.2.3水肥管理(1)浇水:根据气候条件、土壤湿度等因素,适时进行浇水。
(2)施肥:根据植物生长需要,合理施用有机肥料和化肥。
2.2.4病虫害防治(1)预防为主,定期检查,发现病虫害及时处理。
(2)采用生物防治、物理防治和化学防治相结合的方法。
2.3施工进度安排(1)前期准备:包括项目策划、设计、招投标等。
(2)施工阶段:包括土壤处理、植物种植、水肥管理、病虫害防治等。
第1篇一、工程概述公园铺装工程主要包括地面硬化、排水系统、照明设施、绿化景观等部分。
施工过程中,需严格按照设计图纸和施工规范进行,确保工程质量和安全。
二、施工准备1. 设计审查:在施工前,需对设计图纸进行详细审查,确保设计合理、可行。
2. 材料采购:根据工程需求,采购合格的建筑材料,如石材、水泥、砂石、沥青等。
3. 施工队伍:组建一支专业、高效的施工队伍,确保施工质量。
4. 施工机械:准备施工所需的机械设备,如挖掘机、推土机、压路机、洒水车等。
三、施工步骤1. 地面处理:清除地表杂物,平整场地,确保地面坚实、平整。
2. 排水系统施工:按照设计要求,铺设排水管道,设置检查井,确保排水畅通。
3. 铺装基层:铺设碎石基层,厚度根据设计要求确定,保证基层坚实。
4. 铺设面层:根据设计要求,选择合适的铺装材料,如石材、沥青等。
铺设过程中,注意平整度、密实度,确保面层美观、耐用。
5. 照明设施安装:按照设计要求,安装照明设施,确保公园夜间照明充足。
6. 绿化景观施工:根据设计要求,栽植乔木、灌木、绿篱、花卉等,营造优美景观。
四、施工质量控制1. 材料质量:严格控制材料质量,确保使用合格、环保的建筑材料。
2. 施工工艺:严格按照施工规范和操作流程进行施工,确保施工质量。
3. 工程验收:施工完成后,进行自检、互检和验收,确保工程质量符合要求。
五、施工安全管理1. 人员安全:加强施工人员安全教育,提高安全意识。
2. 机械安全:定期检查机械设备,确保设备安全运行。
3. 施工现场安全:设置安全警示标志,确保施工现场安全。
六、施工进度控制1. 制定施工进度计划,合理安排施工顺序。
2. 加强施工管理,确保工程按期完成。
总之,公园铺装工程施工是一项系统工程,需在施工准备、施工步骤、施工质量、施工安全、施工进度等方面进行全面控制,确保工程顺利进行,为居民打造一个优美、舒适的休闲娱乐场所。
第2篇一、工程概况公园铺装工程施工主要包括地面硬化、排水系统、照明系统、绿化景观等部分。
公园项目工程钢筋工程施工方案一、项目概况1.1项目名称:公园项目工程钢筋工程施工方案。
1.2项目地点:地区公园。
1.3项目范围:主要包括公园围墙、游乐设施、步道桥梁等钢筋工程。
1.4项目施工单位:工程有限公司。
二、施工准备2.1人员准备:组建专业施工队伍,其中包括钢筋班组、机械操作工、安全员等。
2.2材料准备:准备符合国家标准的钢筋、钢筋接头、螺纹钢筋、钢筋网等,并进行合格检测。
2.3施工机械:根据工程需求准备吊车、起重机、剪切机、钢筋弯曲机等施工机械。
2.4施工方案编制:根据项目需求,编制详细的钢筋工程施工方案,并进行评审和备案。
三、工程实施3.1、施工前勘察:对施工范围进行仔细勘察,了解地形、地貌及周边环境等情况,为后续工程施工提供基础信息。
3.2、基础处理:根据设计要求,对地基进行清理、夯实和基础开挖等工作,确保基础牢固。
3.3、钢筋加工:根据建筑设计图纸,对钢筋进行加工制作,包括切割、弯曲、焊接等工艺操作,确保钢筋的准确度和合格率。
3.4、钢筋安装:根据设计要求和施工图纸,进行钢筋的定位、安放和绑扎工作,确保钢筋的正确、牢固。
3.5、钢筋混凝土施工:根据设计要求和施工方案,进行钢筋混凝土浇筑,包括模板搭设、钢筋安装、混凝土搅拌、浇注等工艺操作。
3.6、钢筋防锈处理:对钢筋进行专业的防锈处理,确保钢筋的耐久性和抗腐蚀性能。
3.7、工程验收:按照相关标准和规范,对钢筋工程进行验收,确保施工质量。
四、安全措施4.1安全员配备:合理配置安全员,负责施工现场的安全管理和监督。
4.2培训教育:对施工人员进行安全生产教育和培训,提高其安全意识和操作技能。
4.3施工现场隐患排查:定期进行施工现场安全隐患排查,及时整改并记录。
4.4施工现场警示标识:在施工现场明显位置设置安全警示标识,提醒工人注意安全。
4.5施工现场防护设施:设置合理的防护设施,包括安全网、警示标示牌、安全带等,确保工人的人身安全。
五、质量控制5.1材料质量管控:对所采购钢筋材料的质量进行严格把关,确保符合相关标准。
公园改造工程施工组织设计一、编制依据1. 公园改造工程招标文件及标前会议纪要。
2. 公园改造工程设计图纸及相关设计文件。
3. 国家和地方建设主管部门的相关规定、标准及验收规范。
4. 施工经验及技术水平,参照以往完成的类似工程项目。
二、工程概述1. 工程地点:某市某公园。
2. 工程规模:占地面积XX平方米,主要包括绿化改造、广场铺装、设施更新、照明系统改造等。
3. 工程目标:打造一个功能完善、环境优美、适合市民休闲娱乐的公园。
三、施工组织设计原则1. 遵循招标文件及设计文件的要求,确保工程质量、进度和安全。
2. 严格执行国家和地方的法律法规、标准及验收规范。
3. 充分利用现有资源,合理配置施工要素,提高施工效率。
4. 注重环境保护和文明施工,降低对周边环境的影响。
5. 积极推广应用新技术、新材料、新工艺和新管理方法。
四、施工组织结构1. 项目经理部:负责整个项目的组织、协调和管理。
2. 技术部:负责施工方案的制定、技术交底和施工图纸的解析。
3. 质量安全部:负责工程质量、安全及环保措施的落实。
4. 采购部:负责材料和设备的采购及供应。
5. 施工队伍:负责现场施工,包括绿化、铺装、设施安装等。
五、施工进度计划根据工程量和施工周期,制定合理的施工进度计划,确保工程按时完成。
具体进度计划如下:1. 绿化改造:预计XX个月完成。
2. 广场铺装:预计XX个月完成。
3. 设施更新:预计XX个月完成。
4. 照明系统改造:预计XX个月完成。
六、施工质量保证措施1. 严格把控原材料质量,确保原材料合格。
2. 加强施工过程控制,执行施工工艺和质量标准。
3. 定期对施工人员进行技术培训和质量教育。
4. 加强质量检查和验收,对不合格工程及时整改。
七、施工安全及环保措施1. 制定施工现场安全管理制度,明确安全责任。
2. 加强施工现场的安全防护,确保施工人员安全。
3. 严格执行环保法规,降低施工对环境的影响。
4. 定期对施工现场进行卫生清理,保持环境整洁。
一、工程概况***镇街心公园工程,建筑面积4020平方米,设计范围:园林工程设计、高杆灯地灯线路设计、绿化工程设计等。
1、质量要求:工程质量要求为合格标准2、要求工期:60天二、施工组织设计编制依据及说明(一)主要编制依据资料1.***镇街心公园工程招标文件2.***镇街心公园工程施工图3.施工现场踏勘情况(二)参照的技术规范1.05系列建筑标准设计图集2.高级建筑装饰工程质量检验评定标准(DBJ01-27-96)3.建筑装饰工程施工及验收规范(JCJ73-91)(三)其他其他相关施工经验三、工程目标和承诺a)工程质量标准合格。
b)工程进度:确保60天(日历天)内完成本工程所有的施工任务,按时交付业主投入使用。
c)工程安全:在整个施工过程中杜绝重大伤亡事故。
d)文明施工:创建一流的施工现场,确保达到安全文明施工工地。
三、施工总方案第一节、施工准备一、技术准备1、熟悉审查施工图纸和有关的设计资料。
2、对原始资料作调查分析。
3、进行钢筋翻样、木工翻样。
4、进行新技术的试制和试验二、材料准备1、建筑材料、植物、成品与半成品等材料准备。
2、建筑安装机具和施工机械准备。
3、编制各种材料的进场计划。
4、根据材料进场计划,组织货源和加工点。
(三)劳动力准备1、建立工程项目的组织管理机构。
2、建立精干的施工队组。
3、集结施工力量,组织劳动力进场。
4、向施工队工人进行施工组织设计、计划和技术交底。
5、建立健全的各项规章管理制度。
(四)施工现场准备1、做好施工场地的控制网测量。
2、做好“四通一清”。
3、做好施工现场的补充勘探。
4、安装、调试施工机具。
5、根据施工平面图规定的地点安排材料堆放。
6、及时提供建筑材料的试验申请计划。
7、做好雨季施工安排。
第二节、工程定位、高程、水平控制(一)水准点和基准点的确定:1、水准点的确定:根据建设单位提供的水准点,用水准仪准确地引测到施工场地附近便于监控的相应位置上,用于监控的水准点位置应牢固、稳定、不下沉、不变形。
公园广场亮化工程方案范文1. 项目背景随着城市化进程不断加快,人们的生活水平逐渐提高,公园作为城市绿地的重要组成部分,起着越来越重要的作用。
但是目前很多公园广场的亮化工程存在着亮度不足、能耗大、光源老化等问题,影响了公园广场的美观度和安全性。
因此,进行公园广场亮化工程,更新和改善公园广场的照明设施,就显得非常必要。
2. 项目目标本项目的目标是通过对公园广场的亮化工程进行改造升级,提升公园广场的照明亮度和美观度,同时降低能耗,增加照明设施的使用寿命,提高公园广场的安全性和舒适性,为市民提供更好的休闲娱乐空间。
3. 项目范围本项目范围包括对公园广场的所有照明设施进行更新更换,包括路灯、草坪灯、喷泉灯等。
同时,还包括对亮化控制系统、照明设计方案的优化和改进。
4. 技术方案4.1 照明设施更换首先,需要对公园广场的所有照明设施进行全面的检查和评估,确定需要更换的设施种类和数量。
然后,根据公园广场的实际情况,在合适的位置安装新型节能环保的LED照明设施,以提高亮度和降低能耗。
4.2 亮化控制系统为了更好地控制照明设施的亮度和节能性,需要对公园广场的亮化控制系统进行改造和升级。
可以采用智能控制系统,根据不同时间段和人流量来调节照明亮度,以达到节能的目的。
4.3 照明设计方案针对公园广场的不同区域和功能,需要设计合理的照明方案,使各个区域的照明效果更加美观和舒适。
同时,还需要注重照明色彩的选择和搭配,以增加公园广场的视觉吸引力。
5. 施工方案施工过程中,需要做好现场施工管理和安全监控工作,确保施工过程中不影响公园广场的正常使用。
同时,要选择质量可靠的照明设施和配件,确保施工质量和工程效果。
6. 竣工验收完成施工后,需要进行竣工验收,确保工程质量和效果符合设计要求。
同时,要对新装的照明设施进行调试和试运行,保证设施的正常使用和省能降耗的效果。
7. 预算及管理在项目的预算和管理中,要做好成本控制和进度管理工作,确保工程能够按时按质完成,不超过预算。
广场施工技术方案
(一)施工准备
1.材料准备
广场铺装工程中,铺装材料准备工作较大,为此在确定方案时应根据铺装广场的实际尺寸进行图上放样,确定方案中边角的方案调节问题及广场与园路交接处的过渡方案,然后再确定各种花岗石的数量及边角料规格、数量。
因为在实际施工中,往往会遇到上列问题。
2.场地放样
按照设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。
然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。
3.地形复核
对照园路广场竖向设计平面图,复核场地地形。
各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。
(二)场地平整与找坡
1.挖方与填方施工
填方区的堆填顺序应当先深后浅、先分层填实深处,后填浅处,每填一层就夯实一层。
直到设计的标高处。
挖方过程中挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,以后再填入花坛、种植地中。
2.场地平整与找坡
挖填方工程基本完成后,对挖填出的新地面进行整理。
要铲平地面,变地面平整度变化限制在0.05米内。
根据各坐标桩标明的该点填挖高度数据和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。
3.根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方
式,调整连接点的地面标高。
还要确认地面排水口的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降低最低。
(三)地面施工
1.基层施工
施工程序:
摊铺碎石→稳压→散填充料→压实→铺摊嵌缝料→碾压
(1)摊铺碎石:
可用几块10cm左右的方木或砖块放在夯实后的素土基础上,用人工摊铺碎石(碎石强度不低于8级,软硬不同的石料不能渗用)。
以标定的摊铺厚度,木块或砖块随铺随挪动。
摊铺碎石一次上齐,上料应使用铁叉,要求大小颗粒均匀分布,纵横断面符合要求厚度一致。
料底尘土要清理出去。
(2)稳压:
先用10-12T压路机碾压,碾速宜慢,每分钟约为25-30米,后轮重叠宽1/2,先沿整修过的路肩一起碾压,往返压两遍,即开始自路面边缘压至中心。
碾压一遍后,用路拱桥板及小线绳检验路拱及平整度。
局部不平处,要去高垫低。
去高是将多余的碎石均匀捡出,不得用铁锹集中铲除。
垫低是将低洼部分挖松,均匀地铺撒碎石,至符合标高后,洒少量水花,再继续碾压,至碎石初步稳定无明显位移为止。
这个阶段一般需压3-4遍。
(3)撒填充料:
将粗砂或灰土(石灰剂量8-12%)均匀撒在碎石上,用扫帚扫入碎石缝里,然后用洒水车或喷壶均匀洒一次水。
水流冲出的空隙再以砂或灰土补充,至不再有空隙并露出碎石尖为止。
(4)压实:
用10-12吨压路机继续碾压,碾速稍快,每分钟60-70米,一般碾4-6遍(视碎石软硬而定),切忌碾压过多,以免石料过于破碎。
(5)铺撒嵌缝料
大块碎石压实后,立即用10-12T压路机进行碾压,一般碾压2-3遍,碾压至表面平整稳定后无明显轮迹为止。
(6)碾压
嵌缝料扫匀后,立即用10-12T压路机进行碾压,10-12T压路机进行碾压,一般需压2-3遍,碾压至表面平整稳定无明显轮迹为止。
(7)
2.稳定层施工
(1)在完成的基层上定点放线,每10cm为一点,根据设计标高,边线放中间桩和边桩。
并在广场整体边线处放置挡板。
挡板的高度为10cm以上,但不要太高,并在挡板划好标高线。
(2)复核、检查和确认广场边线和各设计标高点的正确无误后,可进入下道工序。
(3)在浇筑混凝土稳定前,在干燥的基层上洒一层水或1:3砂浆。
(4)按设计的材料比例配制、浇筑、捣实混凝土,并用长1米以上的直尺将顶面刮平,顶面稍干一点,再用抹灰砂板至设计标高。
施工中要注意做出路面的横坡和纵坡。
(5)混凝土面层施工完成后,应及时开始养护,养护期为7天以上,冬季施工后养护期还应更长一点。
可用湿的稻草、湿砂及塑料膜覆盖在路面上进行养护。
3、面层施工
(1)、施工准备
材料:
石料的品种、规格、图案、颜色按设计图验收,并应分类存放。
作业条件:
1)、做好墙柱面、天棚(天花)、吊顶及楼地面的防水层和保护层。
2)、门框和楼地面预埋件及水电设备管线等施工完毕并经检查合格。
3)、各种立管孔洞等缝隙应先用细石混凝土灌实堵严(细小缝隙可用水泥砂浆灌堵)。
4)、在四周墙身弹好+50厘米的水平墨线。
各开间中心线(十字线)及花样品种分隔线。
(2)、操作工艺:
1)、先将石板块背面刷干净,铺贴时保持湿润。
2)、根据水平线、中心线(十字线),按预排编号铺好每一开间及走廊左右两侧标准行(封路)后,再进行拉线铺贴。
3)、铺贴前应先将基层浇水湿润,再刷素水泥浆(水泥比为0.5左右),水泥浆应随刷随铺砂浆,并不得有风干现象。
4)铺干硬性水泥砂浆(一般配合比为1:3,以湿润松散、手握成团不泌水为准)找平层,虚铺厚度以25-30厘米为宜,放上石板块时高出预定完成面约3-4厘米为宜)用铁抹子(灰匙)拍实抹平,然后进行石板块预铺,并应对准纵横缝,用木锤着力敲击板中部,振实砂浆至铺设高度后,将石板掀起,检查砂浆表面与石板底相吻合后(如有空虚处,应用砂浆填补),在砂浆表面先用喷壶适量洒水,再均匀撒一层水泥粉,把石板块对准铺贴。
铺贴时四角要同时着落。
再用木锤着力敲击至平正。
5)铺贴顺序应从离向外逐行挂线铺贴。
缝隙宽度如设计没有要求时,对于花岗岩、大理石不应大于1毫米,对于水磨石块不应大于2茂密。
6)铺贴完成24小时后,经检查石板块表面无断裂、空鼓后,用稀水泥(颜色与石板块调和)刷缝填饱满,并随即用干布擦净至无残灰、污迹为止。
铺好石板块两天内禁止行人和堆放物品。
