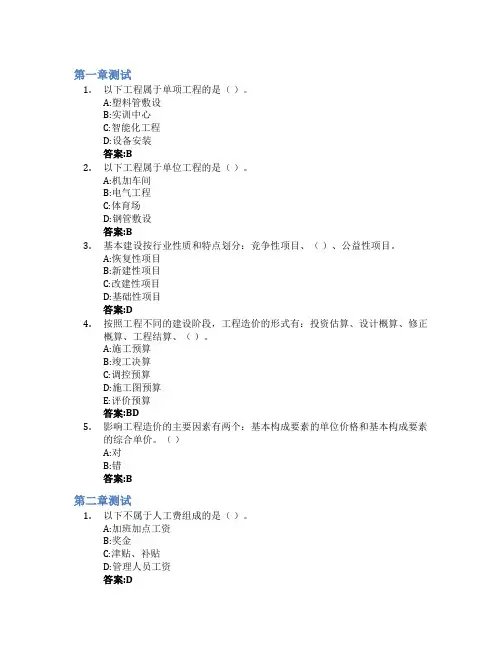

第一章测试1.以下工程属于单项工程的是()。
A:塑料管敷设B:实训中心C:智能化工程D:设备安装答案:B2.以下工程属于单位工程的是()。
A:机加车间B:电气工程C:体育场D:钢管敷设答案:B3.基本建设按行业性质和特点划分:竞争性项目、()、公益性项目。
A:恢复性项目B:新建性项目C:改建性项目D:基础性项目答案:D4.按照工程不同的建设阶段,工程造价的形式有:投资估算、设计概算、修正概算、工程结算、()。
A:施工预算B:竣工决算C:调控预算D:施工图预算E:评价预算答案:BD5.影响工程造价的主要因素有两个:基本构成要素的单位价格和基本构成要素的综合单价。
()A:对B:错答案:B第二章测试1.以下不属于人工费组成的是()。
A:加班加点工资B:奖金C:津贴、补贴D:管理人员工资答案:D2.以下不属于材料费组成的是()。
A:采购及保管费B:现场检验费C:运杂费D:材料原价答案:B3.以下不属于规费范畴的是()。
A:失业保险费B:工伤保险费C:工会经费D:住房公积金答案:C4.定额内带有括号的材料均为【】,其括号中的数量为该主要材料的【】。
()A:零星材料B:主要材料C:消耗量D:损耗量E:辅助材料答案:BC5.本定额凡注有“以内”“以下”者均不包括本身,而“以上”“以外”者,均包括本身。
()A:对B:错答案:B第三章测试1.主要材料是指构成()的材料。
A:辅助材料B:零星材料C:损耗材料D:工程实体答案:D2.预算价格是指材料从()到达工地仓库后出库的综合平均价格。
A:销售部门B:供应部门C:来源地D:仓库答案:C3.国家政策、法规的改变将会对市场产生巨大的影响,这种因体制发生变化而产生的材料价格变化称为()。
A:势差B:时差C:地差D:制差答案:D4.电气设备预算价格由设备原价、()、包装费、()、采购及保管费等费用组成。
()A:手续费B:税金C:运杂费D:车船费E:预算费答案:AC5.电气设备可划分为两大类:一类是标准型设备,另一类是非标准型设备。

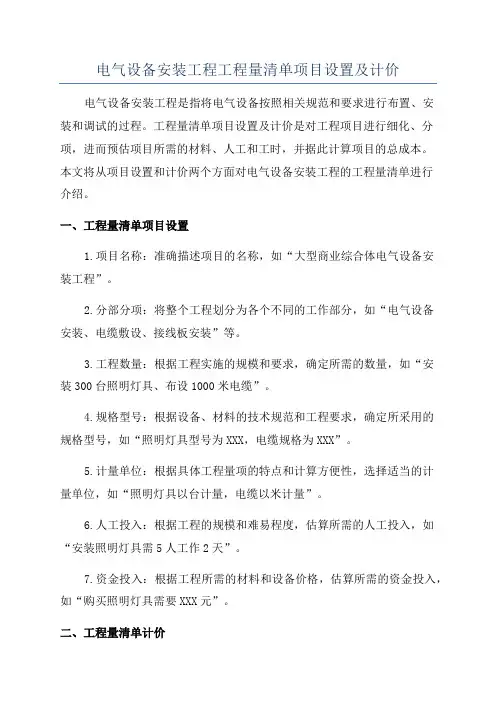

电气设备安装工程工程量清单项目设置及计价电气设备安装工程是指将电气设备按照相关规范和要求进行布置、安装和调试的过程。
工程量清单项目设置及计价是对工程项目进行细化、分项,进而预估项目所需的材料、人工和工时,并据此计算项目的总成本。
本文将从项目设置和计价两个方面对电气设备安装工程的工程量清单进行介绍。
一、工程量清单项目设置1.项目名称:准确描述项目的名称,如“大型商业综合体电气设备安装工程”。
2.分部分项:将整个工程划分为各个不同的工作部分,如“电气设备安装、电缆敷设、接线板安装”等。
3.工程数量:根据工程实施的规模和要求,确定所需的数量,如“安装300台照明灯具、布设1000米电缆”。
4.规格型号:根据设备、材料的技术规范和工程要求,确定所采用的规格型号,如“照明灯具型号为XXX,电缆规格为XXX”。
5.计量单位:根据具体工程量项的特点和计算方便性,选择适当的计量单位,如“照明灯具以台计量,电缆以米计量”。
6.人工投入:根据工程的规模和难易程度,估算所需的人工投入,如“安装照明灯具需5人工作2天”。
7.资金投入:根据工程所需的材料和设备价格,估算所需的资金投入,如“购买照明灯具需要XXX元”。
二、工程量清单计价1.材料费:根据清单中所列的项目和数量,查询材料市场价格,计算所需材料的成本。
如“照明灯具材料费=照明灯具单价×数量”。
2.人工费:根据清单中所列的人工投入和工程难易程度,查询劳务市场价格,计算所需人工的成本。
如“安装照明灯具人工费=安装工人日工资×人工投入”。
3.其他费用:除了材料和人工费用,还要考虑其他与工程有关的费用,如设备租赁费、场地费、运输费等。
如“运输费=装载材料的车辆运输费用”。
4.总成本:将材料费、人工费、其他费用相加,得出整个工程的总成本。
如“总成本=材料费+人工费+其他费用”。
三、工程量清单的编制原则1.准确性原则:清单内容必须准确无误,避免漏项、重项或错误。

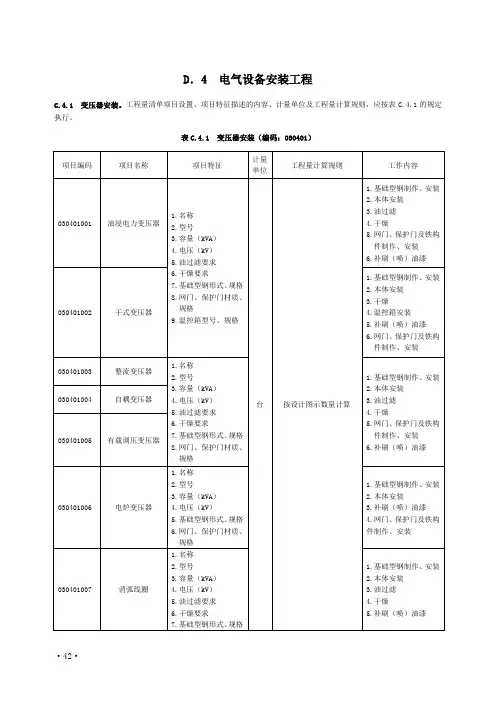

D.4 电气设备安装工程C.4.1 变压器安装。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.1的规定执行。
表C.4.1 变压器安装(编码:030401)C.4.2 配电装置安装。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.2的规定执行。
表C.4.2 配电装置安装(编码:030402)表C.4.2 (续)C.4.3 母线安装。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.3的规定执行表C.4.3 母线安装(编码:030403)C.4.4 控制设备及低压电器安装。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.4的规定执行。
表C.4.4 控制设备及低压电器安装(编码:030404)C.4.5 蓄电池安装。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.5的规定执行。
表C.4.5 蓄电池安装(编码:030405)C.4.6 电机检查接线及调试。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.6的规定执行。
表C.4.6 电机检查接线及调试(编码:030406)表C.4.6 (续)C.4.7 滑触线装置安装。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.7的规定执行。
表C.4.7 滑触线装置安装(编码:030407)C.4.8 电缆安装。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.8的规定执行。
表C.4.8 电缆安装(编码:030408)定执行。
表C.4.9 防雷及接地装置(编码:030409)的规定执行。
表C.4.10 10KV以下架空配电线路(编码:030410)C.4.11 电气调整试验。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.11的规定执行。

C.2.1 变压器说明一、油浸电力变压器安装定额同样适用于自耦式变压器,带负荷调压变压器及并联电抗器安装。
电炉变压器按同容量电力变压器乘以系数2.0,整流变压器执行同容量电力变压器定额乘以系数1.60。
变压器的器身检查:4000KV·A 以下是按吊芯检查考虑,4000KV·A以上是按吊钟罩考虑,如果4000KV·A以上的变压器需吊芯检查时,定额机械台班乘以系数2.0。
二、干式变压器如果带有保护外罩时,人工和机械乘以系数1.2。
三、整流变压器、消弧线圈、并联电抗器的干燥,执行同容量变压器干燥定额,电炉变压器按同容量变压器干燥定额乘以系数2.0。
四、变压器油是按设备带来考虑的,但施工中变压器油的过滤损耗及操作损耗已包括在有关定额中。
五、变压器安装过程中放注油、油过滤所使用的油罐,已摊入油过滤定额中。
六、定额不包括下列工作内容:1.变压器干燥棚的搭拆工作,若发生时可按实计算。
2.变压器铁梯及母线铁构件的制作、安装。
另执行本册铁构件制作、安装定额。
3.瓦斯继电器的检查及试验已列入变压器系统调整试验定额内。
4.端子箱、控制箱的制作、安装,另执行本册相应定额。
5.二次喷漆发生时按本册相应定额执行。
七、杆上变压器安装不包括变压器调试、抽芯、干燥工作。
工程量计算规则一、变压器安装,可按不同容量以“台”为计量单位。
二、干式变压器如果带有保护罩时,其定额人工和机械乘以系数2.0。
三、变压器通过试验,判定绝缘受潮时才需进行干燥,所以只有需要干燥的变压器才能计取此项费用,以“台”为计量单位。
四、消弧线圈的干燥按同容量电力变压器干燥定额执行,以“台”为计量单位。
五、变压器油过滤不论过滤多少次,直到过滤合格为止,以“t”为计量单位,其具体计算方法如下:1.变压器安装定额未包括绝缘油的过滤,需要过滤时,可按制造厂提供的油量计算。
2.油断路器及其他充油设备的绝缘油过滤,可按制造厂规定的充油量计算。
电气设备安装工程计量与计价,实践报告在施工过程中,电气设备安装工程的计量和计价对施工过程以及施工质量都有很大的影响。
而且在进行工程结算时,也是比较困难的。
所以在这次装修中,我结合我所学技术理论,就电气设备安装工程计量与计价内容和方法进行了一系列的学习和研究。
电气设备安装工程是一项复杂、技术含量高、利润较高的工作。
同时它还承担着给业主提供优质服务的重要职责。
由于对它的认识不足和技术含量不够高,在实际施工中往往会出现差错以及浪费钱财等现象。
而电气设备安装工程计量则是这方面工作能否有效进行的关键环节,是一个很重要但又容易被忽视的地方。
一、电气设备安装工程在施工过程中,电气设备安装工程的安装是一个很复杂、技术含量很高的工程,其与结构,材料,工艺技术都有着密不可分的关系。
在安装前,要先测量好其设计图纸和相应安装工艺规范,然后根据图纸设计的规范选择合适的电气设备,在安装时需要注意的是,电气设备的安装尺寸要符合设计图纸,在安装时要遵循有关的施工规范,对电气产品的规格尺寸以及各种性能进行正确的计算。
在安装时还要注意电气设备与各种管道的连接问题以及电气设备与电气系统及控制电路之间的相互影响关系。
在电气施工中,为了使施工质量达到合格要求及控制质量的目的,就需要进行电气设备操作人对电气设备安装工程进行安装检测和调试工作和电气安装工作人员的技术水平检测工作以及对施工质量进行监督检查工作,以确保施工质量合格且工程顺利完成。
在施工期间,为了使电气安装工程处于良好状态以满足业主对其工程质量的要求并获得良好经济效益,就需要对安装工作进行施工计量工作。
这就要求电气安装施工人员要熟悉工程的各项操作规范以及标准要求以保证工程施工计量的准确性和规范性。
二、施工工艺在施工工艺方面,由于电气设备安装工程施工工艺的不同,也就导致了施工工艺的差别,同时也影响了施工过程中的最终结算价格。
由于电气设备安装工程施工工艺中存在着一定的缺陷或者说是缺陷多发地,所以在实施电气设备安装工程中要及时发现并纠正,以保证工程的顺利施工。
