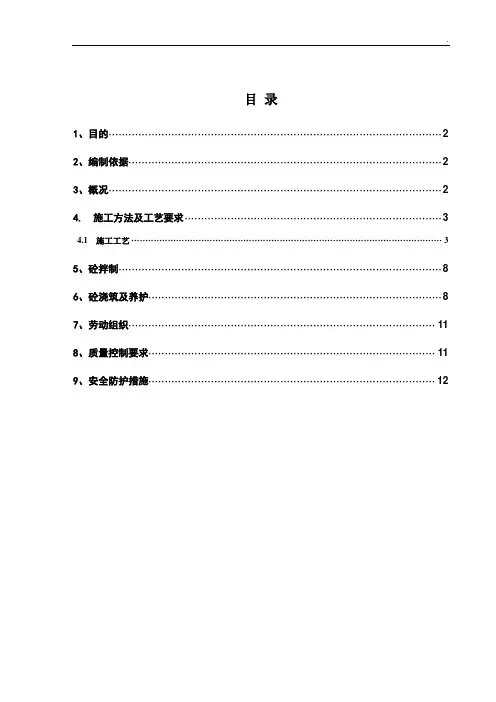

目录1、目的 (2)2、编制依据 (2)3、概况 (2)4. 施工方法及工艺要求 (3)4.1 施工工艺 (3)5、砼拌制 (8)6、砼浇筑及养护 (8)7、劳动组织 (11)8、质量控制要求 (11)9、安全防护措施 (12)承台施工作业指导书1、目的明确承台施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范承台作业施工。
2、编制依据《铁路混凝土工程施工技术指南》(TZ210-2005);《客运专线铁路桥涵工程施工技术指南》(TZ213-2005);《铁路混凝土与砌体工程施工规范》(TB10210-2001);《客运专线铁路桥涵工程施工质量验收暂行标准》(铁建设[2005]160号);《铁路混凝土与砌体工程施工质量验收标准》(TB10424-2003);《铁路工程基桩检测技术规程》(TB10218-2008);《钢筋焊接及验收规程》 (JGJ18-2003);《砼泵送施工技术规程》(JG/T3064-1999);《施工图设计文件》3、概况本管段工程位于运城至西安段,本段位于渭南市境内,里程桩号为DK806+885.24~DK819+113.54,总长度12.2km。
承台工程从1483#~1833#墩,共计351个。
由于我标部分段地质较好所以基坑开挖施工采取放坡开挖;而对于1642、1643、1661、1668、1692、1708、1709、1720、1758、1776、1793号墩距渠或路较近,承台开挖不放坡,施工采用壁厚30cm的C20混凝土套箱支护4. 施工方法及工艺要求4.1 施工工艺承台施工工艺流程图如下:图4.1-1 承台施工工艺流程图4.1.1、基坑开挖及垫层施工1、机械挖基必须有专人现场指挥保证安全及保护桩基,开挖尺寸应满足基础施工要求,基底周边比设计尺寸增宽80cm,避免超挖和扰动原地基,超挖松动部分应予清除。
视土质和渗水情况进行适当放坡,一般坡比采取1:0.5,基坑周围设置20cm×20cm的排水沟,并在四角设集水坑集中排水。
