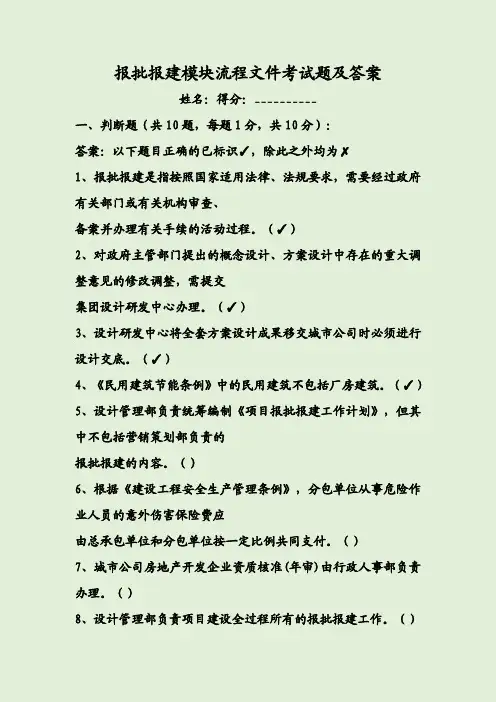

报批报建模块流程文件考试题

姓名:得分:__________

一、判断题(共10题,每题1分,共10分):

答案:以下题目正确的已标识✓,除此之外均为✗

1、报批报建是指按照国家适用法律、法规要求,需要经过政府有关部门或有关机构审查、

备案并办理有关手续的活动过程。(✓)

2、对政府主管部门提出的概念设计、方案设计中存在的重大调整意见的修改调整,需提交

集团设计研发中心办理。(✓)

3、设计研发中心将全套方案设计成果移交城市公司时必须进行设计交底。(✓)

4、《民用建筑节能条例》中的民用建筑不包括厂房建筑。(✓)

5、设计管理部负责统筹编制《项目报批报建工作计划》,但其中不包括营销策划部负责的

报批报建的内容。()

6、根据《建设工程安全生产管理条例》,分包单位从事危险作业人员的意外伤害保险费应

由总承包单位和分包单位按一定比例共同支付。()

7、城市公司房地产开发企业资质核准(年审)由行政人事部负责办理。()

8、设计管理部负责项目建设全过程所有的报批报建工作。()

9、工程施工过程中,修建道路有可能影响消防队灭火救援的,有关单位必须事先经过当地

消防机构批准()

10、在预售商品房时应具备“五证”,“五证”的办理无先后顺序,但必须在预售前办理完

成,否则不允许销售。()

二、选择题(共10题,每题2分,共20分)

1、单位工程施工组织设计的内容包括(ABE)。

A.工程概况及施工特点

B.施工方案

C.作业区施工平面布置设计

D.施工总进度计划

E.单位工程施工准备工作计划

2、以下(ACD)为在《预售许可证》办理时需准备的资料。

A:工程进度报告B:《房地产买卖合同》(预售)C:验证报告D:预售查丈报告

3、根据《建筑施工许可办法》下列不属于建设单位申请施工许可证的前提条件(A )

A、已经取得安全生产许可证

B、办理了工程质量监督手续

C、有满足施工需要的施工图纸

D、已经取得规划许可证

4、申请建设用地规划许可证的情形包括(AB )。

A、新建、迁建需要使用土地的

B、需改变本单位土地使用性质的

C、农村村民建宅

D、原址改建、扩建需要使用本单位土地的

E、不改变本单位土地使用性贡的扩建

5、关于质量管理体系八项原则的说法,正确的有(BCDE)。

A.以产品为相关焦点

B.将相关资源和活动作为过程进行管理

C.领导者确立本组织统一的质量宗旨和方向

D.全员参与

E.以事实为依据作出决策

6、承包人向发包人索赔时,所提交索赔文件的主要内容包括(ABCD)。

A.索赔证据

B.索赔事件总述

C.索赔合理性论述

D.索赔要求计算书

E.索赔意向通知

7、建设工程项目管理就是自项目开始到项目完成,通过(D)使项目目标得以实现。

A.项目策划和项目组织

B.项目控制和项目协调

C.项目组织和项目控制

D.项目策划和项目控制

8、(单选题)下列表述正确的是:( D )

A、建设用地规划许可证,是土地部门审批土地的参考依据

B、未取得建设用地规划许可证,土地部门在任何地点批准的土地使用文件均无效

C、建设用地规划管理须合理制定土地使用费标准

D、建设用地规划管理不包括制定土地使用费标准的内容

9、(单选题)建设单位应向城市(D)填写建设项目选址意见书申请表或提出建

设项目选址的书面申请。

A.规划设计单位B.选址规划单位C.人民政府

D.规划行政主管部门

10、政府建设工程质量监督机构参与建设工程项目竣工验收会议,其目的是( B )。

A.对建设过程质量情况进行总结,签发竣工验收意见书。

B.对验收的程序、组织、方法、过程等进行监督。

C.对影响结构安全的工程实体质量进行检测

D.对影响使用功能的相关分部工程进行功能检测

三、简答题(共4题,每题5分,共20分):

1、总承包工程施工许可证的办理需要哪些部门的配合或协助提供哪些资料?

回答要点:

设计管理部依据项目开发进度及适用法律法规要求申报《建筑工程施工许可证》、提供审图报告及图纸等资料;采购管理部提供报批报建所需中标单位资质及合同等资料;

项目部提供施工方案及专家评审意见;集团战略投资中心、城市公司相关部门提供保函;

成本管理部提供预算书。

2、请简述项目质量监督和安全监督申请手续的主要内容。

回答要点:

安全监督手续:(1)规划、用地许可证;(2)已完成招投标工作并签订了施工承包合同;(3)施工企业、项目经理具有相应的资质、资格证书;(4)施工企业已制订施工组织设计、安全技术措施等;(5)安全防护用品,机械设备配备合格、齐全,特种作业人员证件合格;(6)具备建筑工程开工前的其他条件。

办理建设工程质量监督手续须提供资料

1、建设工程质监申请表

2、建设工程立项批文、建设工程规划许可证

3、施工、监理中标通知书

4、勘察、设计、施工、监理合同及其单位营业执照副本、资质证书(含各上岗人员资格证书);建设单位项目负责人委托书

5、岩土工程勘察及施工图设计文件审查报告和批准书

6、岩土工程勘察及施工图设计文件

7、消防审核意见书

3、请简述开展竣工测绘工作的主要前提条件。

回答要点:

1工程主体封顶;

2外立面施工完成,脚手架、施工机械(施工电梯、塔吊)拆除完毕;

3分户墙体砌筑完毕,公共分摊界线明确;

4室外配套基本形成(道路、绿化);

5临时建筑、构筑物拆除(施工用房、水池、围墙、变压器);

6楼梯、过道、地下室通电,障碍物清除;

7完成相关的装饰工程;

4、请简述在项目修建临时设施阶段的主要报批报建工作和职责分工。

回答要点:
