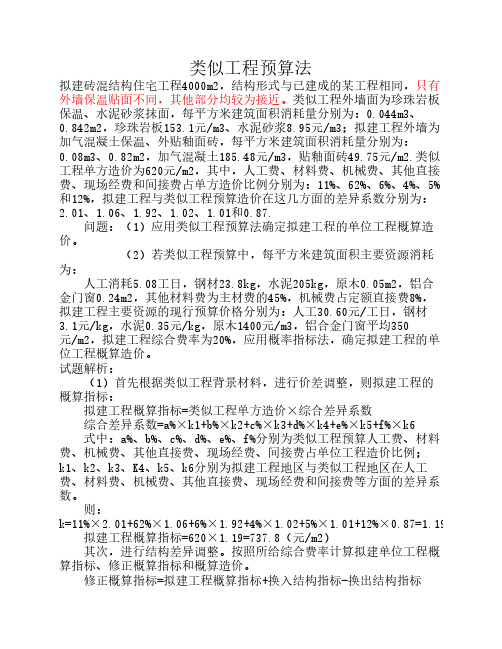

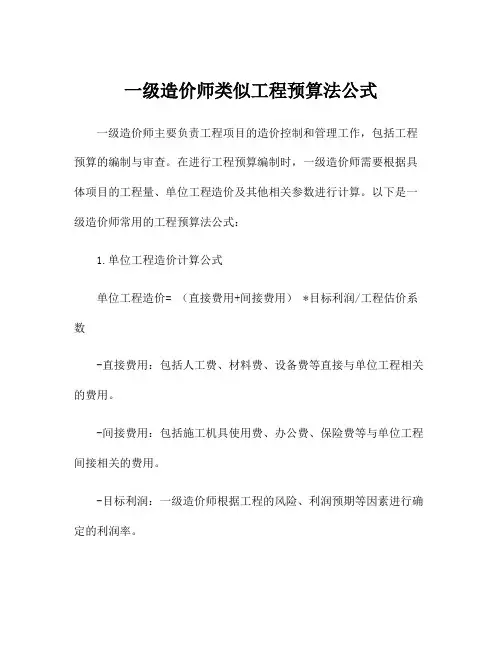

一级造价师类似工程预算法公式一级造价师主要负责工程项目的造价控制和管理工作,包括工程预算的编制与审查。
在进行工程预算编制时,一级造价师需要根据具体项目的工程量、单位工程造价及其他相关参数进行计算。
以下是一级造价师常用的工程预算法公式:
1.单位工程造价计算公式
单位工程造价= (直接费用+间接费用) *目标利润/工程估价系数
-直接费用:包括人工费、材料费、设备费等直接与单位工程相关的费用。
-间接费用:包括施工机具使用费、办公费、保险费等与单位工程间接相关的费用。
-目标利润:一级造价师根据工程的风险、利润预期等因素进行确定的利润率。
-工程估价系数:一级造价师根据经验和项目特点进行确定的调整
系数。
2.总造价计算公式
总造价=单位工程造价*项目总工程量
项目总工程量是指整个工程项目的所有单位工程的工程量之和。
除了上述常用的工程预算法公式,一级造价师在实际工作中还需
要根据具体项目的特点和要求进行合理的拓展和调整。
例如,在考虑
风险因素时,可以根据不同工程类型和施工环境等因素,增加风险费
用的计算;在进行项目成本控制时,可以采用挣值分析法等管理方法
进行预算控制等等。
一级造价师需要根据工程项目的实际情况和相关
法规,结合自身经验和专业知识,对预算法公式进行灵活运用和调整,以保证预算的准确性和有效性。
第三章建设项目决策和设计阶段工程造价的预测(6)(3)类似工程预算法利用技术条件与设计对象相类似的已完工程或在建工程的工程造价资料来编制拟建工程设计概算的方法。
适用:拟建工程项目在建筑面积、结构构造特征要与已建工程基本一致,如层数相同、面积相似、结构相似、工程地点相似等,采用此方法时必须对建筑结构差异和价差进行调整。
①建筑结构差异的调整(同概算指标法)结构变化修正概算指标(元/m2)=J+Q1P1-Q2P2②价差调整■造价资料有人、材、机用量时,采用拟建工程所在地的人、材、机的单价,计算人、材、机费,再取费。
■造价资料只有人、材、机费和企业管理费费用或费率时,对价格差异进行调整。
D=A×KK=a%×K1+b%×K2+c%×K3+d%×K4式中:D--拟建工程成本单价;A--类似工程成本单价;K--成本单价综合调整系数;成本单价,企业内部可控的。
税金、利润、规费,不是通过调差来计算的,受市场和政策影响。
调差只调成本,然后再计算利润、规费和税金a%、b%、c%、d%——类似工程预算的人工费、材料费、施工机具使用费、企业管理费占预算成本的比重,如:a%=类似工程人工费/类似工程预算成本×100%,b%、c%、d%类同;K 1、K2、K3、K4——拟建工程地区与类似工程预算造价在人工费、材料费、施工机具使用费、企业管理费之间的差异系数,如:K1=拟建工程概算的人工费(或工资标准)/类似工程预算人工费(或地区工资标准),K2、K3、K4类同。

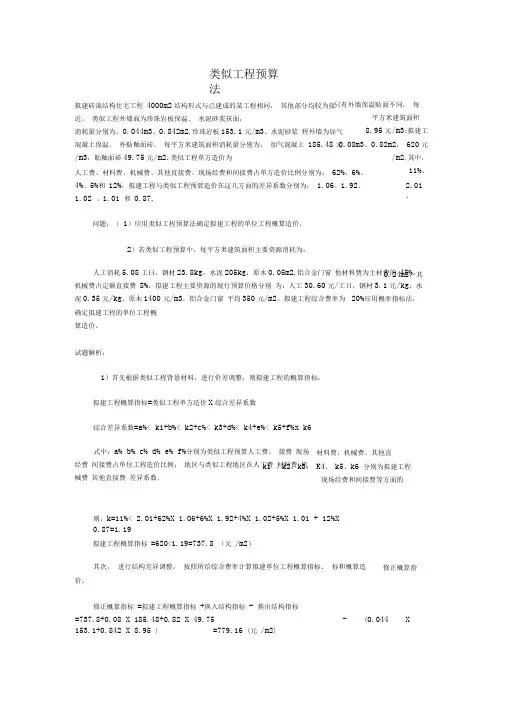

【例3.2.2】某地拟建一工程,与其类似的已完工程单方工程造价为4500元/m2,其中人工、材料、施工机具使用费分别占工程造价的15%、55%和10%,拟建工程地区与类似工程地区人工、材料、施工机具使用费差异系数分别为1.05.1.03和0.98。
假定以人、材、机费用之和为基数取费,综合费率为25%。
用类似工程预算法计算的拟建工程适用的综合单价。

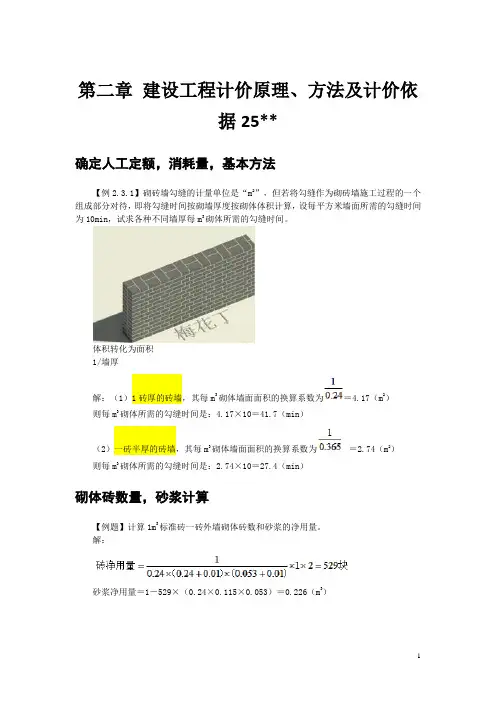

第二章建设工程计价原理、方法及计价依据25**确定人工定额,消耗量,基本方法【例2.3.1】砌砖墙勾缝的计量单位是“m2”,但若将勾缝作为砌砖墙施工过程的一个组成部分对待,即将勾缝时间按砌墙厚度按砌体体积计算,设每平方米墙面所需的勾缝时间为10min,试求各种不同墙厚每m3砌体所需的勾缝时间。
体积转化为面积1/墙厚解:(1)1砖厚的砖墙,其每m3砌体墙面面积的换算系数为=4.17(m2)则每m3砌体所需的勾缝时间是:4.17×10=41.7(min)(2)一砖半厚的砖墙,其每m3砌体墙面面积的换算系数为=2.74(m2)则每m3砌体所需的勾缝时间是:2.74×10=27.4(min)砌体砖数量,砂浆计算【例题】计算1m3标准砖一砖外墙砌体砖数和砂浆的净用量。
解:砂浆净用量=1-529×(0.24×0.115×0.053)=0.226(m3)块料面层计算【2.3.4】用1:1水泥砂浆贴150mm×150mm×5mm瓷砖墙面,结合层厚度为10mm,试计算每100m2瓷砖墙面中瓷砖和砂浆的消耗量(灰缝宽为2mm)。
假设瓷砖损耗率为1.5%,砂浆损耗率为1%。
解:每100m2瓷砖墙面中瓷砖的净用量==4328.25(块)每100m2瓷砖墙面中瓷砖的总消耗量=4328.25×(1+1.5%)=4393.17(块)每100m2瓷砖墙面中结合层砂浆净用量=100×0.01=1(m3)每100m2瓷砖墙面中灰缝砂浆净用量=[100-(4328.25×0.15×0.15)]×0.005=0.013(m3)每100m2瓷砖墙面中水泥砂浆总消耗量=(1+0.013)×(1+1%)=1.02(m3)材料单价组成和确定方法例题】某建设项目水泥(适用13%增值税率)从两个地方采购,其采购量及有关费用如下表所示,求该工地水泥的单价(表中原价、运杂费均为含税价格,且材料采用“两票制”支付方式)。
类似工程预算法拟建砖混结构住宅工程4000m2,结构形式与已建成的某工程相同,只有外墙保温贴面不同,其他部分均较为接近。

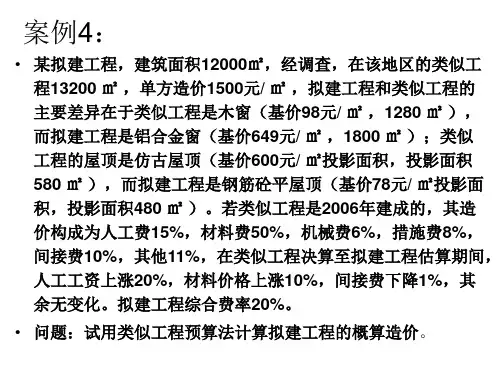

类似工程外墙面为珍珠岩板保温、水泥砂浆抹面,每平方米建筑面积消耗量分别为:0.044m3、0.842m2,珍珠岩板153.1元/m3、水泥砂浆8.95元/m3;拟建工程外墙为加气混凝土保温、外贴釉面砖,每平方米建筑面积消耗量分别为:0.08m3、0.82m2,加气混凝土185.48元/m3,贴釉面砖49.75元/m2.类似工程单方造价为620元/m2,其中,人工费、材料费、机械费、其他直接费、现场经费和间接费占单方造价比例分别为:11%、62%、6%、4%、5%和12%,拟建工程与类似工程预算造价在这几方面的差异系数分别为:2.01、1.06、1.92、1.02、1.01和0.87. 问题:(1)应用类似工程预算法确定拟建工程的单位工程概算造价。
(2)若类似工程预算中,每平方米建筑面积主要资源消耗为: 人工消耗5.08工日,钢材23.8kg,水泥205kg,原木0.05m2,铝合金门窗0.24m2,其他材料费为主材费的45%,机械费占定额直接费8%,拟建工程主要资源的现行预算价格分别为:人工30.60元/工日,钢材3.1元/kg,水泥0.35元/kg,原木1400元/m3,铝合金门窗平均350元/m2,拟建工程综合费率为20%,应用概率指标法,确定拟建工程的单位工程概算造价。
试题解析: (1)首先根据类似工程背景材料,进行价差调整,则拟建工程的概算指标: 拟建工程概算指标=类似工程单方造价×综合差异系数 综合差异系数=a%×k1+b%×k2+c%×k3+d%×k4+e%×k5+f%×k6 式中:a%、b%、c%、d%、e%、f%分别为类似工程预算人工费、材料费、机械费、其他直接费、现场经费、间接费占单位工程造价比例;k1、k2、k3、K4、k5、k6分别为拟建工程地区与类似工程地区在人工费、材料费、机械费、其他直接费、现场经费和间接费等方面的差异系数。
工程造价案例分析模拟真题及答案案例分析题一拟建砖混结构教学楼建筑面积701.71m2,外墙为二砖外墙,M7.5混合砂浆砌筑,其结构形式与已建成的某工程相同,只有外墙厚度不同,其他部分均较为接近。
类似工程外墙为一砖半厚,M5.0混合砂浆砌筑,每平方米建筑面积消耗量分别为:普通粘土砖 0.535千块,砂浆0.24m3,普通粘土砖134.38元/千块,M5.0砂浆148.92元/m3,拟建工程外墙为二砖外墙,每平方米建筑面积消耗量分别为:普通粘土砖0.531千块,砂浆0.245m3,M7.5砂浆165.67元/m3。
类似工程单方造价为583元/m2,其中,人工费、材料费、机械费、间接费和其他取费占单方造价比例,分别为:18%、55%、6%、3%、18%,拟建工程与类似工程预算造价在这几方面的差异系数分别为:1.91、1.03、1.79、1.02和0.88。
问题:1.应用类似工程预算法确定拟建工程的单位工程概算造价。
2.若类似工程预算中,每平方米建筑面积主要资源消耗为:人工消耗4.8工日,水泥225kg,钢材15.8kg,木材0.05m3,铝合金门窗0.2m2,其他材料费为主材费41%,机械费占定额直接费8%,拟建工程主要资源的现行预算价格分别为:人工22.88元/工日,钢材3.2元/kg,水泥0.39元/kg,木材1700元/m3,铝合金门窗平均350 元/m2.拟建工程综合费率24%,应用概算指标法,确定拟建工程的单位工程概算造价。
解题思路:本案例主要考核利用类似工程预算法和概算指标法编制拟建工程概算的方法。
答案:问题1:(1)K=18%×1.91+55%×1.03+6%×1.79+3%×1.02+18%×0.88=1.21拟建工程概算指标=583×1.21=703.51元/m2(2)结构差异额=0.531×134.38+0.245×165.67-(0.535×134.38+0.24×148.92)=4.31元/m2(3)修正概算指标=703.51+4.31=707.82元/m2(4)拟建工程概算造价=拟建工程建筑面积×修正概算指标=701.71×707.82=496684.37元问题2:(1)计算拟建工程单位建筑面积的人工费、材料费、机械费。
湖南建设工程包工包料合同计价方法1. 固定总价法呀,这就好比你去买个东西,一口价说定了就不变了。
比如说盖一栋小楼,包公包料谈好 500 万,那不管之后材料涨了还是人工贵了,就都是这个价啦!2. 单价合同计价法呢,就像你去菜市场买菜,每种菜都有个单价。
在工程里,每个工程分项都有个单价,最后根据实际完成的量来算总价。
比如贴瓷砖一平米 100 块,最后贴了 100 平米,那就是 10000 块呀!3. 还有成本加酬金法,这感觉就像你找个朋友帮你办事,你给他报销成本,再给他点好处费。
比如建个小亭子,材料花了 2 万,再给包工的人5000 块酬金。
4. 可调总价法呀,就类似天气有变化一样。
合同总价可以根据一些特定情况调整哦。
像遇到特别恶劣的天气,导致工期延长、成本增加,那价钱是不是也得跟着变一变呀?比如说本来预计三个月完成,结果因为天气拖到了四个月,那总价可能就增加一些啦。
5. 清单计价法,这就如同你列个购物清单一样明明白白。
把工程所有需要的都列出来,标上价格,然后根据这个来计算。
比如需要多少钢筋、多少砖块,都算得清清楚楚的。
6. 概算指标法,像个参考标准一样呢。
比如说修一条路,根据以往类似工程的情况,有个大概的指标,然后依据这个来算价钱。
7. 类似工程预算法,和你找相似的事情来参考一样呀。
找个差不多的已完成工程,根据它的情况来给现在的工程定价。
比如之前有个差不多规模的仓库建好了,那现在建个类似的就可以参考之前的造价呢。
我的观点结论就是:这些包工包料合同计价方法各有各的用处和特点,得根据具体情况来选择合适的呀,这样才能让工程进行得顺顺利利的,大家都满意呢!。

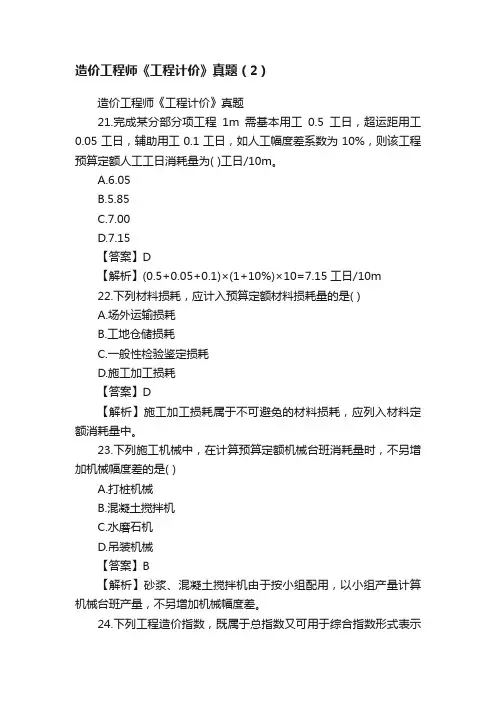

造价工程师《工程计价》真题(2)造价工程师《工程计价》真题21.完成某分部分项工程1m需基本用工0.5工日,超运距用工0.05工日,辅助用工0.1工日,如人工幅度差系数为10%,则该工程预算定额人工工日消耗量为( )工日/10m。
A.6.05B.5.85C.7.00D.7.15【答案】D【解析】(0.5+0.05+0.1)×(1+10%)×10=7.15工日/10m22.下列材料损耗,应计入预算定额材料损耗量的是( )A.场外运输损耗B.工地仓储损耗C.一般性检验鉴定损耗D.施工加工损耗【答案】D【解析】施工加工损耗属于不可避免的材料损耗,应列入材料定额消耗量中。
23.下列施工机械中,在计算预算定额机械台班消耗量时,不另增加机械幅度差的是( )A.打桩机械B.混凝土搅拌机C.水磨石机D.吊装机械【答案】B【解析】砂浆、混凝土搅拌机由于按小组配用,以小组产量计算机械台班产量,不另增加机械幅度差。
24.下列工程造价指数,既属于总指数又可用于综合指数形式表示的是( )A.设备、工器具价格指数B.建筑安装工程造价指数C.单项工程造价指数D.建设项目造价指数【答案】A【解析】BCD三个选项均是用平均数指数形式表示的。
【考点】工程造价指数的类别。
25.某建筑工程报告期各项目费用构成和各单项价格指数如下表所示,则该工程的建筑安装工程造价指数为( )报告期费用(万元)人工费材料费施工机具使用费企业管理理利润、规费、税金1520 3200 580 600 700价格指数 1.08 0.95 1.01 1.03 1A.0.995B.0.996C.0.997D.0.998【答案】A【解析】(1520+3200+580+600+700)/(1520/1.08+3200/0.95+580/1.01+ 600/1.03+700)=0.995【考点】工程造价指数的计算26.建设项目投资决策阶段,在技术方案中选择生产方法时应重点关注( )A.是否选择了合理的物料消耗定额B.是否符合工艺流程的柔性安排C.是否使工艺流程中的工序合理衔接D.是否符合节能清洁要求【答案】D【解析】生产方法选择时,研究拟采用生产方法是否符合节能和清洁的要求,应尽量选择节能环保的生活方法。
单位工程概算的编制方法单位工程概算是确定某一单项工程内的某个单位工程建设费用的总额。
单位工程概算包括建筑工程概算和设备安装工程概算两大类。
一、建筑工程概算(一)概算定额法概算定额法,又称扩大单价法,是指利用概算定额来编制单位建筑工程设计概算的方法。
这是一种比较详细的概算编制方法。
当拟建工程的初步设计或扩大初步设计达到一定深度,其建筑结构要求比较明确、基本上能从设计图中摘算出扩大分部分项工程量时,可采用概算定额法来编制工程概算。
其编制步骤如下:概算定额法编制的概算比较准确,误差率小,要求编制人员熟悉概算定额,并具备一定的设计基本知识,当某些扩大分部分项工程无法从设计图中摘取数据计算其工程量时,可以凭借经验和利用工具手册,构思出其工程量。
(二)概算指标法概算指标是一种采用建筑面积、建筑体积或万元等为单位,以整幢建筑物为依据而编制的指标。
它的数据均来自各种已建建筑物的预算或决算资料,即用已建建筑物的建筑面积(或体积)或每万元除所需的各种人工、材料等而得出。
当初步设计深度较浅,无法准确计算扩大分部分项工程量,但工程采用的技术比较成熟而且有相应工程的概算指标时,可以采用概算指标法来编制工程概算。
由于概算指标是按整幢建筑物单位面积或单位体积表示的价值或工料消耗量,因此它比概算定额更扩大、更综合。
所以,按概算指标编制设计概算也就更简化,但是概算的精度要差些。
在初步设计的工程内容与概算指标规定内容有局部差异时,必须先对原概算指标进行修正,然后用修正后的概算指标来编制工程概算.概算指标修正公式如下:单位建筑面积造价修正概算指标=原单位面积造价概算指标其中,应换出(或换入)的分项工程价值可利用概算定额计算:应换出(或换入)的分项工程价值=应换出(或换入)的分项工程工程量×相应概算定额单价(三)类似工程预算法类似工程预算法是以原有的类似工程的预算为基础,按编制概算指标的方法,求出单位工程的概算指标,再按概算指标法编制建筑工程概算.类似工程,是指工程用途、结构类型、构造特征和装饰标准与拟建工程相似的已建或在建工程.当拟建工程与已建或在建工程相类似,或者概算定额和概算指标不全时,可以采用类似工程预算法来编制建筑工程概算。
2023一级造价工程师经典计算题《案例分析》1专题一:投资估算一、总投资【列1】背景资料:某市一新建工业项目,已知该项目建筑工程费为1500万元,设备投资估算为2000万元,安装工程费用为500万元。
工程建设其他费用1000万元,项目的基本预备费率为5%。
问题:列式计算该新建项目的建设投资。
(结果取整数)答案:工程费用=1500+2000+500=4000(万元)基本预备费:(4000+1000)×5%=250(万元)建设投资=4000+1000+250=5250(万元)二.静态投资估算抵岸价(进口设备原价)=CIF+ 两费四税2【列1】背景资料:某企业投资建设一个工业项目,该项目相关资料和基础数据如下:该项目设备从国外进口,设备交易港装船价为250万美元。
海洋运输公司的现行海运费率6%,海运保险费率为2.5%。
外贸手续费率、银行手续费率、关税税率和增值税率分别按1.5%、0.5%、17%、13%计取。
国内运杂费费率为1%。
美元兑换人民币的汇率均按1美元=6. 2元人民币计算。
问题:列式计算该进口设备的购置费。
(结果保留2位小数)答案:FOB 价=250×6.2=1550.00(万元)国际运费=1550×6%=93.00(万元)运输保险费=(1550+93)/(1-2.5%)×2.5%=42.13(万元)到岸价CIF=1550+93+42.13=1685.13 (万元)银行财务费=1550×0.5%=7.75(万元)外贸手续费=1685.13×1.5%=25.28(万元)关税=1685.13×17%=286.47(万元)增值税=(1685.13+286.47)×13%=256.31(万元)设备抵岸价=1685.13+25.28+7.75+286.47+256.31=2260.94(万元)设备购置费=设备购置费=2260.94×(1+1%)=2283.55(万元)3.建安工程费的计算★★(1)构成法:建筑安装工程费=建筑工程费+安装工程费建筑安装工程费=人工费+材料费+机械设备费+管理费+利润+规费+税金(2)类似工程预算法:D=A×KK=a%K1+b%K2+c%K3+d%K4式中:D—拟建工程单方造价A—类似工程单方造价a%,b%,c%,d%—类似工程单方造价中人工费、材料费、施工机具施工费、管利规税占单方造价的比重K1,K2,K3,K4—拟建工程地区与类似工程预算造价在人、材、机、管利规税之间的差异系数【列1】背景资料:某拟建项目建筑面积11000 m²; 其设计标准、规模与该企业2 年前在另一城市修建的3同类项目相同,已建同类项目的单位建筑工程费用为1600 元/m², 建筑工程的综合用工量为4 . 5工日/m², 综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%。
第三节计价定额的编制一、预算定额消耗量的编制方法(一)预算定额中人工工日消耗量的计算(二)预算定额中材料消耗量的计算(三)预算定额中机械台班消耗量的计算【例题3·案例题】已知某挖土机挖土,一次正常循环工作时间是40秒,每次循环平均挖土量0.3 m3,机械正常利用系数为0.8,机械幅度差为25%。
求该机械挖土方1000 m3的预算定额机械耗用台班量。
【参考答案】机械纯工作一小时循环次数=3600/40=90次/台时机械纯工作一小时正常生产率=90×0.3=27 m3/台班施工机械台班产量定额=27×8×0.8=172.8 m3/台班施工机械台班时间定额=1/172.8=0.00579台班/ m3预算定额机械耗用台班=0.00579×(1+25%)=0.00723台班/ m3挖土方1000 m3的预算定额机械耗用台班量=1000×0.00723=7.23台班二、概算定额和概算指标1.概算定额,2.概算指标,以单位工程为对象,以建筑面积或系统等为单位,规定的人材机消耗量和造价指标。
一般分为“建筑工程概算指标”,“设备及安装工程概算指标”。
三、投资估算指标以建设项目、单项工程或单位工程为对象,综合全过程的费用和成本,作为估算的依据。
第四节设计概算的编制一、单位工程概算的编制(一)土建工程概算1.概算指标法结构变化修正概算指标(元/m2)=J+Q l P l-Q2P2式中:J——原概算指标;Q1——换入新结构的数量;Q2——换出旧结构的数量;P1——换入新结构的单价;P2——换出旧结构的单价。
2.类似工程预算法类似工程造价资料只有人工、材料、机械台班费用和措施费、间接费时可按下面公式调整:D=A•KK=a%K l+b%K2+c%K3+d%K4+e%K5式中D——拟建工程单方概算造价;A——类似工程单方预算造价;K——综合调整系数;a%、b%、c%、d%、e%——类似工程预算的人工费、材料费、机械台班费、措施费、间接费占预算造价的比重,如a%=类似工程人工费(或工资标准)/类似工程预算造价×100%,b%、c%、d%、e%类同;K1、K2、K3、K4、K5——拟建工程地区与类似工程预算造价在人工费、材料费、机械台班费、措施费和间接费之间的差异系数,如:K1=拟建工程概算的人工费(或工资标准)/类似工程预算人工费(或地区工资标准),K2、K3、K4、K5类同。
市政工程设计概算的编制内容及方法详解一、编制依据(1)经批准的建设项目计划任务书。
计划任务书由国家或地方基建主管部门批准,其内容随建设项目的性质而异。
一般包括建设目的、建设规模、建设理由、建设布局、建设内容、建设进度、建设投资、产品方案和原材料来源等。
(2)初步设计或扩大初步设计图纸和说明书。
有了初步设计图纸和说明书,才能了解其设计内容和要求,并计算主要工程量,这些是编制设计概算的基础资料。
(3)概算指标、概算定额或综合预算定额。
概算指标、概算定额和综合概算定额,是由国家或地方基建主管部门颁发的,是计算价格的依据,不足部分可参照预算定额或其他有关资料。
(4)设备价格资料。
各种定型设备(如各种用途的泵、空压机、蒸汽锅炉等)均按国家有关部门规定的现行产品出厂价格计算;非标准设备按非标准设备制造厂的报价计算。
此外,还应增加供销部门的手续费、包装费、运输费及采购保管等费用资料。
(5)地区工资标准和材料预算价格。
(6)有关取费标准和费用定额。
二、单位工程概算的编制单位市政工程设计概算,是在初步设计或扩大初步设计阶段进行。
它是利用国家颁发的概算定额、概算指标或综合预算定额等,按照设计要求进行概略地计算工程造价,以及确定人工、材料和机械等需要量的一种方法。
因此,它的特点是编制工作较为简单,但在精度上没有市政工程施工图预算准确。
一般情况下,施工图预算造价不允许超过设计概算造价,以便使设计概算能起着控制施工图预算的作用。
所以,单位建筑工程设计概算的编制,既要保证它的及时性,又要保证它的正确性。
市政工程设计概算的编制方法包括扩大单价法、概算指标法、类似工程预算法。
(1)扩大单价法。
当初步设计达到一定深度、结构比较明确时,可采用这种方法编制工程概算。
采用扩大单价法编制概算,首先应根据概算定额编制扩大单位估价表(概算定额基础价)。
概算定额是按一定计算单位规定的、扩大分部分项工程或扩大结构部门的劳动、材料和机械台班的消耗量标准。
2012年造价工程师《计价与控制》类似工程预算法设备、人工、材料、机械修正概算费用=原概算指标的设备、人工、材料、机械费用+∑(换入设备、人工、材料、机械数量×拟建地区相应单价)—∑(换出设备、人工、材料、机械数量×原概算指标设备、人工、材料、机械单价)(3)类似工程预算法。
类似工程预算法是利用技术条件与设计对象相类似的已完工程或在建工程的工程造价资料来编制拟建工程设计概算的方法。
类似工程预算法适用于拟建工程初步设计与已完工程或在建工程的设计相类似又没有可用的概算指标时采用,但必须对建筑结构差异和价差进行调整。
建筑结构差异的调整方法与概算指标法的调整方法相同;类似工程造价的价差调整常用的两种方法是:1)类似工程造价资料有具体的人工、材料、机械台班的用量时,可按类似工程预算造价资料中的主要材料用量、工日数量、机械台班用量乘以拟建工程所在地的主要材料预算价格、人工单价、机械台班单价,计算出直接费,再乘以当地的综合费率,即可得出所需的造价指标。
2)类似工程造价资料只有人工、材料、机械台班费用和其他直接费、现场经费、间接费时,可按公式调整:D=AKK=a%K1+b%K2+c%K3+d%K4+e%K5+f%K6式中D——拟建工程单方概算造价;A——类似工程单方预算造价;K——综合调整系数;a%、b%、c%、d%、e%、f%——类似工程预算的人工费、材料费、机械台班费、其他直接费、现场经费、间接费占预算造价的比重。
如:a%=类似工程人工费(或工资标准)/类似工程预算造价X100%;b%、c%、d%、e%、p%类同。
K1、K2、K3、K4、K5、K6—拟建工程地区与类似工程预算造价在人工费、材料费、机械台班费、其他直接费、现场经费和间接费之间的差异系数。
如:K1=拟建工程概算的人工费(或工资标准)/类似工程预算人工费(或地区工资标准);K2、K3、K4、K5、K6类同。
3.设备及安装单位工程概算的编制方法设备及安装工程概算包括设备购置费用概算和设备安装工程费用概算两大部分。
实用物业工程预算方法1. 引言物业工程预算是在物业项目开发过程中,对项目所需的资金进行预测和计划的重要环节。
准确的预算可以为项目提供充足的资金保障,降低项目风险,提高项目投资效益。
本文将介绍几种实用的物业工程预算方法,以帮助您更好地进行项目预算。
2. 物业工程预算方法2.1 单价分析法单价分析法是一种基于工程量清单和单价表进行预算的方法。
具体步骤如下:1. 收集工程项目的相关资料,包括设计图纸、工程量清单、施工方案等。
2. 根据工程量清单,计算出各分部分项工程的工程量。
3. 根据市场调查和历史数据,确定各分部分项工程的价格单价。
4. 将工程量与单价相乘,得出各分部分项工程的总费用。
5. 对各分部分项工程的总费用进行汇总,得到整个项目的总预算。
2.2 经验预算法经验预算法是基于历史数据和项目经验进行预算的方法。
具体步骤如下:1. 收集历史项目预算资料和实际施工数据。
2. 分析历史项目的预算与实际施工成本之间的差异,总结出规律。
3. 根据新项目的特点和需求,参考历史项目的数据,确定各分部分项工程的预算。
4. 对各分部分项工程的总费用进行汇总,得到整个项目的总预算。
2.3 分类预算法分类预算法是将工程项目按照不同的分类进行预算的方法。
具体步骤如下:1. 对工程项目进行分类,如土建工程、安装工程、装饰工程等。
2. 根据各类工程的特点和需求,采用相应的预算方法进行预算。
3. 对各类工程的总费用进行汇总,得到整个项目的总预算。
2.4 动态预算法动态预算法是根据项目进度和市场变化进行预算调整的方法。
具体步骤如下:1. 制定初始预算,并根据项目进度进行分期预算。
2. 在项目实施过程中,定期收集市场信息和相关数据,对预算进行调整。
3. 根据项目实际进度和市场变化,调整各分部分项工程的预算。
4. 对各分部分项工程的总费用进行汇总,得到整个项目的总预算。
3. 结论准确的物业工程预算对于项目的成功实施具有重要意义。
本文介绍了四种实用的物业工程预算方法,包括单价分析法、经验预算法、分类预算法和动态预算法。
类似工程预算法工程预算法是一种用于确定工程项目成本的方法。
它通过对项目的各个方面进行评估和计算,以得出项目的预期成本。
这种方法对于确保项目的可行性和可持续性非常重要。
本文将介绍工程预算法的基本原理和应用,并探讨其在工程管理中的重要性和作用。
一、工程预算法的基本原理工程预算法是一种基于成本控制和管理原理的方法。
它主要包括以下几个方面的内容:1.确定项目范围:在进行工程预算之前,首先需要明确项目的范围和目标。
这包括确定项目的规模、工期、质量要求等。
2.确定项目资源:根据项目的范围和目标,确定所需的各种资源,包括人力资源、物资资源、设备资源等。
3.评估资源成本:对所需资源进行评估,确定其成本。
这包括对人力资源的工资、物资资源的采购成本、设备资源的租赁成本等进行估算。
4.计算项目成本:根据资源成本和项目范围,计算出项目的总成本。
这包括直接成本和间接成本。
直接成本是指直接与项目相关的成本,如人工成本、材料成本等;间接成本是指与项目相关但不直接可见的成本,如管理费用、运输费用等。
5.进行成本控制:在项目实施过程中,通过对成本的监控和控制,确保项目的成本不超出预算。
这包括对各个环节的成本进行跟踪和分析,及时发现并解决成本超支的问题。
二、工程预算法的应用工程预算法在工程管理中起着重要的作用。
它可以帮助决策者了解项目的成本结构和成本分布,从而做出合理的决策。
具体应用包括以下几个方面:1.项目决策支持:在项目决策阶段,通过工程预算法可以对项目的成本进行评估和分析,为决策者提供参考。
这可以帮助他们判断项目的可行性和风险,从而做出明智的决策。
2.成本控制和管理:通过工程预算法可以对项目的成本进行控制和管理。
这包括对成本的预测、跟踪和分析,及时发现并解决成本超支的问题。
3.资源优化:工程预算法可以帮助决策者优化资源配置,从而提高资源利用效率。
通过对资源成本的评估和分析,可以确定最优的资源配置方案,实现资源的最大化利用。
4.风险管理:工程预算法可以帮助决策者对项目的风险进行评估和管理。
