厨房卫生间烟道安装技术交底记录定稿版
- 格式:docx
- 大小:108.73 KB
- 文档页数:5
技术交底记录下对齐。
承载力:轴心受压承载力设计值大于25KN,抗弯承载力设计值等于40KN,排风道制品的耐火极限>1.0h,满足国家、行业的有关规定。
三、烟道施工安装要求1.必须先做样板,然后再按要求进行大面积施工;2.安装前必须对烟气道进行检查,并校对型号,清理烟气道毛边;3.烟气道安装时与厨房、厕所内隔墙砌筑穿插进行,应加强对成品的保护,并注意烟道口的留置方向正确;4.烟气道按照自下而上的顺序进行逐层安装;5.烟道首层安装前必须用1:2水泥砂浆找平;安装前,对照设计平面位置图结合现场实际情况划好线,烟道就位要对准烟道中心线,就位准确无误后,用小木楔临时固定,检查上下两个烟道接头处的缝隙,以及副烟道是否对准,挂线校直,上下烟道结合面满涂沥青防水油胶,再用C20细石混凝土在楼板与烟气道间的间隙支吊模填嵌密实平整,填嵌混凝土应高出地面30mm的防水反口。
(顶部内部窝嵌C20细石混凝土宜在上一层烟道就位前完成)用相同的方法逐层向上安装,待混凝土完全凝固后,拔取临时固定木楔,再用C20细石混凝土嵌实,保证不漏气、不渗水,然后在烟道与墙面、楼面水平接触处用1:1水泥砂浆嵌实,待楼地面、前面抹灰完毕,使烟道更为牢固、达到密封要求。
6.烟气道施工安装过程中,为防止杂物掉入管道中,管口应采取遮盖措施。
7.烟道进气口方向位置应正确;8.排烟气道采用每层承托。
从第二层开始,每层排烟气道均应做承托处理,在下层管道安装完毕,并已做好填缝、防水后,在管道靠墙的适当位置打入不小于Φ16孔两个,孔深90mm,将不小于Φ16的经过防锈喷涂的钢筋的一端插入孔内80mm,另一端置于楼板上,应超出预留洞边80mm长固定。
应先在上层管道下口距排气道外壁20~30mm处加凹口,使上下排气道紧密吻合,准备就绪后再安装上节管道。
四、质量标准1.烟道中心线与楼板定位线位移不应大于3mm;2.上下烟道接口处中心线位移不应大于2mm,每节烟道垂直度偏差不应大于2mm。

厨房卫生间烟道安装技术交底记录日期:XXXX年XX月XX日地点:XX工程现场参与人员:XX公司项目经理、施工队长、技术人员记录人:XX公司文员一、前言为了确保厨房和卫生间的正常使用以及排放烟雾和异味的效果,需要对烟道进行正确、规范的安装。
本次交底会议旨在明确安装烟道的流程、方法和安全要求,确保施工工作的质量和效果。
二、施工流程1.烟道预处理a.确定烟道的位置和尺寸,并按照实际情况进行留槽或预埋件的处理。
b.检查墙体或地面的平整度和水平度,确保安装时不会出现明显偏差。
2.安装烟道管道a.准备具备防腐性能的烟道管道,保证材料的质量和规格符合相关标准。
b.在安装之前,清理管道内部的杂物和灰尘,并确保管道口径和连接部位的平整度。
c.将烟道管道依次安装、连接,注意管道的斜度和排水方向,保证烟道排放的顺畅。
d.安装检查门,在需要检修时方便进入烟道内部进行清理和维修。
3.密封烟道a.使用专用密封胶封闭烟道连接处,确保烟道无泄漏。
采用专用密封物质,如硅酮胶等,保证密封性能可靠。
b.检查每个连接处的密封性,确保烟道的整体性能和质量。
4.检测与调试a.完成烟道安装后,进行测试和调试,检查烟道的通风效果和烟雾排放是否完整。
b.使用专业的烟雾发生器进行实际测试,验证烟道的排烟性能和通风效果是否符合要求。
三、安全要求1.施工过程中要遵守相关安全规范,戴好安全帽、防护眼镜、耳塞等个人防护用品。
2.安装过程中要注意操作规范,避免人为损坏烟道和周边设施。
3.对于高空安装烟道的工程,要使用稳固的脚手架和安全绳索,确保人员的安全。
4.施工现场要保持整洁,及时清理施工垃圾和杂物,并定期检查烟道的工作状态。
四、质量要求1.烟道安装要符合相关标准和规范,确保烟道的稳固性和密封性。
2.烟道管道的安装要保证口径的一致性和连接处的严密性,防止烟道泄漏。
3.烟道排烟效果要达到预期的要求,确保厨房和卫生间内的烟雾和异味能够及时排放。
4.完成施工后要进行测试和调试,确保烟道的通风效果和排烟性能正常。
一、交底对象1. 施工班组全体成员2. 施工现场管理人员二、交底时间[填写具体日期]三、交底内容一、施工前的准备工作1. 施工方案审查:施工前必须对施工方案进行详细审查,确保施工方案合理、安全、可行。
2. 人员培训:对所有参与烟道安装的施工人员进行安全教育培训,提高安全意识。
3. 材料设备检查:检查所有施工材料、设备是否齐全、完好,确保施工质量。
二、施工过程中的安全注意事项1. 高空作业安全:- 高空作业人员必须佩戴安全帽、安全带,并做到高挂低用。
- 高空作业平台必须牢固可靠,必要时设置防护栏杆。
- 上下交叉作业时,必须设置安全隔离层,防止碰撞。
2. 烟道安装安全:- 安装烟道前,检查烟道尺寸是否符合设计要求,确保烟道安装位置准确。
- 安装过程中,注意保护墙体,避免损坏墙体结构。
- 烟道接口处应严密,防止漏烟。
- 安装完毕后,进行试压检查,确保烟道无泄漏。
3. 焊接作业安全:- 焊接作业人员必须持证上岗,严格遵守焊接操作规程。
- 焊接作业区域应通风良好,避免一氧化碳中毒。
- 焊接作业区域应设置防护措施,防止火花飞溅。
4. 消防设施:- 施工现场必须配备足够的消防设施,如灭火器、消防沙等。
- 施工人员必须掌握消防设施的使用方法,确保火灾发生时能够及时应对。
三、施工结束后的注意事项1. 清理现场:施工结束后,清理施工现场,确保无残留物、垃圾。
2. 验收合格:经检查,烟道安装质量符合设计要求,方可进行下一步施工。
四、其他注意事项1. 施工过程中,严格遵守国家相关法律法规和施工规范。
2. 施工人员必须服从现场管理人员的指挥,确保施工安全。
3. 发现安全隐患,立即报告并采取措施予以消除。
五、责任追究1. 施工过程中发生安全事故,按照国家相关法律法规和公司规章制度追究相关责任。
2. 施工人员未按要求佩戴安全防护用品,造成安全事故,追究个人责任。
六、交底人[填写交底人姓名及职务]七、接受交底人[填写接受交底人姓名及职务]八、备注1. 本交底内容仅供参考,具体施工过程中,应根据实际情况进行调整。

一、工程名称:[请填写工程名称]二、施工单位:[请填写施工单位名称]三、施工班组:[请填写施工班组名称]四、交底日期:[请填写交底日期]五、交底内容:一、安全教育培训与考核1. 所有参与烟道安装的工人必须经过专业安全培训,考核合格后方可上岗。
2. 定期组织安全教育培训,增强工人的安全意识和自我保护能力。
二、个人防护用品1. 工人必须佩戴安全帽,确保安全帽符合国家标准。
2. 必须穿着防滑鞋,防止在工作中滑倒。
3. 根据作业环境,佩戴相应的防护眼镜、耳塞等个人防护用品。
三、施工前的安全检查1. 施工前,对施工区域进行全面的安全检查,包括电气线路、机械设备等,确保安全无隐患。
2. 检查脚手架的稳固性,确保脚手架搭设符合安全规范。
四、施工过程中的安全措施1. 高处作业时,必须正确佩戴安全带,并确保安全带连接牢固。
2. 使用脚手架时,搭设完成后必须经验收合格后方可使用,不得随意拆除或移动。
3. 进入密闭空间作业前,必须办理受限空间作业许可证,对内部空气进行监测,保持良好通风。
4. 在狭窄空间作业时,应设置警示标志,防止他人误入。
五、作业过程中的注意事项1. 砌筑烟道时,注意砖块堆放稳固,防止倾倒。
2. 严禁在施工过程中饮酒或服用影响判断能力的药物。
3. 施工过程中,应保持施工现场的整洁,及时清理杂物,防止绊倒或滑倒。
六、事故应急处理1. 发生事故时,立即停止作业,并迅速上报。
2. 根据事故类型,采取相应的应急措施,如火灾、触电等,确保人员安全。
3. 按照应急预案,及时组织人员疏散,并协助救援。
七、交底人:[请填写交底人姓名及职务]八、接受交底人员:[请填写接受交底人员姓名及职务]九、签字确认:[请填写双方签字确认日期]十、备注:[如有其他需要说明的事项,请在此处填写]通过以上安全技术交底,确保烟道安装过程中的安全,预防事故的发生。
所有施工人员必须严格遵守各项安全规定,共同营造一个安全、和谐的工作环境。
一、工程概况1. 工程名称:[填写工程名称]2. 工程地点:[填写工程地点]3. 施工单位:[填写施工单位名称]4. 施工负责人:[填写施工负责人姓名]5. 作业班组:[填写作业班组名称]二、安全技术交底内容1. 安全生产目标确保施工过程中不发生任何安全事故,实现零事故、零伤害、零污染。
2. 施工人员安全教育培训(1)施工人员必须接受安全生产教育和技能培训,了解并掌握本工程的安全技术要求。
(2)施工人员应熟悉本工程的安全操作规程,遵守施工现场的各项安全规定。
3. 施工现场安全措施(1)施工人员进入施工现场必须佩戴安全帽,高空作业必须佩戴安全带。
(2)施工现场应设置明显的安全警示标志,严禁酒后作业、疲劳作业。
(3)施工现场应保持整洁,通道畅通,确保施工安全。
4. 施工工艺及操作要点(1)排烟道安装前,应检查预留孔洞的位置、尺寸是否符合设计要求,如有偏差应及时整改。
(2)安装排烟道时,应确保排烟道与墙体连接牢固,防止因振动导致排烟道脱落。
(3)排烟道安装过程中,严禁对排烟道进行敲击、碰撞,以免损坏排烟道。
(4)排烟道安装完成后,应进行自检,确保排烟道安装质量符合要求。
5. 特殊作业安全措施(1)高空作业:施工人员必须佩戴安全带,安全带应固定在可靠位置,确保施工安全。
(2)有限空间作业:进入有限空间作业前,应办理有限空间作业许可证,并做好通风、检测等安全措施。
(3)焊接作业:焊接作业应采取防火、防爆措施,防止火灾事故发生。
6. 应急预案(1)施工现场应配备必要的应急救援器材,如灭火器、急救箱等。
(2)施工人员应熟悉应急救援器材的使用方法,提高应急处置能力。
(3)发生安全事故时,施工人员应立即停止作业,并采取有效措施进行处置。
三、施工准备1. 施工单位应提前组织施工人员对施工现场进行安全检查,确保施工环境安全。
2. 施工单位应提供必要的施工图纸、技术规范等资料,确保施工人员了解施工要求。
3. 施工单位应按照施工进度安排,提前准备施工所需材料、设备。

一、交底目的为确保排烟管道安装工程的安全进行,预防事故发生,特进行本次安全技术交底。
二、交底对象所有参与排烟管道安装施工的施工人员、管理人员及监理人员。
三、交底内容1. 安全操作规程1.1 从事排烟管道安装工作的人员必须遵守国家、行业有关安全技术规程和本工程的安全操作规程。
1.2 施工人员应接受安全技术培训,未经培训或培训不合格者不得上岗作业。
1.3 特种作业人员必须持证上岗,并严格遵守操作规程。
2. 施工前的准备工作2.1 施工前应对施工现场进行安全检查,确保施工环境安全。
2.2 施工人员应熟悉施工图纸、施工方案和安全技术交底内容。
2.3 施工机具、设备应进行检查、维护,确保其安全可靠。
3. 施工过程中的安全注意事项3.1 施工人员应正确佩戴个人防护用品,如安全帽、安全带、防护眼镜等。
3.2 施工现场应设置安全警示标志,禁止无关人员进入施工区域。
3.3 施工过程中应严格遵守高处作业、起重作业、电气作业等安全操作规程。
3.4 施工现场应配备必要的安全防护设施,如安全网、防护栏杆等。
3.5 施工过程中应密切关注施工环境变化,发现安全隐患及时上报并采取措施排除。
4. 具体施工要求4.1 排烟管道的材质、规格应符合设计要求,确保管道的严密性和耐久性。
4.2 管道安装应确保横平竖直,连接处应牢固可靠,不得出现松动、漏气等现象。
4.3 管道支吊架应设置合理,确保管道的稳定性和安全性。
4.4 施工过程中应保持施工现场的整洁,及时清理施工垃圾,防止污染环境。
5. 应急处理5.1 施工过程中如发生安全事故,应立即停止施工,及时上报并采取相应措施进行处理。
5.2 施工人员应熟悉应急处理程序,提高自救互救能力。
四、交底时间(此处填写具体日期)五、交底人(此处填写交底人姓名及职务)六、被交底人(此处填写被交底人姓名及职务)七、备注1. 本安全技术交底内容为本次排烟管道安装工程的安全要求,施工过程中应严格遵守。
2. 施工人员应认真阅读本安全技术交底内容,确保施工安全。
一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 工程规模:[工程规模]4. 工程概况:[工程概况]5. 烟道材质:[烟道材质]6. 烟道尺寸:[烟道尺寸]7. 结构预留洞口尺寸:[结构预留洞口尺寸]二、交底依据1. 国家相关安全生产法律法规及行业标准2. 《建筑工程施工质量验收统一标准》3. 《住宅排气道施工及验收规范》4. 施工图纸及相关设计文件三、施工目标1. 确保施工质量达到《建筑工程施工质量验收统一标准》的合格标准。
2. 满足招标文件、技术规范及图纸要求。
3. 保障施工人员生命财产安全。
四、施工准备1. 作业面准备- 主体结构施工结束,并经验收合格。
- 检查预留孔留置位置是否正确,偏差较大处适当凿除、修整。
- 烟道成品生产并供货至施工现场,产品质量严格按《23J916》图集的有关要求执行。
- 进场时,由项目部对烟道规格尺寸、观感质量进行检查,对不符合要求的进行退场。
2. 中小型机具准备- 铁锤、吊线锥、铁锹、斗车、切割机、5M钢卷尺、錾子等。
3. 劳动力准备- 劳力配备8人以上。
五、施工工艺流程及操作要点1. 工艺流程- 烟道尺寸位置校正→ 首层砂浆找平→ 安装烟道→ 自检→ 烟道垂直度两次C20砼填实→ 预留孔满挂钢丝网→ 抹灰养护2. 操作要点- 烟道外观质量检查:烟气道内外表面应光滑平直,不得有凹凸不平、麻面、裂缝,拐角应倒圆。
- 烟道尺寸允许偏差:烟气道两端部平面应方正,截面对角线误差3mm,壁厚2mm,侧向弯曲4mm。
六、安全技术措施1. 人员安全- 施工人员必须穿戴符合安全规定的个人防护用品。
- 施工现场设置安全警示标志,明确安全操作规程。
- 施工人员必须接受安全培训,掌握安全操作技能。
2. 设备安全- 施工设备必须符合国家相关安全标准,定期进行检查和维护。
- 施工过程中,确保设备运行正常,防止发生意外事故。
3. 施工现场安全- 施工现场设置安全通道,确保人员通行畅通。

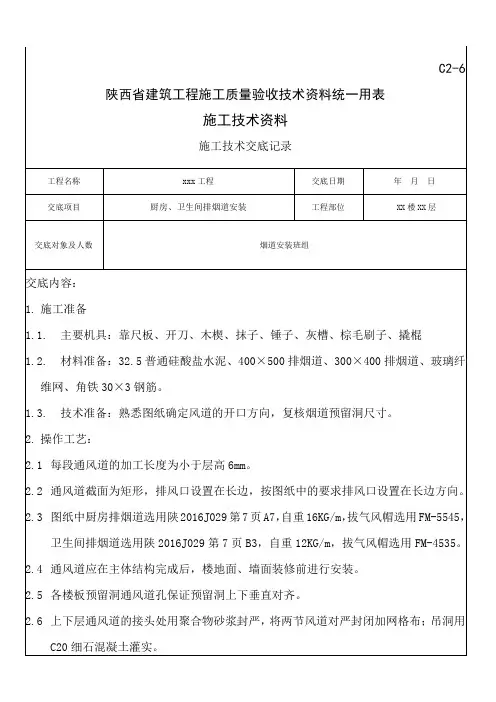

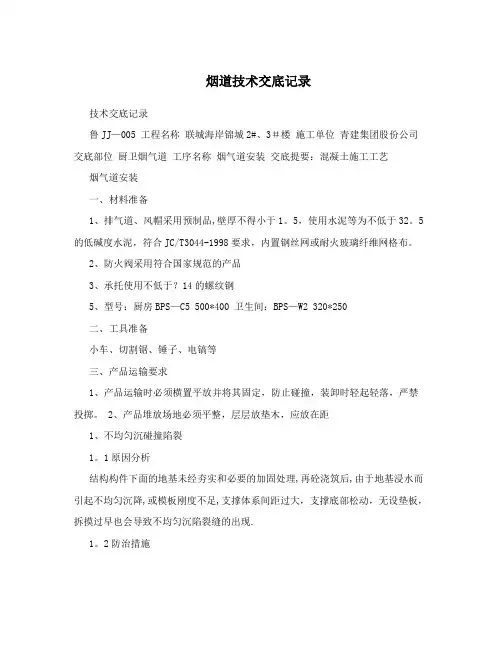

烟道技术交底记录技术交底记录鲁JJ—005 工程名称联城海岸锦城2#、3#楼施工单位青建集团股份公司交底部位厨卫烟气道工序名称烟气道安装交底提要:混凝土施工工艺烟气道安装一、材料准备1、排气道、风帽采用预制品,壁厚不得小于1。
5,使用水泥等为不低于32。
5的低碱度水泥,符合JC/T3044-1998要求,内置钢丝网或耐火玻璃纤维网格布。
2、防火阀采用符合国家规范的产品3、承托使用不低于?14的螺纹钢5、型号:厨房BPS—C5 500*400 卫生间:BPS—W2 320*250二、工具准备小车、切割锯、锤子、电镐等三、产品运输要求1、产品运输时必须横置平放并将其固定,防止碰撞,装卸时轻起轻落,严禁投掷。
2、产品堆放场地必须平整,层层放垫木,应放在距1、不均匀沉碰撞陷裂1。
1原因分析结构构件下面的地基未经夯实和必要的加固处理,再砼浇筑后,由于地基浸水而引起不均匀沉降,或模板刚度不足,支撑体系间距过大,支撑底部松动,无设垫板,拆摸过早也会导致不均匀沉陷裂缝的出现.1。
2防治措施对松软土、填土地基在上部结构施工前应进行必要的夯实和加固,加强模板施工方案编制计算,正确验算模板支撑体系的强度、刚度和挠度,强化现场模板安装与方案的统一,严格实施同条件试块拆模规定,禁止过早拆模。
2。
干缩裂缝及预防干缩裂缝多出现在混凝土养护结束后的一段时间或是混凝土浇筑完毕后的一周左右。
水泥浆中水分的蒸发会产生干缩,且这种收缩是不可逆的.2。
1原因分析干缩裂缝的产生主要是由于混凝土内外水分蒸发程度不同而导致变形不同的结果:混凝土受外部条件的影响,表面水分损失过快,变形较大,内部湿度变化较小变形较小,较大的表面干缩变形受到混凝土内部约束,产生较大拉应力而产生裂缝。
相对湿度越低,水泥浆体干缩越大,干缩裂缝越易产生.干缩裂缝多为表面性的平行线状或网状浅细裂缝,宽度多在0。
05~0.2mm之间,大体积混凝土中平面部位多见,较薄的梁板中多沿其短向分布。
厨房卫生间烟道安装技
术交底记录
HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】
2mm,侧向弯曲误差≤4mm,长度误差≤4mm,并不得有扭曲现象。
4.副烟道进气口下隔板应封闭严密,不得有空隙,副烟道尺寸应上下对齐。
承载力:轴心受压承载力设计值大于25KN,抗弯承载力设计值等于40KN,排风道制品的耐火极限>1.0h,满足国家、行业的有关规定。
三、烟道施工安装要求
1.必须先做样板,然后再按要求进行大面积施工;
2.安装前必须对烟气道进行检查,并校对型号,清理烟气道毛边;
3.烟气道安装时与厨房、厕所内隔墙砌筑穿插进行,应加强对成品的保护,并注意烟道口的留置方向正确;
4.烟气道按照自下而上的顺序进行逐层安装;
5.烟道首层安装前必须用1:2水泥砂浆找平;
安装前,对照设计平面位置图结合现场实际情况划好线,烟道就位要对准烟道中心线,就位准确无误后,用小木楔临时固定,检查上下两个烟道接头处的缝隙,以及副烟道是否对准,挂线校直,上下烟道结合面满涂沥青防水油胶,再用C20细石混凝土在楼板与烟气道间的间隙支吊模填嵌密实平整,填嵌混凝土应高出地面30mm的防水反口。
(顶部内部窝嵌C20细石混凝土宜在上一层烟道就位前完成)用相同的方法逐层向上安装,待混凝土完全凝固后,拔取临时固定木楔,再用C20细石混凝土嵌实,保证不漏气、不渗水,然后在烟道与墙面、楼面水平接触处用1:1水泥砂浆嵌实,待楼地面、前面抹灰完毕,使烟道更为牢固、达到密封要求。
6.烟气道施工安装过程中,为防止杂物掉入管道中,管口应采取遮盖措施。
7.烟道进气口方向位置应正确;
8.排烟气道采用每层承托。
从第二层开始,每层排烟气道均应做承托处理,在下层管道安装完毕,并已做好填缝、防水后,在管道靠墙的适当位置打入不小于Φ16孔两个,
孔深90mm,将不小于Φ16的经过防锈喷涂的钢筋的一端插入孔内80mm,另一端置于楼板上,应超出预留洞边80mm长固定。
应先在上层管道下口距排气道外壁20~30mm处加凹口,使上下排气道紧密吻合,准备就绪后再安装上节管道。
四、质量标准
1.烟道中心线与楼板定位线位移不应大于3mm;
2.上下烟道接口处中心线位移不应大于2mm,每节烟道垂直度偏差不应大于2mm。
五、成品保护
1.运输过程中,以两点托底搬运;
2.成品验收后应放在平坦场地上,整齐堆放,堆放高度不得超过6皮;
3.在搬运和安装时应轻抬轻放,不得碰撞、敲击,不得在管道上行走或堆放其他物品。
4.注意与砌体工程施工的穿插作业,作好自身成品和他人成品的保护;
六、安全注意事项
1.严禁酒后上岗,严禁在楼层嬉戏、打闹;
2.夜间施工,要有照明设施,确保灯光照明正常;
3.安全用电,禁止私拉乱设,用电有电工专人接线,专人看护;
4.施工人员必须服从命令听指挥,加强纪律,按操作规程作业,出现违章事故,追查责任,赏罚严明;
5.进入现场必须戴好安全帽;
6.楼层严禁大小便,违者100元重罚;。
