%水泥稳定碎石基层施工方案
- 格式:doc
- 大小:30.00 KB
- 文档页数:6
水泥稳定碎石基层施工方案和水文条件本工程位于北亚热带湿润季风气候区,气候温和、雨量充沛,但也常受自然灾害的影响。
路线区域地形复杂,有山岭重丘区和岗地平原区,需要考虑水文条件对工程施工的影响。
三、工程内容本工程主要包括水泥稳定碎石层的施工,具体内容如下:1、现场勘测:对路线区域进行勘测,确定施工范围和施工条件。
2、原材料准备:准备水泥、碎石等原材料,保证施工质量。
3、碎石层施工:按照设计要求施工水泥稳定碎石层,保证路面牢固、平整。
4、验收和交接:进行工程验收,确保工程质量符合要求,完成交接手续。
四、施工方案1、施工前准备1).现场勘测:对路线区域进行勘测,确定施工范围和施工条件。
2).原材料准备:准备水泥、碎石等原材料,保证施工质量。
2、施工技术1).碎石层厚度:15cm。
2).碎石层材料:采用规格为5-20cm的碎石。
3).水泥用量:按设计要求使用。
4).混合方式:采用机械混合的方式。
5).施工方法:采用机械碾压的方式施工。
3、施工要求1).施工前应清理路面,确保路面平整。
2).施工过程中应注意保证水泥和碎石的比例和质量。
3).施工后应及时进行碾压,确保碎石层牢固、平整。
4、安全措施1).施工现场应设置警示标志,保证施工安全。
2).施工过程中应注意机械设备的安全操作。
3).施工现场应设置消防器材,确保施工安全。
五、质量控制1、原材料质量控制:对水泥、碎石等原材料进行检测,保证施工质量。
2、施工过程质量控制:严格按照设计要求进行施工,确保施工质量符合要求。
3、验收标准:按照建设部颁发的验收标准进行验收,确保工程质量符合要求。
六、环境保护1、施工过程中应注意环境保护,减少对周围环境的影响。
2、施工现场应设置垃圾桶等设施,保持施工现场的清洁。
3、施工现场应设置防尘网等设施,减少扬尘对周围环境的影响。
七、总结本工程是世行贷款安徽公路项目恢复类工程,主要包括水泥稳定碎石层的施工。
在施工过程中,应注意原材料质量控制、施工质量控制和环境保护等方面,确保工程质量符合要求。
本工程基层重要为 5%水泥稳定级配碎石 16cm 厚,是路面施工中旳核心项目。
按照技术规范旳规定,结合摊铺碾压机械旳性能,以 20cm/层进行分层施工; 5%水稳层下层 20cm,上层 15cm,分两层施工。
水泥碎石稳定层采用拌合站集中拌合,自卸汽车运送车运送,人工摊铺,振动压路机及光轮压路机碾压成型,施工完毕后,进行洒水养生。
水泥碎石稳定层旳施工工序:施工准备→拌合站集中拌合→运送车运送混合料→人工摊铺→混合料碾压成型→接缝及调头到解决→养生。
施工工艺见后附图:水泥稳定碎石路面基层施工工艺框图。
施工前,对下承层进行全面旳检查验收,会同监理工程师对每一断面旳标高、横坡、平整度、宽度、压实度等进行检测,对有不符合规范规定旳断面进行解决,达到监理工程师满意。
下承层表面平整、密实,具有规定旳路拱,无松散及软弱地点。
经监理工程师承认,满意后方可进行水泥碎石稳定层旳施工。
施工前,下承层表面干燥时,可洒少量水湿润。
按照设计宽度在下承层边沿按照摊铺旳厚度进行支立模板。
模板采用钢钎固定在下承层上,具有足够旳稳定度,保证在碾压时不发生内倾或者外倾,保证边沿旳直顺及有效宽度。
①水泥可采用普通硅酸盐水泥、矿渣硅酸盐水泥和火山灰硅酸盐水泥。
使用前,按规范规定进行取样检查安定性、初凝时间、终凝时间和强度,合格后方可进场使用。
水泥旳质量应符合现行国家有关原则旳规定。
②碎石·碎石应坚硬、耐久、无杂质。
·碎石级配应满足表 6-2 旳级配规定。
·水泥稳定级配碎石旳压碎值不不小于 30%。
路面基层碎石级配表表 6-2筛孔直径(mm) 通过筛孔旳质量百分率(%)31.5 10019.0 68~869.50 38~584.75 22~322.36 16~280.6 8~150.075 0~3③水:水应干净,不得具有有害杂质。
④配合比准备:在监理工程师监督下,实验室根据现场旳材料取样进行配合比旳选定。
进行最大干密度及强度实验,选定满足强度规定旳水泥最佳用量及碾压达到最大干密度旳最佳含水量。

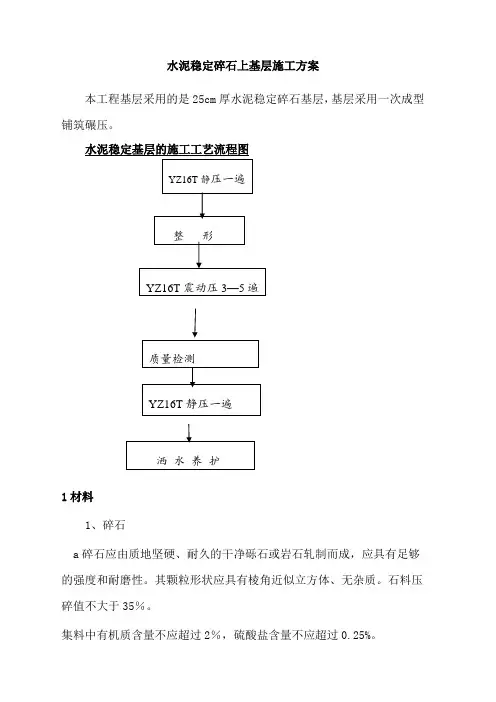

水泥稳定碎石上基层施工方案本工程基层采用的是25cm厚水泥稳定碎石基层,基层采用一次成型铺筑碾压。
水泥稳定基层的施工工艺流程图1材料1、碎石a碎石应由质地坚硬、耐久的干净砾石或岩石轧制而成,应具有足够的强度和耐磨性。
其颗粒形状应具有棱角近似立方体、无杂质。
石料压碎值不大于35%。
集料中有机质含量不应超过2%,硫酸盐含量不应超过0.25%。
2、水泥普通硅酸盐水泥,矿渣硅酸盐水泥或火山质硅酸盐水泥都可使用,但宜选用标号较低而终凝时间又较长的水泥。
快硬水泥、早强水泥以及已经受潮变质的水泥不得使用。
2施工要求1、底基层的准备在铺筑水泥稳定基层之前,应将封层上的所有浮土、杂物全部清除,使其符合规范的有关规定和图纸规定。
2、拌和与运输a水泥碎石混合料的拌和采用厂拌,拌和设备采用带有自动称量的强制式拌和设备。
b混合料的运输采用15t自卸汽车,运输时装载高度均匀以防止离析,拌和好的混合料要尽快摊铺。
3、摊铺和整型a摊铺采用沥青摊铺机进行,使混合料按要求的松铺厚度均匀地摊铺在要求的宽度上。
b在摊铺机后应设专人消除集料离析现象,特别是局部粗集料窝应铲除,并用新拌混合料填补。
c摊铺时混合料的含水量宜高于最佳含水量0.5~1.0%,以补偿摊铺及碾压过程中的水分损失。
4、碾压a混合料经摊铺和整型后,应立即在全宽范围内进行碾压。
直线段由两侧向中心碾压,超高段由内侧向外侧碾压。
每道碾压应与上道碾压相重叠,使每层整个厚度和宽度完全均匀地压实到规定的密实度为止。
压实后表面应平整无轮迹或隆起,且断面正确,路拱符合要求。
b碾压过程中,水泥稳定碎石的表面应始终保持潮湿。
如表面水蒸发得快,应及时补洒少量的水。
c严禁压路机在已完成的或正在碾压的路段上“调头”和急刹车,以保证水泥稳定碎石(砂砾)层表面不受破坏。
d施工中,从加水拌和到碾压终了的延迟时间不应超过2~3h。
e任何混合料离析处均应在碾压前挖除,用合格的材料替换,含水量过大或过小的混合料均不得进行摊铺碾压。
水泥稳定碎石底基层、基层施工方案1、施工准备1)应在水泥稳定碎石结构层施工前一天准备好工作面,其表面应平整、坚实,并应具有规定的路拱,没有任何松散的土和软弱地点。
2)施工前做好放样工作。
恢复中线时,直线段宜每10m设一中桩,曲线段每5m设一中桩,并在两侧路肩边缘外设指示桩,在指示桩上用明显标记标出级配碎石结构层边缘的设计高度。
要用白灰划出水泥稳定碎石层的边缘线。
2、材料要求1)集料(1)水泥稳定碎石所用石料的压碎值要求:底基层、基层不大于26%。
集料必须清洁,严禁含有机物、块状或团状的土块、杂物及其他有害物质。
(2)所用集料的最大粒径不应超过31.5mm。
水泥稳定碎石底基层、基层集料应预先筛分成19mm~31.5mm、9.5mm~19mm、4.75mm~9.5mm及0~4.75mm四种规格。
各种规格集料中超尺寸数量严禁超过10%,欠尺寸数量严禁超过15%。
(3)碎石中针片状颗粒总含量严禁超过20%。
(4)当细集料(石屑)数量不足时,水泥稳定碎石底基层、基层不允许掺天然砂,应掺机制砂。
2)水泥(1)水泥应优先选用普通硅酸盐水泥、矿渣硅酸盐水泥、火山灰质硅酸盐水泥和复合硅酸盐水泥。
其初凝时间在4h以上,终凝时间宜在6h以上。
(2)宜采用42.5级缓凝水泥,严禁使用快凝、快硬、早强水泥以及受潮结块变质的水泥。
(3)必须采用旋窑生产的水泥,散装水泥入罐时,安定性合格后方能使用,散装水泥罐必须有破拱装置。
3)水水应洁净,不含有害物质。
3、配合比设计1)一般规定(1)水泥稳定碎石混合料应采用骨架密实型结构,采用振动成型压实法进行混合料配合比设计。
(2)水泥稳定碎石混合料的设计级配应符合规范要求,其中4.75mm、2.36mm、0.075mm的通过量宜接近级配范围的下限。
(3)水泥稳定碎石混合料的组成设计包括根据规定的原材料和混合料设计指标要求,通过试验选取合适的集料和水泥、矿质混合料级配组成设计、确定水泥剂量、混合料的最佳含水量和最大干密度。
水泥稳定碎石面层施工方案一、施工准备1.编制施工组织设计,并明确施工的时间、地点、工序和质量要求等;2.准备施工所需的设备、机械和工具,包括振动器、摊铺机、油压马大、碾压机等;3.购买施工所需的材料,包括水泥、碎石、纤维增强剂等;4.搭建好施工现场临时设施,包括办公室、宿舍、临时存放材料的场地等。
二、碎石面层施工工艺1.碎石原料的准备将采购的碎石进行筛分,保证石子的形状合理、大小均匀,以便于与水泥混合,并清理石子表面的杂质和粉尘。
2.水泥与碎石的混合将水泥和碎石按照一定的比例进行混合,一般水泥和石子的比例为1:8-1:12、在混合过程中加入适量的纤维增强剂,可以提高碎石面层的抗裂性能。
3.碾压和摊铺将混合好的水泥碎石料用摊铺机均匀地铺在道路基层上,并使用油压马大进行碾压。
碾压的目的是使水泥与石子充分结合,提高面层的密实度,减少空隙。
4.振捣和修平振动器可进一步提高碎石面层的密实度,使水泥与石子结合更加牢固。
同时,用平板进行修平,保证碎石面层的平整度和坡度符合设计要求。
5.养护和硬化在碎石面层施工完成后,需要进行养护和硬化。
可采取喷水养护或覆盖湿麻袋等方式,保持面层湿润,促进水泥充分水化反应,提高强度。
6.道路标线和交通标志安装三、质量控制和验收标准1.施工质量控制施工过程中要严格控制水泥和碎石的配合比例,保证面层的稳定性和均匀性。
同时,要控制碎石面层的厚度和平整度,确保施工质量。
2.验收标准碎石面层施工完成后,应进行验收。
验收标准包括:-路面平整度:碎石面层应符合设计标高,坡度符合要求;-强度和稳定性:碎石面层的强度和稳定性应符合设计要求;-耐久性:碎石面层应具有抗裂、耐磨损、耐腐蚀等性能;-外观质量:碎石面层应平整、光滑、无明显的麻面和起沙。
以上就是水泥稳定碎石面层施工方案的详细介绍。
通过合理的施工准备、采用适当的工艺和控制质量,可以确保碎石面层的质量和使用寿命,提高道路的承载能力和耐久性。
同时,在施工过程中要注意安全,保护环境,确保施工的顺利进行。
水泥稳定碎石底基层施工技术方案一、工程概况本工程位于某地区某市某县某乡某村,是一个道路建设项目,长度为500米,路基宽度为10米,设计车速为30km/h。
路面采用了水泥混凝土路面、花岗石路面等。
二、底基层施工技术1.设计构造底基层拟采用水泥稳定碎石底基层,其设计厚度为30cm,设计强度等级为C15。
底基层材料主要由水泥、碎石和水组成。
其中水泥按照1:8配合,碎石应按照规格要求选用均匀、饱满的碎石。
水的掺量根据现场环境确定。
设计中还需确定底基层的级配范围、最大直径、波动系数、密度、吸水率等。
2.施工过程(1)现场清理:在底基层铺设前,必须对现场进行清理。
在路基表面上清理垃圾、杂草、碎石等杂物,保持路基表面平整。
(2)测量定位:根据设计要求,通过边桥确认测点的坐标,确定钉子或打桩的位置,标记标高线,保证水泥碎石的均匀铺装和良好密实。
(3)铺设底基层:水泥稳定碎石层的铺设前需要进行初次现场试验,以检测级配比例、稀泥含量、石子直径等参数是否符合规定。
确认无误后,进行底基层的铺设。
在工地上,使用自动铺设机进行铺设,碎石在挤压下与水泥混合,成为牢固的基底。
(4)加强打压:施工人员可用滚轮碾压机、大型振动压路机进行加固压实作业,特别在颠簸较多,难以达到压实效果较差的路段,应在对路面进行波打整形后,更换为机械压路机进行加固压实操作。
(5)确保密实:至少按照1.5倍的压路车辆对路基进行压实,毛坯面密实度达到95%以上,使水泥稳定碎石底基层能达到稳定、坚固的效果。
(6)人员防护:施工期间应配备灭火器,保证现场的安全,并应穿着安全带、防滑鞋、安全帽、防护眼镜等防护用品进行人员防护。
三、施工质量控制1.材料质量水泥:按照规范标准进行检验检测,要求水泥的韧性、抗裂性、粘度等指标均达到规定要求;碎石:按照规范标准进行筛选,选择均匀、饱满、多棱角的碎石,以达到良好的固结效果;水:应使用清洁、无污染的水源。
2.施工质量(1)处理路基表面:在施工前,要进行路基表面的处理,保证路基表面平整,无障碍、无碎石等杂物。
水泥稳定碎石基层施工方案一、材料要求碎石、水泥除满足技术规范中的要求外,控制的要点是:(1)碎石:级配满足要求,最大粒径31.5mm(方孔筛),不准有超粒径的石料,不准含有山皮土等杂质。
(2)水泥:采用三都润基PC32.5水泥,存放时间不得大于一个月。
二、测量放线和路面厚度控制测量人员根据设计宽度用石灰标出两条边线以控制宽度。
路中用水准仪测量控制其摊铺厚度。
三、拌和由一台500t/h拌合能力的拌和楼,位置设在K3+200处。
(1)水泥稳定碎石拌和时,严格控制集料级配配合比、含水量,按照试验报告进行,水泥与砂砾应拌和均匀,拌和后,色泽一致,没有灰条、灰团和花面,即无明显粗细集料离析现象,且水分合适、均匀。
(2)混合料配料准确、拌和均匀。
本合同段为0-31.5的混合料,上料时必须码成大堆掺和均匀后上料,不准有明显的离析现象,随时对集料进行筛分,及进调整材料的配比。
(3)拌和现场由一名试验员控制拌和时的含水量和各种材料的配比,随时抽查配比情况并记录。
(4)各料斗配备1-2名工作人员,时刻监视下料状况,并人为帮助料斗下料,不准出现卡塔现象,否则应及时停拌。
(5)拌和时的含水量应较最佳含水量大1-2%。
四、运输及摊铺全幅一次性平地机摊铺(1)用自卸汽车运料至摊铺现场,摊铺前应使下承层保持湿润(用水车洒水)(2)拌和、运输、整平、摊铺碾压混合料,此段时间不宜超过3-4小时,砂砾土的级配必须符合规范要求,单个颗粒大小不应超过31.5mm。
集料中不宜含有塑性指数的土。
摊铺过程中,下层的低洼或坑洞应仔细填补、压实,松散处应耙松洒水并重新碾压,达到平整、密实,同时应将土块、超尺寸颗粒及其它杂物清除。
整平时应交叉挂线找平,并预留压实尺寸(松铺系数按1.25控制),每次整形都应达到规定的坡度和路拱,严禁用薄层贴补法进行找平。
并特别注意接缝必须顺舒、平整。
在摊铺过程中,除洒水车外,严禁任何车辆通行。
(3)摊铺采用自动平地机摊铺混合料。

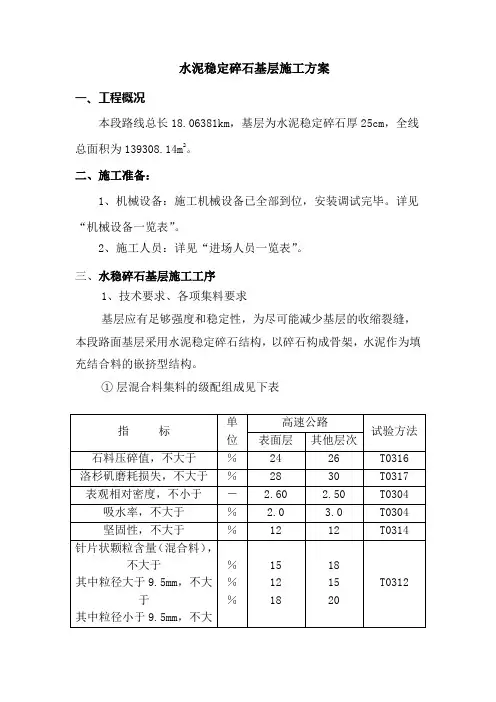

水泥稳定碎石基层施工方案一、工程概况本段路线总长18.06381km,基层为水泥稳定碎石厚25cm,全线总面积为139308.14m2。
二、施工准备:1、机械设备:施工机械设备已全部到位,安装调试完毕。
详见“机械设备一览表”。
2、施工人员:详见“进场人员一览表”。
三、水稳碎石基层施工工序1、技术要求、各项集料要求基层应有足够强度和稳定性,为尽可能减少基层的收缩裂缝,本段路面基层采用水泥稳定碎石结构,以碎石构成骨架,水泥作为填充结合料的嵌挤型结构。
①层混合料集料的级配组成见下表②材料配合比及压实度材料配合比采用:碎石:砂:水泥=62:38:4.5基层压实度不小于98%,7天抗压强度值不少于3MPa;基层分两层摊铺施工。
③水泥依据基层施工技术规范,普通硅酸盐水泥、矿渣硅酸盐水泥和火山灰质硅酸盐水泥均可做结合料,宜选用终凝时间较长(宜在6h 以上,为了根据实际情况调节初凝、终凝时间,可以掺入0.5~2%的缓凝剂)的水泥。
快硬水泥、早强水泥以及已受潮变质的水泥不应使用。
宜采用标号425的水泥。
④碎石对水泥稳定碎石结构层的碎石骨料,可在沿线就近选购符合规范要求的石料,其最大粒径不大于40mm,集料压碎值不大于30%。
2、施工工艺水泥稳定碎石基层应根据试验路段监理工程师同意的结果进行摊铺,施工前对各种材料的各项试验指标进行检验,报请监理工程师同意后方能进行施工。
在铺筑水泥稳定碎石基层前,应将底基层上的浮土,杂物全部清除,并适当洒水湿润。
底基层上的车辙、松软及不符合规范要求的部位均应翻挖清除,并用基层混合料填补成型,碾压达到压实度为准。
其工艺顺序为:测量放样→水稳混合料石集中厂拌→自卸汽车运输→摊铺机摊铺→压路机压实→自检合格→监理工程师验收施工工艺流程图见附图3、施工方法(1)机具配合采用电控计量的2台稳定粒料厂拌设备(WB-500)型集中拌和、自卸汽车运输、二台摊铺机摊铺、压路机压实进行施工。
(2)准备下承层在正式摊铺之前,对已交验合格的底基层,进行洒水、碾压、整型、检测,确保基层厚度。
水泥稳定级配碎石基层施工方案一、施工准备施工前应清理现场,确保施工区域平整无障碍物。
施工前应验收所需材料及设备,确保数量和质量满足施工需求。
二、材料准备2.1 水泥选用符合国家标准的水泥,保证水泥质量稳定。
2.2 细集料选择合适级配的细集料,保证碎石基层表面光滑均匀。
2.3 碎石选择符合规格要求的碎石,经过筛分、洗涤等处理,确保碎石质量符合要求。
2.4 水选用清洁无杂质的水源,保证混凝土的配制质量。
2.5 辅助材料根据设计要求选用适量添加剂、防水材料等辅助材料,提高混凝土的性能。
三、施工步骤3.1 碎石基层铺设1.确定基层标高和坡度要求,进行基层整平处理。
2.铺设碎石,厚度均匀、密实,保证基层稳定性。
3.2 水泥浇筑1.将水泥、碎石和水按比例配制成混凝土。
2.将混凝土均匀浇筑在碎石基层上,用振捣器进行振实。
3.3 养护1.混凝土浇筑后需及时进行养护,保持表面湿润。
2.养护时间视混凝土强度和环境温湿度而定,一般不少于7天。
四、施工注意事项1.施工过程中需保证碎石基层不受外力破坏。
2.混凝土浇筑时要注意均匀性,避免出现孔洞和裂缝。
3.养护期间应避免碎石基层受雨水侵蚀和机械损伤。
五、施工质量验收1.对施工完成的基层进行验收,检查基层平整度和密实度是否符合要求。
2.对混凝土表面进行质量检测,检查是否有裂缝、起砂等质量问题。
六、施工结束施工完成后及时清理现场,收拾材料和设备。
按照要求做好工程验收工作,确保施工质量符合设计要求。
以上是水泥稳定级配碎石基层施工方案的详细内容,希望对施工过程中有帮助。
水泥稳定碎石施工方案
《水泥稳定碎石施工方案》
一、施工准备工作
1. 确定施工区域并清理。
2. 准备好水泥、碎石、水泥搅拌机、压路机等施工设备和材料。
二、施工步骤
1. 铺设碎石:首先在施工区域铺设一层碎石,碎石的大小一般为5-20mm。
2. 水泥搅拌:将水泥和适量的水混合搅拌成糊状。
3. 均匀浇灌:将水泥糊均匀地倒在铺设的碎石上,确保每块碎石都被覆盖到。
4. 压实碎石:利用压路机对铺设的碎石和水泥糊进行压实,保证其紧密结合。
5. 养护:施工完成后,对其进行合适的养护,一般情况下养护7-10天。
三、注意事项
1. 施工时需确保天气适宜,避免雨天或温度过高的天气施工。
2. 确保水泥与碎石的比例和混合均匀,以保证施工质量。
3. 在施工过程中,应避免重型车辆或机械的过度碾压,以免损坏施工区域。
四、施工质量验收
1. 施工完成后,应对水泥稳定碎石进行验收,确保其厚度和均匀性符合设计要求。
2. 对碎石表面是否坚固、无裂缝、无蜂窝等进行检查,确保施工质量。
以上就是关于水泥稳定碎石施工方案的内容,希望对您有所帮助。
5%水泥稳定碎石基层施工方案
一、工程概况
我公司承建的纬五路道排工程,桩号为:11+20.952-20+82.039,全长961.087米,其中17+15.643-20+82.039段为沥青面层。
基层采用5%水泥稳定碎石基层。
为确保工程质量,并根据实际情况特制定如下施工方案:
二、施工准备
1、技术准备:
a、对设计图纸,设计说明及其他设计文件进行会审;
b、施工方案审定、批准完成;
c、基层用料检验合格;
d、恢复中线、直线段每10米设中桩,同时测放摊铺面宽
度,并在摊铺面每侧200-500㎜处安测测墩。
摊铺应采用双基准线控制,基准线采用钢丝绳,高程控制桩间距位10米。
2、原材料准备:
a、水泥稳定层中的碎石应符合相关技术规定,并经试验室
检测合格,方可投入使用,对不合格的原材料严禁运入料
场;
b、水泥采用普通硅酸盐水泥,应有出厂合格证和质量证明
文件,进场后应取样复试合格后方可使用,强度宜采用等
级为32.5级的水泥;
c、稳定层施工用水使用饮用水。
3、机具设备:
a、主要机械及仪器、检测设备:摊铺机一台、铲车一台、
自卸车8台、振动压路路机1台、18-21T压路机一台、
12-15T压路机一台、洒水车、经纬仪、水准仪、3米靠
尺、钻芯机;
b、一般机具:测墩、3㎜或5㎜直径钢丝绳、钢钎、铝合
金导梁试验设备等;
4、作业条件:
a、水泥稳定基层摊铺应在10%石灰层施工完毕并交验合格
后进行,石灰基层表面应平整、坚实,各项检测必须符合
相关规定,检测项目包括压实度、平整度、弯沉、纵断面
高程、宽度、横坡等。
三、施工工艺
1、工艺流程:
混合料配合比设计→原材料试验→室内混合料配合比试
验→调试拌合机→测量放样→运混合料→摊铺
碾压→复测→接缝→养生
2、操作工艺:
(1)、混合料配合比的组成设计6d保湿养生及1d浸水抗压强度应满足>3.0Mpa的要求,通过试验选取最适宜的
水泥用量,最佳含水量和拌合料比例;
(2)、工地实际水泥剂量应略高于试验剂量0.5%-1.0%,因采用厂拌法施工,只增加0.5%;
(3)、调试拌合机:在正式拌合混合料之前,必须先调试所用的设备,通过筛分检查混合料的颗粒组成,并测定混合料含水量,使混合料颗粒组成及含水量达到规定的要求。
若原集料的颗粒组成发生变化时,应重新调试设备。
(4)、混合料拌和:配料应准确,拌和应均匀,应根据集料和混合料含水量的大小,及时调整加水量。
拌和前反复调试好机械,以使拌和机运转正常,拌和均匀。
各成分拌和按比例掺配,并以重量比加水,拌和时加水时间及加水量应进行记录。
随时抽查混合料的级配及集料的级配。
拌和时混合料的含水量宜大于最佳含水量1%-2%,并根据天气状况及运输距离的远近调整含水量,使混合料运到现场摊铺后碾压时的含水量大于最佳含水量,以补偿后续工序的水分损失;施工现场实际采用的水泥剂量比室内试验所确定的剂量适当增加,一般不少于0.5%,最多不超过1%。
在拌和过程中随时采用EDTA曲线法抽测水泥剂量,拌和完成的混合料应无灰团、色泽均匀,无离析现象。
(5)、运混合料:拌和好的混合料要尽快运到现场进行摊铺,从第一次在拌合机内加水拌和到现场压实成型的时
间不得超过延迟时间。
当运距较远时,车上的混合料应加以覆盖以防运输过程中水分蒸发,保持一定的装载高度以防离析。
运输混和料的自卸车,应避免在未达到养生强度的铺筑层表面上通过,以减少车辙对已碾压成型的稳定层造成损坏。
(6)、摊铺:
a、确定松铺系数:根据不同的机械和材料,正式施工前应铺筑试验路段,确定松铺系数。
通过试验路段检验所采用的施工设备能否满足上料、拌和、摊铺和压实的施工的工艺、施工组织,以及一次碾压长度的适应性等。
通过试验路段测定其干密度、含水量及使混合料达到合格压实度时的压实系数、压实遍数、压实程序的施工工艺。
因水稳层设计厚度为30㎝,故分两层进行摊铺,上下层厚度均为15㎝厚,摊铺下层时采用人工配合平地机施工,用模板控制下层高程,上层采用摊铺机摊铺;
b、拌合机与摊铺机的生产能力应互相匹配。
摊铺机宜连续作业,拌合机的总产量选用200t/h。
(7)、碾压:
摊铺后,当混合料的含水量略高于最佳含水量时(0.5%-1%),应立即展开压实工作。
碾压分初压、复压、终压。
初压时,采用轻型压路机配合振动压路机,对结构层在全宽内进行碾压,先静压一遍。
复压时,采用重型压
路机加振碾压,在碾压过程中测定压实度,直到达到规定
的压实度为止。
终压时,采用轻型压路机,静压一遍。
(8)、接缝:
摊铺机摊铺混合料时,不宜中断,如中断时间超过2h,应
设置横向接缝。
设置横向接缝时,摊铺机应驶离混合料末
端。
人工将末端含水量、高程、厚度、平整度合适的混合
料修整整齐,紧靠混合料放两根方木,方木的高度应与混
合料的压实厚度相同。
方木的另一侧用砂砾或碎石回填约
3m长,其高度应稍许高出方木高度。
将混合料碾压密实。
在重新开始摊铺混合料之前,将砂砾或碎石和方木除去,
并将下承层顶面清扫干净。
摊铺机返回到已压实层的末端,重新开始摊铺混合料。
(9)、养生:采用塑料薄膜覆盖养生,养生天数不少于7d,
每天洒水遍数视天气而定,并在第一次摊铺层的表面涂刷
一层水泥浆。
整个养生期间应始终保持水稳层表面潮湿,
应禁止其他一切车辆通行。
四、注意事项:
1、施工期间最低气温应在5℃以上;
2、在雨季施工时,应特别注意气候变化,勿使水泥混合料遭
雨淋,并采取措施排除表面水,勿使运到路上的集料过分
潮湿,避免降低水泥稳定层强度。
