2020年12月份二建管理真题解析完整版
- 格式:docx
- 大小:97.36 KB
- 文档页数:38

81.根据《标准施工招标文件》,关于承包人索赔程序的说法,正确的有()。
A.应在索赔事件发生后28天内,向监理人递交索赔意向通知书B.应在发出索赔意向通知书28天内,向监理人正式递交索赔通知书C.有连续影响的,应在递交延续索赔通知书28天内与发包人谈判确定当期索赔的额度D.索赔事件有连续影响的,应按合理时间间隔继续递交延续索赔通知E.有连续影响的,应在索赔事件影响结束后的28天内,向监理人递交最终索赔通知书【答案】ABDE【解析】提出索赔意向——索赔工作程序的第一步。
一般索赔意向通知仅仅表明索赔的意向,应该尽量简明扼要,涉及索赔内容,但不涉及索赔金额1.承包人应在知道或应当知道索赔事件发生后28天内,向监理人递交索赔意向通知书,索赔事件具有持续影响的,应每隔28天向发包人提交延续索赔通知。
2.承包人应在发出索赔意向通知书后28天内,向监理人正式递交索赔通知书。
索赔通知书应详细说明索赔理由以及要求追加的付款金额和(或)延长的工期。
3.在索赔事件影响结束后的28天内,承包人应向监理人递交最终索赔通知书82.某网络计划,关键线路为()A2-3-5B1-5C1-3-4-5D2-3-4E1-3-5【答案】BCE【解析】持续时间最长的是关键线路83.建设行政主管部门对工程质量监督的内容包括()。
A.抽查质量检测单位的工程质量行为B.审核工程建设标准的完整性C.抽查工程质量责任主体的工程质量行为D.参与工程质量事故的调查处理E.监督工程竣工验收【答案】ACDE【解析】政府质量监督的内容1.执行法律法规和工程建设强制性标准的情况2.抽查涉及工程主体结构安全和主要使用功能的工程实体质量3.抽查工程质量责任主体和质量检测等单位的工程质量行为4.抽查主要建筑材料、建筑构配件的质量5.对工程竣工验收进行监督6.组织或者参与工程质量事故的调查处理7.定期对本地区的工程质量状况进行统计分析8.依法对违法违规行为实施处罚84.采用变动总价合同时,对于建设周期两年以上的工程项目,需考虑引起价格变化的因素有()。
2020年12月二级建造师《建设工程施工管理》真题一、单项选择题(共70题,每题1分,每题的备选项中,只有1个最正确或最符合题意。
选对每题得1分,没选或错选均不得分)。
1.施工企业项目经理的管理权限由企业()授权。
A.董事会B.经理层C.股东大会D.法定代表人2.某工程的项目经理由于工作失误,致使施工人员死亡并造成重大经济损失,企业对该项目经理可以采取的处理方式是()。
A.追究行政责任B.吊销资格证书C.追究社会责任D.追究经济责任3.下列施工现场文明施工的做法中,正确的是()。
A.施工现场周围设置半封闭围挡B.项目周围连续设置1.5m封闭围挡C.集体宿舍与办公区分隔处理,临时堆放材料至宿舍区D.现场主要道路硬化处理4.项目成本管理,进行现场项目竣工成本核算分析的主体()。
A.施工企业财务部门B.项目管理机构C.第三方咨询机构D.建设单位财务部门5.网络计划中,某工作最早第3天开始,工作持续3天,紧后工作的最迟开始时间是第9天,总时差是2天,则这两项工作的间隔时间是()天。
A.2B.1C.3D.56.建设行政主管部门对项目的监督属于()。
A.技术服务B.行业监督C.社会服务D.行政执法7.根据《房屋建筑施工旁站监理管理办法(试行)》,施工单位在需要实施旁站监理的关键部位、关键工序进行施工前()小时,书面通知项目监理机构。
A.12B.36C.24D.488.下列施工进度控制工作中,施工进度计划实施前应完成的工作是()。
A.检查工程量的完成情况B.编制进度管理报告C.沟通调整进度计划D.编制劳动力需求计划9、下列项目目标控制措施中最重要的是()。
A.组织措施B.管理措施C.经济措施D.技术措施10.施工企业安全生产责任制度应当覆盖的范围是()。
A.纵向从最高管理者到专职安全生产管理人员,横向涵盖各职能部门B.纵向从最高管理者到班组长和岗位人员,横向涵盖各职能部门C.纵向从最高管理者到专职安全生产管理人员,横向涵盖各项目负责人D.纵向从最高管理者到班组长和岗位人员,横向涵盖各项目负责人11.根据《标准施工招标文件》中变更的估价原则,对于已标价工程量清单中无适用或类似子目的变更工程的单价,应由()商定。
2020年二建施工管理考试真题及详解(文字版)第一部分:选择题1. 在施工管理中,施工组织设计的基本内容包括()。
A. 施工任务的划分、调整和改进B. 施工方法的选择和优化C. 施工工艺的安排和控制D. 施工人员的配置和管理正确答案:A、B、C、D解析:施工组织设计是根据施工任务的要求和施工条件,通过对施工任务的划分、调整和改进,选择和优化施工方法,安排和控制施工工艺,配置和管理施工人员,从而合理组织施工活动的过程。
2. 施工组织设计的主要目的是()。
A. 提高施工效率B. 保证施工质量C. 降低施工成本D. 确保施工安全正确答案:A、B、C、D解析:施工组织设计的主要目的是提高施工效率、保证施工质量、降低施工成本和确保施工安全。
3. 施工组织设计的基本原则包括()。
A. 统一性原则B. 灵活性原则C. 经济性原则D. 可行性原则正确答案:A、B、C、D解析:施工组织设计的基本原则包括统一性原则、灵活性原则、经济性原则和可行性原则。
第二部分:简答题1. 施工组织设计的步骤是什么?答:施工组织设计的步骤包括:确定施工任务和施工条件;划分、调整和改进施工任务;选择和优化施工方法;安排和控制施工工艺;配置和管理施工人员。
2. 施工组织设计的意义是什么?答:施工组织设计的意义在于合理组织施工活动,提高施工效率,保证施工质量,降低施工成本,确保施工安全。
3. 施工组织设计的基本原则有哪些?答:施工组织设计的基本原则包括统一性原则、灵活性原则、经济性原则和可行性原则。
第三部分:分析题1. 请分析施工组织设计对施工项目的影响。
答:施工组织设计对施工项目具有重要影响。
合理的施工组织设计可以提高施工效率,使施工过程更加顺利,减少施工时间和资源浪费;可以保证施工质量,通过科学的组织设计,减少施工过程中的错误和瑕疵,从而提高施工质量;可以降低施工成本,通过优化施工方法和工艺,合理配置人力和物力资源,降低施工成本;可以确保施工安全,通过科学的组织设计,合理安排施工流程,加强安全管理,减少施工事故的发生。

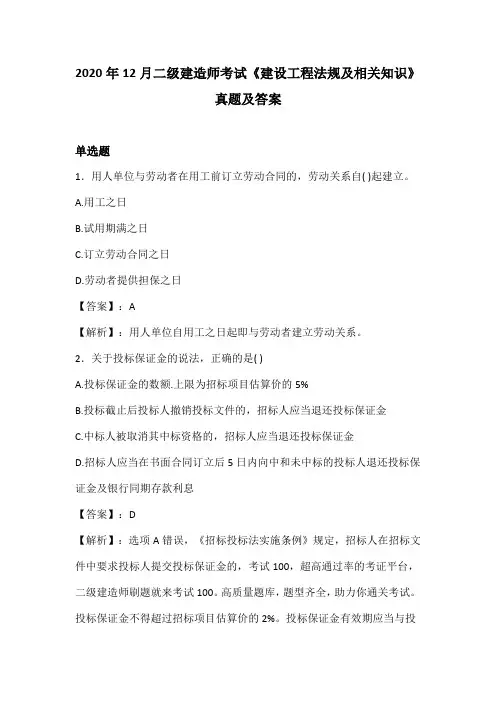

2020年12月二级建造师考试《建设工程法规及相关知识》真题及答案单选题1.用人单位与劳动者在用工前订立劳动合同的,劳动关系自( )起建立。
A.用工之日B.试用期满之日C.订立劳动合同之日D.劳动者提供担保之日【答案】:A【解析】:用人单位自用工之日起即与劳动者建立劳动关系。
2.关于投标保证金的说法,正确的是( )A.投标保证金的数额.上限为招标项目估算价的5%B.投标截止后投标人撤销投标文件的,招标人应当退还投标保证金C.中标人被取消其中标资格的,招标人应当退还投标保证金D.招标人应当在书面合同订立后5日内向中和未中标的投标人退还投标保证金及银行同期存款利息【答案】:D【解析】:选项A错误,《招标投标法实施条例》规定,招标人在招标文件中要求投标人提交投标保证金的,考试100,超高通过率的考证平台,二级建造师刷题就来考试100。
高质量题库,题型齐全,助力你通关考试。
投标保证金不得超过招标项目估算价的2%。
投标保证金有效期应当与投标有效期一致。
招标人不得挪用投标保证金。
选项B错误,投标截止后投标人撤销投标文件的,招标人可以不退还投标保证金。
选项C错误,《招标投标法实施条例》规定,中标人无正当理由不与招标人订立合同,在签订合同时向招标人提出附加条件,或者不按照招标文件要求提交履约保证金的,选项D正确,招标人最迟应当在书面合同签订后日内向中标人和未中标的投标人退还投标保证金及银行同期存款利息。
3.根据《招标投标法实施条例》,下列国有资金占控股或者主导地位的依法必须进行招标的项目中,可以邀请招标的是( )。
A.采用公开招标方式的费用较高的项目B.受自然环境限制只有少量潜在投标人可供选择的项目C.住所地为项目所在地的合格投标人仅有三家的项目D.某技术简单的大型工程项目【答案】:B【解析】:国有资金占控股或者主导地位的依法必须进行招标的项目,应当公开招标;考试100,超高通过率的考证平台,二级建造师刷题就来考试100。
2020年二级建造师(管理)考试真题答案及解析(实用版)2020年二级建造师(管理)考试真题答案及解析(实用版)1---.某建设工程项目设立了采购部、生产部、后勤保障部等部门,但在管理中采购部和生产部均可在职能范围内直接对后勤保障部下达工作指令,则该组织结构模式为()。
A.职能组织结构B.线性组织结构C.强矩阵组织结构D.弱矩阵组织结构答案】A解析】职能组织结构是一种传统的组织结构模式。
在职能组织结构中,每一个职能部门可根据它的管理职能对其直接和非直接的下属工作部门下达工作指令。
2.---建设工程项目目标事前控制是指()A.事前分析可能导致偏差产生的原因并在产生偏差时彩取纠偏措施B.事前分析可能导致项目目标偏离的影响因素并针对这些因素采取预防措施C.定期进行计划值与实际值比较D.发现项目目标偏离时及时采取纠偏措施答案】B剖析】为避免项目目标偏离的发生,还应正视事前的主动控制,即事前分析可能导致项目目标偏离的各类影响因素,并针对这些影响收集实际数据因素采取有效的预防步伐。
3.---关于施工总承包管理方主要特征的说法,正确的是()A.在平等条件下可通过竞标获得施工任务并参与施工B.不能参与业主的招标和发包事情C.对于业主选定的分包方不承担对其的组织和管理责任D.只承担质量、进度和安全控制方面的管理任务和责任答案】A解析】一般情况下,施工总承包管理方不承担施工任务,它主要进行施工的总体管理和协调。
如果施工总承包管理方通过投标(在平等条件下竞标)获得一部分施工任务,则它也可参与施工。
A选项正确。
若施工总承包管理方应业主方的要求,协助业主参与施工的招标和发包工作,其参与的工作深度由业主方决定。
业主方也可能要求施工总承包管理方负责整个施工的招标和发包工作。
B选项错误。
不论是业主方选定的分包方,还是经业主方授权由施工总承包管理方选定的分包方,施工总承包管理方都承担对其的组织和管理责任。
C选项错误。
施工总承包管理方和施工总承包方承担相同的管理任务和责任,即负责整个工程的施工安全控制、施工总进度控制、施工质量控制和施工的组织与协调等。
二、多项选择题(共25题,每题2分。
每题的备选项中,有2个或者2个以上符合题意,至少有一个错项。

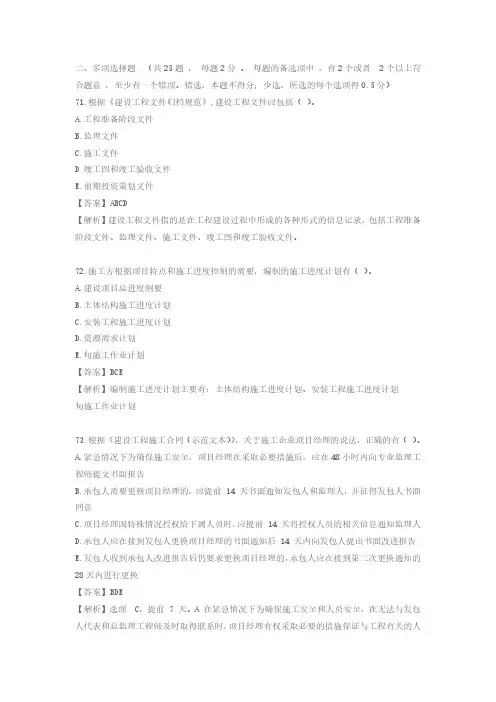

错选,本题不得分;少选,所选的每个选项得0.5分)71.根据《建设工程文件归档规范》,建设工程文件应包括()。
A.工程准备阶段文件B.监理文件C.施工文件D竣工图和竣工验收文件E.前期投资策划文件【答案】ABCD【解析】建设工程文件指的是在工程建设过程中形成的各种形式的信息记录,包括工程准备阶段文件、监理文件、施工文件、竣工图和竣工验收文件。
72.施工方根据项目特点和施工进度控制的需要,编制的施工进度计划有()。
A.建设项目总进度纲要B.主体结构施工进度计划C.安装工程施工进度计划D.资源需求计划E.旬施工作业计划【答案】BCE【解析】编制施工进度计划主要有:主体结构施工进度计划、安装工程施工进度计划旬施工作业计划73.根据《建设工程施工合同(示范文本)》,关于施工企业项目经理的说法,正确的有()。
A.紧急情况下为确保施工安全,项目经理在采取必要措施后,应在48小时内向专业监理工程师提交书面报告B.承包人需要更换项目经理的,应提前14天书面通知发包人和监理人,并征得发包人书面同意C.项目经理因特殊情况授权给下属人员时,应提前14天将授权人员的相关信息通知监理人D.承包人应在接到发包人更换项目经理的书面通知后14天内向发包人提出书面改进报告E.发包人收到承包人改进报告后仍要求更换项目经理的,承包人应在接到第二次更换通知的28天内进行更换【答案】BDE【解析】选项C,提前7天。
A在紧急情况下为确保施工安全和人员安全,在无法与发包人代表和总监理工程师及时取得联系时,项目经理有权采取必要的措施保证与工程有关的人身、财产和工程的安全,但应在48小时内向发包人代表和总监理工程师提交书面报告74.施工总承包管理模式与施工总承包模式相同的方面有()。
A.工作开展程序B.合同关系C.总包单位承担的责任和义务D.合同计价方式E.对分包单位的管理和服务【答案】CE【解析】施工总承包管理模式与施工总承包模式不同,主要在以下几个方面:工作开展程序不同、合同关系不同、对分包单位的选择和认可、对分包单位的付款、施工总承包管理的合同价格。
2020 年二级建筑师施工管理真题及答案( 完好版 )一、单项选择题 ( 共 70 题,每题 1 分。
每题的备选项中,只有 1 个最切合题意 )1.对施工方而言,建设工程项目管理的“花费目标”是指项目的() 。
A.投资目标B.成本目标C.财务目标D.经营目标【答案】 B2.甲公司为某工程项目的施工总承包方,乙公司为甲公司依法选定的分包方,丙公司为业主依法选定的专业分包方。
则对于甲、乙、丙公司在施工及管理中关系的说法,正确的选项是 () 。
A.甲公司只负责达成自己肩负的施工任务B.丙公司只遵从业主的指令C.丙公司只遵从乙公司的指令D.甲公司负责组织和管理乙公司与丙公司的施工【答案】 D3.某施工项目技术负责人从项目技术部提出的两个土方开挖方案中选定了拟实行的方案,并要求技术队伍该方案进行深入。
该项目技术负责人在施工管理中执行的管理职能是 () 。
A.检查B.执行C.决议D.计划【答案】 C4、某项目部依据项目特色拟订了投资控制、进度控制、合同管理、付款和设计更改等工作流程,这些工作流程组织属于 ()A.物质流程组织B.管理工程流程组织C.信息办理工程流程组织D.施工工作流程组织【答案】 B5、把施工所需的各样资源、生成、生活活动场所及各样暂时设施合理地部署在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中 () 的内容。
A.施工部署B.施工方案C.安全施工专项方案D.施工平面图【答案】 D6、项目部针对施工进度滞后问题,提出了落实管理人员责任、优化工作流程、改良施工方法、加强赏罚体制等举措,此中属于技术举措的是 ()A.落实管理人员责任B.优化工程流程C.改良施工方法D.加强赏罚体制【答案】 C7.依据《建设工程施工劳务分包合同 ( 示范文本 ) 》(GF-2003- 0214) ,对于保险的说法,正确的选项是 ()A.施工前,劳务分包人应为施工场所内的自有人员及第三方人员生命财富办理保险,并肩负有关花费B.劳务分包人应为运至施工场所用于劳务施工的资料办理保险,并肩负有关保险花费C.劳务分包人一定为从事危险作业的员工办理不测损害险,并支付有关保险花费D.劳务分包人一定为租借使用的施工机械设施办理保险,并支付有关保险花费【答案】 C8.以下工程管理信息资源中,属于管理类工程信息的是 () 。

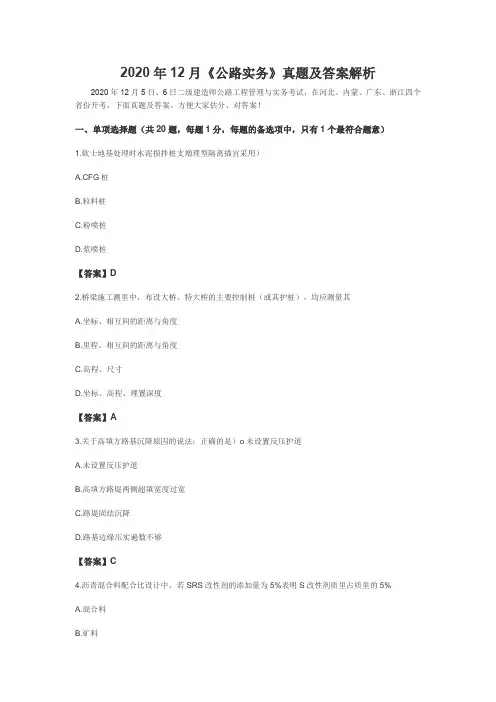

2020年12月《公路实务》真题及答案解析2020年12月5日、6日二级建造师公路工程管理与实务考试,在河北、内蒙、广东、浙江四个省份开考,下面真题及答案。
方便大家估分、对答案!一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)1.软士地基处理时水泥损拌桩支増理型隔离描宜采用)A.CFG桩B.粒料桩C.粉喷桩D.浆喷桩【答案】D2.桥梁施工测里中,布设大桥、特大桥的主要控制桩(或其护桩),均应测量其A.坐标、相互间的距离与角度B.里程、相互间的距离与角度C.高程、尺寸D.坐标、高程、埋置深度【答案】A3.关于高填方路基沉降原囚的说法;正确的是)o未设置反压护道A.未设置反压护道B.高填方路堤两侧超填宽度过宽C.路堤固结沉降D.路基边缘压实遍数不够【答案】C4.沥青混合料配合比设计中,若SRS改性剂的添加量为5%表明S改性剂质里占质里的5%A.混合料B.矿料C.改性沥青D.基质沥青【答案】C5.水泥混凝土路面来用小型机具施工时,滚杠所起的作用是)A.振密材料B.提浆整平C.避免材料离析D.提高表面粗猫度【答案】B6.采用圆柱体试件测试水泥稳定碎石(最大粒径31.5m)的无侧限抗压强度,制备式件的尺寸应是)oA..直径10m高:直径=1:1B.直径10m高:直径=1.5:1C.直径15mum高:直径=1D.直径15mum,高:直径=1.5:1【答案】C7.钻孔灌注桩施工中,埋放护筒的作用是)A.固定钻机B.保护孔口地面C.截断地下水D.保证孔的垂直度【答案】B8.关于先张法预应力张拉操作时,热轧帯钢筋张拉程序的说法,正确的是)。
A.0→初应力→1.039cn补固B.0→初应力→cm(持荷5min锚固)C.0→初应力÷1.05cmn(持荷5min)→0→「cm(错固)D.0→初应力→1.05cm(持荷5min)→0.90 co-d con(锚固)【答案】D9.关于预制梁块悬臂拼装使用胶黏剂的说法,正确的是细.采用人工拌和B.涂抹厚度不小于3mC.涂抹覆盖不少于半个匹配面D.应在梁体的全断面挤出【答案】D10.关于仰共和底板施工的说法错误的是)A.仰拱混凝土超前拱墙混爼土施工的超前距离,宜保持3倍以上衬砌循环作业长度B.仰拱以上的混凝土或片石混疑士应在仰拱混凝土达到设计强度的70%后施工C.仰拱和底板混爼土强度达到设计强度90%后方可允许车辆通行D.仰拱施工宜整断面一次成型不宜左右半幅分次浇筑【答案】C11.关于隧道水害原因的说法,正确的是)。

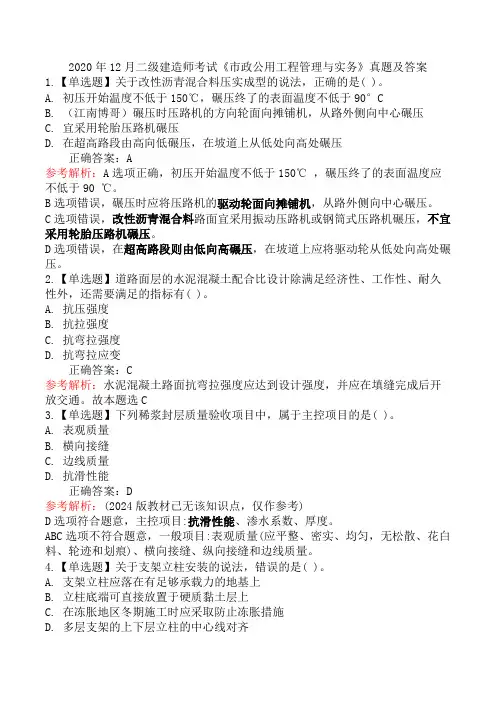

2020年12月二级建造师考试《市政公用工程管理与实务》真题及答案1.【单选题】关于改性沥青混合料压实成型的说法,正确的是( )。
A. 初压开始温度不低于150℃,碾压终了的表面温度不低于90°CB. (江南博哥)碾压时压路机的方向轮面向摊铺机,从路外侧向中心碾压C. 宜采用轮胎压路机碾压D. 在超高路段由高向低碾压,在坡道上从低处向高处碾压正确答案:A参考解析:A选项正确,初压开始温度不低于150℃,碾压终了的表面温度应不低于90 ℃。
B选项错误,碾压时应将压路机的驱动轮面向摊铺机,从路外侧向中心碾压。
C选项错误,改性沥青混合料路面宜采用振动压路机或钢筒式压路机碾压,不宜采用轮胎压路机碾压。
D选项错误,在超高路段则由低向高碾压,在坡道上应将驱动轮从低处向高处碾压。
2.【单选题】道路面层的水泥混凝土配合比设计除满足经济性、工作性、耐久性外,还需要满足的指标有( )。
A. 抗压强度B. 抗拉强度C. 抗弯拉强度D. 抗弯拉应变正确答案:C参考解析:水泥混凝土路面抗弯拉强度应达到设计强度,并应在填缝完成后开放交通。
故本题选C3.【单选题】下列稀浆封层质量验收项目中,属于主控项目的是( )。
A. 表观质量B. 横向接缝C. 边线质量D. 抗滑性能正确答案:D参考解析:(2024版教材已无该知识点,仅作参考)D选项符合题意,主控项目:抗滑性能、渗水系数、厚度。
ABC选项不符合题意,一般项目:表观质量(应平整、密实、均匀,无松散、花白料、轮迹和划痕)、横向接缝、纵向接缝和边线质量。
4.【单选题】关于支架立柱安装的说法,错误的是( )。
A. 支架立柱应落在有足够承载力的地基上B. 立柱底端可直接放置于硬质黏土层上C. 在冻胀地区冬期施工时应采取防止冻胀措施D. 多层支架的上下层立柱的中心线对齐正确答案:B参考解析:(2024版教材已无该知识点,仅作参考)A选项正确;支架立柱必须落在有足够承载力的地基上,B选项错误;立柱底端必须放置垫板或混凝土垫块。

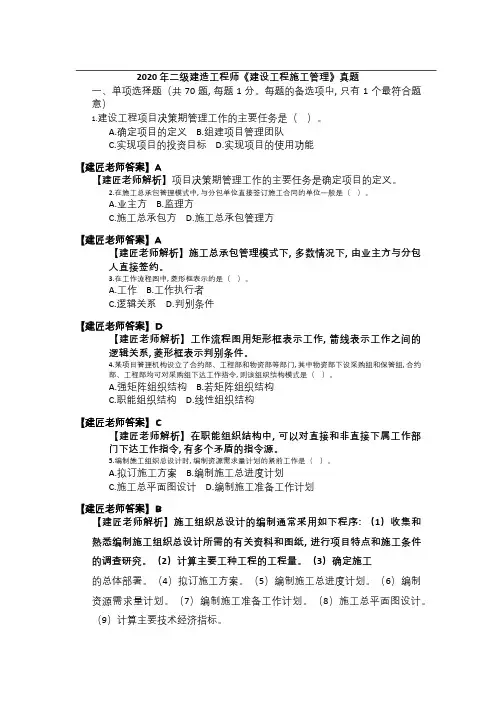

2020 年二级建造工程师《建设工程施工管理》真题一、单项选择题(共 70 题, 每题 1 分。
每题的备选项中, 只有 1 个最符合题意)1.建设工程项目决策期管理工作的主要任务是()。
A.确定项目的定义B.组建项目管理团队C.实现项目的投资目标D.实现项目的使用功能【建匠老师答案】A【建匠老师解析】项目决策期管理工作的主要任务是确定项目的定义。
2.在施工总承包管理模式中, 与分包单位直接签订施工合同的单位一般是()。
A.业主方B.监理方C.施工总承包方D.施工总承包管理方【建匠老师答案】A【建匠老师解析】施工总承包管理模式下, 多数情况下, 由业主方与分包人直接签约。
3.在工作流程图中, 菱形框表示的是()。
A.工作B.工作执行者C.逻辑关系D.判别条件【建匠老师答案】D【建匠老师解析】工作流程图用矩形框表示工作, 箭线表示工作之间的逻辑关系, 菱形框表示判别条件。
4.某项目管理机构设立了合约部、工程部和物资部等部门, 其中物资部下设采购组和保管组, 合约部、工程部均可对采购组下达工作指令, 则该组织结构模式是()。
A.强矩阵组织结构B.若矩阵组织结构C.职能组织结构D.线性组织结构【建匠老师答案】C【建匠老师解析】在职能组织结构中, 可以对直接和非直接下属工作部门下达工作指令, 有多个矛盾的指令源。
5.编制施工组织总设计时, 编制资源需求量计划的紧前工作是()。
A.拟订施工方案B.编制施工总进度计划C.施工总平面图设计D.编制施工准备工作计划【建匠老师答案】B【建匠老师解析】施工组织总设计的编制通常采用如下程序: (1)收集和熟悉编制施工组织总设计所需的有关资料和图纸, 进行项目特点和施工条件的调查研究。
(2)计算主要工种工程的工程量。
(3)确定施工的总体部署。
(4)拟订施工方案。
(5)编制施工总进度计划。
(6)编制资源需求量计划。
(7)编制施工准备工作计划。
(8)施工总平面图设计。
(9)计算主要技术经济指标。
2020年二级建造师《(建筑工程)管理与实务》考试真题及答案解析【完整版】一、单项选择题(共 20 题,每题 1 分。
每题的备选项中,只有 1 个最符合题意;选对每题得1分;没选或错选均不得分)1.建筑高度 60 米的住宅属于( )A.单层建筑B.多层建筑C.高层建筑D.超高层建筑参考答案:C2.学校临开敞中庭的栏杆高度最低限值是( )m。
A.0.90B.1.05C.1.10D. 1.20参考答案:D3.装饰工程中宴会厅安装的大型吊灯,其荷载类别属于( )A.面荷载B.线荷载C.集中荷载D.特殊荷载参考答案:C4.刚梁临时搁置在钢柱牛腿上不做任何处理,其支座可简化为( )。
A.固定铰支座B.可动铰支座D.弹性支座参考答案:B5.常用改善混凝土拌合物流动性能的外加剂是( )。
A.减水剂B.防水剂C.缓凝剂D.膨胀剂参考答案:A6. 木材湿胀后,可使木材( )。
A.翘曲B.表面鼓凸C.开裂D.接榫松动参考答案:B7.具有良好隔热和隔声性能的玻璃品种是( )。
A.夹层玻璃B.中空玻璃C.钢化玻璃D. Low-E 玻璃参考答案:B8.土方回填工程中,根据压实机具确定的施工参数是( )。
A.土料性质B.土料含水率C.压实系数参考答案:D9.基坑验槽中,对于基底以下不可见部位的土层,通常采用的方法是( )。
A.钎探法B.贯入仪检测法C.轻型动力触探法D.观察法参考答案:A10.施工测量中,测量角度的仪器是( )。
A.水准仪B.钢尺C.经纬仪D.激光铅直仪参考答案:C11.目前粗钢筋机械连接采用最多的连接方式是( )连接。
A.挤压套筒B.镦粗直螺纹套筒C.剥肋滚压直螺纹套筒D.锥螺纹套简参考答案:C12. 常用于防水混凝土的水泥品种是( )。
A.矿渣硅酸盐水泥B.粉煤灰硅酸盐水泥C.火山灰硅酸盐水泥D.普通硅酸盐水泥参考答案:D13.水泥砂浆防水层终凝后应及时养护,养护时间不少于( )天。
A.7B.14C.21D.28参考答案:B14. 外墙 EPS 板薄抹灰系统施工工艺顺序,正确的是( )。
一、单项选择题(共70 题,每题 1 分。
每题的备选项中,只有 1 个最符合题意;选对每题得1分;没选或错选均不得分)1.建设工程项目决策期管理工作的主要任务是()。
A.确定项目的定义B.组建项目管理团队C.实现项目的投资目标D.实现项目的使用功能【答案】A【解析】项目决策期管理工作的主要任务是确定项目的定义。
【考点来源】第一章第一节施工方的项目管理2.在施工总承包管理模式中,与分包单位直接签订施工合同的单位一般是()。
A.业主方B.监理方C.施工总承包方D.施工总承包管理方【答案】A【解析】一般情况下,施工总承包管理方不与分包方和供货方直接签订施工合同,这些合同都由业主方直接签订。
【考点来源】第一章第一节施工方的项目管理3.在工作流程图中,菱形框表示的是()。
A.工作B.工作执行者C.逻辑关系D.判别条件【答案】D【解析】工作流程图用矩形框表示工作,箭线表示工作之间的逻辑关系,菱形框表示判别条件,也可用两个矩形框分别表示工作和工作的执行者【考点来源】第一章第二节施工管理的组织4.某项目管理机构设立了合约部、工程部和物资部等部门,其中物资部下设采购组和保管组,合约部、工程部均可对采购组下达工作指令,则该组织结构模式是()。
A.强矩阵组织结构B.弱矩阵组织结构C.职能组织结构D.线性组织结构【答案】C【解析】在职能组织结构中,每一个职能部门可根据它的管理职能对其直接和非直接的下属工作部门下达工作指令。
因此,每一个工作部门可能得到其直接和非直接的上级工作部门下达的工作指令,它就会有多个矛盾的指令源。
一个工作部门的多个矛盾的指令源会影响企业管理机制的运行。
【考点来源】第一章第二节施工管理的组织5.编制施工组织总设计时,编制资源需求量计划的紧前工作是()。
A.拟定施工方案B.编制施工总进度计划C.施工总平面图设计D.编制施工准备工作计划【答案】B【解析】施工组织总设计的编制通常采用如下程序:(1)收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究。
2020年12月二级建造师考试《机电工程管理与实务》真题及详解一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.工业安装钢结构工程检验批划分的依据是()。
A.按部位或工程量B.按工序或部位C.按施工段或膨胀缝D.按设备台(套)或机组答案:B解析:钢结构制作和安装中常采用普通螺栓、扭剪型高强度螺栓、高强度大六角头螺栓、钢网架螺栓球节点用高强度螺栓及拉铆钉、自攻钉、射钉等紧固件连接工程的施工方式。
钢结构工程按工序或部位划分检验批,便于质量验收,及时控制安装质量。
2.关于建筑安装工程质量验收的说法,错误的是()。
A.是施工单位进行质量控制结果的反映B.是竣工验收确认工程质量的主要方法C.是竣工验收确认工程质量的主要手段D.是施工单位对工程质量评定后的确认答案:D解析:建筑安装工程质量验收是施工单位进行质量控制结果的反映,也是竣工验收确认工程质量的主要方法和手段。
验收工作的基础工作在施工单位,即主要由施工单位来实施,并经第三方的工程质量监督部门或竣工验收组织来确认。
3.联合调试试运转中,负责监护岗位操作的单位是()。
A.设备厂家B.建设单位C.施工单位D.监理单位答案:C解析:联合调试试运转中,施工单位工作内容包括:负责岗位操作的监护,处理试运行过程中机器、设备、管道、电气、自动控制等系统出现的问题并进行技术指导。
4.用于风力发电塔筒同心度测量的是()。
A.激光准直仪(铅直)B.激光经纬仪C.激光指向仪D.激光准直仪答案:A解析:激光准直(铅直)仪的主要应用范围:主要应用于大直径、长距离、回转型设备同心度的找正测量以及高塔体、高塔架安装过程中同心度的测量控制。
5.下列属于火力发电设备的是()。
A.集热塔B.发电岛设备C.汽水分离再热器D.承压蒸汽锅炉答案:D解析:电力设备包括:火力发电设备、核电设备、风力发电设备、光伏发电设备等。
其中,火力发电设备包括:承压蒸汽锅炉机组、汽轮发电机组、工业自动化仪表、管道及系统水处理及制氢设备和系统。
2020年12月《建筑实务》真题及答案解析(完整版)2020年12月5日、6日二级建造师市政工程管理与实务考试,在河北、内蒙、广东、浙江四个省份开考,下面是真题及答案。
方便大家估分、对答案!—、单选1、建筑构件抗震等级分为()等级A. 2B. 3C. 4D. 5参考答案:D2、混凝土立方体抗压强度试件在标准条件()A. 温度20+2° C,相对湿度95%以上B. 温度20+2° C,相对湿度95%1吹下C. 温度20+3 ° C,相对湿度95%1吹上D. 温度20+3 ° C,相对湿度95%1吹下参考答案:A3. 冬季施工条件()A. 平均气温连续5天低于5。
B. 最低气温连续5天低于5。
C. 平均气温连续5天低于1013D. 最低气温连续5天低于10^参考答案:A4、根据《普通混凝土力学性能试验方法标准》,试件养护的标准条件是()。
A. 温度20 士2° C,相对湿度最低限值85%B. 温度20± 2° C,相对湿度最低限值95%C. 温度25 ± 2° C,相对湿度最低限值85%D. 温度25±2° C,相对湿度最低限值95%参考答案:B5、关于建筑用钢材拉伸性能说法正确的是()。
A. 强屈比越小,安全性越高B. 强屈比越大,钢材强度利用率越高C. 伸长率越大,钢材塑性越小D. 钢材强度设计取值依据是屈服强度参考答案:D6. 下列水泥品种中,水化热最大的是()A. 硅酸盐水泥B. 矿渣水泥C. 火山灰水泥D. 复合水泥参考答案:A7. 在潮湿环境使用的砂浆,其胶凝材料宜选用()A. 水泥B. 石灰C. 石膏D. 水泥石灰混合料参考答案:A8. 下列玻璃碎后最易伤人的是()A. 火玻璃B. 平板玻璃C. 钢化玻璃D. 夹层玻璃参考答案:B9、消防水管穿过楼板后,宜选用的防火堵料是()。
2020年12月《管理》真题及答案解析2020年12月5日、6日二级建造师管理考试,在河北、内蒙古、广东、浙江四个省份开考,下面是真题及答案。
方便大家估分、对答案!一、单选题1.根据《建设工程工程量清单计价规范》,必须按照国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用的是)。
A.规费、税金和企业管理费B.安全文明施工费、规费和风险费用C.规费、利润和税金D.安全文明施工费、规费和税金【答案】D【解析】措施项目中的安全文明施工费、规费和税金必须按国家或省级、行业建设行政主管部门的规定计算,不得作为竞争性费用。
考点: 22102031 工程量清单计价的方法P632.关于特种作业人员应具备条件的说法,正确的是()A.具有初中及以上文化程度B必须为男性C.连续从事特种工作10年以上D.年满16周岁且不超过国家法定退休年龄的【解析】特种作业人员应具备的条件是:①年满18周岁,且不超过国家法定退休年龄;②经社区或者县级以上医疗机构体检健康合格,并无妨碍从事相应特种作业的器质性心脏病、癫痫病、美尼尔氏症、眩晕症、癔症、震颤麻痹症、精神病、痴呆症以及其他疾病和生理缺陷;③具有初中及以上文化程度;④具备必要的安全技术知识与技能;⑤相应特种作业规定的其他条件。
危险化学品特种作业人员除符合第①项、第②项、第④项和第⑤项规定的条件外,应当具备高中或者相当于高中及以上文化程度。
考点: 2Z105021安全生产管理制度,三、4.安全生产教育培训制度2)P1973.参与施工项目竣工质量验收的各方不能形成质量验收意见时,应采取的做法是()。
A.由建设单位独立做出验收结论B.各方协商形成一致解决方案后重新组织竣工验收C.由质量监督机构协调并做出验收结论D.提请建设行政主管部门]门做出验收结论【答案】B【解析】参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应当协商提出解决的方法,待意见- -致后,重新组织工程竣工验收。
教材p174考点: 2Z104034 施工质量验收4.根据《关于做好房屋建筑和市政基础设施工程质量事故报告和调查处理工作的通知》,施工质量事故发生后,应由(向事故发生地县级以上人民政府和城乡建设主管部门报告。
A.施工单位负责人B.建设单位负责人C.监理单位负责人D.设计单位负责人【答案】B参考解析:施工质量事故发生后,按照建质[2010 111号文的规定,事故现场有关人员应立即向工程建设单位负责人报告。
工程建设单位负责人接到报告后,应于1小时内向事故发生地县级以上人民政府住房和城乡建设主管部门及有关部门报告。
【解析】2Z104043 施工质量事故的处理P1795.项目施工质量保证体系中,确定施工质量目标的基本依据是()。
A.工程承包合同B项目设计文件C.项目施工质量计划D.承包企业质量方针【答案】 A【解析】项目施工质量保证体系须有明确的质量目标,并符合项目质量总目标的要求。
要以工程承包合同为基本依据,逐级分解目标以形成在合同环境下的各级质量目标。
考点: 22104021工程项目施工质虽保证体系的建立和运行P1576.某合同约定,合同价格为工程成本总价加固定酬金,若实际成本超过合同中规定的成本总价超过部分由承包人承担,若节约由双方按约定比例分成。
该合同属于成本加酬金合同形式中的)。
A.成本加固定费用合同B.成本加固定比例费用合同C.成本加奖金合同D.最大成本加费用合同【答案】 D【解析】最大成本加费用合同:在工程成本总价基础上加固定酬金费用的方式即当设计深度达到可以报总价的深度,投标人报一个工程成本总价和一个固定的酬金(包括各项管理费、风险费和利润)如果实际成本超过合同中规定的工程戚本总价,由承包商承担所有的额外费用,若实施过程中节约了成本,节约的部分归业主,或者由业主与承包商分享,在合同中要确定节约分成比例。
考点: 22106033 成本加酬金合同教材p2567.下列施工进度控制工作中,施工进度计划实施前应完成的工作是)。
A.检查工程量的完成情况B.编制进度管理报告C.编制劳动力需求计划D.沟通调整进度计划【答案】 c8.根据《建设工程施工专业分包合同示范文本)》,关于分包人与发包人关系的说法,正确的是)。
A.分包人可根据需要与发包人发生直接工作关系B.分包人可就工程管理中的事件直接致函发包人C.分包人可直接接受发包人或监理人的工作指令D.分包人须服从承包人转发的发包人与分包工程有关的指令【答案】 D【解析】分包人与发包人的关系:分包人须服从承包人转发的发包人或工程师监理人与分包工程有关的指令。
考点: 2Z106022 施工专业分包合同的内容P2459.下列施工机械产量定额和时间定额的关系表达式中,正确的是)。
A.机械产量定额x机械时间定额x工作小组人数=1B.机械产t量定额=2/机械时间定额C.机械产量定额=1/机械时间定额D.机械产量定额+机械时间定额=1【答案】 C参考解析:施工机械时间定额=1/施工机械台班产量定额考点: 22102024施工机械台班使用定额的编制P6210.关于工程成本会计核算、业务核算和统计核算区别和联系的说法,正确的是)。
A.会计核算是对已发生的经济活动进行核算,而业务核算和统计核算还可对正在进行的经济活动进行核算B.业务核算是价值核算,会计核算的范围比业务核算的范围更广C.统计核算和会计核算必须用货币计量,也算可以用实物量或劳动量计量D.统计核算是利用会计核算和业务核算的资答题卡把数据按统计方法加以系统管理,发现企业生产经营活动的规律【答案】 D【解析】统计核算是利用会计核算资料和业务核算资料,把企业生产经营活动客观现状的大量数据,按统计方法加以系统整理,以发现其规律性。
考点: 22102073施工成本分析的依据、内容和步骤。
教材P11711.根据《建设工程工程量清单计价规范》,某工程定额工期为20个月,合同工期为18个月。
合同实施中,发包人要求该工程提前1个月竣工,征得承包人同意后,调整了合同工期。
关于该工程工期和赶工费用的说法,正确的是)。
A.发包人要求的合同工期比定额工期提前了1个月竣工,应承担提前竣工3个月的赶工费用B.发包人要求工程提前1个月竣工,应承担去成绩单竣工1个月的赶工费用C.发包人要求压缩的工期天数不超过定额工期的20%,应承担提前竣工3个月的赶工费用D.发包人要求压缩的工期天数未超过是问朋友额工期的10%,不支付赶工费用【答案】 B【解析】工程实施过程中,发包人要求合同工程提前竣工的,应征得承包人同意后与承包人商定采取加快工程进度的措施,并应修订合同工程进度计划。
发包人应承担承包人由此增加的提前竣工(赶工补偿)费用。
考点: 2Z102042合同价款调整P8312.根据《建设工程施工合同(示范文本)》,编制甲供材料进场计划属于()进度控制的任务。
A.发包人B.设计人C.供货商D.承包人【答案】 A(本答案非官方发布,仅供参考)【解析】业主方进度控制的任务是控制整个项目实施阶段的进度,包括控制设计准备阶段的工作进度、设计工作进度。
施工进度,物资采购工作进度以及项目动用前准备阶段的工作进度。
考点: 22103012建设I和项日进度控制的任务P13113.根据《标准施工招标文件》,台同工程接收证书颁发前发生的索赔事件,承包人有权提出索赔的最迟时间节点是)。
A.承包人接受竣工付款证书之日B.发包人颁发工程接收证书之日C.承包人提交最终结清申请单之日D.发包人实际支付竣工结算价款之日【答案】 A【解析】根据《标准施工招标文件》中的通用合同条款,承包人提出索赔的期限如下:(1)承包人按合同约定接受了竣工付款证书后,d被认为已无权再提出在合同工程接收证书颁发前所发生的任何素赔。
(2)承包人按合同约定提交的最约结清申请单中,只限于提出工程接收证书颁发后发生的素赔。
提出索赔的期限自接受最终结清证书时终止。
考点: 22106052施工合同索赔的程序P26514.下列项目施工质量成本中,属于外部质量保证成本的是)。
A.从业人员劳动技能培训费B.不合格检验批返工重做费C.计量器具标定检验费D.混凝土强度见证检测费【答案】 D【解析】质量成本可分为运行质量成木和外部质量保证成本。
运行质量成本是指为运行质量体系达到和保持规定的质量水平所支付的费用;外部质量保证成本是指一暖台问要求向顾客提供所国要的客观证据所支付的费用,包括采用特殊的和附加的质量保证措施。
程序以及检测试验和评定的费用。
考点: 2Z104021工程项目施工质量保证体系的连立和运行P15815.对需要旁站监理的关键工序,施工企业至少应在施工前()小时书面通知项目监理机构。
A.12B.36C.24D.48【答案】 C【解析】暂无16.根据《建设工程施工劳务分包合同(示范文本)》,关于保险的说法,正确的是(A.劳务分包人必须为从事危险作业的职工办理意外伤害保险并支付保险费用B.运至施工现场用于劳务施工的材料,由劳务分包人办理保险并支付保险费用C.工程承包人提供给劳务分包人使用的设备由劳务分包人办理保险,并支付保险费用D.劳务分包人开始施工前,应由发包人为施工现场所有人员办理保险,由劳务分包人支付费用【答案】 A【解析】暂无17.下列工程合同风险中,属于合同信用风险的是()。
A.工程安更风险B.物价上涨风险C.非法分包风险D.不可抗力风险【答案】 C【解析】暂无18.关于施工单位投标过程中复核工程量的说法,正确的是)。
A.对于单价合同,发现工程量相差较大时,投标人应告知招标人并自行修改B.对于固定总价合同,投标人对争议工程量不予更正且对投标人不利时,投标人应按实际工程量调整报价C.投标人在复检工程量时。
只核对招标文件中工程量的主要细目D.对于单价合同,投标人只需复核主要工程量【答案】 D【解析】对于单价合同,是以实测工程量结算工程款,但投标人仍应根据图纸仔细核算工程量当发现相差较大时,投标人应向招标人要求澄清。
考点: 2Z106012施工招标与投标19.编制周转性材料消耗定额时,周转性材料的消耗除考虑材料的一次使用量和每周转一次的损耗量外,还应考虑)。
A.周转使用次数、周转材料的最终回收及回收折价B.周转使用次数、周转的方式C.周转材料的最终回收、回收折价以及操作人员的水平D.周转的方式、周转材料的最终回收及回收折价【答案】 A【解析】周转性材料消耗- -般与下列四个因素有关: (1)第一次制造时的材料消耗(一次使用量(2)每周转使用- -次材料的损耗(第二次使用时需补充;(3 )周转使用次数;(4 )周转材料的最终回收及其回收折价。
考点: 2Z102023 材料消耗定额的编制P6220.根据《建设工程工程量清单计价规范》, 在承包人原因造成工程延误期间出现法律变化,造成费用增加和I期延误。
