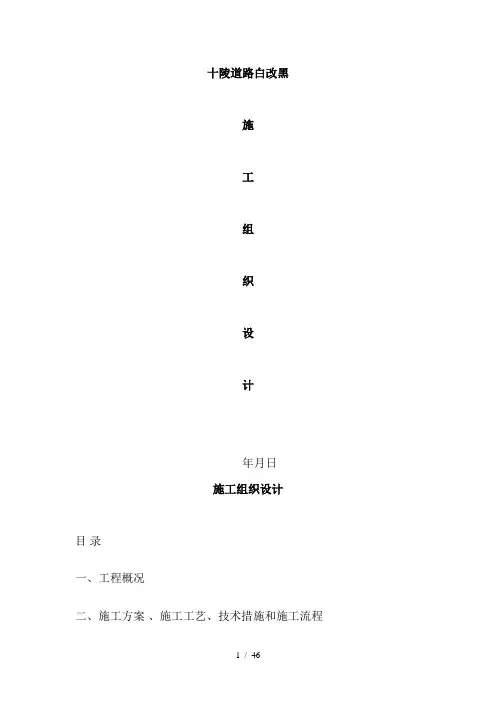

道路施工白加黑施工方案十陵道路白改黑施工组织设计年月日施工组织设计目录一、工程概况二、施工方案、施工工艺、技术措施和施工流程三、工程质量、安全、文明生产措施四、季节性施工措施五、主要机具使用计划六、劳动力需用计划七、施工进度计划八、建议与要求一、工程概述十陵上街、十陵中街、创业路位于成都市龙泉驿区。
其中十陵上街东起和平路, 西接十陵中街, 道路全长约374 米; 十陵中街西接十陵上街, 东至江华路, 道路全长约443 米。
规划红线宽度均25 米, 现状路面宽15 米, 水泥混凝土路面。
创业路南起石灵上街, 北接灵龙路, 道路全长约237 米, 规划红线宽度20 米, 现状路面宽12 米, 水泥混凝土路面。
当前, 项目周边道路均已进行”白+黑”路面整治及人行道整治, 为改进项目区内居民交通环境, 提升城市形象, 根据业主要求, 本项目道路进行”白+黑”路面整治及人行道整治。
( 二) 交通组织方案本次维修整治施工部分主要为路面部分, 针对道路施工制定如下交通组织方案:1) 由于全线路段为对向车道, 施工时采取封闭式施工。
2) 在封闭路段设置醒目、清晰的临时指向牌和标识牌。
3) 施工路段, 能正常通行后, 应及时解除封闭, 开放交通。
( 三) 工期要求工期为年月日至年月日, 工期天( 雨天顺延) 。
( 四) 整治内容1、现有路面病害整治;2、加铺沥青混凝土面层;3、车道上现状检查井加固及升降;4、全线更换新型三防井盖;5、人行道整治;6、道路标线。
( 五) 采用的规范规程1. 《市政公用工程设计文件编制深度规定》( );2.《城市道路工程设计规范》 (CJJ 37- );3.《无障碍设计规范》(GB50763- );4.《城市道路交叉口设计规程》(CJJ 152- );5.《公路沥青路面设计规范》(JTG D50- );6.《公路沥青路面施工技术规范》( JTG F40- );7.《城镇道路路面设计规范》( CJJ 169- );8《城市道路路基设计规范》( CJJ 194- );9.《城镇道路工程施工及质量验收规范》( CJJ 1- );10.《公路沥青路面养护技术规范》( JTG 073.2- );11.《公路水泥混凝土路面设计规范》( JTG D40- )12.《公路水泥混凝土路面养护技术规范》( JTJ073.1- )13.《道路交通标志和标线》第3部分: 道路交通标线( GB5768.3— )14.《公路交通安全设施设计细则》( JTG/T D81— )15.《城市道路交通设施设计规范》( GB 50688— )16.《路面标线涂料》( JT/T280— )17.成都市城市道路沥青路面道路结构设计导则( 年版);18.成都市规划管理技术规定( );19.《成都市城乡建设委员会关于城市道路各类设施设计、建设技术导则文件汇编》。
白加黑路面施工方案及施工方法白加黑路面施工方案及施工方法3.1对原有旧水泥砼路面进行处理在进行加铺沥青砼面层之前必须对原有旧水泥砼路面病害进行认真彻底的处理,只有这样改造后的路面才能达到良好的预期效果。
3.1.1灌缝原有旧水泥砼路面的接缝都要采用新型改性沥青材料进行灌缝,以有效防止路面水从路面渗入基层,保证基层有足够的强度和稳定性。
该种改性沥青在使用时必须由砼路面嵌缝机加热至300℃,然后通过砼路面嵌缝机注胶嘴把改性沥青注入接缝内。
该种材料在高温下热稳定性好,低温下不易老化变脆,安全经济,又不会给环境造成污染,可以满足接缝灌缝的需要。
3.1.2严重破碎板的修补对已断裂成3块以上的严重破碎板,坚决采用常规的挖补方法对板体进行更换。
将旧板破碎、运走,清扫基层;用15#贫混凝土修复松散基层(如有松软的素淤泥块,还应挖坑切槽,直到坚硬基层),基层表面要平整,并具有一定的横坡坡度,然后重新浇筑C30混凝土板。
3.1.3其他形式损坏其他一些非结构性破坏,如露骨、剥落、麻面等,由于其只影响到原有路面行车舒适性,而当对老路进行改建、旧混凝土路面做基层时,这些形式的损坏对整个路面结构承载力和行车舒适性影响甚小,故而不予特殊处理。
但沥青砼面层的厚度相对增加,特追加10mm厚沥青混合料面层。
3.2加铺沥青砼面层施工3.2.1沥青混合料的拌和和运输(1)在沥青混合料拌和过程中要从混合料级配、沥青用量、拌和温度和时间等进行全方位的控制,以提高混合料的摊铺效果。
(2)沥青混合料在运输过程中,必须将其充分覆盖,以防止沥青在高温时受阳光、空气所造成的氧化及沥青混合料温度的降低。
3.2.2沥青混合料的摊铺(1)平整度的控制为了控制摊铺时的平整度,摊铺机熨平板的自动找平装置需要有一个准确的基准面。
目前高速公路工程中常用的基准面(线)控制的方法有:基准钢丝绳法、浮动基准梁法等。
(2)摊铺温度控制摊铺时的温度不得低于110~130℃,也不得高于165℃。
十陵道路白改黑施工组织设计年月日施工组织设计目录一、工程概况二、施工方案、施工工艺、技术措施和施工流程三、工程质量、安全、文明生产措施四、季节性施工措施五、主要机具使用计划六、劳动力需用计划七、施工进度计划八、建议与要求一、工程概述十陵上街、十陵中街、创业路位于成都市龙泉驿区。
其中十陵上街东起和平路,西接十陵中街,道路全长约374 米;十陵中街西接十陵上街,东至江华路,道路全长约443 米.规划红线宽度均25 米,现状路面宽15 米,水泥混凝土路面。
创业路南起石灵上街,北接灵龙路,道路全长约237 米,规划红线宽度20 米,现状路面宽12 米,水泥混凝土路面。
目前,项目周边道路均已进行“白+黑"路面整治及人行道整治,为改善项目区内居民交通环境,提升城市形象,根据业主要求,本项目道路进行“白+黑”路面整治及人行道整治。
(二)交通组织方案本次维修整治施工部分主要为路面部分,针对道路施工制定如下交通组织方案:1)由于全线路段为对向车道,施工时采取封闭式施工.2)在封闭路段设置醒目、清晰的临时指向牌和标识牌。
3)施工路段,能正常通行后,应及时解除封闭,开放交通。
(三)工期要求工期为年月日至年月日,工期天(雨天顺延)。
(四)整治内容1、现有路面病害整治;2、加铺沥青混凝土面层;3、车道上现状检查井加固及升降;4、全线更换新型三防井盖;5、人行道整治;6、道路标线。
(五)采用的规范规程1。
《市政公用工程设计文件编制深度规定》(2013);2.《城市道路工程设计规范》 (CJJ 37-2012);3.《无障碍设计规范》(GB50763—2012);4。
《城市道路交叉口设计规程》(CJJ 152-2010);5。
《公路沥青路面设计规范》(JTG D50—2006);6.《公路沥青路面施工技术规范》(JTG F40-2004);7.《城镇道路路面设计规范》(CJJ 169—2012);8《城市道路路基设计规范》(CJJ 194—2013);9.《城镇道路工程施工及质量验收规范》(CJJ 1-2008);10。
十陵道路白改黑施工组织设计年月日施工组织设计目录一、工程概况二、施工方案、施工工艺、技术措施和施工流程三、工程质量、安全、文明生产措施四、季节性施工措施五、主要机具使用计划六、劳动力需用计划七、施工进度计划八、建议与要求一、工程概述十陵上街、十陵中街、创业路位于成都市龙泉驿区。
其中十陵上街东起和平路,西接十陵中街,道路全长约374 米;十陵中街西接十陵上街,东至江华路,道路全长约443 米。
规划红线宽度均25 米,现状路面宽15 米,水泥混凝土路面。
创业路南起石灵上街,北接灵龙路,道路全长约237 米,规划红线宽度20 米,现状路面宽12 米,水泥混凝土路面.目前,项目周边道路均已进行“白+黑”路面整治及人行道整治,为改善项目区内居民交通环境,提升城市形象,根据业主要求,本项目道路进行“白+黑”路面整治及人行道整治。
(二)交通组织方案本次维修整治施工部分主要为路面部分,针对道路施工制定如下交通组织方案:1)由于全线路段为对向车道,施工时采取封闭式施工。
2)在封闭路段设置醒目、清晰的临时指向牌和标识牌。
3)施工路段,能正常通行后,应及时解除封闭,开放交通。
(三)工期要求工期为年月日至年月日,工期天(雨天顺延)。
(四)整治内容1、现有路面病害整治;2、加铺沥青混凝土面层;3、车道上现状检查井加固及升降;4、全线更换新型三防井盖;5、人行道整治;6、道路标线。
(五)采用的规范规程1。
《市政公用工程设计文件编制深度规定》(2013);2.《城市道路工程设计规范》 (CJJ 37-2012);3。
《无障碍设计规范》(GB50763—2012);4.《城市道路交叉口设计规程》(CJJ 152-2010);5.《公路沥青路面设计规范》(JTG D50-2006);6.《公路沥青路面施工技术规范》(JTG F40-2004);7.《城镇道路路面设计规范》(CJJ 169—2012);8《城市道路路基设计规范》(CJJ 194—2013);9。
十陵道路白改黑施工组织设计年月日施工组织设计目录一、工程概况二、施工方案、施工工艺、技术措施和施工流程三、工程质量、安全、文明生产措施四、季节性施工措施五、主要机具使用计划六、劳动力需用计划七、施工进度计划八、建议与要求一、工程概述十陵上街、十陵中街、创业路位于成都市龙泉驿区。
其中十陵上街东起和平路,西接十陵中街,道路全长约374 米;十陵中街西接十陵上街,东至江华路,道路全长约443 米。
规划红线宽度均25 米,现状路面宽15 米,水泥混凝土路面。
创业路南起石灵上街,北接灵龙路,道路全长约237 米,规划红线宽度20 米,现状路面宽12 米,水泥混凝土路面。
目前,项目周边道路均已进行“白+黑”路面整治及人行道整治,为改善项目区内居民交通环境,提升城市形象,根据业主要求,本项目道路进行“白+黑”路面整治及人行道整治。
(二)交通组织方案本次维修整治施工部分主要为路面部分,针对道路施工制定如下交通组织方案:1)由于全线路段为对向车道,施工时采取封闭式施工。
2)在封闭路段设置醒目、清晰的临时指向牌和标识牌。
3)施工路段,能正常通行后,应及时解除封闭,开放交通。
(三)工期要求工期为年月日至年月日,工期天(雨天顺延)。
(四)整治内容1、现有路面病害整治;2、加铺沥青混凝土面层;3、车道上现状检查井加固及升降;4、全线更换新型三防井盖;5、人行道整治;6、道路标线。
(五)采用的规范规程1. 《市政公用工程设计文件编制深度规定》(2013);2.《城市道路工程设计规范》 (CJJ 37-2012);3.《无障碍设计规范》(GB50763-2012);4.《城市道路交叉口设计规程》(CJJ 152-2010);5.《公路沥青路面设计规范》(JTG D50-2006);6.《公路沥青路面施工技术规范》(JTG F40-2004);7.《城镇道路路面设计规范》(CJJ 169-2012);8《城市道路路基设计规范》(CJJ 194-2013);9.《城镇道路工程施工及质量验收规范》(CJJ 1-2008);10.《公路沥青路面养护技术规范》(JTG 073.2-2001);11.《公路水泥混凝土路面设计规范》(JTG D40-2011)12.《公路水泥混凝土路面养护技术规范》(JTJ073.1-2001)13.《道路交通标志和标线》第3部分:道路交通标线(GB5768.3—2009)14.《公路交通安全设施设计细则》(JTG/T D81—2006)15.《城市道路交通设施设计规范》(GB 50688—2011)16.《路面标线涂料》(JT/T280—2004)17.成都市城市道路沥青路面道路结构设计导则(2012 年版);18.成都市规划管理技术规定(2008);19.《成都市城乡建设委员会关于城市道路各类设施设计、建设技术导则文件汇编》(2012)。
道路白加黑整治工程方案实例1. 项目背景道路的安全性和美观度对于城市的发展起着重要作用。
然而,经过长时间使用,许多道路存在白线褪色、路面破损和交通标志不清晰等问题,给行车和行人带来潜在的安全隐患。
为了提升道路的交通安全性和美观度,我们计划进行道路白加黑整治工程。
该工程将对道路进行维修、重新标线、安装新的交通设施等,以确保道路安全和交通流畅。
2. 目标•提升道路交通安全性•提升道路美观度•提高车辆和行人的通行效率3. 工程范围本工程项目范围涵盖市内主干道和次干道,总计约100公里。
具体包括以下几方面:•重新铺设路面•修补路面破损部分•刷新白色车道线•更新交通标志和标牌•安装路灯和红绿灯•设计并修建人行道4. 工程步骤4.1 设计规划在工程开始之前,我们将通过规划和设计确定整治方案。
设计规划将包括路面结构、白线位置、交通标志和标牌的布置等。
设计规划阶段将由道路整治专家组成的团队进行详细研究和方案制定。
4.2 清理和修复在正式开始整治工程之前,我们将对道路进行全面的清理和修复工作。
清理工作包括清除道路上的杂物、树枝和其他障碍物。
修复工作将专注于路面的破损处,如裂缝和坑洼。
4.3 重新标线在清理和修复工作完成后,我们将对道路进行重新标线。
通过重新划定车道线、停车线和人行横道线等,可以提供更清晰的指引,并提高驾驶员和行人的安全性。
4.4 更新交通设施本工程还将更新道路上的交通设施,以提高交通的流畅性和安全性。
更新内容包括:•更新交通标志和标牌,确保其清晰可见•安装新的红绿灯,并优化信号灯的配时•设计并修建新的人行道,使行人能够安全通行4.5 完善道路照明道路照明对于提升夜间行车安全起着重要作用。
因此,在整治工程中,我们将重新设计和安装道路照明系统。
照明系统将基于道路的实际需求进行布置,同时注重节能和环保。
4.6 工程验收在整治工程完成后,我们将进行最终的工程验收。
验收内容包括对整治工程的质量进行评估,以确保工程符合相关标准和规定。
市政白加黑道路改造项目方案1. 引言白加黑道路,即指未配备分隔带的两车道交通道路,是城市交通系统中常见的一种道路类型。
然而,由于白加黑道路的不足之处,如交通事故多发、车辆拥堵等问题,市政部门决定对白加黑道路进行改造,提升道路的安全性和通行能力。
本文档旨在提出市政白加黑道路改造项目的方案,以解决上述问题,并改善城市交通环境。
2. 改造目标本项目的改造目标如下:•提升白加黑道路的交通安全性,减少交通事故的发生率;•提高道路的通行能力,减少车辆拥堵现象;•优化道路规划,改善城市交通环境。
3. 方案概述为了实现改造目标,本项目提出以下方案:1.分隔带设置:在白加黑道路的中央设立分隔带,将道路分隔成两个方向的车道,以保持车辆的正常行驶方向。
2.车道标线刷新:对道路车道进行重新标线,确保车辆按照规定的车道行驶,减少违规超车等交通违法行为。
3.路灯优化:在改造过程中更新道路上的路灯设施,提高夜间行驶的可见性,减少夜间交通事故的发生。
4.交通信号灯优化:根据实际道路情况,对交叉路口的信号灯进行优化,以提高交通流量的效率和道路交通的安全性。
5.建立轨道交通系统:考虑将部分白加黑道路改造为轨道交通系统,以减少私家车辆的使用,改善空气质量和交通拥堵问题。
4. 实施步骤本项目的实施步骤如下:步骤一:规划和设计1.确定改造范围:根据城市道路交通情况,确定需要改造的白加黑道路范围。
2.设计分隔带:根据道路宽度和交通流量情况,设计适当宽度的分隔带,并考虑分隔带上的绿化和景观设置。
步骤二:改造准备1.选定施工团队:选择具备经验和实力的施工团队,以确保工程质量和进度的可控。
2.采购材料和设备:根据设计要求,准备采购分隔带材料、道路标线涂料、路灯和交通信号灯设备等。
步骤三:改造实施1.分隔带设置:根据设计要求,在道路中央位置进行施工,设置分隔带,并确保与道路平齐。
2.车道标线刷新:根据设计要求,对道路车道进行重新划线,确保标线的清晰度和可见性。
道路施工白加黑施工方案一、前期准备工作道路白加黑施工前,需要对施工现场进行前期准备工作,确保施工的顺利进行。
前期准备工作包括:1.完善施工方案:根据道路状况,确定施工工艺、施工方法和施工路线,编制详细的施工方案。
参考相关规范和标准,确保施工质量满足要求。
2.采购材料和设备:根据施工方案需求,采购白加黑施工所需材料和设备,包括白色涂料、黑色涂料、施工工具、安全设备等。
3.清扫施工现场:清理施工现场,确保无杂物、无污染物,为后续施工做好准备工作。
4.制定施工组织方案:根据施工规模和施工进度,制定施工组织方案,明确施工过程中的任务分工和责任。
二、白色涂料施工1.预处理:对道路进行基本处理,确保道路平整,无坑洼或明显凹凸等缺陷。
2.清洗:使用高压清洗机对道路进行清洗,去除表面的灰尘、油污等。
3.涂刷底漆:在道路表面涂刷一层底漆,提升白色涂料的附着性和耐久性。
4.白色涂料施工:采用机械作业,运用专用喷涂机对道路进行白色涂料施工。
确保施工均匀、一致,尽量避免色差和厚薄不均。
5.停车线施划:根据道路要求,在白色涂料干燥后,使用道路标线机对停车线进行施划,确保停车线的宽度符合要求,长度一致。
三、黑色涂料施工1.预处理:对道路进行基本处理,确保道路平整,无坑洼或明显凹凸等缺陷。
2.清洗:使用高压清洗机对道路进行清洗,去除表面的灰尘、油污等。
3.涂刷底漆:在道路表面涂刷一层底漆,提升黑色涂料的附着性和耐久性。
4.黑色涂料施工:采用机械作业,运用专用喷涂机或铺路机对道路进行黑色涂料施工。
确保施工均匀、一致,尽量避免色差和厚薄不均。
5.道路标线施划:在黑色涂料干燥后,使用道路标线机对道路进行标线施划,根据要求施划中心线、车道线、公交车道线等,确保标线的宽度符合要求,长度一致。
四、安全保障措施1.确保工人的安全:施工现场设置警示标志,安排专人进行警戒和指导,保证工人的施工安全。
工人必须配备安全帽、安全鞋、口罩等个人防护用品,并参加相关安全培训。
道路施工白加黑施工方案一、项目背景随着城市发展和交通运输需求的增加,道路施工工程已成为城市建设中不可或缺的一部分。
对于道路施工而言,选择合适的施工方案和方法至关重要。
其中,道路施工白加黑施工方案是常用的一种方案,在施工过程中具有一定的优势。
二、施工方案概述道路施工白加黑施工方案是指在原有道路的基础上,在不影响道路通行的情况下进行施工,保证白天和晚上的施工效率。
该方案主要包括以下几个关键步骤:1. 白天施工•在白天进行道路表面处理和修复工作,包括清理道路表面、修复路面损坏部分等工作。
•保证施工现场整体安全,并合理安排施工人员和施工设备。
2. 黑夜施工•在夜间进行道路铺设和涂装等工作,保证道路能够及时恢复通行。
•采用合适的照明设施确保施工质量。
3. 安全措施•制定详细的施工计划和安全管理制度,确保施工过程中的安全性。
•对施工现场进行严格的管理,加强对施工人员的安全培训。
三、施工方案优势道路施工白加黑施工方案具有以下优势: - 减少交通干扰:白天和晚上分别进行施工,有效减少对交通的干扰。
- 提高施工效率:合理分配施工时间,确保施工效率最大化。
- 保证施工质量:在保证速度的情况下,兼顾施工质量,确保道路施工达到预期效果。
四、施工方案实施在实施道路施工白加黑施工方案时,需注意以下几点: 1. 严格按照施工计划和方案进行施工,确保施工进度和质量。
2. 加强对施工现场的管理,保障施工人员和过往车辆的安全。
3. 在施工过程中随时注意天气变化和交通情况,及时调整施工方案。
五、总结道路施工白加黑施工方案是一种行之有效的施工方式,通过合理安排施工时间和工作分配,可以有效提高施工效率,减少对道路通行的影响,保证道路施工效果和质量。
在实际施工中,应结合具体情况制定施工计划,加强管理和安全措施,确保施工顺利进行。
以上是关于道路施工白加黑施工方案的文档内容,希望对您有所帮助。
目录第一章投标工程综合说明第二章施工总体组织部署及料具准备、投入主要劳动力保证措施第三章工程投入的主要施工机械设备情况、主要施工机械进场计划第四章项目管理班子配备及组织机构第五章施工现场总平面布置第六章各分部分项工程的施工循序第七章确保工期的技术组织措施和工程总体网络进度计划第八章关键工程技术方案第九章关键工序工艺流程图第十章关键工序操作要领第十一章确保工程质量的技术组织措施和质量保证体系第十二章详细创优工程保证措施第十三章确保安全生产的技术组织措施第十四章确保文明施工的技术组织措施第十五章环境保护措施第十六章季节性施工技术组织措施第十七章协作关系及配合措施第十八章缮后服务附:劳动力计划表拟投入本合同工程的主要必需的施工机械表主要材料进场计划表施工进度网络图施工总平面图第一章投标工程综合说明Array一、编制依据、**市***路改建工程*段施工招标文件、招标答疑等;、**省建设工程勘察设计院设计的施工图纸;、施工现场实地踏勘获得的第一手资料;、相应的现行建筑施工规范及国家有关文件法规;、**省有关提高建筑安装工程质量的规定;、**市及**省有关文明施工安全标准化现场管理规定;、**市有关劳务、计生、治安、环卫、城建等制定的政策、法规;、建筑业推广应用的十项新技术;、公司质量管理体系的《质量手册》、《程序文件》及有关职业安全卫生管理体系、环境管理体系的要求。
二、工程概况:工程概述)工程背景工程名称:**市***路改建工程*段建设单位:**市城市建设重点工程办公室建设地点:***路建设规模:自***道收费站至**高速入口,全长米,红线宽为60m~40m,将原有道路的水泥砼通过“白黑”工艺改建成沥青砼路面具体建设规模以施工图纸为准。
质量标准:符合质量验收合格要求施工范围:道路、排水、桥涵等施工图纸内容工期:天。
)工程说明、为拓展城市道路网架,实现城市“东进北扩”战略,提升**北大门形象,缓解老城区的交通拥挤矛盾,改善整个城市的交通状况,**市人民政府决定实施集贤北路改建工程段,并采取公开招标方式,择优选择施工单位承担该工程的施工任务。

市政白加黑道路改造项目方案1. 项目背景随着城市的不断发展和交通流量的增加,市政白加黑道路的改造需求日益迫切。
市政白加黑道路是指既有的水泥路面上铺设了一层沥青混凝土的道路,通过改造,可以提高道路的承载能力和耐久性。
本项目旨在通过改造市政白加黑道路来改善交通状况,提高道路通行效率,增加市民的出行舒适度。
2. 项目目标本项目的目标是改造市政白加黑道路,使其具备以下特点:•增加道路的承载能力,提高道路的使用寿命;•提升道路的平整度,减少车辆行驶的颠簸感;•优化道路的排水系统,防止道路积水;•提高道路的亮度,改善夜间行车安全性;•降低道路噪音,减少对周围环境的污染。
3. 方案实施步骤3.1 路面检测和评估在项目启动前,首先需要对待改造的市政白加黑道路进行检测和评估。
通过使用专业的道路评估仪器,检测路面的平整度、厚度和损坏情况等。
同时,还需要考虑道路的交通流量和使用情况,以确定改造的紧迫性和优先级。
3.2 设计改造方案根据路面检测和评估结果,设计道路改造方案。
方案包括使用何种材料、改造的范围和时间计划等。
在设计方案时,需要充分考虑道路的交通流量和施工对交通的影响,确保在施工期间能够最大程度地减少对交通的干扰。
3.3 施工准备工作在正式进行施工前,需要进行一系列的准备工作。
包括准备施工所需的材料、设备和人力资源,制定施工方案和安全措施,并与相关部门和居民进行沟通和协调,做好施工前的准备工作。
3.4 路面改造施工在施工过程中,首先需要清理道路表面的杂物和残留物。
然后,根据设计方案,逐步进行路面的打磨、修补和铺设沥青混凝土。
在施工过程中,要严格控制施工质量,确保道路改造的效果达到预期。
3.5 道路交付和验收在道路改造工程完成后,需要进行交付和验收工作。
包括清理施工现场,恢复道路交通,并对改造后的道路进行验收。
验收包括对道路的平整度、排水效果和交通标志等进行检查和测试,确保改造工程达到预期的效果。
4. 监督和控制为了确保项目的顺利实施,需要进行监督和控制工作。

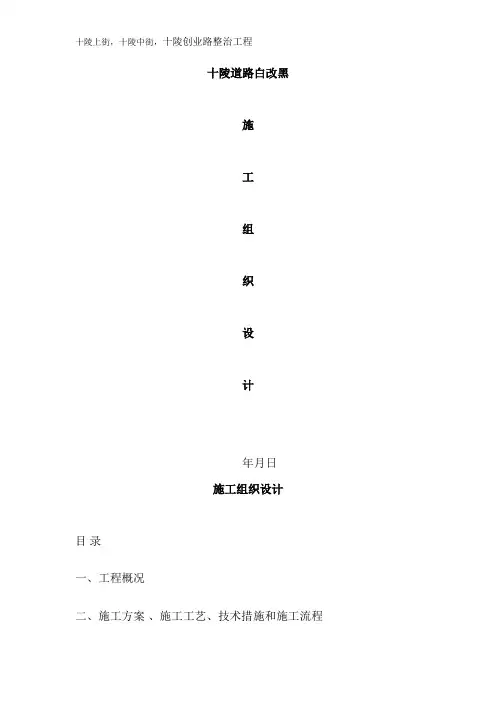

十陵道路白改黑施工组织设计年月日施工组织设计目?录一、工程概况二、施工方案?、施工工艺、技术措施和施工流程三、工程质量、安全、文明生产措施四、季节性施工措施?五、主要机具使用计划?六、劳动力需用计划?七、施工进度计划八、建议与要求一、工程概述十陵上街、十陵中街、创业路位于成都市龙泉驿区。
其中十陵上街东起和平路,西接十陵中街,道路全长约374 米;十陵中街西接十陵上街,东至江华路,道路全长约443 米。
规划红线宽度均25 米,现状路面宽15 米,水泥混凝土路面。
创业路南起石灵上街,北接灵龙路,道路全长约237 米,规划红线宽度20 米,现状路面宽12 米,水泥混凝土路面。
目前,项目周边道路均已进行“白+黑”路面整治及人行道整治,为改善项目区内居民交通环境,提升城市形象,根据业主要求,本项目道路进行“白+黑”路面整治及人行道整治。
(二)交通组织方案本次维修整治施工部分主要为路面部分,针对道路施工制定如下交通组织方案:1)由于全线路段为对向车道,施工时采取封闭式施工。
2)在封闭路段设置醒目、清晰的临时指向牌和标识牌。
3)施工路段,能正常通行后,应及时解除封闭,开放交通。
(三)工期要求工期为年月日至年月日,工期天(雨天顺延)。
(四)整治内容1、现有路面病害整治;2、加铺沥青混凝土面层;3、车道上现状检查井加固及升降;4、全线更换新型三防井盖;5、人行道整治;6、道路标线。
(五)采用的规范规程1. 《市政公用工程设计文件编制深度规定》(2013);2.《城市道路工程设计规范》 (CJJ 37-2012);3.《无障碍设计规范》(GB50763-2012);4.《城市道路交叉口设计规程》(CJJ 152-2010);5.《公路沥青路面设计规范》(JTG D50-2006);6.《公路沥青路面施工技术规范》(JTG F40-2004);7.《城镇道路路面设计规范》(CJJ 169-2012);8《城市道路路基设计规范》(CJJ 194-2013);9.《城镇道路工程施工及质量验收规范》(CJJ 1-2008);10.《公路沥青路面养护技术规范》(JTG );11.《公路水泥混凝土路面设计规范》(JTG D40-2011)12.《公路水泥混凝土路面养护技术规范》()13.《道路交通标志和标线》第3部分:道路交通标线(—2009)14.《公路交通安全设施设计细则》(JTG/T D81—2006)15.《城市道路交通设施设计规范》(GB 50688—2011)16.《路面标线涂料》(JT/T280—2004)17.成都市城市道路沥青路面道路结构设计导则(2012 年版);18.成都市规划管理技术规定(2008);19.《成都市城乡建设委员会关于城市道路各类设施设计、建设技术导则文件汇编》(2012)。
目录第一章投标工程综合说明第二章施工总体组织部署及料具准备、投入主要劳动力保证措施第三章工程投入的主要施工机械设备情况、主要施工机械进场计划第四章项目管理班子配备及组织机构第五章施工现场总平面布置第六章各分部分项工程的施工循序第七章确保工期的技术组织措施和工程总体网络进度计划第八章关键工程技术方案第九章关键工序工艺流程图第十章关键工序操作要领第十一章确保工程质量的技术组织措施和质量保证体系第十二章详细创优工程保证措施第十三章确保安全生产的技术组织措施第十四章确保文明施工的技术组织措施第十五章环境保护措施第十六章季节性施工技术组织措施第十七章协作关系及配合措施第十八章缮后服务附:劳动力计划表拟投入本合同工程的主要必需的施工机械表主要材料进场计划表施工进度网络图施工总平面图第一章投标工程综合说明Array一、编制依据1、**市***路改建工程*段施工招标文件、招标答疑等;2、**省建设工程勘察设计院设计的施工图纸;3、施工现场实地踏勘获得的第一手资料;4、相应的现行建筑施工规范及国家有关文件法规;5、**省有关提高建筑安装工程质量的规定;6、**市及**省有关文明施工安全标准化现场管理规定;7、**市有关劳务、计生、治安、环卫、城建等制定的政策、法规;8、建筑业推广应用的十项新技术;9、公司ISO9000质量管理体系的《质量手册》、《程序文件》及有关职业安全卫生管理体系、环境管理体系的要求。
二、工程概况2-1:工程概述1)工程背景工程名称:**市***路改建工程*段建设单位:**市城市建设重点工程办公室建设地点:***路建设规模:自***道收费站至**高速入口,全长3418米,红线宽为60m~40m,将原有道路的水泥砼通过“白+黑”工艺改建成沥青砼路面具体建设规模以施工图纸为准。
质量标准:符合质量验收合格要求施工范围:道路、排水、桥涵等施工图纸内容工期:268天。
2)工程说明A、为拓展城市道路网架,实现城市“东进北扩”战略,提升**北大门形象,缓解老城区的交通拥挤矛盾,改善整个城市的交通状况,**市人民政府决定实施集贤北路改建工程B段,并采取公开招标方式,择优选择施工单位承担该工程的施工任务。
公路工程白加黑施工方案背景公路工程扮演着连接城市、促进地区经济发展的重要角色,也是城市重要的基础设施。
在公路建设中,白加黑施工是一种常见的路面铺设方法,特点是颜色明显,美观大方。
本文将提出一种公路工程白加黑施工方案,以达到更好的路面效果和可持续发展的目标。
方案内容施工前准备在进行白加黑施工之前,需要进行一系列的准备工作:1.路面清理:清理道路上的灰尘、泥沙、树叶等垃圾,同时排除积水。
2.处理裂缝:对于已有的路面裂缝,需要对其进行修补,以避免施工完成后再次出现。
3.路面切割:对于不规则的路面,需要进行切割,使其平坦平整。
4.测量标线:在进行白加黑施工前,需要进行路面标线的测量和划线。
将标线划好后,可以为施工工人提供明确的标准。
白色乳胶漆施工在选择涂料时,我们需要优先考虑环保及耐用性,建议采用水性聚氨酯涂料,以取得长久的保护作用。
施工工序如下:1.第一遍:对待施工区域进行喷洒,使涂料表面均匀。
2.第二遍:在第一遍涂料干透后,再次喷洒漆料,以达到白色均匀、不存在空白漏面的效果。
注意事项:•喷涂时应注意保持距离与角度的一致性,以达到涂层均匀;•喷涂完毕后,应在其表面薄膜未干前进行道路整体清洗,以保持其美观度,同时防止其产生漏涂、飞溅等问题。
建议使用保护膜覆盖白色乳胶漆,以避免路面遭遇雨水,对白色涂层产生影响。
黑色沥青施工在进行黑色沥青施工前,我们需要针对不同的路面状况进行不同的处理。
施工工序如下:1.预先施工:在道路深处先进行一定量的拌和,以确保建筑承重与力道;2.涂沥青:选择显黑一点的沥青,涂在白色涂层上,用刮刀刮平,确保厚薄度相一致;3.上铺碎石:在黑色沥青表面抛撒石子,以增加路面美观度,防滑效果以及减少在道路上的水土流失。
注意事项:•切勿在雨天施工;•沥青涂布前需要进行水泥混合,以避免其流动性较差;•石子的选用应考虑其耐高温、低水吸收以及抗外侵等标准。
结语本文提供的白加黑施工方案,满足了环保、美观、和耐用性方面的要求。
目录第一章投标工程综合说明第二章施工总体组织部署及料具准备、投入主要劳动力保证措施第三章工程投入的主要施工机械设备情况、主要施工机械进场计划第四章项目管理班子配备及组织机构第五章施工现场总平面布置第六章各分部分项工程的施工循序第七章确保工期的技术组织措施和工程总体网络进度计划第八章关键工程技术方案第九章关键工序工艺流程图第十章关键工序操作要领第十一章确保工程质量的技术组织措施和质量保证体系第十二章详细创优工程保证措施第十三章确保安全生产的技术组织措施第十四章确保文明施工的技术组织措施第十五章环境保护措施第十六章季节性施工技术组织措施第十七章协作关系及配合措施第十八章缮后服务附:劳动力计划表拟投入本合同工程的主要必需的施工机械表主要材料进场计划表施工进度网络图施工总平面图第一章投标工程综合说明Array一、编制依据1、**市***路改建工程*段施工招标文件、招标答疑等;2、**省建设工程勘察设计院设计的施工图纸;3、施工现场实地踏勘获得的第一手资料;4、相应的现行建筑施工规范及国家有关文件法规;5、**省有关提高建筑安装工程质量的规定;6、**市及**省有关文明施工安全标准化现场管理规定;7、**市有关劳务、计生、治安、环卫、城建等制定的政策、法规;8、建筑业推广应用的十项新技术;9、公司ISO9000质量管理体系的《质量手册》、《程序文件》及有关职业安全卫生管理体系、环境管理体系的要求。
二、工程概况2-1:工程概述1)工程背景工程名称:**市***路改建工程*段建设单位:**市城市建设重点工程办公室建设地点:***路建设规模:自***道收费站至**高速入口,全长3418米,红线宽为60m~40m,将原有道路的水泥砼通过“白+黑”工艺改建成沥青砼路面具体建设规模以施工图纸为准。
质量标准:符合质量验收合格要求施工范围:道路、排水、桥涵等施工图纸内容工期:268天。
2)工程说明A、为拓展城市道路网架,实现城市“东进北扩”战略,提升**北大门形象,缓解老城区的交通拥挤矛盾,改善整个城市的交通状况,**市人民政府决定实施集贤北路改建工程B段,并采取公开招标方式,择优选择施工单位承担该工程的施工任务。
目录一、编制目的及适用范围 (1)(一)编制目的 (1)(二)适用范围 (1)二、编制依据 (1)三、工程概况 (1)四、总体施工安排 (2)(一)人员配置 (2)(二)机械设备配置 (3)(三)总体施工方案 (4)(四)工期安排 (4)五、施工方法 (5)(一)测量放线 (5)(二)沥青砼路面破除、洗刨 (5)(三)管线沟槽及承台基坑回填 (5)(四)破除的砼板块植筋、浇筑砼 (6)(五)砼板块病害处理 (6)(六)清缝、灌缝 (10)(七)喷洒粘油层 (10)(八)沥青砼面层施工 (11)六、施工注意事项及施工指标 (11)七、安全质量保证措施 (12)(一)安全生产 (12)(二)现场安全生产具体要求 (13)(三)质量保证措施 (16)八、文明施工措施 (17)xxxx白加黑施工方案一、编制目的及适用范围(一)编制目的为规范xxxx路面工程施工方法及作业程序,确保道路路面工程施工质量及进度,特制定本方案。
(二)适用范围本施工方案适用于xxxxxxxxxxxxxxxxⅠ标段水阳江路以南xxxx 道路路面施工。
二、编制依据《城镇道路工程施工与质量验收规范》(CJJ1-2008)《xxxxxxxxxxxxxxxx、高铁路工程施工图设计》(1标·xxxx-xxx 立交第一册道路工程)《白加黑施工技术要求》(设计院发文)三、工程概况xxxx-xxx立交为xxxxxxx与合肥xxxxxxxx、高铁路工程第一标段,xxxx桩号范围K0+000-K1+156.062,xxxx地面线长1.16km,主桥长0.94km;xxx地面道路长1.62km包括下穿地道0.57km;xxxx至xxx立交共计7条(A、B、C、D、E、F、G)高架匝道。
我标段xxxx施工里程为水阳江路至黟县路,施工里程为K0+000~K1+156.062。
xxx以北道路在原有道路基础上两侧进行加宽,xxx以南段基本保持现场不变。
十陵道路白改黑施工组织设计年月日施工组织设计目录一、工程概况二、施工方案、施工工艺、技术措施和施工流程三、工程质量、安全、文明生产措施四、季节性施工措施五、主要机具使用计划六、劳动力需用计划七、施工进度计划八、建议与要求一、工程概述十陵上街、十陵中街、创业路位于成都市龙泉驿区.其中十陵上街东起和平路,西接十陵中街,道路全长约374 米;十陵中街西接十陵上街,东至江华路,道路全长约443 米。
规划红线宽度均25 米,现状路面宽15 米,水泥混凝土路面。
创业路南起石灵上街,北接灵龙路,道路全长约237 米,规划红线宽度20 米,现状路面宽12 米,水泥混凝土路面。
目前,项目周边道路均已进行“白+黑"路面整治及人行道整治,为改善项目区内居民交通环境,提升城市形象,根据业主要求,本项目道路进行“白+黑”路面整治及人行道整治。
(二)交通组织方案本次维修整治施工部分主要为路面部分,针对道路施工制定如下交通组织方案:1)由于全线路段为对向车道,施工时采取封闭式施工。
2)在封闭路段设置醒目、清晰的临时指向牌和标识牌.3)施工路段,能正常通行后,应及时解除封闭,开放交通。
(三)工期要求工期为年月日至年月日,工期天(雨天顺延)。
(四)整治内容1、现有路面病害整治;2、加铺沥青混凝土面层;3、车道上现状检查井加固及升降;4、全线更换新型三防井盖;5、人行道整治;6、道路标线.(五)采用的规范规程1. 《市政公用工程设计文件编制深度规定》(2013);2.《城市道路工程设计规范》 (CJJ 37-2012);3.《无障碍设计规范》(GB50763-2012);4.《城市道路交叉口设计规程》(CJJ 152—2010);5。
《公路沥青路面设计规范》(JTG D50-2006);6。
《公路沥青路面施工技术规范》(JTG F40-2004);7。
《城镇道路路面设计规范》(CJJ 169—2012);8《城市道路路基设计规范》(CJJ 194—2013);9。
道路工程白加黑施工方案一、项目概况本工程位于XX省XX市XX县XX乡,是一条连接市区和乡镇的重要道路,总里程约10公里。
道路宽度为9米,设计车速为60公里/小时,设计荷载等级为10,设计年车流量为50000辆。
现道路表面为水泥混凝土路面,部分路段存在开裂、变形和损坏现象,需要进行维修和改造。
二、施工性质本项目为道路维修改造工程,主要包括路面白加黑施工、基层处理和路面改造工程。
三、施工内容1.路面白加黑施工采用白加黑施工技术进行路面维修,主要包括以下工程:基层处理、底层铺砂浆、中层铺沥青混凝土、面层铺彩色沥青混凝土、边沟石沥青面层及相关辅助工程。
2.基层处理对现有路面进行基层处理,包括路面清理、捣碎、填充、压实等工序,确保路面稳固和平整。
3.路面改造工程对部分路面进行改造,包括路槽加深、路面加宽、边沟改造等工程,提高道路的通行能力和安全性。
四、工程流程1.方案设计根据现场勘察数据和设计要求,制定施工方案和施工图纸,确定施工工艺和施工工序。
2.材料准备采购所需的沥青混凝土、彩色沥青混凝土、砂石材料、水泥等施工材料,确保施工质量和进度。
3.基层处理先对现有路面进行清理和捣碎,然后填充砂石料,进行压实,最终形成坚实的基层。
4.底层铺砂浆在基层表面进行底层砂浆铺设,保证沥青混凝土的附着性和平整度。
5.中层铺沥青混凝土在底层砂浆上进行中层沥青混凝土的铺设,确保路面的平整和耐久性。
6.面层铺彩色沥青混凝土在中层沥青混凝土上进行面层彩色沥青混凝土的铺设,提高路面的美观度和防滑性。
7.边沟改造对边沟进行清理、加深和加宽,改造成石沥青面层边沟,提高排水性能。
8.相关辅助工程对路面标线、交通设施、绿化带等进行改造,提高道路通行安全性和美观度。
五、施工要点1.施工前,严格按照设计要求和施工图纸进行施工准备工作,确保施工流程的顺利进行。
2.施工过程中,严格控制施工质量,采用专业的施工设备和工具,确保施工质量达到设计要求。
目录

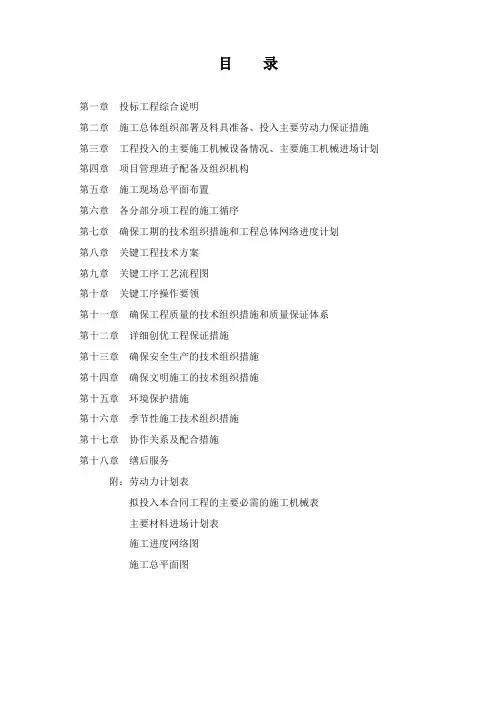

第一章投标工程综合说明
第二章施工总体组织部署及料具准备、投入主要劳动力保证措施第三章工程投入的主要施工机械设备情况、主要施工机械进场计划第四章项目管理班子配备及组织机构
第五章施工现场总平面布置
第六章各分部分项工程的施工循序
第七章确保工期的技术组织措施和工程总体网络进度计划
第八章关键工程技术方案
第九章关键工序工艺流程图
第十章关键工序操作要领
第十一章确保工程质量的技术组织措施和质量保证体系
第十二章详细创优工程保证措施
第十三章确保安全生产的技术组织措施
第十四章确保文明施工的技术组织措施
第十五章环境保护措施
第十六章季节性施工技术组织措施
第十七章协作关系及配合措施
第十八章缮后服务
附:劳动力计划表
拟投入本合同工程的主要必需的施工机械表
主要材料进场计划表
施工进度网络图
施工总平面图
第一章投标工程综合说明Array
一、编制依据
1、**市***路改建工程*段施工招标文件、招标答疑等;
2、**省建设工程勘察设计院设计的施工图纸;
3、施工现场实地踏勘获得的第一手资料;
4、相应的现行建筑施工规范及国家有关文件法规;
5、**省有关提高建筑安装工程质量的规定;
6、**市及**省有关文明施工安全标准化现场管理规定;
7、**市有关劳务、计生、治安、环卫、城建等制定的政策、法规;
8、建筑业推广应用的十项新技术;
9、公司ISO9000质量管理体系的《质量手册》、《程序文件》及有关职业安全卫生管理体系、环境管理体系的要求。
二、工程概况
2-1:工程概述
1)工程背景
工程名称:**市***路改建工程*段
建设单位:**市城市建设重点工程办公室
建设地点:***路
建设规模:自***道收费站至**高速入口,全长3418米,红线宽为60m~40m,将原有道路的水泥砼通过“白+黑”工艺改建成沥青砼路面具体建设规模以施工图纸为准。
质量标准:符合质量验收合格要求
施工范围:道路、排水、桥涵等施工图纸内容
工期:268天。
2)工程说明
A、为拓展城市道路网架,实现城市“东进北扩”战略,提升**北大门形象,缓解老城区的交通拥挤矛盾,改善整个城市的交通状况,**市人民政府决定实施集贤北路改
建工程B段,并采取公开招标方式,择优选择施工单位承担该工程的施工任务。
B、**市城市建设重点工程办公室为本招标项目的招标人、**省建设工程勘察设计院为本项目的设计单位。
3)工程概况描述:
3-1:自206国道收费站至合安高速入口,全长3418米,红线宽按段分分别为60m-40m,将原有道路的水泥砼通过“白+黑”工艺改建成沥青砼路面,按标范围为道路、排水、桥涵工程等施工内容。
3-2:投标人负责配合各种杆、管线和道路附属设施的施工,招标人负责办理好水、电源点至工地现场。
3-3:工程设计范围
**市***路B段全长3419.261米,包括道路改造扩建设计、排水工程设计、交通工程设计、照明工程设计和景观设计。
3-4:工程概况
***路为**市的重要工程,该项目为老路改建项目,道路两则现状较复杂,工程规模较大、涉及面广,技术难点较多;
***路改建工程根据工程特点分*、*两段,本次设计的为*段(**收费站至**高速入口段),道路现状为水泥混凝土路面,红线宽度为40米左右,沿线两侧主要为农田和少量沿街建筑。
道路在穿越***处受地形限制,两侧均为山体,施工作业面较小。
道路在K2+018跨越现状河流处现状已有一座涵式桥,本次设计对其考虑两侧拓宽,老桥保持利用。
3-4-1:道路工程设计
1、横断面设计
路幅分配为:K0+000——K1+080段:机动车道12m×2+分隔带5.5m×2+非机动车道4.5m×2+绿化带5m×2+人行道3m×2。
人行道和绿化带共板,道路总宽60m。
K1+080——K1+727.853段:机动车道12m×2+分隔带1.0m×2+非机动车道4.5m×2+人行道2.5m×2。
道路总宽40m。
K1+727.853——K3+419.261段:机动车道12m×2+分隔带5.5m×2+非机动车道4.5m ×2+人行道3m×2。
人行道和绿化带共板,道路总宽50m。
2、路面结构:
旧路面状况评价结果:由于业主未提供现状道路混凝土板块的检测报告,因此本次设计仅根据现场踏勘和目测对旧混凝土板块的病害情况进行了统计和分析,实际施工前应根据旧路路面的检测报告最终确定各现状板的处理方式。
路面结构设计
本次设计主要是对现状***路进行拓宽改造,道路部分主要为机动车道水泥路面拓宽和加铺沥青砼面层,拆除原机非分隔带和非机动车道,拓宽为机动车道部分。
在原来的绿化带和部分人行道上重新设置非机动车道。
本次设计的人行道主要是对原有人行道进行改造,若由于管道施工、施工损坏、标高调整等需要而造成破坏的部分按新建实施。
(1)机动车道旧路加铺设计结构层为:
4cm厚细粒式SBS改性沥青砼AC-13I(沥青混凝土增强纤维0.045%)
洒布粘层油
6cm厚中粒式沥青砼AC-20I
自粘式玻璃纤维格栅(满铺)
洒布粘层油
铺设防水卷材(缝处)
老路结构(板块处理)
(2)机动车道拓宽部分
4cm厚细粒式SBS改性沥青砼AC-13I(沥青混凝土增强纤维0.045%)
洒布粘层油
6cm厚中粒式沥青砼AC-20I
自粘式玻璃纤维格栅(满铺)
洒布粘层油
铺设防水卷材(缝处)
22cmC30水泥混凝土
30cmC30水泥稳定碎石
(3)非机动车道
3cm细粒式沥青砼(AC-13)
洒布粘层油
5cm中粒式沥青砼(AC-20)
18cm厚水稳碎石
20cm级配碎石
(4)人行道及门前硬铺装结构
6cm纽西兰彩色地砖或花岗岩
3cm1:4水泥砂浆
20cm级配碎石
在人行道中间铺设盲道砖
(5)加罩路面结构找平层
由于本工程是在原水泥混凝土路面上进行加罩沥青面层,故有些路段由于使用年代已久,现状路面平整度较差,致使加罩厚度大于10cm,需要进行找平层处理。
加罩厚度12-17cm的路面结构:
4cm厚细粒式SBS改性沥青砼AC-13I(沥青混凝土增强纤维0.045%)
洒布粘层油
6cm厚中粒式沥青砼AC-20I
≤7cm粗粒式沥青砼(AC-25)
加罩厚度18-27cm的路面结构:
4cm厚细粒式SBS改性沥青砼AC-13I(沥青混凝土增强纤维0.045%)
洒布粘层油
6cm厚中粒式沥青砼AC-20I
8cm粗粒式沥青砼(AC-25)
≤9cm粗粒式沥青砼(AC-25)
加罩厚度≥28cm的路面结构:
4cm厚细粒式SBS改性沥青砼AC-13I(沥青混凝土增强纤维0.045%)
洒布粘层油
6cm厚中粒式沥青砼AC-20I
≥18cmC25粗粒式沥青砼(AC-25)
(5)机动车道路面施工工序
①现状机动车道利用部分
旧水泥面板病害处理→刨铣→高压水冲洗→自然晾干→铺设防水卷材→铺玻纤格栅→铺沥青面层
②拓宽部分
拆除现状机非分隔带和非机动车道所有部分→地基整平→铺级配碎石→铺水泥砼面层→铺玻璃格栅→铺沥青面层
3-4-2:桥梁工程
1、设计概述
***路B段在K2+018处跨越现状河流时设置桥梁一座,现状已有一座涵式桥,桥型为拱桥,从经济性考虑,本次设计对老桥进行加宽,两侧各加宽7米,桥型也采用拱桥。
2、设计方案
由于业主未提供老桥检测报告,省建设工程勘察设计院从经济性出发,暂按老桥维持利用来设计。
桥梁两侧各加宽约12米,桥梁跨径为5.0米,桥梁全长15.0米,上部结构为浆砌片石圆弧拱,下部结构为重力式桥台,扩大基础。
路面基层、底基层
水泥稳定碎石应采用厂拌法集中拌合,机械摊铺。
水泥稳定碎石和石灰土应用12T压路机碾压,用12-15T压路机时,每层压实厚度不大于15cm,用18-20t压路机或振动压路机碾压时,每层压实厚度不大于20cm,严禁用薄层贴补法找平,水泥稳定碎石基层上层铺筑前,应在上层顶面撒水泥浆以利于结合。
水泥可用42.5mpa普通硅酸盐或矿潭硅酸盐水泥。
水泥稳定碎石压实度按重型击实标准,压实度标准:
水泥稳定碎石基层:98%(机动车道)和97%(非机动车道)。
机动车道水泥稳定碎石7天抗压强度不小于3.0Mpa,非机动车道水泥稳定碎石7天抗压强度不小于3.0Mpa。
基层必须保湿养生,一般基层养生期应大于7天,基层未铺封层,严禁一切机动车通行(施工车辆除外)。
