预应力张拉施工安全技术交底记录大全
- 格式:doc
- 大小:39.50 KB
- 文档页数:5

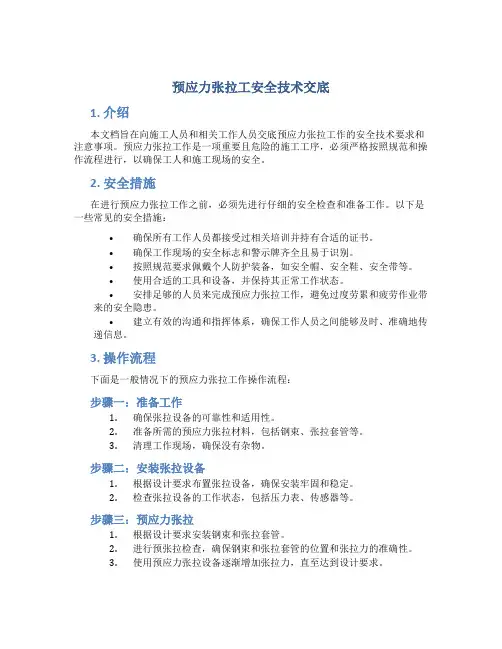

预应力张拉工安全技术交底1. 介绍本文档旨在向施工人员和相关工作人员交底预应力张拉工作的安全技术要求和注意事项。
预应力张拉工作是一项重要且危险的施工工序,必须严格按照规范和操作流程进行,以确保工人和施工现场的安全。
2. 安全措施在进行预应力张拉工作之前,必须先进行仔细的安全检查和准备工作。
以下是一些常见的安全措施:•确保所有工作人员都接受过相关培训并持有合适的证书。
•确保工作现场的安全标志和警示牌齐全且易于识别。
•按照规范要求佩戴个人防护装备,如安全帽、安全鞋、安全带等。
•使用合适的工具和设备,并保持其正常工作状态。
•安排足够的人员来完成预应力张拉工作,避免过度劳累和疲劳作业带来的安全隐患。
•建立有效的沟通和指挥体系,确保工作人员之间能够及时、准确地传递信息。
3. 操作流程下面是一般情况下的预应力张拉工作操作流程:步骤一:准备工作1.确保张拉设备的可靠性和适用性。
2.准备所需的预应力张拉材料,包括钢束、张拉套管等。
3.清理工作现场,确保没有杂物。
步骤二:安装张拉设备1.根据设计要求布置张拉设备,确保安装牢固和稳定。
2.检查张拉设备的工作状态,包括压力表、传感器等。
步骤三:预应力张拉1.根据设计要求安装钢束和张拉套管。
2.进行预张拉检查,确保钢束和张拉套管的位置和张拉力的准确性。
3.使用预应力张拉设备逐渐增加张拉力,直至达到设计要求。
步骤四:荷载保持1.在达到预设预应力力值后,锁定张拉设备,保持张拉力。
定期检查并调整张拉力,以确保符合设计要求。
4. 注意事项在进行预应力张拉工作时,需要特别注意以下事项:•严禁超负荷使用设备和材料,以免发生事故。
•定期检查和维护设备,确保其正常工作状态。
•预应力张拉时,注意周围环境的安全,避免人员伤害和设备损坏。
•在张拉过程中,确保钢束和张拉套管的正确位置和张拉力的准确性。
•每一阶段张拉之后,要进行必要的检查和测试,以确认张拉力的准确性和材料的可靠性。
5. 总结预应力张拉工作是一项危险性较高的工作,必须严格按照规范和操作流程进行,并采取必要的安全措施和注意事项。
预应力张拉施工安全技术交底.doc 【范本一】预应力张拉施工安全技术交底一:施工前准备1. 项目背景及介绍1.1 项目名称1.2 项目地点1.3 项目规模1.4 项目施工方案2. 安全管理责任2.1 项目经理2.2 安全员2.3 监理单位3. 施工人员安全培训3.1 张拉工人3.2 监理人员3.3 驾驶员4. 施工现场安全准备4.1 施工场地4.2 施工设备4.3 安全设施4.4 作业区域划分二:张拉施工安全措施1. 张拉前准备工作1.1 设备检查与维护1.2 张拉工艺准备1.3 钢绞线束制作2. 张拉工序安全控制2.1 钢绞线束固定2.2 钢绞线束张拉2.3 时间与力度控制2.4 锚固操作3. 张拉工序事故防范3.1 人员防护要求3.2 设备操作规范3.3 高空作业安全3.4 电气安全措施三:应急处理与预防1. 施工事故应急处置1.1 抢救伤员1.2 施救设施使用1.3 事故报告与记录2. 预防措施2.1 安全检查与隐患排查2.2 安全奖励与惩罚制度2.3 职工安全教育2.4 安全生产管理机制附件:1. 张拉施工现场平面图2. 张拉施工设备检查记录表3. 张拉工序操作规范法律名词及注释:1. 安全生产法——中华人民共和国安全生产法。
2. 建筑法——中华人民共和国建筑法。
3. 劳动合同法——中华人民共和国劳动合同法。
【范本二】预应力张拉施工安全技术交底一:施工前准备1. 项目背景及介绍1.1 项目名称1.2 项目地点1.3 项目规模1.4 项目施工方案2. 安全管理责任2.1 项目经理2.2 安全员2.3 监理单位3. 施工人员安全培训3.1 张拉工人3.2 监理人员3.3 驾驶员4. 施工现场安全准备4.1 施工场地4.2 施工设备4.3 安全设施4.4 作业区域划分二:张拉施工安全措施1. 张拉前准备工作1.1 设备检查与维护1.2 张拉工艺准备1.3 钢绞线束制作2. 张拉工序安全控制2.1 钢绞线束固定2.2 钢绞线束张拉2.3 时间与力度控制2.4 锚固操作3. 张拉工序事故防范3.1 人员防护要求3.2 设备操作规范3.3 高空作业安全3.4 电气安全措施三:应急处理与预防1. 施工事故应急处置1.1 抢救伤员1.2 施救设施使用1.3 事故报告与记录2. 预防措施2.1 安全检查与隐患排查2.2 安全奖励与惩罚制度2.3 职工安全教育2.4 安全生产管理机制附件:1. 张拉施工现场平面图2. 张拉施工设备检查记录表3. 张拉工序操作规范法律名词及注释:1. 安全生产法——中华人民共和国安全生产法。

一、一、前言预应力张拉技术在建筑工程中具有广泛的应用,能够显著提高结构的安全性和耐久性。
为确保施工过程中人员安全和工程质量,以下为预应力张拉技术及安全交底模板,旨在提高施工人员的安全意识和操作技能。
二、一、预应力张拉技术概述1. 预应力张拉技术是指在混凝土构件中预先施加一定的拉应力,使混凝土构件在受力时能够抵抗较大的拉力,提高结构的承载能力和耐久性。
2. 预应力张拉技术分为先张法和后张法两种。
先张法是在混凝土浇筑前对钢筋进行张拉,而后张法是在混凝土浇筑后对钢筋进行张拉。
三、一、安全交底内容1. 人员要求(1)施工人员必须经过专业培训,掌握预应力张拉的安全技术知识,并经考核合格后方可上岗。
(2)施工人员应熟悉张拉设备、工具的使用方法,了解各种材料的性能及施工工艺。
2. 设备与材料(1)张拉设备:张拉机、千斤顶、锚具、连接器等。
(2)材料:钢筋、钢绞线、混凝土、锚具等。
3. 施工现场安全措施(1)施工区域应设置明显的警示标志,非作业人员不得进入。
(2)张拉作业区域应设有防护栏杆,确保施工人员安全。
(3)张拉作业时,应保持现场整洁,不得堆放杂物。
4. 操作规程(1)张拉前,应检查设备、工具及材料,确保其完好、可靠。
(2)张拉过程中,操作人员应按照操作规程进行操作,不得擅自改变操作步骤。
(3)张拉过程中,应密切注意油压、伸长量等参数,发现异常情况立即停机处理。
(4)张拉结束后,应检查张拉效果,确保符合设计要求。
5. 应急处理(1)张拉过程中,如发生设备故障、材料损坏等情况,应立即停机处理。
(2)发生人身伤害事故时,应立即组织抢救,并报告相关部门。
四、一、总结通过以上预应力张拉技术及安全交底模板,有助于提高施工人员的安全意识和操作技能,确保施工过程中人员安全和工程质量。
在实际施工过程中,施工人员应严格遵守操作规程,确保工程顺利进行。

预应力钢筋后张法张拉安全技术交底前言在建设大型桥梁、危大工程等工程项目过程中,预应力钢筋的使用已变得越来越普遍。
其中的后张法张拉过程是施工中一个关键的环节,需要合理的规范和执行操作,以确保施工安全和质量。
后张法张拉的作用后张法张拉是指在混凝土的早期强度尚未形成时,通过向混凝土中添加预应力钢筋,并对其进行拉力作用,增加混凝土受压区的压力,达到提高混凝土强度的目的。
此外,后张法张拉还可以改善混凝土结构的变形性能和耐久性,使混凝土结构更加牢固和耐用。
后张法张拉的安全技术后张法张拉的安全技术是保障施工安全和质量的关键。
以下是后张法张拉时需要注意的安全技术:预先计算在进行后张法张拉之前,必须进行充分的预先计算工作。
按照工程图纸和设计要求,依据混凝土的强度、钢筋的强度、张拉应力等因素来计算出后张法张拉的适宜力度。
检查检测在后张法张拉的施工过程中,必须对每一步工作都进行检查和检测,以确保施工质量。
其中的检查和检测事项包括:•钢筋的规格和数量是否与设计一致;•钢筋表面是否存在明显的锈蚀和损伤;•混凝土的浇筑和养护情况是否符合规定;•张拉应力的大小、稳定性、均匀性等是否符合设计要求。
施工操作后张法张拉的施工操作必须得到专业的施工人员和监理人员的控制和监督。
具体的操作方法包括:•在张拉钢筋之前,要确定钢筋的张力大小和动态加载装置的工作状态,确保其正常工作;•在张拉钢筋时,要保持张拉速度的稳定性和均匀性;•要注意拉力的大小,避免过度拉伸导致钢筋断裂或混凝土破坏;•在张拉钢筋时,要避开人员、材料和设备,确保场地的安全性。
质量检验在后张法张拉的施工过程中,必须对施工质量进行严格的检验。
包括在预制构件中要记录预应力钢筋的安装情况,检查预应力钢筋的组合状态和受力状态,钢筋的张力复测等。
总结后张法张拉是一个重要施工过程,关系到混凝土结构的强度和耐久性。
在施工过程中,一定要严格按照设计要求并结合实际情况,科学、合理地安排施工过程,才能保障施工安全和质量。

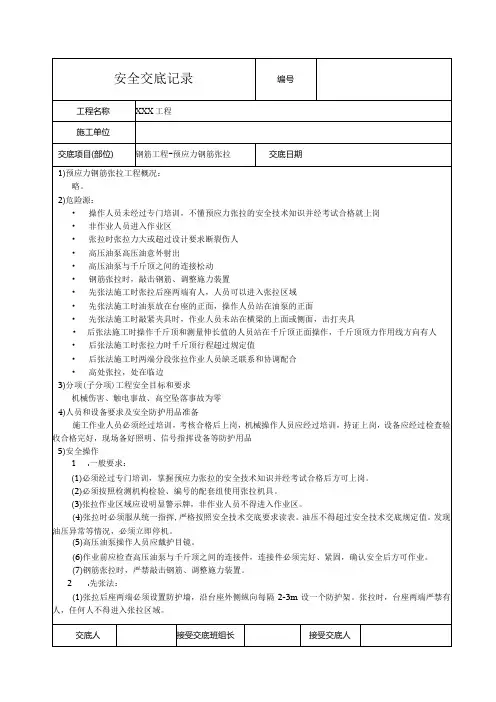

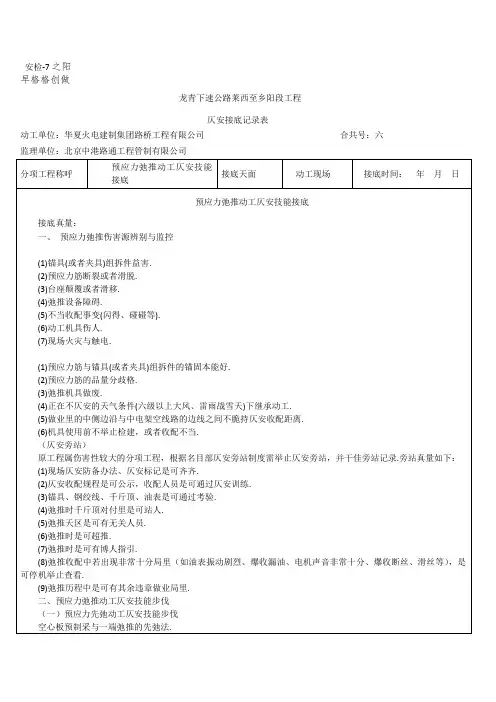

安检-7
龙青高速公路莱西至城阳段工程
安全交底记录表
施工单位:中国水电建设集团路桥工程有限公司合同号:六:
四、预应力张拉安全实施工作
1.张拉前的准备和检查
(1)张拉区域设置明显的安全标志,禁止非工作人员进入。
(2)材料堆放整齐,场面整洁,通道畅通。
(3)电器设备符合用电规范,做到一机一闸一保护,线路完好无裸露。
(4)张拉机具搭设防雨防晒棚,防止张拉时雨淋日晒,以保证油路畅通,正常使用,对所有张拉机具进行全面检查。
~
(5)高压泵与千斤顶之间的所有连接点、紫铜管的喇叭口是否完好无损、锣丝是否拧紧。
(6)核对油压表性能是否良好。
2.张拉作业实施
(1)操作人员站立位置安全,有回旋余地。
(2)张拉时,构件两端不准站人,操作人员站在侧面,两端设置防护栏(罩)高压油泵放在离构件端部左右侧。
(3)加压时,高压油泵操作人员注意与千斤顶操作人员保持联系,避免过快或不协调导致失误。
操作人员配备对讲机。
(4)张拉时千斤顶后方不得站人,不得在有压力的情况下旋转张拉工具的锣丝或油管接头。
/
(5)张拉时如遇临时停电,要立即拉闸断电,以防突然来电发生危险。
(6)张拉台座前后均应设挡板,以保护张拉人员和路人安全。
3.张拉后的工作
(1)张拉后要拉闸断电,关闭油门,静停3—5分钟后再紧锣丝,操作人员应站侧面并用板手操作,以防止钢筋断裂伤人。
(2)参加张拉人员张拉工作完毕,要将张拉机具安全撤离现场,并进行保养,为下一次张拉做好准备。

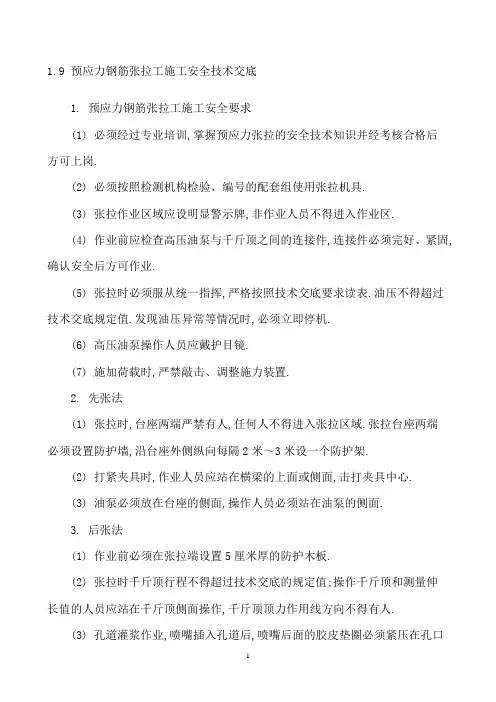

五、预应力张拉安全注意事项
1. 先张法张拉中和未浇混凝土之前,周围不得站人和进行其它作业。
浇筑混凝土时,震捣器不得撞击钢丝(钢束)。
用卷扬机滑轮组张拉小型构件时,张拉完成后应切断电源和卡固钢丝绳。
~
2.加强对张拉设备及锚具进行检查校验。
在预应力张拉做业中,必须特别注意安全,因为预应力筋被张拉后,其本身将蓄有很大的能量,万一预应力筋被拉断或锚具与千斤顶失效,巨大的能量就会急剧释放,有可能造成很大的危害。
因此,无论在任何情况下,作业人员都必须躲开预应力千斤顶的正面,以免发生不可预见的事故。
3.操作千斤顶油泵的人员与测量千斤顶油缸伸长值人员,应该站在千斤顶的侧面操作尤其是操作千斤顶油泵的人员在油泵开动过程中,不得擅自离开岗位,如需离开,则必须把油门全部松开或切断电源。
4. 钢筋张拉或冷拉时,螺丝端杆、套筒螺丝必须有足够的长度;夹具应有足够的夹紧能力,防止锚夹不牢而滑出。
5.严禁酒后进行张拉作业。
被交底人:。
安全员:安全负责人:年月日。
