关于井点降水的施工方案

  • 格式:doc
  • 大小:25.50 KB
  • 文档页数:2

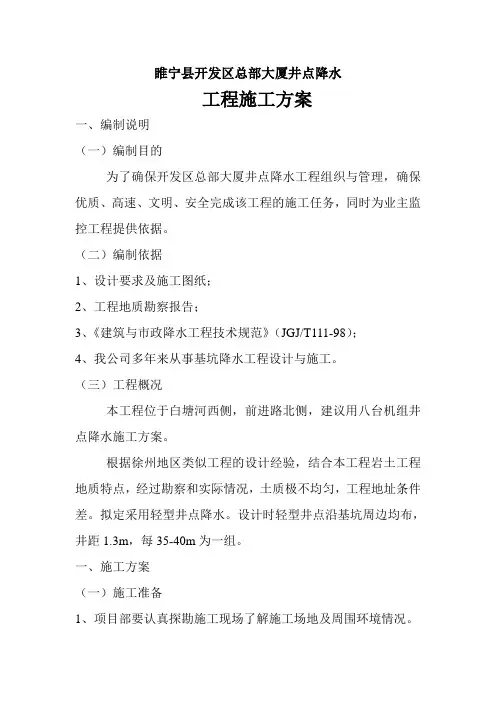

1 井点降水的施工方案

XXXXX工程污水管埋深较大,土质较差,沟槽大开挖以后容易坍塌,地下水位较高难以排出,为保证安全及工程能顺利进行,拟在部分污水管沟槽开挖前采真空式轻型井点进行深层降水。

主要施工方法如下:首先将沟槽大开挖至流沙层,设置井点降低地下水位,待地下水位降至比沟槽底标高低1m左右,再次开挖。

1、井点主要设备有:

井点管(可用φ50mm镀锌管和2m长滤管组成);

联接器(可用φ100mm双法兰钢管);

胶管(可用φ50mm胶管);

真空(可用射流真空泵);

2、井点间距约1.5m左右,井点至槽边的距离不得小于1.5m。

3、井点长度的确定,视地质情况与基槽深度来确定。

可按下方法计算:

H=(△地-△底)+0.5×[(B+2C)/16]+Z

式中:△地、△底——指原地面高程与槽底最低点高程(m);

0.5——降低地面水位比最低槽底的低下值(m);

B——指敷设井点面上的开槽上口宽(m);

C——井点距槽边的距离(m);

Z——井点虑管的长度(m);

4、一个井点机组带动的井点数,根据机泵性能,含水层土质,降水深度,水管及水泵进口高程等确定。

5、井点排水机组宜设于一个井点组的中部,井点干管的坡度可按0.1%~0.2%考虑,并使水泵进口处于最高点。

6、一个井点组最少应设置观测井管2根,一根设于排水机组附近,一根设于排水机组最远处。

7、井点管安装前,应对井点管件下列检查: 2 (1)、虑管层绑扎牢固,下端装有丝堵;

(2)、井实管长误差不大于10cm,接头不漏气。

(3)、管内冲洗干净,无泥砂。

8、井点管一般采用0.6~1.0Mpa高压水泵冲孔下沉,冲孔一般采用套管,管直径一般采用250或300mm,当土质条件好不塌方时,也可不用套管。

9、降低地下水深度与真空关系,可下式计算:

降低地下水深度(m)=0.0135Hg

式中Hg——井点系统的真空度(汞柱高度毫米)。

10、水冲井孔就位后,应在井点四周填以干净的虑料,填至原地下水位以上0.5m以上,上部可利用冲相邻点管的泥水自然淤填,并取粘土封顶,封顶厚度不少于0.8m。

11、每根井点管安装好后,应即进行试抽水,以出清水为合格。合格后,应仍将井口堵好。

12、井点管及干管上的所有接头,都应安装严密,不得漏气,每一组井点及机泵安装完成后,应进行试抽水,并对所有接头逐个检查,如发现漏气现象,应认真处理,使真空度符合要求。

13、对井点排水,应做好观测记录工作,在冲点时应记录含水层的土质,抽水阶段应系统记录水位下降情况,真空度,排水流量等,并与井点设计比较和进行总结。

XXXXXX项目经理部

XXXXX年XX月XX日
