斜巷运输管理技术安全措施
概述
斜巷运输是一种矿山内部运输方式,通常用于将矿石或煤炭等物料从地下运出。由于运输道路多为斜坡,因此存在一定的安全风险。为确保斜巷运输的安全,需要采取一系列的技术措施。
技术措施
斜巷通风系统
斜巷运输是在地下进行的,因此需要保证空气的流通,这就需要斜巷通风系统的帮助。通风系统可以确保矿工和设备在斜巷内的安全,提高工作效率,减少矿山事故的发生。
斜巷通风系统在设计时需要考虑斜巷的长度、坡度、交通量,以及设备使用情况等因素。通常采用流线型的风道和静压式风机,通过有序的组合来完成整个斜巷的通风。
限速装置
在斜巷上行驶的设备需要通过限速装置进行控制。这种装置主要是根据斜巷的坡度和长度来设计的。限速装置能够保证设备在行驶中不会超速,并且在遇到特殊情况(如采矿面有块石头掉落)时能够自动停车。 安全防撞门
在斜坡较陡峭的斜巷中,可能会出现设备在行驶中失去控制的情况。因此需要设置安全防撞门。当设备在行驶过程中发生意外时,防撞门能够自动打开,避免撞击出现的不良影响。安全防撞门的设计要考虑到斜巷的坡度、设备型号、采矿面距离等因素。
安全防护网
矿山内部斜坡的运输往往会涉及到较高的地方,区域之间也有较大的高度差。为了防止意外坠落,需要设置安全防护网。安全防护网一般安装在斜坡两侧,保护行人和设备在运输时不会掉落到区域较低或较高的地方。
活动保护栏
除了安全防护网,还需要设立活动保护栏。活动保护栏是防止工人在行进中不慎滑倒或踏空而坠落的一种设备。它可以随着斜坡的行进而自动上下移动,起到防护的作用。
安全管理
除了配备安全设备之外,斜坡运输还需要加强安全管理。安全管理主要是从以下四个方面入手:
1. 设计合理的运输路线,确保斜巷的安全
2. 对工作人员进行经常性的安全教育和培训,提高安全意识
3. 加强现场管理,严格执行操作规程 4. 对设备实行定期检修和维护,保证设备的正常运行
同时,应加强安全督导,及时发现和处理各种安全隐患,并且为发现的安全隐患制定应对方案,及时消除隐患。

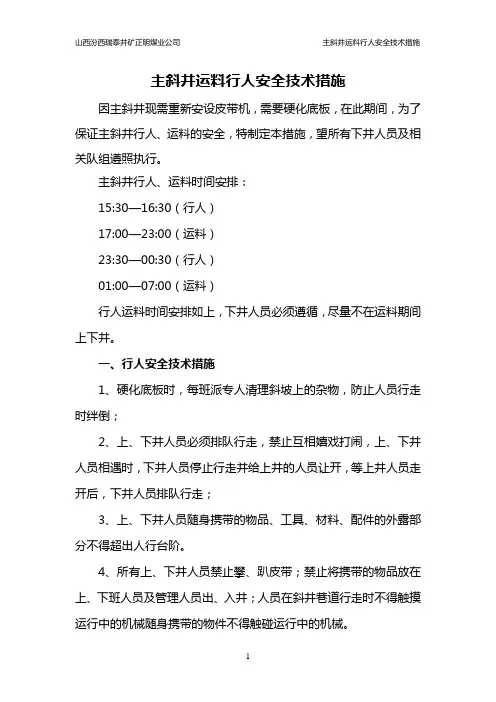

山西汾西瑞泰井矿正明煤业公司 主斜井运料行人安全技术措施
1 主斜井运料行人安全技术措施
因主斜井现需重新安设皮带机,需要硬化底板,在此期间,为了保证主斜井行人、运料的安全,特制定本措施,望所有下井人员及相关队组遵照执行。
主斜井行人、运料时间安排:
15:30—16:30(行人)
17:00—23:00(运料)
23:30—00:30(行人)
01:00—07:00(运料)
行人运料时间安排如上,下井人员必须遵循,尽量不在运料期间上下井。
一、行人安全技术措施
1、硬化底板时,每班派专人清理斜坡上的杂物,防止人员行走时绊倒;
2、上、下井人员必须排队行走,禁止互相嬉戏打闹,上、下井人员相遇时,下井人员停止行走并给上井的人员让开,等上井人员走开后,下井人员排队行走;
3、上、下井人员随身携带的物品、工具、材料、配件的外露部分不得超出人行台阶。
4、所有上、下井人员禁止攀、趴皮带;禁止将携带的物品放在上、下班人员及管理人员出、入井;人员在斜井巷道行走时不得触摸运行中的机械随身携带的物件不得触碰运行中的机械。 山西汾西瑞泰井矿正明煤业公司 主斜井运料行人安全技术措施
2 5、行人进入提升斜巷必须征得信号把钩工同意。
二、运输安全技术措施
1、绞车使用现已有绞车,使用前检查各类保护齐全、完好、灵敏,防止提升负荷偏大,以致造成设备损坏、断绳、开关易过流烧毁等。
2、经常检查斜井地滚轮及挡车装置等必须牢固、合格,报警信号必须灵敏可靠,轨道敷设质量必须合格。
3、施工地点必须使用临时挡车装置:
4、二运绞车转运时,第一台绞车把矿车放到岔道上,先把主绳取掉,二运绞车的主绳挂上才允许将一运绞车的副绳取掉。
5、必须加强对绞车司机和挂钩工的培训且必须考试合格,持证上岗。绞车司机上岗必须做到“六不开”,即:绞车不完好不开,钢丝绳不合格不开,安全设施及信号设施不齐全不开,超挂车不开,信号不清不开,超重、超高、超宽、超长等“四超”车辆无运输安全措施不开。把钩工上岗必须做到“六不挂”,即:安全设施不齐全可靠不挂,信号联系不通不挂,超重、超高、超宽、超长等“四超”车辆无运输安全措施不挂,物料装的不稳固不挂,连接装置不合格不挂,斜巷内有行人不挂。
.
1 / 18 1、拆除、安装前必须由矿方组织相关人员现场跟定工程,确定各项工程的工程量及工期,施工队组排定详细的施工计划,并上报矿方,每日由施工负责人安排落实施工进度,出现较大偏差要查明原因,及时制定实施方案。所有成员必须坚持跟班监督检查工程进展情况,发现问题及时处理。
2、 安装队成立以队长为组长的安全管理机构,队长是拆除安装安全管理第一责任者,负责本单位9104工作面拆除运输、9108安装施工范围的安全管理工作。
3、现场坚持跟班队干工长负责制,跟班队干、工长实行现场交接班制度。跟班队干现场检查,拆除、运输及安装期间检查现场顶板、通风、及现场施工情况,发现问题及时汇报。当班的跟班队干、工长、安全员、安监员,负责在施工过程中,顶帮的检查和安全隐患排查,发现顶板事故隐患,须立即采取相应措施,预防事态扩大,并及时向本单位相关负责人和矿调度汇报。出现顶板事故预兆时,要及时发出预警信号,并组织现场人员撤离。
4、严格执行敲帮问顶制度,跟班队干、工长等负责人要现场遵章指挥处理顶板,保证各项措施落实到现场。支、回柱作业,必须严格执行先支后回的原则
5、公司跟班领导每班到现场跟定指挥。安监部门每班派专职安监员进行监督。
6、每班班中、班后跟班队干向矿调度及生产技术部汇报拆除、运输及安装情况。便于安排下一班的安全和生产。
7、每日生产碰头会上对拆除、运输、安装情况进行通报。
第二章 施工前的准备工作
一、地面准备工作
1、准备拆卸设备用的各类通用及专用工具。
2、检修各种通用起吊工具、锚具等。
3、准备好连接环、40T型刮板输送机配套的链条、U型环及配套螺栓,规格为2.8m及3.15m单体液压支柱,5吨手拉葫芦等。
二、井下现场准备工作
1、9104工作面末采已结束,拉架道已由综采队施工完成。9108工作面已具备安装条件。 .
2 / 18 2、安装临时泵站:
〔19108进风顺槽安装好一套乳化液泵站,泵站必须验收合格。
1 主斜井运输安全技术措施
为适应我矿的安全生产,保障主斜井提升以及井下运输线路畅通无阻,使采掘生产正常进行,特制定以下安全技术措施。
一、加强斜坡提升管理
1、建立健全切实可行的岗位责任制等规章制度,建立各种必须的记录簿,加强原始资料的收集整理。
2、凡绞车司机必须经培训、考试合格,并发给合格证,方可持证上岗操作。
3、信号工、推车工、摘挂钩工等必须经培训考核合格,方可独立工作。
4、对提升设备及其它设施要实行定期检查、检修。
5、矿每月组织一次斜坡提升安全检查和提升设备完好检查,并做好原始记录。
6、严格执行“行车不行人”制度,每季对斜坡防跑车装置和跑车防护装置进行一次检查、试验,确保灵敏可靠。
7、对超重、超高、超宽、超长件的装运,必须持有按规定审批同意的安全措施。
8、车辆掉道抬车时,要把大绳拉紧,检查矿车各部是否有损坏处,并采取措施将车体挡住,防止下滑,然后再进行处理,但车体下方不得有人。
二、绞车房(硐室)
1、绞车房(硐室)的设计应符合《煤矿安全规程》和有关规范的规定,施工要保证质量,竣工后必须按设计和质量标准进行验收,1.2米及以上绞车由矿机电副矿长组织有关部门进行验收。
2、斜坡道的倾角,断面、上下车场长度、曲率半径(包括竖曲线)必须在采区或工作面设计上明确并必须按图施工,绞车安装前和安装后必须经验收合格后,方可使用。 2 3、绞车房必须悬挂岗位责任制、操作规程、交接班制、检查维修制度。必须建立以下记录簿:绞车运转记录、绞车司机交接班记录、绞车检查检修记录、钢丝绳检查记录,必须悬挂:绞车电气系统图、绞车制动系统图。
三、绞车
1、斜坡提升绞车的选型必须按《煤矿安全规程》进行选择。
