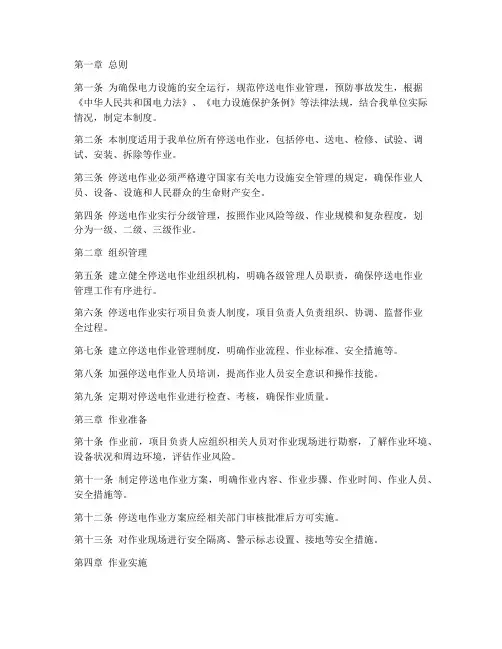

第一章总则第一条为确保电力设施的安全运行,规范停送电作业管理,预防事故发生,根据《中华人民共和国电力法》、《电力设施保护条例》等法律法规,结合我单位实际情况,制定本制度。
第二条本制度适用于我单位所有停送电作业,包括停电、送电、检修、试验、调试、安装、拆除等作业。
第三条停送电作业必须严格遵守国家有关电力设施安全管理的规定,确保作业人员、设备、设施和人民群众的生命财产安全。
第四条停送电作业实行分级管理,按照作业风险等级、作业规模和复杂程度,划分为一级、二级、三级作业。
第二章组织管理第五条建立健全停送电作业组织机构,明确各级管理人员职责,确保停送电作业管理工作有序进行。
第六条停送电作业实行项目负责人制度,项目负责人负责组织、协调、监督作业全过程。
第七条建立停送电作业管理制度,明确作业流程、作业标准、安全措施等。
第八条加强停送电作业人员培训,提高作业人员安全意识和操作技能。
第九条定期对停送电作业进行检查、考核,确保作业质量。
第三章作业准备第十条作业前,项目负责人应组织相关人员对作业现场进行勘察,了解作业环境、设备状况和周边环境,评估作业风险。
第十一条制定停送电作业方案,明确作业内容、作业步骤、作业时间、作业人员、安全措施等。
第十二条停送电作业方案应经相关部门审核批准后方可实施。
第十三条对作业现场进行安全隔离、警示标志设置、接地等安全措施。
第四章作业实施第十四条作业人员必须佩戴安全帽、绝缘手套、绝缘鞋等个人防护用品。
第十五条作业人员应按照作业方案和操作规程进行作业,不得擅自改变作业内容、作业步骤。
第十六条作业过程中,项目负责人应全程监督,确保作业安全。
第十七条作业过程中,如发现异常情况,应立即停止作业,及时报告项目负责人,采取措施进行处理。
第十八条作业结束后,项目负责人应组织相关人员对作业现场进行检查,确认作业完成情况。
第五章作业验收第十九条作业验收应按照作业方案和操作规程进行,验收内容包括作业内容、作业质量、安全措施等。
高低压停送电工作票范本【高低压停送电工作票】
作业单位:______________
工作负责人:______________
工作票号:______________
工作时间:______________
停送电范围:______________
工作内容:
1. 关闭高低压电源,确保停电。
2. 断开线路、开关等电气设备。
3. 检查停送电范围内的电气设备,确认已经停电。
4. 安全警示标识,防止误操作。
5. 停送电期间,禁止他人进入工作区域。
6. 完成工作后,复电测试。
工作责任:
1. 工作负责人全面负责停送电工作,确保按照操作规程和安全标准进行操作。
2. 工作人员须经过专业培训并持有相应的证书。
安全措施:
1. 佩戴个人防护装备,如绝缘手套、绝缘鞋等。
2. 严禁操作人员患有心脏病、癫痫等疾病的人员从事停送电工作。
3. 工作结束后,对设备和工作场所进行清理,排除所有安全隐患。
4. 出现事故或紧急情况时,立即停止操作,并向上级报告。
工作票签发人:______________
工作票审核人:______________
工作票接受人:______________
备注:______________
以上是一个高低压停送电工作票的范本,具体内容根据实际操作情况进行调整。
在进行停送电工作时,务必注意安全,按照规程进行操作。
停送电安全制度附停送电工作票范本(10篇范文)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!停送电安全制度附停送电工作票范本(10篇范文)第1篇停送电安全制度附停送电工作票范本第一条本规定适用于公司高低设备停送电,以及各单位和线路的停送电。
停送电工作票的办理
停送电工作票的办理
(一)在10KV电气设备或线路上从事下列工作之一者,必须办理停电工作票。
1、检修或更换电气设备
2、增减线路负荷
3、改造供电线路
4、搬迁电气设备或运行中的电缆
5、其它需停电才能进行的工作
(二)停电影响井下主要生产单位或重要负荷的工作票,必须在工作前一天办理,经电气负责人和调度审批后生效。
(三)需要上级管辖的变电所停电的工作票应提前2—3天办理。
(由矿机电动力部负责办理)
(四)增减负荷或改造线路,不论停电是否影响其它单位,一律应到机电动力部办理停电工作票审批手续。
第 1 页共1 页。
电气设备检修停送电工作票规定第一章总则第一条为确保电气设备的安全性和可靠性,提高电气设备的使用效率和利用率,保障电力系统的正常运行,特制定本规定。
第二条本规定适用于电力系统中电气设备的检修停送电工作。
第三条检修停送电工作必须严格按照本规定的要求进行,确保操作人员的人身安全以及设备的完好性。
第四条所有进行检修停送电工作的人员必须具备相应的专业知识和技能,必须进行相关培训并取得相应的培训证书。
第五条检修停送电工作必须进行全程监控,并备有详细的记录。
第六条进行检修停送电工作前,必须制定相应的工作计划和工作票,并报领导审批。
第七条检修停送电工作必须按照工作计划和工作票的要求进行,不得擅自更改工作范围和工作内容。
第八条检修停送电工作期间,必须做好安全防护工作,确保现场安全。
第九条对于检修停送电工作中出现的问题和隐患,必须及时报告并及时处理。
第二章工作票的制定和审批第十条进行检修停送电工作前,必须制定相应的工作计划和工作票。
第十一条工作票必须按照规定的格式制定,内容齐全,无遗漏。
第十二条工作票必须包括工作范围、工作内容、工作流程、安全措施、工作人员等信息。
第十三条工作票必须经过领导审批后方可执行。
第十四条工作票的审批必须参照相关的安全规范和操作规范进行。
第十五条工作票的审批人必须具备相应的资质和经验,并对工作内容和安全措施进行全面审核。
第十六条工作票必须在实施前进行交底,并告知所有参与人员。
第十七条工作票必须进行备案,并保存一定的时间。
第三章现场作业的安全措施第十八条检修停送电工作必须在相关的安全控制区域内进行,严禁非授权人员进入。
第十九条检修停送电工作必须进行严格的现场安全检查,确保没有其他的危险源存在。
第二十条检修停送电工作必须按照规范的操作流程进行,不得擅自更改。
第二十一条检修停送电工作必须配备相应的安全防护用具,确保操作人员的安全。
第二十二条对于电气设备的检修停送工作,必须进行完全断电,且采取有效的标识和锁定措施。

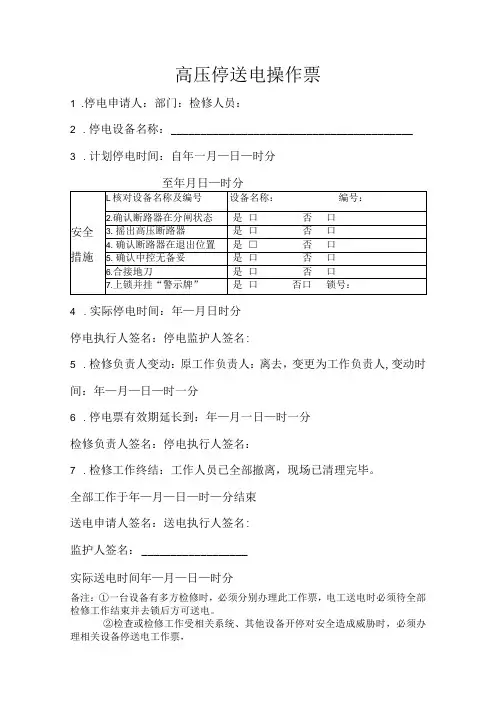

高压停送电操作票
1 .停电申请人:部门:检修人员:
2 .停电设备名称:_________________________________________
3 .计划停电时间:自年一月—日—时分
4 .实际停电时间:年—月日时分
停电执行人签名:停电监护人签名:
5 .检修负责人变动:原工作负责人:离去,变更为工作负责人,变动时间:年—月—日—时一分
6 .停电票有效期延长到:年—月一日—时一分
检修负责人签名:停电执行人签名:
7 .检修工作终结:工作人员已全部撤离,现场已清理完毕。
全部工作于年—月—日—时—分结束
送电申请人签名:送电执行人签名:
监护人签名:__________________
实际送电时间年—月—日—时分
备注:①一台设备有多方检修时,必须分别办理此工作票,电工送电时必须待全部检修工作结束并去锁后方可送电。
②检查或检修工作受相关系统、其他设备开停对安全造成威胁时,必须办理相关设备停送电工作票,
高压停送电操作票记录部门:()记录时间:(。

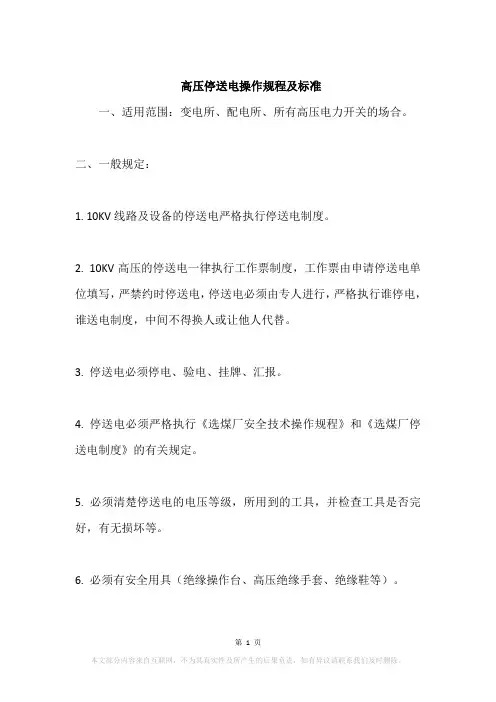

高压停送电操作规程及标准
一、适用范围:变电所、配电所、所有高压电力开关的场合。
二、一般规定:
1. 10KV线路及设备的停送电严格执行停送电制度。
2. 10KV高压的停送电一律执行工作票制度,工作票由申请停送电单位填写,严禁约时停送电,停送电必须由专人进行,严格执行谁停电,谁送电制度,中间不得换人或让他人代替。
3. 停送电必须停电、验电、挂牌、汇报。
4. 停送电必须严格执行《选煤厂安全技术操作规程》和《选煤厂停送电制度》的有关规定。
5. 必须清楚停送电的电压等级,所用到的工具,并检查工具是否完好,有无损坏等。
6. 必须有安全用具(绝缘操作台、高压绝缘手套、绝缘鞋等)。
7. 各环节调度室值班人员都必须认真填写记录,包括申请停电人、停电时间、停电的设备、停电操作人、验电人、送电时间、送电的设备、送电操作人等。
电工也必须作相应记录。
三、操作工序:
1.停电申请人员先向调度室申请停电。
2.调度室接到停送电请求后,通过工作票或对讲机命令电工进行停送电操作(值班电工必须重复调度室停电设备号)。
3.电工根据调度室命令填写倒闸操作票,并由一人读票监护,一人操作。
操作人员必须穿绝缘鞋、戴绝缘手套,站在绝缘胶垫上,操作前必须核对设备名称和该设备的位置。
4.停电操作要执行停电、验电、放电、挂接地线后,开关必须挂“有人工作,严禁合闸”标示牌。
明确通知调度室设备已停电(必须重复停电设备号),调度室接到设备停电的通知后,方可通知设备检修人员进行检修。
5.在接到调度送电通知后,核实送电设备号及名称后,方可送电。
高低压停送电操作规程一、一般规定1、大楼管理科电工组负责医院停送电管理工作。
2、电气设备操作和监护人员必须经过培训,经考试合格后,持证上岗。
3、电气设备操作和监护人员必须熟悉工作现场、设备性能、设备操作方法以及设备负荷配带情况。
4、非专职和值班电气人员,严禁擅自操作电气设备。
5、高压停送电必须严格执行工作票制度。
6、维修时低压停送电工作必须由专人负责,必须严格执行谁停电,谁送电的原则,严禁约时停、送电。
停电后闭锁、上锁、挂牌亦或设专人看管。
二、高压停送电操作(一)工作票办理1、工作负责人提前填写工作票,写清工作内容、停电范围、停电地点,交由工作票签发人签发。
2、工作票签发人对工作负责人所提报的工作票内容、工作的必要性、计划时间的合理性进行审核,在工作票中填写本次工作需要实施的安全技术措施并签字。
3、工作负责人将工作票交调度室备案后,送交变电所的运行管理单位。
4、操作人员(工作许可人)应详细审核工作票,发现有涂改或填写错误时,将操作票返回工作负责人重新办理。
5、需停电或送电时、工作负责人提前30分钟通知调度室,由调度室通知操作人员到达操作现场。
(二)配电室高压停送电操作程序1、停电操作前的准备(1)工作许可人(操作人员)和工作负责人均到达变电所后,由工作负责人向调度室电话提出申请,讲清楚停电内容和范围,调度员核实并记录后向工作许可人下达操作命令。
(2)工作许可人接到调度命令后,需详细记录并复诵无误。
(3)工作许可人检查操作现场瓦斯情况,确定瓦斯不超0.5%。
(4)操作人员(工作许可人)认真填写停、送电操作票内容,并经监护人(工作负责人)审核无误,双方签字确认。
(5)操作人员穿绝缘靴,戴绝缘手套,准备相应的保安用具。
(6)操作人员和监护人应核对设备各称、编号和设备实际状态,检查正确后,监护人填写操作开始时间,监护人按照操作票所列操作顺序高声唱票,每次只准唱一项,操作人手指操作设备高声复诵,监护人听,看操作人复诵无误后,发出“对”!的命令,操作人方可操作,每操作一项后,均应检查操作的正确性,然后由监护人在票上做一个勾票记号“√”,勾票后,告诉操作人员下一步操作内容。
湖南华菱湘潭钢铁有限公司高压电气作业工作票、操作票管理规定编号:版本:第版编制:日期:年月日审核:日期:年月日批准:日期:年月日生效日期:年月日受控印章:分发号:1 目的规范动力厂各单位高压电气倒闸操作及高压电气设备检修中的组织措施,防止各类误操作事故和安全事故的发生。
2 适用范围动力厂所属各单位的高压电气作业。
3 职责3。
1 各车间负责检查、督促本单位操作票、工作票的执行。
3.2 技术安环室负责组织值班电工的取证及复审工作.3.3生产管理室负责对各车间操作票、工作票的执行情况进行检查。
4 对从事高压操作人员的要求4。
1 必须参加由安全管理部组织的值班电工安全作业培训,并经考试合格取得上级主管部门发放的《特种作业操作证》后持证上岗;4。
2 取得操作证的人员,每两年进行一次复审,本工种十年工龄以上的参加由本单位组织的技术教育后,可延至每四年一次。
5 倒闸操作票5。
1 倒闸操作票由操作人填写.5.2 每张操作票只能填写一个操作任务,其中每个操作顺序只能填写一个操作。
5。
3 操作票票面应清楚整洁,不得任意涂改。
5.4操作票应填写设备的双重名称,即设备名称和编号.5。
5 操作人和监护人应核对所填写的操作项目并分别签名,然后经运行值班负责人审核签名.5.6 下列项目应填入操作票内:5。
6.1 应拉合的断路器、隔离开关、接地刀闸,验电,装拆接地线,合上或断开控制回路或电压互感器的空气开关、熔断器,切换保护回路核自动化装置及检验是否确无电压等。
5。
6.2 拉合设备后检查设备的位置。
5.6。
3 进行停、送电操作时,在拉合隔离开关、手车式开关拉出、推入前,检查断路器确在分闸位置。
5。
6。
4 在进行倒负荷或解、并列操作前后,检查相关电源运行及负荷分配情况。
5.6.5 设备检修后合闸送电前,检查送电范围内接地刀闸已拉开,接地线已拆除.5.7 倒闸操作的基本要求5。
7。
1倒闸操作应根据值班调度员或运行值班负责人的指令,受令人复诵无误后执行。

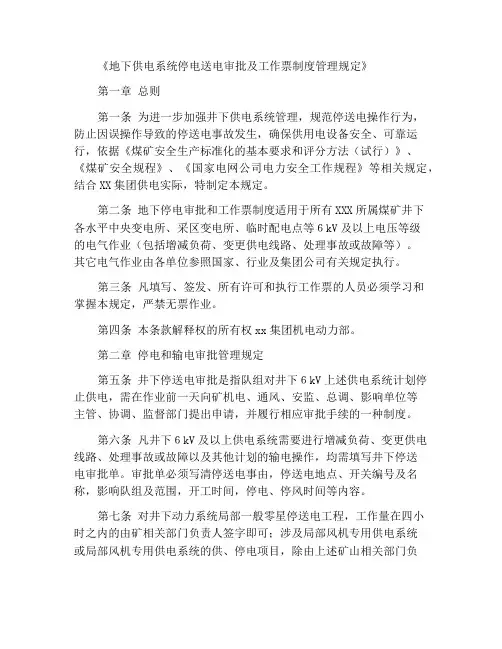

《地下供电系统停电送电审批及工作票制度管理规定》第一章总则第一条为进一步加强井下供电系统管理,规范停送电操作行为,防止因误操作导致的停送电事故发生,确保供用电设备安全、可靠运行,依据《煤矿安全生产标准化的基本要求和评分方法(试行)》、《煤矿安全规程》、《国家电网公司电力安全工作规程》等相关规定,结合XX集团供电实际,特制定本规定。
第二条地下停电审批和工作票制度适用于所有XXX所属煤矿井下各水平中央变电所、采区变电所、临时配电点等6kV及以上电压等级的电气作业(包括增减负荷、变更供电线路、处理事故或故障等)。
其它电气作业由各单位参照国家、行业及集团公司有关规定执行。
第三条凡填写、签发、所有许可和执行工作票的人员必须学习和掌握本规定,严禁无票作业。
第四条本条款解释权的所有权xx集团机电动力部。
第二章停电和输电审批管理规定第五条井下停送电审批是指队组对井下6kV上述供电系统计划停止供电,需在作业前一天向矿机电、通风、安监、总调、影响单位等主管、协调、监督部门提出申请,并履行相应审批手续的一种制度。
第六条凡井下6kV及以上供电系统需要进行增减负荷、变更供电线路、处理事故或故障以及其他计划的输电操作,均需填写井下停送电审批单。
审批单必须写清停送电事由,停送电地点、开关编号及名称,影响队组及范围,开工时间,停电、停风时间等内容。
第七条对井下动力系统局部一般零星停送电工程,工作量在四小时之内的由矿相关部门负责人签字即可;涉及局部风机专用供电系统或局部风机专用供电系统的供、停电项目,除由上述矿山相关部门负责人签字外,还需由矿山机电部门签字、通风副总共同审核后方可施行。
第八条地下停电送电审批表四份:申请队组留存一份,调度室留存一份,机电主管部门留存一份,受影响单位留存一份。
第九条井下停送电审批单审批完后,申请单位的值长还需要在施工前一天的矿井会议上通知相关单位停电和输电的安排。
第十条凡井下突发出现供电系统或电气、设备故障等需紧急临时进行6kV及以上供电系统停送电作业时,可由申请队组主要负责人向调度、机电主管部门、矿等相关负责人电话申请停送电工作,得到允许后方可作业。
