2011山西省园林绿化工程预算定额
- 格式:docx
- 大小:39.73 KB
- 文档页数:6
2011费用定额的变化2011费用定额与2005费用定额相比,从费用组成到定额结构及适用范围变化都不是太大。
主要变化有以下三个方面:一、直接费部分的变化直接费部分的变化,主要表现在检测试验费计算方法的变化。
1、2005年费用定额检验试验费是以直接工程费中的材料费、措施费中的材料费为计算基数,并且规定,材差(不论正差还是负差)部分也要计算检验试验费。
2、2011年费用定额更名为检测试验费,并把检测试验费作为措施费,以直接工程费(或直接工程费中的人工费)为计算基础。
二、间接费部分的变化1、企业管理费企业管理费的构成内容中,在2005年费用定额企业管理费组成的基础上,增加了民兵预备役经费、残疾人保障基金内容。
2、规费在2005年费用定额规费组成内容的基础上:(1)取消了工程定额测定费;(2)增加了职工生育保险费。
三、定额结构方面的变化1、2005费用定额不论清单计价还是定额计价,均采用同一费率标准。
装饰装修工程的计费基础是直接工程费、且以直直接费, 接工程费、直接费为计算基础的工程,其利润均以“直接费+间接费”为计算基础,计取利润。
2、2011费用定额按照清单计价和定额计价分别制定费率标准。
装饰装修工程的计费基础变为直接工程费中的人工费、直接费中的人工费,并且为简化计算,清单计价利润计算方法发生变化。
(1)清单计价的、以直接工程费、直接费为计算基础的工程,其利润以直接费为计算基础;(2)定额计价的、以直接工程费、直接费为计算基础的工程,其利润以“直接费+间接费”为计算基础。
2011费用定额应注意的问题、不可竞争的费用项目1、属于直接费内容的费用项目(1)文明施工费;(2)安全施工费;(3)生活性临时设施费。
2、属于间接费内容的费用项目一一规费(1)编制招标控制价(或招标标底)时,规费按费用定额规定的费率计算;(2)投标报价、施工图预算、竣工结算的编制,规费按各级定额管理机构核准的费率计算。
3、税金。
属不可竞争的费用项目。

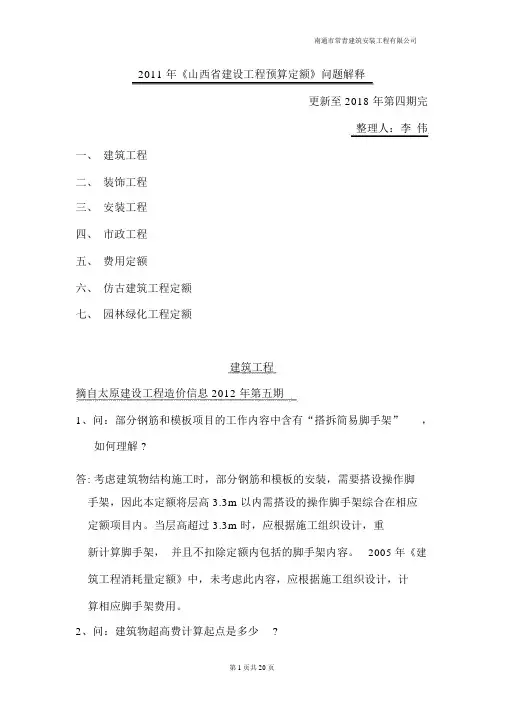

南通市常青建筑安装工程有限公司2011 年《山西省建设工程预算定额》问题解释更新至 2018 年第四期完整理人:李伟一、建筑工程二、装饰工程三、安装工程四、市政工程五、费用定额六、仿古建筑工程定额七、园林绿化工程定额建筑工程摘自太原建设工程造价信息 2012 年第五期1、问:部分钢筋和模板项目的工作内容中含有“搭拆简易脚手架”,如何理解 ?答:考虑建筑物结构施工时,部分钢筋和模板的安装,需要搭设操作脚手架,因此本定额将层高 3.3m 以内需搭设的操作脚手架综合在相应定额项目内。
当层高超过 3.3m 时,应根据施工组织设计,重新计算脚手架,并且不扣除定额内包括的脚手架内容。
2005 年《建筑工程消耗量定额》中,未考虑此内容,应根据施工组织设计,计算相应脚手架费用。
2、问:建筑物超高费计算起点是多少?南通市常青建筑安装工程有限公司答:当建筑物檐口高度超高 20m或建筑物自然层数超过 6 层时,可计算建筑物垂直运输及超高费。
本定额是按建筑物高度划分项目。
2005 年《建筑工程消耗量定额》中是按高度和层数划分,符合其中一个指标即可。
摘自太原建设工程造价信息 2012 年第六期1、问:当建筑物层高超过 3.3m 时应如何执行脚手架子目?答:当建筑物层高超过 3.3m 时应根据施工组织设计,按照预算定额第十三章的规定,重新计算脚手架费用。
相关定额子目中已经包括的脚手架费用亦不扣除。
2、问:细石混凝土地面的工程量计算规则是什么?答:细石混凝土地面按主楼墙间的净空面积以平方米计算。
应扣除突出地面的构筑物、设备基础、室内管道、地沟等所占面积(不需做面层的地沟盖板所占的面积亦扣除),不扣除单个面积0.3m2 以内的柱、垛、附墙烟囱及孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分并入相应工程量中。
3、问:预算定额中垂直运输及超高费的计费基数如何计算?答:预算定额中垂直运输和和超高费的计费基数为:区分不同建筑物的结构类型及檐高,以工程项目(即定额第一章到第十章的内容)的定额直接工程费为计费基础进行计算。

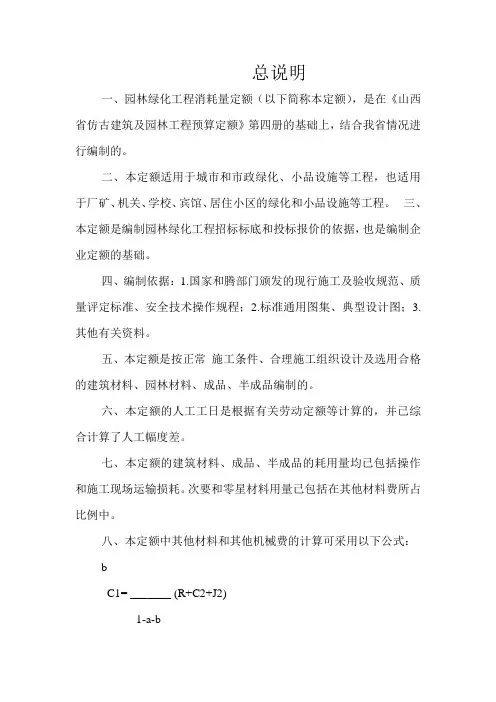

总说明一、园林绿化工程消耗量定额(以下简称本定额),是在《山西省仿古建筑及园林工程预算定额》第四册的基础上,结合我省情况进行编制的。
二、本定额适用于城市和市政绿化、小品设施等工程,也适用于厂矿、机关、学校、宾馆、居住小区的绿化和小品设施等工程。
三、本定额是编制园林绿化工程招标标底和投标报价的依据,也是编制企业定额的基础。
四、编制依据:1.国家和腾部门颁发的现行施工及验收规范、质量评定标准、安全技术操作规程;2.标准通用图集、典型设计图;3.其他有关资料。
五、本定额是按正常施工条件、合理施工组织设计及选用合格的建筑材料、园林材料、成品、半成品编制的。
六、本定额的人工工日是根据有关劳动定额等计算的,并已综合计算了人工幅度差。
七、本定额的建筑材料、成品、半成品的耗用量均已包括操作和施工现场运输损耗。
次要和零星材料用量已包括在其他材料费所占比例中。
八、本定额中其他材料和其他机械费的计算可采用以下公式:bC1= _______ (R+C2+J2)1-a-baJ1= __________(R+C2+J2)1-a-b 式中:C1:其他材料费(元);C2:不含其他材料费的材料费(元);J1:其他材料费(元);J2:不含其他机械费的机械费(元);R:人工费(元);a:其他机械费占人工费、材料费、机械费合计的百分率;b:其他材料费占人工费、材料费、机械费合计的百分率;九、本定额中除另有规定外及除上山、过河等特殊情况外,均包括材料、成品、半成品从堆放地点、仓库或加工地点到施工地点的水平运输及垂直运输。
十、本定额各项目的工作内容包括全部施工过程,次要工序虽未一一说明,但均已包括在内。
十一、本定额中未包括苗木数量的项目,其数量按设计量计算。
十二、本定额内凡注明“XX以内”或“XX以下”者均包括XX 本身,凡注明“XX以外”或“XX以上”,者均不包括XX本身。
园林绿化工程章节说明1.本章包括种值前的准备,种植时的胀用料和机械使用消耗量以及种植后10天以内的养护工作。
2011年《山西省建设工程计价依据》编制总说明为适应建筑市场发展的需要,合理确定和有效的控制工程造价,我站从2009年6月到2011年4月,对2005年《山西省建设工程计价依据》进行全面修订,编制完成了2011年《山西省建设工程计价依据》(以下简称计价依据),并于2011年7月1日起,在全省范围内发布实施。
以下是计价依据编制总说明,共分为十一个部分。
一、修编计价依据的必要性1.修编计价依据是工程造价控制的需要计价依据是选择经济合理的建筑设计方案的依据,是招标工程编制标底(招标控制价)和建筑企业进行投标报价的基础,是编制施工图预算、进行工程拨款、竣工结算的重要依据。
2005年计价依据是以2000年预算定额为基础进行编制的,其中的人工、材料、机械单价均为2004年10月的价格。
因此,按照2005计价依据计算的工程造价,远远低于市场价格,从而失去了计价依据应有的作用。
2. 修编计价依据是适应定额编制依据不断变化的需要2005年的计价依据的编制依据是2003年建设部发布的《建设工程工程量清单计价规范》、1985年、1988年、1994年《建筑安装工程劳动定额》及华北标准图98J来进行编制的。
2008年建设部发布了新的《建设工程工程量清单计价规范》以及《建筑安装工程劳动定额》、同时华北标准图集出版了05J标准图集以及2006年省建筑厅出台了《山西省建筑节能系列标准》,使计价方法、设计内容和要求有很多变化。
综上所述,2005计价依据需要更新、补充、完善。
二、编制计价依据的指导思想遵循政治经济学原理及成本、价格、利润等基本经济原理和市场经济规律,既能适应工程量清单计价模式,又能适应定额计价模式,并与国际惯例接轨,维护建设各方的合法权益,满足建设市场的需要。
三、编制计价依据的原则1.社会平均水平原则定额水平,要符合价值规律的原则,体现大多数地区和企业的平均生产水平,体现生产建设产品的社会必要劳动水平。
2.简明适用性原则我们在定额项目设置的时候,要有利于工程量清单计价的推广,有利于定额计价的使用,有利于企业内部经济核算和成本分析,有利于计算机软件的开发和应用。
2011《山西省建设工程计价依据》园林绿化工程预算定额编制说明第一章园林绿化工程第一部分概况一、定额章节划分园林绿化工程预算定额共包括六章三十三节(详见表1)。
表1与2005山西省建设工程计价依据之园林绿化工程消耗量定额相比主要变化为:增加了一章(整理绿化用地工程),增加了22节,增加了180个子目。
第二部分各章编制说明园林绿化工程是指定额的第一章整理绿化用地工程、第二章绿化工程、第三章绿化养护工程。
一、概况定额第一章整理绿化用地工程设置6节61个定额子目,内容包括:人工整理绿化用地、挖土方,拆除各种路面、垫层,伐树、挖树根,挖竹根,机械运渣土,屋顶花园基底处理。
定额第二章绿化工程设置10节251个定额子目,内容包括:起挖花木及竹类,迁移花木,栽植花木及竹类,铺种草皮,栽植地被植物,假植,摆设花盆,树木支撑及搭设遮荫棚,草绳绕树干,人工换土。
定额第三章绿化养护工程设置4节129个定额子目,内容包括:成活养护,保存养护,水体护理、水池清理,树木防寒。
二、适用范围本定额适用于城市园林和市政绿化工程,也适用于厂矿、机关、学校、宾馆、居住小区的绿化工程。
三、施工方法及质量要求1.施工方法:使用一般工具,手工操作。
植穴、槽的开挖或回填应连续进行,尽快完成,植穴、槽必须垂直下挖、上口、下底尺寸相等。
花草树木及其他材料运输:水平运输使用单、双轮车或人力;垂直运输使用人力吊运。
施工用水以自来水为准。
2.质量要求:(1)种植穴、槽的挖掘、树木种植、草坪、花卉种植及其他要求应符合《城市绿化工程施工及验收规范》。
(2)绿地养护应符合以下要求:①植株树冠丰满、完整、茂盛,骨架均匀,树干挺直,具有一定的遮阴及观赏效果,叶片正常,在正常条件下不黄叶、不焦叶、不卷叶、不落叶。
②植株无病虫枝、过密枝、并生枝、交叉枝、下垂枝、枯枝、伤损枝、碰线枝;及时抹芽,主干及一级枝不定芽不超过15㎝,对倾斜老树要控制倾斜度,并逐渐扶正。
③行道树要有群体特色效果,选用的品种、规格相对统一,补植树品种、规格(树高一致、胸径误差≤20%)也应保持一致.④病虫害控制要求有病虫害控制措施,食叶害虫危害的叶片每株不超过20%,刺吸性害虫危害的叶片每株不超过25%,蛀干性害虫危害的株树在5%以下。

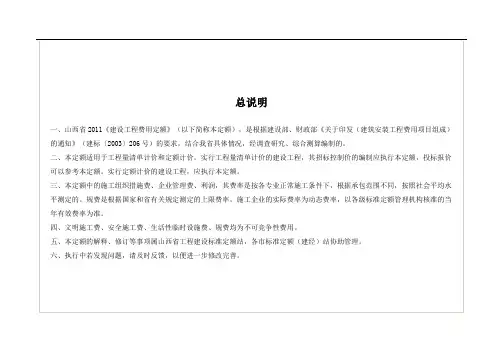

一、直接费直接费由直接工程费和措施费组成。
(一)直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。
1.人工费是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。
(2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
(3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
(4)职工福利费:是指按规定标准计提的职工福利费。
(5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,防暑降温费,在有碍身体健康环境中施工的保健费用等。
2.材料费是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
内容包括:(1)材料原价(或供应价格)。
(2)材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。
(3)运输损耗费:是指材料在运输装卸过程中不可避免的损耗。
(4)采购及保管费:是指为组织采购、供应和保管材料过程所需要的各项费用。
包括:采购费、仓储费、工地保管费、仓储损耗。
3.施工机械使用费是指施工机械作业所发生的机械使用费以及机械安拆费和场外运输费。
施工机械台班单价应由下列七项费用组成:(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值的费用。
(2)大修理费:指施工机械按规定的大修理间隔台班进行必要的大修理,以恢复其正常功能所需的费用。
(3)经常修理费:指施工机械除大修理以外的各级保养和临时故障的排除所需的费用。
包括为保障机械正常运转所需替换设备与随机配备工具附具的摊销和维护费用,机械运转及日常保养所需润滑与擦拭的材料费用及机械停滞期间的维护和保养费用等。
2011费用定额的变化2011费用定额与2005费用定额相比,从费用组成到定额结构及适用范围变化都不是太大。
主要变化有以下三个方面:一、直接费部分的变化直接费部分的变化,主要表现在检测试验费计算方法的变化。
1、2005年费用定额检验试验费是以直接工程费中的材料费、措施费中的材料费为计算基数,并且规定,材差(不论正差还是负差)部分也要计算检验试验费。
2、2011年费用定额更名为检测试验费,并把检测试验费作为措施费,以直接工程费(或直接工程费中的人工费)为计算基础。
二、间接费部分的变化1、企业管理费企业管理费的构成内容中,在2005年费用定额企业管理费组成的基础上,增加了民兵预备役经费、残疾人保障基金内容。
2、规费在2005年费用定额规费组成内容的基础上:(1)取消了工程定额测定费;(2)增加了职工生育保险费。
三、定额结构方面的变化1、2005费用定额不论清单计价还是定额计价,均采用同一费率标准。
装饰装修工程的计费基础是直接工程费、直接费,且以直接工程费、直接费为计算基础的工程,其利润均以“直接费+间接费”为计算基础,计取利润。
2、2011费用定额按照清单计价和定额计价分别制定费率标准。
装饰装修工程的计费基础变为直接工程费中的人工费、直接费中的人工费,并且为简化计算,清单计价利润计算方法发生变化。
(1)清单计价的、以直接工程费、直接费为计算基础的工程,其利润以直接费为计算基础;(2)定额计价的、以直接工程费、直接费为计算基础的工程,其利润以“直接费+间接费”为计算基础。
2011费用定额应注意的问题一、不可竞争的费用项目1、属于直接费内容的费用项目(1)文明施工费;(2)安全施工费;(3)生活性临时设施费。
2、属于间接费内容的费用项目——规费(1)编制招标控制价(或招标标底)时,规费按费用定额规定的费率计算;(2)投标报价、施工图预算、竣工结算的编制,规费按各级定额管理机构核准的费率计算。
3、税金。
属不可竞争的费用项目。
山西定额计价费用定额 Document serial number【KKGB-LBS98YT-BS8CB-BSUT-BST108】山西2011年定额计价费用定额省住房和城乡建设厅文件标字[2011 ]166号发布2011年《山西省建设工程计价依据》的通知住房和城乡建设局(建委),各有关单位:为适应建筑市场发展变化的需要,合理确定工程造价,维护工设各方的合法权益,根据国家标准GB50500一2008《建设工程量清单计价规范》、《建筑安装工程费用项目组成》(建标〔zoos)号)等的规定,山西省工程建设标准定额站在2005年《山西省工程计价依据》的基础上,结合我省实际,编制完成了2011年西省建设工程计价依据》。
我厅组织相关专家于2011年4月22开了专家审定会,审定通过了新的《山西省建设工程计价依,现予发布,自2011年7月1日起在全省范围内实施。
原2005山西省建设工程计价依据》同时停止使用。
凡2011年7月i日签订合同的在建项目,按原合同条款执行。
二O一一年五月十二日第一节定额计价计算规则定额计价是指按照2011《山西省建设工程计价依据》和相关规定计算工程造价的计价方式。
二、单位工程造价的组程造价由直接费、间接费、利润和税金组成。
三、施工组织措施费、间接费、利润的计算(一)规费本定额中规费费高限值,适用于投资估算、设计概算、施工图预算和定额计价招标标底的编制;投标报价、确定中标价、工程预结算施工合同,均以各级标准定额管理机构核准的当年有效规费费率计算。
(二)施工组织措施费、企业管理费和利润实计价的建设工程,除规费按各级标准定额管理机构核准的当年有效费率执行外,各项施工组织措施费、企业管理费和按本定额费率执行。
四、建筑安装工程费用应根据不同承包方式,区分不同工程性质,分别以直接费(直接工程费)费(直接工程费中的人工费)为计费基础,执行相应费率计算。
其中:(一)《园林绿化工程预算定额》第二章绿化执行单独绿化工程取费。
2011年《山西省建设工程计价依据》编制总说明山西省工程建设标准定额站张莉为适应建筑市场发展的需要,合理确定和有效的控制工程造价,我站从2009年6月到2011年4月,对2005年《山西省建设工程计价依据》进行全面修订,编制完成了2011年《山西省建设工程计价依据》(以下简称计价依据),并于2011年7月1日起,在全省范围内发布实施。
以下是计价依据编制总说明,共分为十一个部分。
一、修编计价依据的必要性1.修编计价依据是工程造价控制的需要计价依据是选择经济合理的建筑设计方案的依据,是招标工程编制标底(招标控制价)和建筑企业进行投标报价的基础,是编制施工图预算、进行工程拨款、竣工结算的重要依据。
2005年计价依据是以2000年预算定额为基础进行编制的,其中的人工、材料、机械单价均为2004年10月的价格。
近年来,建筑工人的工资水平及物价指数,涨幅较大,按照2005计价依据计算的工程造价,远远低于市场价格,失去了计价依据应有的作用。
2.修编计价依据是适应定额编制依据不断变化的需要2005年计价依据的编制依据是2003年《建设工程工程量清单计价规范》、1985年、1988年、1994年《建筑安装工程劳动定额》及华北标准图98J。
2008年《建设工程工程量清单计价规范》、和《建筑安装工程劳动定额》、05J标准图集以及2006年《山西省建筑节能系列标准》的发布,使计价方法、设计内容和要求有很多变化。
综上所述,2005计价依据需要更新、补充、完善。
二、编制计价依据的指导思想遵循政治经济学原理及成本、价格、利润等基本经济理论和市场经济规律,既能适应工程量清单计价模式,又能适应定额计价模式,并与国际惯例接轨,维护建设各方的合法权益,满足建设市场的需要。
三、编制计价依据的原则1.社会平均水平原则定额水平,要符合价值规律的要求,体现大多数地区和企业的平均生产水平,体现生产建设产品的社会必要劳动水平。
2.简明适用性原则定额项目,要有利于工程量清单计价的推广,有利于定额计价的使用,有利于企业内部经济核算和成本分析,有利于计算机软件的开发和应用。
2011山西省园林绿化工程预算定额总说明一、《园林绿化工程预算定额》(以下简称本定额)是根据《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T72.1~11-2008),及现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程,在2005年《山西省园林绿化工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,进行编制的。
二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。
省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。
三、本定额适用于清单计价和定额计价。
本定额是编制园林绿化工程招标标底和投标报价的依据,也是编制企业定额的基础,是指导施工企业劳务结算与支付管理的依据。
四、本定额适用于城市园林和市政绿化工程,也适用于厂矿、机关、学校、宾馆、居住小区的绿化和小品设施等工程。
五、本定额的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。
除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法、人工、材料、机械消耗等与本定额不同而调整定额。
六、人工工日消耗量及单价的确定:1.本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、辅助用工和人工幅度差。
其中基本用工以国家《建设工程劳动定额》(LD/T72.1~11-2008)为基础计算,缺项部分参照我省现行《建筑安装工程补充劳动定额》计算。
2.人工单价是根据建设部、财政部建标【2003】206号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。
七、材料消耗量及价格的确定:1.本定额中的材料包括主要材料、辅助材料、零星材料等。
凡能计量的材料、成品、半成品,均按品种、规格逐一列出数量,并计入相应损耗。
对次要和零星的材料未一一列出,均包括在其他材料费内。
2011《山西省建设工程计价依据》市政工程预算定额编制说明沈光胜山西省工程建设标准定额站第一册通用项目第二册道路工程第三册桥涵工程第四册排水工程第五册给水工程第六册燃气与集中供热工程第一册通用项目总体概况与2005年《市政工程消耗量定额》相比,2011年《市政工程预算定额》具有以下几个特点:一、综合的机械台班在编制2005市政工程消耗量定额时,为了配合刚刚开展不久的工程量清单计价,充分体现施工企业的个体差异,便于投标方自主报价,对于机械施工的一些项目(主要是土石方工程项目),定额中按机械的不同规格型号,都一一列出了子目。
而在实际使用中,不少工程造价从业人员反映,这样做不仅给编制标底(或招标控制价)和定额计价的造价计算带来了不便,就是投标报价也未见便利。
为此,此次定额编制时,将机械施工的定额项目大都采用了综合的机械台班,经统计,原2005消耗量定额中的土石方工程机械施工定额项目共计357条子目,经采用综合机械台班后,减少为39条子目,这样做极大简化了定额,也方便了工程造价的计算。
二、新的定额项目近年来,市政工程涌现了不少新材料、新工艺,为配合实际工程建设,这次定额编制新补充了一些项目,在道路工程中,为配合城市无障碍设施活动增设了人行道盲道砖,还有渗水砖、植草砖等新型人行道板项目,以及水泥混凝土路面刻纹和钢筋传力杆制作安装等,还有水泥碎石(砂)回填处理翻浆项目等;排水工程中,为配合当前大量使用塑料管增设了高密度聚乙烯双壁波纹管铺设、钢带增强聚乙烯螺旋波纹管铺设、聚乙烯管水平钻进牵引铺设等一些项目,为了配合限制使用实心粘土砖政策增设了水泥混凝土检查井项目;桥涵工程中增设了螺纹钢的制作安装项目;集中供热工程中增加了预制保温管安装管径800mm以上的项目;通用项目中增加了槽坑材料回填项目等。
此次编制后共计新增定额子目181条。
三、总体的编排在总体编排上,2011年《市政工程预算定额》与2005的一样,仍是上、下两册,上册包括第一册“通用项目”、第二册“道路工程”、第三册“桥涵工程”、第四册“排水工程”;下册包括第五册“给水工程”、第六册“燃气与集中供热工程”。
2011 山西省园林绿化工程预算定额总说明一、《园林绿化工程预算定额》(以下简称本定额)是根据《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T72.1 ~11-2008),及现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程,在2005 年《山西省园林绿化工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,进行编制的。
二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。
省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。
三、本定额适用于清单计价和定额计价。
本定额是编制园林绿化工程招标标底和投标报价的依据,也是编制企业定额的基础,是指导施工企业劳务结算和支付管理的依据。
四、本定额适用于城市园林和市政绿化工程,也适用于厂矿、机关、学校、宾馆、居住小区的绿化和小品设施等工程。
五、本定额的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。
除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法、人工、材料、机械消耗等和本定额不同而调整定额。
六、人工工日消耗量及单价的确定:1.本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、辅助用工和人工幅度差。
其中基本用工以国家《建设工程劳动定额》(LD/T72.1 ~11-2008)为基础计算,缺项部分参照我省现行《建筑安装工程补充劳动定额》计算。
2.人工单价是根据建设部、财政部建标【2003】206 号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。
七、材料消耗量及价格的确定:1.本定额中的材料包括主要材料、辅助材料、零星材料等。
凡能计量的材料、成品、半成品,均按品种、规格逐一列出数量,并计入相应损耗。
对次要和零星的材料未一一列出,均包括在其他材料费内。
2.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等半成品消耗量以体积(立方米)表示,其配合比是按现行规范规定计算的。
实际配合比含量和定额不符时,除“配合比定额”说明中允许换算者外,均不得换算。
设计要求采用的品种、强度等级和定额列项不同时,可以换算。
3.定额中已包括材料、成品、半成品的场内运输损耗和施工操作损耗。
4.材料价格是以2011 年《太原地区建设工程材料预算价格》为依据,结合全省情况综合取定的。
5.本定额各章说明允许换算的材料,其换入的价格应为预算价格。
八、施工机械台班消耗量及单价的确定:1.定额项目(包括机械为主操作和人工为主操作的项目)内的主要机械、辅助机械和中小型机械,均按不同的工作物对象、不同的机型和规格,以台班消耗量表示。
本定额的机械消耗量已考虑了按劳动定额所需增加的机械幅度差。
定额项目内用量极小的中小型机械则列入其他机械费内。
2.本定额施工机械台班单价的确定,是根据2001 年国家颁发的《全国统一施工机械台班费用编制规则》,结合我省机械情况确定的。
九、本定额中除另有规定外及除上山、过河等特殊情况外,均包括材料、成品、半成品从堆放地点、仓库或加工地点到施工地点的水平运输及垂直运输所需的人工和机械消耗量。
十、定额中的中小型机械、周转性模板、脚手架工具等,已包括同一城市内工地之间25km 以内的场外运输。
十一、本定额各项目的工作内容包括全部施工过程,次要工序虽未一一说明,均已包括在内。
十二、本定额中未包括苗木数量的项目,其数量按设计量计算。
十三、本定额内凡注明“××以内”或“××以下”者均包括××本身,凡注明“××以外”或“××以上”者均不包括××本身。
十四、本定额的解释权属于省工程建设标准定额站。
第一章整理绿化用地工程说明1.人工整理绿化用地,是绿化工程施工前的地坪整理。
2.人工整理绿化用地,定额中已包括了100m 以内的土方倒运,如实际运距超过10Om,但在500m 以内时,每超过50m (不足50m 按50m 计算),其增加运费按相应子目执行。
3.凡绿化工程用地自然地坪和设计地坪相差在± 30cm 以内,执行人工整理绿化用地相应子目,在± 30cm 以外,则分别执行挖土方或回填土相应子目。
4.土壤分类:(1)普硬土:指砂、砂质粘土、黄土、种植土、软块碱土、中等到密实的粘土、工程垃圾堆积土、压实的填筑土和含15%以内的碎卵石的杂质黄土等。
(2)砂砾坚土:指经在压实或坚实的粘土、板状黄土、密实硬化的碱土,含卵石在30%以内其粒径在30cm 以内的杂质粘土、天然级配砂石等。
5.人工伐树、砍伐灌木丛是按不挖树根考虑的,如需挖树根,执行挖树根或挖灌木丛根相应项目。
6.屋顶花园基底处理的防水层,可参照《建筑工程预算定额》相应子目执行。
7.屋顶花园基底处理定额中,不包括垂直运输费用,发生时另行计算。
工程量计算规则1.人工整理绿化用地按设计图示尺寸以平方米计算。
2.拆除各种垫层、基础墙以立方米计算;拆除路面以平方米计算。
3.伐树、挖树根区分不同直径以株计算。
4.砍挖芦苇根,铲除草皮以平方米计算。
5.挖竹根:散生竹区分不同胸径以株计算;丛生竹区分不同根盘直径以丛计算。
6.渣土外运以立方米计算。
(1)自然地坪和设计地坪高相差在± 30cm 以内时,整理绿化用地渣土量按每平方米0.05m3 计算。
(2)自然地坪和设计地坪高相差在± 30cm 以外时,整理绿化用地渣土量按挖土方和填土方之差计算。
7.屋顶花园基底处理:回填滤水层以立方米计算:软式透水管分规格以米计算。
第二章绿化工程说明1.本定额不包括起挖、栽植珍贵树木和超过定额最大规格的特大树木,发生时应结合实际另行计算。
2.起挖或栽植树木、人工换土均以普硬土为计算标准,如为坚硬土时人工乘以系数1.5,如为冻土时人工乘以系数2.0,其他不变。
3.在边坡(坡度>30。
)起挖或栽植花草树木按相应子目人工乘以系数1.2。
4.绿化工程均包括施工地点至堆放点50m 范围内花草树木搬运,500m 内每超过10m,其超运距用工增加1.5%;人工换土运土的水平距离按50m 内考虑,500m 内每超过10m,其超运距增加用工0.021 工曰。
5.本章种植包括种植后10天以内的养护工作,以及种植后绿化地周围2m 内的清理工作。
6.本章定额不包括种植前清除建筑垃圾及其他障碍物,发生时另计。
7.本定额中不包括栽植苗木、花卉的主材含量,其栽植等操作损耗率规定如下:①裸根乔木、灌木为1.50%;②绿篱、攀缘植物、地被植物为2%;③草根、草皮、花卉、色带、丛生竹为4%;④反季节栽植色带为8%。
8.苗木等计量规格的规定:胸径,指地表面向上1.2m 高处的树(竹)干直径;树高,指树冠顶部距地表面的高度;灌丛高,指乔(灌)木顶部距地表面的高度;生长年限,指苗木种植至起苗时的生长时间。
工程量计算规则1.树木不论大小均按不同胸径或土球直径、冠丛高度的规格以株计算。
2.散生竹按不同胸径规格以株计算,丛生竹按不同根盘丛径规格以丛计算。
3.绿篱排数在三排及以上且宽度在1.2m以内的,按成片绿篱执行。
宽度在1.2m 以上,或宽度在1.2m 以内但由两种以上植物组成一定图案的绿篱,按色带执行。
4.栽植单、双排绿篱均以延长米计算。
如设计对每延长米栽植量无规定时,可参考以下换算,单排3.5 株/m,双排5 株/m。
栽植成片绿篱按平方米计算,如设计对每平方米栽植量无规定时,可参考以下换算,修剪高度≤400mm 的,每平方米以8 株计算;修剪高度≤600mm 的,每平方米以5株计算。
栽植绿篱,若设计栽植量和上述参考量不同时,可调整定额人工用量,其他不变。
5.攀缘植物按年生期、水生植物按不同品种以株计算。
6.栽植色带(花坛)、片栽花卉、地被植物按不同苗木品种以平方米计算。
7.铺种草皮均以不同品种及栽植方式以平方米计算。
8.摆设盆花以所摆设的盆数计算。
如摆设大规格花盆,其所需费用应结合实际另行计算。
9.草绳绕树干按缠绕树干的高度以延长米计算。
10.搭设遮荫棚区别不同高度按所搭设的水平投影面积以平方米计算。
第三章绿化养护工程说明1.绿化工程竣工后,三个月内的养护套用成活养护的相应项目:六个月内的养护套用保存养护的相应项目;十二个月内的养护套用保存养护相应项目乘以系数0.5 计算。
2.草坪养护中播种草坪生长期超过6 个月按散铺项目执行,散铺草坪生长期超过6 个月按满铺项目执行。
3.草坪养护是以人工灌溉考虑的,如使用喷灌灌溉时,人工乘以0.67 系数,用水量乘以1.2 系数。
4.养护浇水是以人工浇灌考虑的,若使用洒水车浇灌时,可另行计算其费用。
工程量计算规则1.绿化养护以定额所示计量单位计算。
2.树身涂白按树木的胸径以株计算。
3.水体护理按水域而积以平方米计算,水池清洗按实际清洗的展开面积以平方米计算。
4.乔木、球形植物、灌木防寒按株计算,色带防寒按所需防寒的面积以平方米计算,绿篱防寒按需防寒绿篱的长度以延长米计算。
第四章堆砌假山及塑制假石山工程说明1.本章有关工程名称的定义:假山:指庭院、园林中选用玲珑剔透或气势雄伟的自然石料,模拟自然山景形象,采用透、漏、瘦等手法,堆叠砌筑而成的人造石山。
石峰:指精选特定自然石,堆砌造型似有飞势、拔地耸立的相对独立山石。
耸拔高度距峰脚底小于2m,峰底石周长为峰石高度的三分之一以内的为石峰。
石笋:指选用特定独石或自然石堆砌形态如笋状的独立体石峰。
景石:指庭院、园林中,选用自然石散布点缀的单体石块或小群体石块,包括石峰、石笋下部的护围石体。
2.假山基础应执行《山西省建筑工程预算定额》相应定额。
3.假山高度指其基础顶面至主假山石最高点之间的垂距。
土山点石的土山高度指土山底地面至最高点石部位之间的垂距。
4.砖骨架的塑制假石山,如设计要求做部分钢筋混凝土骨架时,应进行换算。
钢骨架的塑假石山未包括基础、脚手架、主骨架的工料费,应另列项目计算。
5.室内叠塑假山或作盆景式假山,执行定额相应子目,其定额人工用量乘以系数1.5 。
6.卵石护岸适用于满铺卵石护岸,不适用于点布大卵石护岸。
工程量计算规则1.堆筑土山丘按设计图示山丘水平投影外接矩形面积乘以高度的1/3,以体积计算。
2.堆砌假山工程量(包括石峰、石笋、点石、景石)按实际堆砌的石料以吨计算。
计算公式:堆砌假山工程量(t)=进料验收的数量一进料剩余数量如无石料进场验收数量,可按下列公式计算:W 重=2.6× A 矩×H 大× Kn式中A 矩——假山不规则平面轮廓的水平投影面积的最大外接矩形面积:H 人——假山石着地点至最高点的垂直距离;Kn——孔隙折减系数,计算规则如下:当H大≤1m时,Kn=0.77;H 大≤3m时,Kn=0.653;H 大≤4m,Kn=0.60. 2.6-石料比重(t/m3)(注:在计算驳岸的工程量时,可按石料比重进行换算)。
