施工现场临建施工方案
- 格式:doc
- 大小:2.68 MB
- 文档页数:21

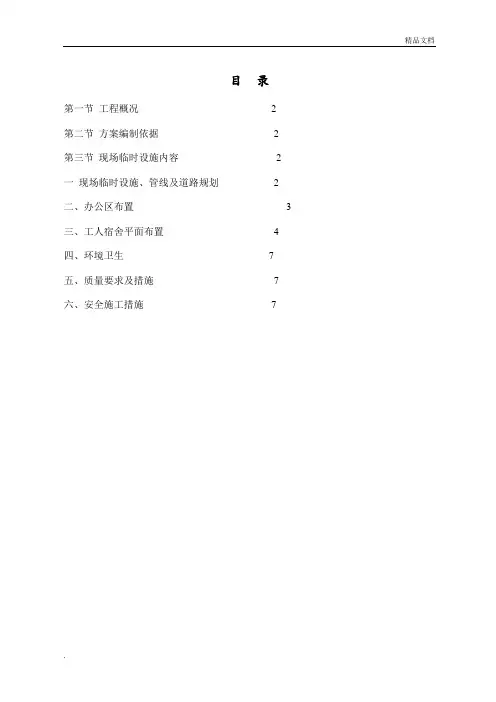

目录第一节工程概况 2第二节方案编制依据 2第三节现场临时设施内容 2 一现场临时设施、管线及道路规划 2二、办公区布置 3三、工人宿舍平面布置 4四、环境卫生7五、质量要求及措施7六、安全施工措施7现场临建施工方案第一节工程概况现场布置详见附图“施工现场平面布置图”第二节方案编制依据1、《工程测量规范》 GB50026-932、《建筑地面工程施工质量验收规范》 GB50209-20023、《混凝土结构工程施工质量验收规范》 GB50204-20024、《建筑装饰工程施工及验收规范》 JGJ73-915、《施工现场临时用电安全技术规范》 JGJ46-886、《建筑机械使用安全技术规程》 JGJ33-2001第三节现场临时设施内容一现场临时设施、管线及道路规划1、现场临建布置现场临建布置详见附图“施工现场平面布置图”。
2、现场围挡、大门和警卫室及洗车池设置施工现场外侧围挡已由甲方设置完成。
办公区临建用地采用砖砌围墙进行围挡,按照标准进行布置,围挡高度2米,围墙墙面砂浆抹平压光,沿基础长度每4米设置一个构造柱,高度同围墙高度,构造柱内插入钢管至基础底部,基础埋深300mm。
具体做法详见附图“围挡做法详图”。
现场大门按照公司标准进行制作安装,大门内侧设置警卫室,警卫室采用成品彩钢活动房。
大门旁边设置洗车池。
洗车池做法详见附图。
3、办公区布置办公室采用二层彩钢板房,其中一层为综合开敞式办公室及分包办公室,二层为财务室、项目经理办公室、生产经理办公室及会议室。
办公室内按照CI标准进行装修及设置标牌。
管理人员卫生间位于一楼东侧。
4、工人生活区设置工人生活区位于施工现场北侧约600米,共设置3栋两层的彩钢板房,及独立的厨房食堂,独立的厕所及洗浴室。
靠近工人宿舍附近设置淋浴间、工人食堂、厕所及洗漱池。
具体布置详见附图。
5、临时加工场、材料堆放场A区的南侧设置木工和钢筋施工场地,C区的人防上侧设置木工施工场地及钢筋施工场地材料加工堆放区场地硬化做法如下:300mm厚碎砖夯填,150mm厚C20混凝土面层。
第1篇一、工程概况1.1 工程名称:XX临建工程1.2 工程地点:XX市XX区XX路XX号1.3 工程规模:占地面积XX平方米,建筑面积XX平方米1.4 工程类型:临建工程1.5 工程工期:XX天二、施工组织设计2.1 施工单位:XX建筑公司2.2 施工人员:项目经理、施工员、安全员、质量员、材料员等2.3 施工单位资质:具有国家建设行政主管部门核发的建筑工程施工总承包资质2.4 施工现场管理:设立施工现场管理机构,负责施工现场的全面管理工作三、施工准备3.1 施工现场布置:根据施工图纸,合理布置施工现场,确保施工顺利进行3.2 施工材料:按照施工图纸和施工方案,准备施工所需材料,确保材料质量合格3.3 施工机械:根据施工需求,准备施工所需机械,确保机械性能良好3.4 施工人员培训:对施工人员进行专业技能培训,提高施工人员素质3.5 施工安全措施:制定施工安全措施,确保施工安全四、施工工艺4.1 基础施工4.1.1 土方开挖:根据设计要求,进行土方开挖,确保开挖深度、宽度符合要求4.1.2 基础垫层:铺设基础垫层,确保垫层平整、密实4.1.3 基础混凝土施工:按照施工规范,进行基础混凝土施工,确保混凝土质量合格4.2 结构施工4.2.1 模板工程:按照施工规范,进行模板工程,确保模板牢固、稳定4.2.2 钢筋工程:按照施工规范,进行钢筋工程,确保钢筋位置准确、绑扎牢固4.2.3 混凝土施工:按照施工规范,进行混凝土施工,确保混凝土质量合格4.3 装饰装修施工4.3.1 涂饰工程:按照施工规范,进行涂饰工程,确保涂饰质量合格4.3.2 地面、墙面装修:按照施工规范,进行地面、墙面装修,确保装修质量合格4.4 安装工程4.4.1 给排水工程:按照施工规范,进行给排水工程,确保给排水系统畅通、安全4.4.2 电气工程:按照施工规范,进行电气工程,确保电气系统安全、可靠五、施工进度计划5.1 施工进度安排:根据工程规模和工期要求,制定施工进度计划,确保工程按期完成5.2 施工进度控制:设立进度控制机构,对施工进度进行实时监控,确保施工进度符合要求六、施工质量保证措施6.1 施工质量控制:设立质量控制机构,对施工质量进行全过程监控,确保施工质量合格6.2 材料质量:严格控制材料质量,确保材料质量合格6.3 施工工艺:严格按照施工规范和施工工艺进行施工,确保施工质量合格6.4 施工验收:对施工质量进行验收,确保施工质量符合要求七、施工安全保证措施7.1 安全生产责任制:明确各级安全生产责任制,确保安全生产7.2 安全教育:对施工人员进行安全教育,提高施工人员安全意识7.3 安全防护措施:制定安全防护措施,确保施工安全7.4 施工现场管理:设立施工现场管理机构,对施工现场进行严格管理,确保施工安全八、施工文明施工措施8.1 施工现场整洁:保持施工现场整洁,确保施工环境良好8.2 施工垃圾处理:对施工垃圾进行分类处理,确保施工垃圾不污染环境8.3 施工噪声控制:采取措施控制施工噪声,确保施工噪声符合要求8.4 施工文明施工:树立文明施工意识,确保施工文明施工九、施工环境保护措施9.1 施工废水处理:对施工废水进行处理,确保废水排放符合要求9.2 施工粉尘处理:对施工粉尘进行处理,确保粉尘排放符合要求9.3 施工噪声控制:采取措施控制施工噪声,确保施工噪声符合要求9.4 施工废弃物处理:对施工废弃物进行处理,确保废弃物不污染环境十、施工总结10.1 施工总结:在工程完工后,对施工过程进行总结,总结施工经验,提高施工水平10.2 工程验收:按照施工规范和施工图纸,对工程进行验收,确保工程符合要求10.3 工程移交:将工程移交给业主,确保工程顺利投入使用以上是临建工程施工方案的详细内容,希望能对您有所帮助。
第1篇一、项目背景随着我国城市化进程的加快,基础设施建设日益增多,土方临建工程作为施工现场的重要组成部分,其施工质量直接关系到工程的整体质量和进度。
本方案针对土方临建施工进行详细规划,确保施工过程顺利进行,保证工程质量。
二、工程概况1. 工程名称:XX项目土方临建工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积约XX平方米,建筑面积约XX平方米4. 工程内容:包括临时道路、临时围墙、临时办公区、临时生活区、临时仓库等5. 施工周期:XX个月三、施工组织1. 施工单位:XX建筑工程有限公司2. 施工项目经理:XX3. 施工班组:XX班组4. 施工人员:XX人四、施工方案1. 施工准备(1)施工图纸会审:组织施工人员进行施工图纸会审,明确工程内容、技术要求、质量标准等。
(2)施工组织设计:根据工程特点和施工要求,编制施工组织设计,明确施工方案、施工工艺、施工进度等。
(3)材料、设备准备:根据施工组织设计,准备所需的材料、设备,确保施工过程中材料、设备供应充足。
(4)人员培训:对施工人员进行专业技能培训,提高施工人员素质。
2. 施工工艺(1)临时道路施工1)放样:根据设计图纸,放样临时道路位置,确定道路中心线。
2)挖填土方:按照设计要求,进行挖填土方,确保道路平整。
3)垫层铺设:在挖填好的土方上铺设垫层,保证道路稳定性。
4)路面铺设:按照设计要求,铺设路面,确保路面平整、坚实。
(2)临时围墙施工1)放样:根据设计图纸,放样临时围墙位置,确定围墙线。
2)挖基槽:按照设计要求,挖掘基槽,确保基槽深度、宽度符合要求。
3)砌筑墙体:按照设计要求,砌筑墙体,确保墙体垂直、平整。
4)抹灰:对墙体进行抹灰,保证墙体美观。
(3)临时办公区、生活区施工1)场地平整:对临时办公区、生活区场地进行平整,确保场地平整、坚实。
2)搭建活动板房:按照设计要求,搭建活动板房,确保活动板房牢固、美观。
3)室内装修:对活动板房进行室内装修,包括墙面、地面、门窗等。
第1篇一、概述建筑工程临建施工规范是为了确保建筑工程临建施工的安全、质量、环保和文明施工,依据国家相关法律法规、技术标准及行业规范制定的专项施工规范。
本规范适用于建筑工程施工现场的临时设施、临时道路、临时用电、临时用水等临建工程的施工和管理。
二、施工准备1. 临时设施:临时设施包括办公室、宿舍、食堂、厕所、淋浴间等。
施工前应进行以下工作:(1)根据工程规模和工期,合理规划临时设施布局;(2)选用符合安全、环保要求的建筑材料;(3)确保临时设施结构安全、稳定、舒适、卫生。
2. 临时道路:临时道路应满足施工现场运输、施工人员通行需求。
施工前应进行以下工作:(1)根据现场实际情况,合理规划临时道路布局;(2)选用符合安全、环保要求的道路建筑材料;(3)确保临时道路平整、畅通、安全。
3. 临时用电:临时用电应满足施工现场生产、生活需求。
施工前应进行以下工作:(1)根据现场实际情况,合理规划临时用电布局;(2)选用符合安全、环保要求的电线、电缆、配电箱等材料;(3)确保临时用电系统安全、可靠、稳定。
4. 临时用水:临时用水应满足施工现场生产、生活需求。
施工前应进行以下工作:(1)根据现场实际情况,合理规划临时用水布局;(2)选用符合安全、环保要求的管道、阀门等材料;(3)确保临时用水系统安全、可靠、稳定。
三、施工过程1. 临时设施施工:(1)严格按照设计图纸进行施工;(2)确保临时设施结构安全、稳定、舒适、卫生;(3)加强施工现场安全管理,防止安全事故发生。
2. 临时道路施工:(1)严格按照设计图纸进行施工;(2)确保临时道路平整、畅通、安全;(3)加强施工现场安全管理,防止安全事故发生。
3. 临时用电施工:(1)严格按照设计图纸进行施工;(2)确保临时用电系统安全、可靠、稳定;(3)加强施工现场安全管理,防止安全事故发生。
4. 临时用水施工:(1)严格按照设计图纸进行施工;(2)确保临时用水系统安全、可靠、稳定;(3)加强施工现场安全管理,防止安全事故发生。
第1篇一、项目背景随着我国城市化进程的加快,各类大型建设项目如雨后春笋般涌现。
临建工程作为项目建设过程中的重要组成部分,其施工质量直接影响到整个项目的进度和成本。
本方案旨在为大型临建工程施工提供一套科学、合理、可行的施工方案,确保工程顺利进行。
二、工程概况1. 工程名称:某大型建设项目临建工程2. 工程地点:某市某区3. 工程规模:占地面积约5000平方米,建筑面积约3000平方米4. 工程内容:包括办公室、宿舍、食堂、仓库等设施5. 施工周期:60天三、施工组织与管理1. 施工组织机构成立临建工程施工领导小组,负责工程的全面管理。
下设施工管理部、工程技术部、质量安全部、物资设备部、财务部等部门,明确各部门职责,确保工程顺利进行。
2. 施工进度计划根据工程内容,制定详细的施工进度计划,包括各分部分项工程的施工时间节点,确保工程按期完成。
3. 施工质量控制严格执行国家相关施工规范和标准,对施工过程进行全程监控,确保工程质量。
4. 施工安全管理加强施工现场安全管理,落实安全生产责任制,确保施工安全。
四、施工方案1. 施工准备(1)施工图纸会审:组织施工图纸会审,明确设计意图,确保施工顺利进行。
(2)材料设备采购:根据工程需求,采购各类材料设备,确保质量合格。
(3)人员组织:选拔经验丰富的施工队伍,明确各岗位人员职责。
2. 施工方法(1)基础施工基础采用混凝土基础,分为垫层、基础、地圈梁三个部分。
1)垫层:采用C15混凝土,厚度为100mm。
2)基础:采用C20混凝土,厚度为200mm。
3)地圈梁:采用C20混凝土,宽度为600mm,高度为400mm。
(2)主体结构施工主体结构采用砖混结构,分为墙体、楼板、楼梯等部分。
1)墙体:采用MU10标准砖,M7.5混合砂浆砌筑,墙体厚度为240mm。
2)楼板:采用C20混凝土现浇,厚度为100mm。
3)楼梯:采用C20混凝土现浇,楼梯宽度为900mm,高度为1800mm。
施工现场临建施工方案1. 项目背景施工现场临建是指为了满足工地施工需要而临时搭建的场所和设施。
在施工过程中,临建设施的合理布置和规划对提高工作效率、保证安全生产和改善工作条件具有重要作用。
本文档旨在为施工现场临建的施工方案提供一个详细的规划和指导。
2. 临建地点选择临建地点是指为施工现场搭建临建设施而选定的场地。
在选择临建地点时,需要考虑以下因素: - 距离施工现场的距离:临建地点应尽量靠近施工现场,以减少人员和材料的运输成本。
- 地势条件:临建地点应选择相对平坦和稳固的地势,以便临建设施的搭建和使用。
- 周边环境:临建地点应尽量避开居民区和敏感场所,减少对周边环境的影响。
3. 临建设施规划根据施工需求,临建设施主要包括生活区、办公区、仓储区和设备维修区。
临建设施的规划需要考虑以下因素: 1. 生活区: - 住宿:根据施工人员数量,设置合适的宿舍区域,并提供基本的生活设施和条件。
- 饮食:设置食堂或餐厅,并提供健康、卫生的饮食服务。
- 卫生间:根据人员数量,设置足够数量和合理布局的卫生间和洗漱设施。
2.办公区:–办公室:设置施工领导和管理员的办公室,提供办公设备和基本的办公用品。
–会议室:设置合适大小的会议室,方便开展工作会议和沟通。
3.仓储区:–原材料:为存储施工所需的原材料,需要设置合适的仓库或者堆放区域。
–工具设备:为存储施工所需的工具和设备,需要设置合适的仓库或者堆放区域。
4.设备维修区:–维修车间:为维修和保养施工现场所使用的机械设备和工具,需要设置合适的维修车间。
4. 临建施工方案临建施工方案是指为了搭建或拆除临建设施而制定的具体施工方案。
根据具体情况,可以采取以下步骤进行施工:1.临建施工前准备:–制定详细的施工计划和任务分工。
–确定所需的施工人员和材料,并提前准备好。
2.临建施工:–根据规划的布局和设计要求,按照施工计划进行施工。
–搭建或拆除临建设施,并确保施工质量和安全。
第1篇一、工程概况本项目位于XX地区,占地面积XX平方米,建设内容包括办公楼、宿舍楼、食堂等配套设施。
为了确保施工顺利进行,需临时建设一条道路,以方便物资运输、人员出入和施工车辆通行。
二、施工方案1. 施工准备(1)组织机构:成立临时道路施工小组,明确各岗位职责,确保施工顺利进行。
(2)人员配备:根据工程需求,配备施工人员、技术人员和现场管理人员。
(3)材料设备:准备施工所需的材料、设备,如水泥、砂石、钢材、混凝土搅拌车、装载机、挖掘机等。
2. 施工工艺(1)测量放线:根据设计图纸,确定道路中心线,采用全站仪进行测量放线。
(2)路基处理:清除路基上的杂草、杂物,进行平整,确保路基坚实。
(3)路基填筑:选用适合的填料,按照设计要求进行分层填筑,每层厚度控制在20cm左右,碾压密实。
(4)基础施工:在路基上铺设一层厚10cm的碎石垫层,作为道路基础。
(5)路面施工:采用水泥混凝土进行路面施工,分为底基层、基层和面层。
(6)排水设施:设置排水沟,确保路面排水顺畅。
3. 施工质量控制(1)严格控制路基填筑质量,确保路基坚实稳定。
(2)加强路面混凝土施工过程控制,确保混凝土强度和密实度。
(3)对施工过程中的关键工序进行检测,确保施工质量符合设计要求。
4. 施工安全(1)加强施工现场安全管理,确保施工人员生命财产安全。
(2)做好施工现场消防、用电、防暑降温等安全措施。
(3)对施工人员进行安全教育,提高安全意识。
三、施工进度安排1. 施工准备阶段:10天2. 路基处理及填筑阶段:15天3. 基础施工阶段:10天4. 路面施工阶段:15天5. 排水设施施工阶段:5天6. 竣工验收阶段:5天四、环境保护1. 施工过程中,采取有效措施,减少对周围环境的影响。
2. 加强施工现场环境管理,确保施工垃圾及时清理。
3. 施工结束后,对临时道路进行恢复,减少对环境的影响。
五、施工总结本施工方案旨在确保工程临建道路施工顺利进行,提高施工质量和施工效率。
施工现场临建施工方案(二)引言概述:施工现场临建施工方案(二)是为了确保施工现场的临时设施和设备能够满足项目的需求,并在施工期间提供良好的工作环境。
本文将对临建施工方案的五个主要方面进行详细说明和阐述,包括:场地选择与准备、临建施工队伍组建、临建施工设备和设施的配置、临建施工管理措施和临建施工方案的预算。
1. 场地选择与准备:- 根据项目需求和场地条件,选择合适的施工现场,并进行必要的准备工作,如清理、平整地面等。
- 考虑施工期间可能遇到的问题,如交通流量、材料储存等,合理安排场地布局。
2. 临建施工队伍组建:- 根据项目规模和进度,组建符合要求的临建施工队伍。
- 针对工作性质和负责人员的特点,合理划分工作岗位,确保工作流程的顺利进行。
3. 临建施工设备和设施的配置:- 根据项目需求和施工计划,选取适当的设备和设施,如脚手架、工棚、安全防护设备等。
- 根据施工现场的情况和安全要求,合理布置设备和设施的位置,并确保其正常运作和维护。
4. 临建施工管理措施:- 制定临建施工管理制度,明确责任和权限,确保施工现场的安全和秩序。
- 加强施工现场的安全教育和培训,提高员工的安全意识和技能水平。
- 实施现场巡查和检查制度,及时发现和处理施工中存在的问题和隐患。
5. 临建施工方案的预算:- 依据项目需求和实际情况,制定合理的临建施工方案预算。
- 对所需的材料、设备和人力进行细致的调查和核算,确保预算的合理性和准确性。
总结:通过对施工现场临建施工方案的五个大点的详细阐述,可以确保施工现场的临时设施和设备在施工期间能够满足项目需求,并提供良好的工作环境。
同时,采取合理的管理措施和预算控制,能够保证施工进度和安全的顺利进行,达到预期的施工质量。
施工现场临建施工方案临建施工方案一、施工过程总体安排1. 组织机构:成立由项目经理、技术负责人、安全员、物资管理员等组成的施工管理小组,明确各个成员的职责和权限;2. 确定工期:根据建设项目的规模和施工内容,合理确定施工期限;3. 施工队伍:根据工程的特点和施工要求,配备合适的施工队伍和相关技术人员;4. 施工方法:根据施工图纸和设计要求,选择合适的施工方法和工艺;5. 施工安全:制定详细的安全管理制度和操作规程,加强施工现场的安全防护措施。
二、施工准备工作1. 现场勘察:对施工现场进行详细的勘察,确定地形地貌、地基情况、交通条件等;2. 资料准备:收集和整理与施工有关的设计文件、施工图纸、技术规范等;3. 材料采购:根据施工计划,制定材料采购计划,并及时采购所需材料;4. 施工设备准备:根据工程的特点和施工要求,配备合适的施工机械和设备;5. 组织施工人员培训:对施工人员进行专业培训,提高他们的技术水平和施工安全意识。
三、施工过程安排1. 地基处理:根据地质调查和设计要求,进行地基处理工作,包括土方开挖、回填、土石方平整等;2. 基础施工:按照设计要求和工程地质条件,进行基础施工工作,包括地基桩基、地下连续墙、基础底板等;3. 主体施工:根据结构设计和施工图纸,进行主体结构的施工工作,包括立柱、梁、墙等;4. 安装施工:根据安装图纸和设备要求,进行安装工作,包括管道安装、电器安装等;5. 装修施工:根据装修设计和效果图,进行室内装修工作,包括墙面砖贴、天花板吊装等;6. 系统调试:按照工程设计和施工要求,对建筑系统进行调试和检测,确保各项系统的正常运行;7. 竣工工作:对施工完成的建筑进行检查和验收,消除施工中存在的问题和隐患,进行建筑竣工报告的编制和提交。
四、施工安全管理1. 建立施工安全管理制度:制定详细的安全管理制度和操作规程,明确安全责任和安全措施;2. 安全教育培训:定期组织施工人员进行安全教育培训,提高他们的安全意识和应急处理能力;3. 安全防护设施:加强施工现场的安全防护设施的安装和使用,如防护栏杆、安全网等;4. 危险预防措施:针对施工过程中存在的危险因素和隐患,制定相应的预防措施,并进行严格的安全监督和检查;5. 紧急救援预案:制定完善的紧急救援预案,确保在发生紧急情况时能够迅速、有效地进行救援。
施工现场临建设施专项方案一、项目背景和目标1.1项目背景1.2项目目标确保施工期间临建设施的合理布局和合理使用,保障施工人员的生命安全和财产安全,提高施工现场的施工效率。
二、方案内容2.1施工临建设施的布局和选址根据施工现场的实际情况,合理布局施工临建设施,包括施工用房、生活、休息用房等,选址满足安全和便利性的要求。
2.2施工临建设施的规划和设计根据施工现场的实际需求和功能要求,设计合理的施工临建设施,包括施工场地、施工材料存放区、生活用房、医疗急救站等。
2.3施工临建设施的主要内容和功能明确施工临建设施的主要内容和功能,确保满足施工人员的需求,包括临时办公室、临时食堂、临时宿舍、临时厕所等。
2.4施工临建设施的安全防护确保施工临建设施的安全防护措施到位,包括防火、防水、防止坍塌、防盗等,保障施工人员的生命安全和财产安全。
2.5施工临建设施的运营和维护管理确定施工临建设施的运营和维护管理责任人,制定相关管理制度和流程,确保施工临建设施的正常运行和有效管理。
三、实施步骤和措施3.1调查和研究对施工现场的实际情况进行调查和研究,包括地理环境、气候条件、用地要求等,为施工临建设施的布局和选址提供依据。
3.2设计和规划根据调查和研究结果,制定合理的施工临建设施的设计和规划方案,确保满足施工现场的实际需求和功能要求。
3.3施工和安装按照设计和规划方案,进行施工和安装工作,保证施工临建设施的质量和安全性,确保施工现场的正常施工。
3.4运营和维护管理在施工期间,负责施工临建设施的运营和维护管理,确保施工临建设施的正常使用和有效管理,及时处理出现的问题和隐患。
四、安全和环保措施4.1施工临建设施的安全标识和标志对施工临建设施进行明确的安全标识和标志,确保施工人员能够清晰了解安全区域和禁止区域,避免发生事故和意外。
4.2施工临建设施的安全培训和教育对施工人员进行相关的安全培训和教育,提高他们的安全意识和安全技能,减少事故的发生和造成的伤害。
目录1、编制依据 (2)1.1主要规范、标准 (2)1.2相关法律、法规 (3)1.3其他 (3)2、工程概况 (4)2.1项目概况 (4)2.2工程建筑设计概况 (4)2.3施工现场条件 (6)3、现场临建设施总体部署 (6)3.1总体布置原则 (6)3.2现场临建总体布局设计 (6)3.3施工进度安排 (7)3.4施工人员、机械安排 (7)3.5项目管理人员及管理责任 (8)4、主要施工内容及要求 (8)4.1现场围挡 (8)4.2现场西大门 (8)4.3洗车设备 (9)4.4场地道路 (11)4.5现场分区规划 (12)4.6项目部办公区 (12)4.7现场加工区 (13)4.8现场设施效果图 (13)5、安全文明施工管理措施 (20)5.1安全施工措施 (20)5.2扬尘治理措施 (21)5.3绿色施工措施 (21)1、编制依据1.1主要规范、标准序号名称编号1 建筑工程施工现场消防安全技术规范GB50720-20112 塔式起重机安全规程GB50144-20063 施工现场临时用电安全技术规范JGJ46-20124 建筑施工安全检查标准JGJ59-20115 建筑施工升降机安装、使用拆卸安全技术规程JGJ215-20106 建筑施工塔式起重机安装、使用拆卸安全技术规程JGJ196-20107 建筑施工高处作业安全技术规程JGJ80-20168 建筑机械使用安全技术规程JGJ33-20129 施工现场机械设备检查技术规程JGJ160-200810 建筑施工现场环境与卫生标准JGJ146-201311 建筑施工扣件式钢管脚手架安全技术规范JGJ130-201112 建筑施工工具式钢管脚手架安全技术规范JGJ202-201013 建筑深基坑工程施工安全技术规范JGJ311-201314 建筑工程施工现场标志设置技术规程JGJ348-201415 建筑施工碗口式钢管脚手架安全技术规范JGJ166-200816 建设工程施工现场安全资料管理规程DB11/383-201717 建筑工程资料管理规程DB11/T695-200918 北京市建筑工程施工安全操作规程DBJ01-62-200219 绿色施工管理规程DB11/513-201520 建设工程施工现场安全防护、场容卫生及消防保卫标准DB11/945-201221 建设工程施工现场生活区设置和管理规范DB11/T1132-201422 外墙外保温工程施工防火安全技术规程DB11/729-201023 建设工程检测试验管理规程DB11/T386-20061.2相关法律、法规类别名称编号国家中华人民共和国建筑法中华人民共和国安全生产法中华人民共和国环境保护法中华人民共和国劳动法中华人民共和国消防法建设项目环境保护管理条例生产安全事故报告和调查处理条例民用建筑节能管理规定工程建设标准强制性条文北京北京市安全生产条例北京市建设工程质量管理条例北京市建筑节能管理规定北京市实施《危险性较大的分项工程安全管理办法》规定京建施[2009]841号关于公布第四批禁止和限制使用建材产品目录的通知京建材(2014)16号1.3其他名称编号投标文件,包括《施工组织设计》等投标承诺文件《大兴庞各庄2号地棚户区改造安置房项目》岩土工程勘察报告北京万兴建筑集团有限公司《企业管理制度汇编》GLZD-2015北京万兴建筑集团有限公司《企业管理手册》WX/GLSC-2015 北京万兴建筑集团有限公司《项目管理手册》XMSC-2013北京市建设工程施工现场标准化图集施工图纸---建筑总平面图2、工程概况2.1项目概况工程名称庞各庄2号地棚户区改造安置房项目-28#住宅楼等11项标段工程地点北京市大兴区庞各庄镇工程规模11个单位工程,总建筑面积108667.49㎡建设单位北京兴创投资管理有限公司设计单位中国铁建中铁第五勘察设计院集团有限公司勘察设计单位中国铁建中铁第五勘察设计院集团有限公司监理单位北京京精大房建设监理公司施工单位北京万兴建筑集团有限公司质量监督单位北京市大兴区质量监督站施工总承包单位北京万兴建筑集团有限公司主要分包单位工程合同主要施工内容施工图纸范围内的地基与基础、主体结构、建筑装饰装修、建筑屋面、给排水及采暖、建筑电气、电梯工程、智能建筑、通风与空调、建筑节能及室外工程等全部工作内容。
施工合同总价合同总价410271985.10元合同质量目标合格合同工期目标2017.10.30-2020.03.21,总工期874日历天。
安全文明施工目标争取达标--北京市“市级文明样板”工程2.2工程建筑设计概况项目项目内容栋号建筑总面积地上面积地下面积檐高基础埋深层数28#楼14311.32 12350.20 1961.12 43.4 -9.55 15/-229#楼11469.67 9894.15 1575.52 43.4 -9.55 15/-230#楼11469.67 9894.15 1575.52 43.4 -9.55 15/-231#楼11248.10 9925.70 1322.40 43.4 -9.55 15/-2132#楼8198.87 6966.48 1232.39 41.2 -9.55 14/-2 33#楼15756.85 13568.04 2188.81 43.4 -9.55 15/-2 34#楼5828.15 4992.96 835.19 43.4 -9.55 15/-2 P2#配套楼598.95 380.56 218.39 8.4 -3.30 2/-1 01#配电室270 180 90 4.65 -2.10 1/-1 2#回收站30.6 30.6 0 3.60 -2.20 1/0 4#地下车库40176.26 212.32 39963.94 3.50 -10.50 1/-2 项目总面积108667.49 68395.16 40272.3328#-34#住宅楼楼室内外高差-300mm ±0标高+34.15m 标准层高 2.8m-2层层高 3.6m -1层高 3.7m 夹层层高 2.1m 4#地下车库室内外高差-300mm ±0标高+34.15m 地上层高 3.5m2 建筑设计功能住宅楼单元式居民住宅,二类高层,设计使用年限50年;抗震烈度8度,耐火等级二级(地下一级);4#地下车库战时人员隐蔽、物资库6级人防工程,平时地下车库。
设计使用年限50年;抗震烈度8度,耐火等级一级;3 防水工程屋面防水SBSⅡ3+3 卫生间聚氨酯地下室SBSⅡ3+4屋面防水Ⅱ级地下室Ⅰ级4 屋面工程12BJ1-1-E18-平屋ZZ-5改(上人):50厚C20细石混凝土随打抹平;60厚挤塑保温板(12BJ1-1-E18-平屋ZZ-5改);5 住宅外窗65系列平开断热铝合金窗,中空玻璃;6 外墙保温80厚改性硬泡聚氨酯(复合A级)15BJZ175-外墙JDSF-27 外墙装修外墙1改,外墙2,外墙3,面层真石漆涂料;8 住宅地下地面(楼1A)50厚C20细石砼;墙面、顶棚腻子面层;9 住宅居室水泥地面楼隔3改,墙面、顶棚腻子;10 门厅前室地砖地面(楼12A-1改),墙砖(内墙9C),涂料顶棚(棚2A-内涂1)11 楼梯间30厚水泥面层(楼3D)墙面(内墙3C)、顶棚(棚2A)涂料(内涂1)12 住宅隔墙100、200厚条板,13 车库地面车库楼9A水泥硬化地面;墙面(内墙C)、顶棚(棚2A)涂料(内涂2)地面、踢脚为地砖粘铺;墙面、顶棚涂料;外墙涂料;14 P2配套楼屋面平屋DZ-7改,保温90厚挤塑板;外墙100厚ZX岩棉复合板;2.3施工现场条件工区域为庞各庄镇市区,道路交通方便,施工水源、电力系统甲方供应完善,施工现场平整,通讯系统畅通,满足施工要求。
土方开挖、护坡工作已经完成,基底标高达到CFG桩施工条件;施工现场狭窄,尤其基础阶段施工,4#地下车库将各个住宅楼的基础连成一体,包括大小11个单位工程,基坑占整个现场80%,需要合理布置现场钢筋加工、木工加工、水电加工、仓库、材料堆放等区域,科学安排施工顺序、安排人员投入,合理安排垂直、水平运输设备十分重要。
现场东西向长度250米,南北宽度150米,与南侧五标段施工现场相连,且4#地下车库与五标段5#地下车库相连,施工组织与管理、群塔施工组织任务较重。
现场西侧建设单位分别提供2台500KVA箱变,其中南侧箱变与5标段合用;西侧场外提供DN100市政水源与5标段共用,北侧现场内DN100水源由于基坑防护施工无法使用,在基坑回填后可使用。
3、现场临建设施总体部署3.1总体布置原则(1)形象高标准:根据建设单位、集团公司要求,加大现场投入,按中建等央企标准建设,创建市级文明样板工地;(2)现场布置紧凑、合理:由于现场场地狭窄,尤其在基础施工阶段,基础大开挖,施工场地有限,合理布局十分重要;(3)标准化管理:现场设施按标准化图集设置;(4)企业文化:根据公司CI要求,反映本公司企业文化;(5)使用节俭:突出工地实用性,不做奢华粉饰;3.2现场临建总体布局设计(1)现场按项目管理办公区、施工现场区分开设置,办公区独立设置在现场西南侧,不与施工区穿插;(2)施工区域按东西向分两部分,分别设置现场加工场区;(3)现场根据施工阶段调整现场布局,在土方回填完成、主体结构完成后现场做两次调整,在总体布局不变,对现场场内道路、材料车辆出入口进行局部调整;基础阶段西门作为现场材料、人员出入口,土方回填后部分材料堆放区放在车库顶板,北门开放、车库顶修路与南侧施工区域联通,北三楼混凝土罐车从北门进入并设至地泵,住宅楼主体结构完工后开始P2配套楼施工,西门只作为人员出入口,车辆全部从北门出入;(4)现场临水、临电布置根据建设单位提供水源、电源设置水泵房、总配电室,按现场加工场地、大型设备、消防布置进行水电线路布置,所有临水、临电线路均采用暗埋形式;(5)现场全部硬化、覆盖、绿化处理,杜绝裸露地面出现;现场主干道路采用250mm厚混凝土浇筑,其他道路、场地采用100mm厚混凝土硬化;(6)现场设六台塔吊、七台室外电梯、两个钢筋加工区、两个木工加工区、两个水电加工区、两个总配电室、一个水泵房、一个封闭垃圾间、一套洗车设备、若干二级配电箱及其他设施;3.3施工进度安排根据建设单位要求,2018年春节前完成办公区、围挡、场内主干道、大门等主要设施,初步形成现场形象;2018年4月15日前完成临水、临电、现场加工区等现场所有设施完善。
具体进度计划:序号施工项目内容施工时间1 西门开口完成2017年11月20日----11月25日2 西门、场内干道混凝土浇筑、现场围挡完成2017年11月25日----12月05日3 西大门安装、办公区临建基础施工2017年12月01日----12月15日4 办公区临建安装、总配电室、消防泵安装2017年12月15日----12月30日5 现场硬化、临水、临电布置、加工区布置2018年03月15日----04月15日6 塔吊安装地基验槽前3.4施工人员、机械安排施工人员配置数量大型机械设备施工时间1 壮工5人小型挖掘机1台2017年11月20日----11月25日2 砼工、壮工个5人,焊工1人小型挖掘机1台2017年11月25日----12月05日3 壮工10人,砼工瓦工5人小型挖掘机1台2017年12月01日----12月15日4 壮工10人,水电工个5人10吨吊车1台2017年12月15日----12月30日5 电工8人、水工5人,焊工1人小型挖掘机1台2018年03月15日----04月15日6 专业安装10人50吨吊车1台地基验槽前3.5项目管理人员及管理责任项目正、副经理:王爱平、刘征职责:全面负责现场临建施工阶段的施工安全、质量管理工作,对外协调工作;技术负责人:付长义职责:负责施工方案编制工作;生产负责人:张大鹏职责:现场负责施工人员、材料、设备的调配、组织管理工作;安全员:李启贵、刘春、石兴进、刘成林职责:负责现场施工安全、工人安全教育、安全交底、实名制管理、扬尘控制等工作;土建工长:刘会乐、刘孟强职责:负责土建专业施工内容的材料、人员、设备管理工作;水电工长:庞泽勇、陈胜职责:负责水电专业施工内容的材料、人员、设备管理工作;4、主要施工内容及要求4.1现场围挡根据建设单位要求,由城建七公司统一制定的围挡设计方案,原现场外围围挡拆除,安装3.8米高围挡,结构形式、材料、面层宣传图案均按设计方案进行施工。
