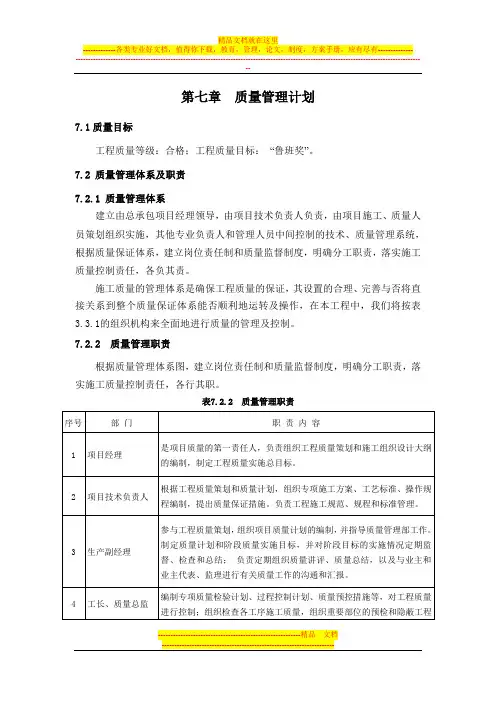

第七章质量管理计划7.1质量目标工程质量等级:合格;工程质量目标:“鲁班奖”。
7.2 质量管理体系及职责7.2.1 质量管理体系建立由总承包项目经理领导,由项目技术负责人负责,由项目施工、质量人员策划组织实施,其他专业负责人和管理人员中间控制的技术、质量管理系统,根据质量保证体系,建立岗位责任制和质量监督制度,明确分工职责,落实施工质量控制责任,各负其责。
施工质量的管理体系是确保工程质量的保证,其设置的合理、完善与否将直接关系到整个质量保证体系能否顺利地运转及操作,在本工程中,我们将按表3.3.1的组织机构来全面地进行质量的管理及控制。
7.2.2 质量管理职责根据质量管理体系图,建立岗位责任制和质量监督制度,明确分工职责,落实施工质量控制责任,各行其职。
表7.2.2 质量管理职责7.3主要质量管理制度表7.3 质量管理制度7.4 确保工程质量的技术要求和措施7.4.1测量工程质量控制重点及措施7.4.2 土方施工1、严格按照施工方案施工,挖掘机按照所放灰线进行开挖,同时按照设计要求放坡,避免塌方;2、测量工要随时测量,避免超挖,保证槽底土壤不被扰动;3、夜晚施工中,应根据需要在施工场地设置照明设施,在危险地段设置明显警示标志;4、土方开挖不得超过基底标高,如果个别地方超挖时,应用中、粗砂、级配石填补并夯实,在重要部位超挖时,要用低标号混凝土填补,并应取得设计单位同意;5、雨天对基坑采取可靠的覆盖和排水措施;6、土方开挖前,设置位移观测标记,并做好位移观测记录。
根据业主要求,设置观测点,需每日进行监测,数日后若无位移或变化不大,3-7日监测一次,并作好监测记录上报业主及监理部门,稳定后可取消观测。
7.4.3 钢筋工程7.4.3.1钢筋加工1、钢筋的品种和质量、焊条和焊剂的牌号、性能必须符合设计要求和有关标准的规定。
2、钢筋表面洁净,粘着的油污、泥土、浮锈使用前必须清理干净。
3、钢筋调直后不得有局部弯曲、死弯、小波浪形、表面伤痕不应使钢筋截面减小5%,表面带有颗粒状或片状老锈经除锈后仍有麻点的钢筋严禁按原规格使用。

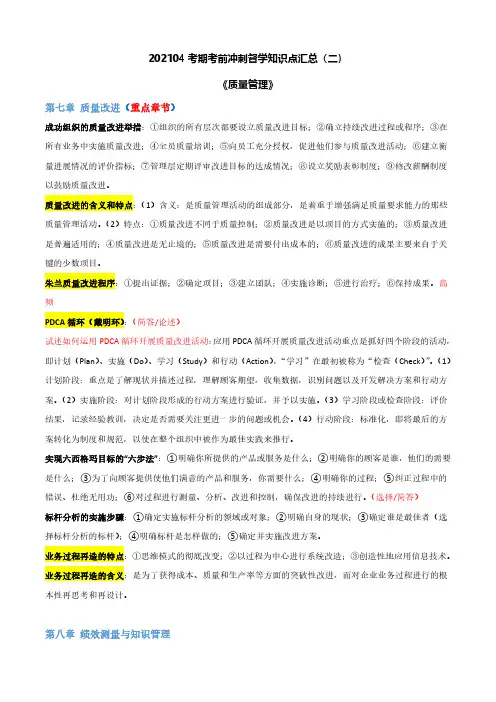

202104考期考前冲刺督学知识点汇总(二)《质量管理》第七章质量改进(重点章节)成功组织的质量改进举措:①组织的所有层次都要设立质量改进目标;②确立持续改进过程或程序;③在所有业务中实施质量改进;④全员质量培训;⑤向员工充分授权,促进他们参与质量改进活动;⑥建立衡量进展情况的评价指标;⑦管理层定期评审改进目标的达成情况;⑧设立奖励表彰制度;⑨修改薪酬制度以鼓励质量改进。
质量改进的含义和特点:(1)含义:是质量管理活动的组成部分,是着重于增强满足质量要求能力的那些质量管理活动。
(2)特点:①质量改进不同于质量控制;②质量改进是以项目的方式实施的;③质量改进是普遍适用的;④质量改进是无止境的;⑤质量改进是需要付出成本的;⑥质量改进的成果主要来自于关键的少数项目。
朱兰质量改进程序:①提出证据;②确定项目;③建立团队;④实施诊断;⑤进行治疗;⑥保持成果。
高频PDCA循环(戴明环):(简答/论述)试述如何运用PDCA循环开展质量改进活动:应用PDCA循环开展质量改进活动重点是抓好四个阶段的活动,即计划(Plan)、实施(Do)、学习(Study)和行动(Action),“学习”在最初被称为“检查(Check)”。
(1)计划阶段:重点是了解现状并描述过程,理解顾客期望,收集数据,识别问题以及开发解决方案和行动方案。
(2)实施阶段:对计划阶段形成的行动方案进行验证,并予以实施。
(3)学习阶段或检查阶段:评价结果,记录经验教训,决定是否需要关注更进一步的问题或机会。
(4)行动阶段:标准化,即将最后的方案转化为制度和规范,以使在整个组织中被作为最佳实践来推行。
实现六西格玛目标的“六步法”:①明确你所提供的产品或服务是什么;②明确你的顾客是谁,他们的需要是什么;③为了向顾客提供使他们满意的产品和服务,你需要什么;④明确你的过程;⑤纠正过程中的错误、杜绝无用功;⑥对过程进行测量、分析、改进和控制,确保改进的持续进行。
《项目质量管理》复习思考题参考答案第1章:现代项目质量管理导论1.简述质量及项目质量的定义。
答:质量:根据ISO9000:2000《质量管理体系基础和术语》和GB/T19000—2000标准,质量的定义是:所谓质量,是指一组固有特性满足要求的程度。
项目质量:项目质量就是项目的固有特性满足项目相关方要求的程度。
满足要求就是应满足明示的、通常隐含的或必须履行的需要和期望。
对项目质量的要求来源于项目的各相关方,满足各方要求的程度反映出项目质量的好坏。
2.简述项目进展各阶段对质量的影响。
答:项目形成的各阶段对项目质量的形成都会产生影响,但不同的阶段对项目质量影响的程度也不相同。
1)项目概念阶段:项目的概念阶段主要进行项目的可行性研究及项目的决策。
项目的可行性研究直接影响项目的决策质量和项目的开发质量。
项目决策阶段对项目质量的影响主要是确定项目应达到的质量目标和水平。
2)项目开发阶段项目开发阶段是决定项目质量的关键环节,因为在这一阶段,项目的质量目标和水平将通过对项目的策划、研究、构思、设计和描绘而得以具体体现。
“质量是设计出来的,而不是加工出来的”准确反映了项目开发阶段对项目质量形成的重要性。
3)项目实施阶段项目实施决定了项目意图能否体现,它直接关系到项目的最终成果,在一定程度上,项目实施是形成项目质量的决定性环节。
4)项目收尾阶段可见,项目收尾阶段对项目质量的影响是对项目质量的确认和项目最终成果质量的保证。
3.影响项目质量的因素有哪些?答:影响项目质量的因素是多方面的,且不同的项目影响的因素会有所不同,但无论任何项目,也无论在任何阶段,影响项目质量的因素可以归纳为“人、机、料、法、环”五类因素,即人(Man)、机械(Machine)、材料(Material)、方法(Method)和环境(Environment),简称为4M1E因素。
4.项目质量具有哪些特点?答:项目质量的特点是由项目的特点所决定的。
不同的项目,项目质量的特点可能有所不同,但总的来说,无论何种项目都具有下述特点:(1)影响因素多(2)项目目标的制约性(3)质量的变异性(4)评价方法的特殊性5.简述项目质量管理的定义。
