06alc墙板施工技术交底
- 格式:doc
- 大小:146.00 KB
- 文档页数:7
06ALC墙板施工技术交底(11)安装标准6、安全、环保、文明施工等技术措施;(1)危险源辨别和风险评价表L――事件发生的可能性;E――在危险环境中暴露的频次;C――发生事件的严重后果;R――风险值;现有控制措施指:是否有管理制度、设备的防护措施、个人防护用品、以往事故、事件情况。
(2)安全保证措施1)进入现场必须穿戴好安全帽、安全鞋、安全眼镜和工作服;2 )经过培训并持有岀入证的人员方可进入现场,访客应全程有项目人员陪同;3)不得在施工现场区域用餐,装置界区内严禁用餐和喝饮料;只能在制定的区域内用餐;4)在施工现场禁止吸烟;5)车辆和人员只能从制定的大门、道路和区域进出现场;6)严禁吵闹和打架斗殴;(除紧急情况外)不得奔跑;7)严禁携带酒精和毒品以及在受酒精或毒品作用状态下进入现场;8)禁止擅动安全设备;在装置区未取得业主的同意前禁止擅动任何开关和阀门;9 )严格执行如下安全管理规定:WO-QHGE100403C-2013个人劳动防护用品管理规定;WP-CMGE000412C-2015施工机具管理规定;WP-CMLF000401C-2015起重作业管理规定;WP-HSGE500402C-2010特种作业人员管理规定;WP-HSGE500405C-2015施工用电安全管理规定;WP-HSGE500406C-2015施工动火管理规定;WP-HSGE500407C-2015高处作业管理规定;WP-HSGE500409C-2013脚手架管理规定;WP-HSGE500422C-2010施工现场车辆运输管理规定;WP-HSGE500422C-2010施工现场车辆运输管理规定;WP-HSGE500425C-2015作业许可证管理规定。
7、附件及附图:(1)指导规范;2002-1988 建筑项目标准和措施最低要求;1753-2001 建筑物钢筋混凝土结构。
分析和设计;IA-211-POT 建筑物中的材料和安装。
技术交底书
2)经过培训并持有出入证的人员方可进入现场,访客应全程有项目人员陪同;
3)不得在施工现场区域用餐,装置界区内严禁用餐和喝饮料;只能在制定的区域内用餐;
4)在施工现场禁止吸烟;
5)车辆和人员只能从制定的大门、道路和区域进出现场;
6)严禁吵闹和打架斗殴;(除紧急情况外)不得奔跑;
7)严禁携带酒精和毒品以及在受酒精或毒品作用状态下进入现场;
8)禁止擅动安全设备;在装置区未取得业主的同意前禁止擅动任何开关和阀门;
9)严格执行如下安全管理规定:
WO-QHGE100403C-2013 个人劳动防护用品管理规定;
WP-CMGE000412C-2015 施工机具管理规定;
WP-CMLF000401C-2015 起重作业管理规定;
WP-HSGE500402C-2010 特种作业人员管理规定;
WP-HSGE500405C-2015 施工用电安全管理规定;
WP-HSGE500406C-2015 施工动火管理规定;
WP-HSGE500407C-2015 高处作业管理规定;
WP-HSGE500409C-2013 脚手架管理规定;
WP-HSGE500422C-2010 施工现场车辆运输管理规定;
WP-HSGE500422C-2010 施工现场车辆运输管理规定;
WP-HSGE500425C-2015 作业许可证管理规定。
7、附件及附图:
(1)指导规范;
2002-1988 建筑项目标准和措施最低要求;
1753-2001 建筑物钢筋混凝土结构。
分析和设计;
IA-211-POT 建筑物中的材料和安装。
(2)墙面板拼装图
编制/日期:复核/日期:接收/日期:。
技术交底:ALC墙板安装步骤1. 准备工作在开始安装ALC墙板之前,请确保以下准备工作已完成:- 设计图纸及技术要求已明确,并对施工人员进行了技术交底;- 施工场地及施工人员已做好安全措施;- 所需工具和设备已准备齐全,包括电钻、扳手、尺子、水平仪等;- ALC墙板已按需求尺寸和数量准备好,且质量符合规范要求。
2. 墙板搬运- 采用合适的运输工具将ALC墙板运至施工地点;- 搬运时要注意轻拿轻放,避免损坏墙板;- 墙板应按顺序堆放整齐,以便于施工。
3. 墙板安装3.1 测量放线- 根据设计图纸,使用尺子和水平仪进行测量,标出墙板安装的位置线;- 确保测量精度,避免安装偏差。
3.2 墙板定位- 根据测量放线的标记,将第一块ALC墙板放置在预定位置;- 调整墙板使其水平、垂直,并使用水平仪和垂直度测量工具进行检查;- 确保墙板接缝严密,避免出现缝隙。
3.3 墙板固定- 使用电钻在墙板两侧预留孔位处打孔;- 插入相应的螺栓,并使用扳手紧固;- 确保固定牢固,避免墙板在施工过程中移位。
3.4 接缝处理- 使用专用接缝材料对墙板接缝进行填充;- 填充过程中要注意接缝的均匀性和严密性;- 接缝处理完成后,进行表面抹平,确保美观。
3.5 墙板连接- 安装相邻墙板时,要注意对齐接缝;- 使用专用连接件连接两块墙板;- 确保连接件的安装牢固,避免墙板在施工过程中松动。
4. 质量检查- 施工过程中,对每个环节进行质量检查,确保符合设计要求和规范;- 检查墙板的垂直度、水平度和接缝严密性;- 对不合格部位进行整改,直至符合要求。
5. 施工安全- 施工过程中,严格遵守安全操作规程,确保施工人员安全;- 使用安全帽、安全带等防护用品;- 防止物料高空坠落,造成安全事故。
6. 施工记录- 记录施工过程中出现的质量问题及处理措施;- 记录施工进度,为后续施工提供依据;- 保存施工资料,以备查验。
通过以上步骤,严格按照规范要求进行施工,即可完成ALC 墙板的安装。
蒸压加气混凝土墙板(ALC墙板)的技术交底实录蒸压加气混凝土墙板(ALC墙板)的技术交底实录1. 项目背景蒸压加气混凝土墙板(Autoclaved Lightweight Concrete Wall Panel,简称ALC墙板)是一种以水泥、砂、粉煤灰等为主要原料,加入气泡剂制成的轻质多孔建筑材料。
本技术交底实录旨在确保项目各方对ALC墙板的制作、施工、验收等环节有充分的认识和了解,以确保工程质量。
2. 材料性能2.1 轻质高强ALC墙板密度较低,且强度较高,有利于降低建筑自重,提高建筑物的抗震性能。
2.2 导热系数低ALC墙板具有较低的导热系数,有利于建筑物的节能降耗。
2.3 良好的抗渗性能ALC墙板具有较好的抗渗性能,可有效防止水分渗透,提高建筑物的使用寿命。
2.4 易于加工ALC墙板可按照设计要求进行切割、钻孔等加工,施工方便。
3. 制作工艺3.1 原料配比按照设计要求,合理配比水泥、砂、粉煤灰等原料,并加入适量的气泡剂。
3.2 混合搅拌将原料放入搅拌机中进行充分搅拌,直至混合均匀。
3.3 浇注成型将搅拌好的料浆浇注到模具中,注意控制浇注速度和满模程度。
3.4 养护将浇注好的模具进行养护,温度控制在10-30℃,湿度控制在60-80%。
3.5 切割养护完成后,对ALC墙板进行切割,尺寸应满足设计要求。
3.6 成品检验对切割好的ALC墙板进行强度、导热系数、抗渗性能等指标的检测,确保合格。
4. 施工工艺4.1 施工准备施工前,应确保施工现场干净、平整,具备施工条件。
4.2 板材安装按照设计要求,将ALC墙板安装到墙体部位,注意控制板材的垂直度和接缝严密性。
4.3 接缝处理采用专用填缝剂对ALC墙板接缝进行处理,确保接缝美观、牢固。
4.4 钢筋绑扎在ALC墙板安装完成后,进行钢筋绑扎,注意控制钢筋的间距和保护层厚度。
4.5 混凝土浇筑按照设计要求,进行混凝土浇筑,注意控制浇筑速度和满模程度。
4.6 养护浇筑完成后,对ALC墙板进行养护,温度控制在10-30℃,湿度控制在60-80%。
ALC墙板安全交底工程名称施工部位或层次施工现场交底项目ALC墙板安全交底交底日期交底内容:一、产品保护措施1、墙板水平运输过程中应堆放平稳。
2、精心编制施工进度计划,合理安排工序,避免倒工序施工。
加强成品的保护工作,在交叉施工阶段时,上下道工序的交接双方要派人实施现场监护,确保产品不受损坏。
3、对于下道工序施工时会对产品造成污染与损坏的,应做好铺垫、包扎等保护措施。
二、注意事项墙板施工人员在施工前应做好施工技术交底和安全措施交底。
安装工人的个人安全保护措施如下图所示:安全帽安全鞋安全荧光背心1、板材粘接剂每次搅拌后应该在4小时内使用完成,超过时间后不可再加水搅拌使用,板材粘接剂上墙后的可移动时间在15-20分种内,因此必需在15-20分种内安装完成不可再移动,以上情况都会影响墙板的粘接强度。
2、铺设粘接剂前都要清扫墙板表面的浮灰等,保证粘接剂的可靠粘接。
3、环境温度超过36℃时,必须在灰缝处ALC板材表面涂刷一道清水,再批刮板材专用粘结剂。
4、严禁只在灰缝表面批刮板材专用粘结剂,以掩盖灰缝内部粘结剂不饱满不密实的偷工减料行为。
5、认真学习和会审施工图和排版图,并做好每天的技术交底工作。
6、坚持专业检查和自我检查相结合,贯彻班组质检交接班制度。
7、严格执行国家施工及验收规范和操作规程,加强分部、分项工程的质量评定工作。
8、针对本工程特点,为确保工程质量和施工进度,特提出以下措施:a)板材进场后,应对规格、尺寸进行确认,并对外观质量进行抽检,验收产品的质保书和合格证等资料,确保板材质量。
c)在吊运和安装过程中,采用适当的运输和施工工具,避免板材的损伤。
ALC墙板施工技术交底介绍本文档旨在详细介绍ALC墙板施工的技术要点和注意事项。
ALC墙板是一种轻质、环保的建筑材料,具有良好的隔热、隔音性能,广泛应用于住宅、商业和工业建筑领域。
施工步骤1. 准备工作准备工作- 清理施工区域,确保地面平整。
- 确定好墙板的安装位置和固定点。
- 检查材料的质量和数量。
2. 安装立柱安装立柱- 根据设计要求,将立柱锚固到地面上。
- 确保立柱垂直且位置准确。
3. 安装墙板安装墙板- 在立柱之间安装横向悬挂件。
- 将ALC墙板安装在横向悬挂件上,并用螺栓固定。
- 确保墙板之间的间隙均匀并且保持一定的垂直度。
4. 修剪墙板修剪墙板- 使用锯具或电动切割工具对需要修剪的墙板进行调整。
- 确保修剪后的墙板边缘平整。
5. 填缝处理填缝处理- 使用ALC墙板专用的填缝胶填补墙板之间的缝隙。
- 平整填缝处并确保表面光滑。
6. 表面处理表面处理- 如有需要,可以在墙板表面进行一些装饰性处理,如刷漆等。
- 注意装饰处理不应影响墙板的质量和稳定性。
7. 清理工作清理工作- 施工完成后,清理施工区域并将废弃物妥善处理。
安全注意事项- 所有施工人员应穿戴好安全帽、口罩和手套等个人防护装备。
- 操作工具时要注意安全,避免伤害自己和他人。
- 在施工过程中严禁吸烟或使用明火。
- 严禁跳越墙板或在其上行走。
以上就是ALC墙板施工技术交底的主要内容和要点。
在施工过程中,应严格按照相关规范和要求进行操作,确保施工质量和安全性。
对于具体的细节和特殊情况,请参考相关施工手册或咨询专业人士的意见。

ALC墙板装饰技术交底
概述
本文档旨在就ALC墙板装饰技术进行交底和说明。
以下是相关内容的详细解释。
ALC墙板
ALC墙板是由轻质聚合物底基、水泥、矿物质和填料组成的一种建筑装饰材料。
它具有轻质、隔音、保温、防火、抗震等特点,广泛应用于建筑领域。
ALC墙板的安装步骤
1. 准备工作:测量墙壁尺寸,准备所需的ALC墙板材料和工具。
2. 墙面处理:清洁墙面,处理墙面上的不平整部分。
3. 基底处理:在墙面上涂刷底漆,以增强黏附力。
4. 胶粘剂施工:使用专用胶粘剂将ALC墙板粘贴在墙面上。
5. 排列墙板:按照设计要求和墙板连接方式,逐一排列墙板。
6. 墙板固定:使用螺钉或其他固定件将墙板牢固地固定在墙面上。
7. 灌浆处理:在墙板中部和接缝处进行灌浆处理,强化墙板的连接和稳固度。
8. 表面处理:对墙板表面进行清洁和抛光处理,使其达到装饰效果。
安全注意事项
- 在进行墙板安装过程中,需佩戴适当的防护用品,如手套、护目镜等。
- 使用工具时要注意操作规范,避免误伤和意外发生。
- 确保墙面和墙板的固定牢固,以防发生意外脱落或倒塌。
请注意,本文档提供的内容仅供参考,具体施工步骤和安全要求应根据实际情况和相关规范来确定。
⑩不准将工具及材料上下投掷,要用绳系牢后往下或往上吊送,以免打伤下方工作人员或击毁脚手架。
11 上下层同时进行工作时,中间必须搭设严密牢固的防护隔板、罩棚或其他隔离设施。
工作人员必须戴安全帽。
12 电梯井ALC板安装时,设计专用操作架,操作架上搭设木跳板,施工人员必须佩戴安全带。
(三)预防火灾安全技术措施①施工区域内禁止吸烟,禁止在材料堆放区动火作业,现场必须配备满足施工现场需求的灭火器。
②加强安全用电管理,要加强对临时线路、生产和作业现场用电设备设施的管理和检查,及时更换老化破损的用电设施和电源线路,并且配备专业电工持证上岗。
③施工临时用电要参照《施工现场临时用电安全技术规范》JGJ46-2005编制施工用电组织设计,有电气专业施工人员负责安装和管理,采用TN-S接领保护系统,三级配电,两级保护,用电设备实行一机、一箱、一闸、一漏配置。
④用电线路及电气设备的绝缘做到良好,布线整齐,设备的裸露带电部分加防护栅栏,并注明“危险禁止靠近”。
⑤电箱内的配线绝缘良好,排列整起,绑扎成束并固定在盘内。
导线和剥头压接应牢固。
盘面操作部位不让有带电体明露。
⑥气开关、刀闸开关时,应戴绝缘手套和使用绝缘工具。
⑦脚手架上架设电源线路时设木横担。
⑧不超过36V,潮湿场所、金属容器及管道内的行灯电压不得超过12V。
⑨6m及以上的技术井字架、脚手架、机具等设避雷针。
避雷针的接地电阻不大于10欧姆。
⑩开关箱装设漏电保护器。
11 电箱加锁有专人管理,并设计警告提示。
(四)预防机械伤害安全技术措施①临时搭建的构件应及时拆除,操作平台上的物件应做好固定;加强临边防护,禁止临边堆物;确保机械设备防护装置有效;在机械运转的危险部位张挂安全警示牌,提高警惕。
②保证作业与机械设备的安全距离;机械操作人员必须严格执行安全操作规程,佩戴个人防护用品。
③各种机械操作人员和车辆驾驶员,必须取得操作合格证,不准将机械设备交给无本机操作证的人员操作,对机械操作人员要建立档案专人管理。

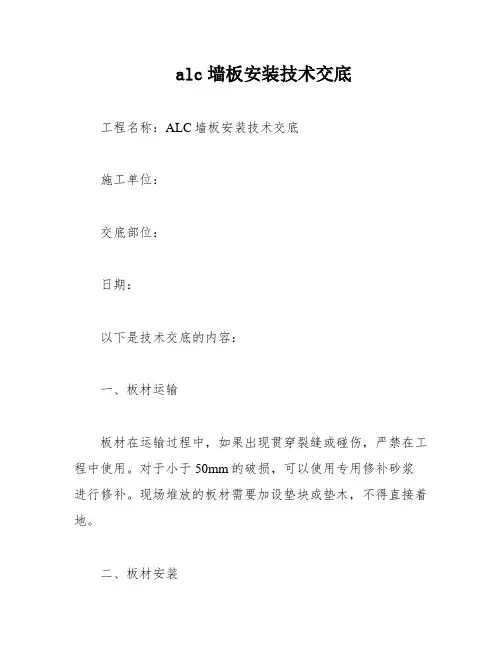

alc墙板安装技术交底工程名称:ALC墙板安装技术交底施工单位:交底部位:日期:以下是技术交底的内容:一、板材运输板材在运输过程中,如果出现贯穿裂缝或碰伤,严禁在工程中使用。
对于小于50mm的破损,可以使用专用修补砂浆进行修补。
现场堆放的板材需要加设垫块或垫木,不得直接着地。
二、板材安装1.工艺流程:清理结构墙面、地面和顶面→ 定位墙体,放线→ 备料→ 安装管卡→ 涂刷专用粘结剂→ 安装板材并调整→ 固定管卡→ 勾缝和修补→ 清理墙面→ 报验2.修板:板的长度应按楼层结构净高尺寸减去20~40㎜。
当板的宽度与隔墙的长度不相适应时,应将非全尺寸板放置在与混凝土结构交接处。
丁字墙和L型墙墙垛部位需要放置整板,不允许接板。
3.管卡安装:在板材上、下端距边80mm处分别钉入一只管卡。
第一片板材安装时,每块板上下各一个管卡。
如果与混凝土墙、柱连接板的侧面增加一个管卡,则需要用射钉将管卡固定在结构上。
4.安装板材:在安装墙板之前,需要作排版平面图,尽量减少和避免在隔墙的垂直方向嵌入数量。
在凹槽处,需要确保粘结剂满浆,以保证拼缝的粘结质量和墙板平缝。
拼接时,板缝缝宽不应大于5mm。
安装时应以缝隙间挤出砂浆为宜。
板材扶起后,在板材上下端垫入木楔。
对于次梁梁底等突出部位,需要使用专用切割工具对板材进行切割。
根据安装控制线,通过调整木楔对板片的平面安装位置、垂直度做调节,从而减少因对板材的直接驳动而造成的板材损伤,直至将板片调整到正确位置。
板材安装后上下端应留缝隙15~20mm。
用2m靠尺检查平整度,用线锤和2m靠尺吊垂直度,用橡皮锤调整直至合格后,用射钉枪固定管卡。
以此类类推顺序安装。
5.现场板墙每隔6m会设置一个构造柱,门边采用混凝土门边柱(消防管道处门除外)。
现场隔墙尺寸排版如下:6300: 5块+150构造柱+5块+150门边柱7300: 6块+220(380隔墙剩余)+260构造柱+5块+220(380隔墙剩余)6800: 5块+200构造柱+6块7800: 6块+220(380隔墙剩余)+160(构造柱)+6块+2208200: 6块+200构造柱+7块+200(380隔墙剩余)消防管道部位排版:密肋空腔底一块+板底2块+梁底2块窗下板:固定尺寸,严禁裁用。
ALC墙板安装:技术交底与指南引言本文档旨在提供关于ALC墙板安装的技术交底与指南,以帮助施工人员正确、高效地进行施工。
ALC墙板是一种轻质、高强度的墙体材料,具有良好的保温、隔音和防火性能。
在进行ALC墙板安装时,需要按照一定的步骤和要求进行施工,以确保墙体的质量和稳定性。
材料准备在进行ALC墙板安装前,需要准备以下材料和工具:- ALC墙板- 墙板安装用的胶粘剂- 打螺丝机- 螺丝- 角砂器- 钢尺- 刮板- 塑料垫片安装步骤1. 准备墙体:清理墙体表面的灰尘和杂物,并确保墙体平整、干燥。
2. 测量和标记:使用钢尺和铅笔进行测量和标记,确定墙板的安装位置。
3. 胶粘剂施工:在墙体上均匀涂抹胶粘剂,注意避开门窗洞口和电器插座位置。
4. 安装墙板:将墙板按照标记的位置,轻轻推入胶粘剂中。
使用角砂器保持墙板的垂直和水平。
5. 固定墙板:使用打螺丝机和螺丝将墙板固定在墙体上,注意螺丝的深度和间距。
6. 排查缝隙:在墙板之间和墙板与墙体之间的缝隙处填充塑料垫片,以增加墙体的密封性和稳定性。
7. 擦拭和清理:使用刮板将墙板表面的多余胶粘剂擦拭干净,并清理施工现场。
安全注意事项在进行ALC墙板安装时,需要注意以下安全事项:- 佩戴适当的个人防护装备,如手套和口罩。
- 注意使用工具时的安全操作,避免意外伤害。
- 遵循施工现场的安全规定和要求,确保人员和设备的安全。
以上是关于ALC墙板安装的技术交底与指南,希望能对施工人员提供一定的帮助和指导。
在实际施工中,应根据具体情况和要求进行操作,确保安装质量和施工效率。
ALC墙板:技术交底-蒸压加气混凝土墙板1. 概述蒸压加气混凝土墙板(Autoclaved Lightweight Concrete Wall Panel,简称ALC墙板)是一种以水泥、砂、石灰为主要原料,加入适量的铝粉和气泡剂,经过混合、浇筑、养护、切割等工艺制成的轻质多孔建筑墙板。
本技术交底旨在对ALC墙板的施工工艺、质量控制、验收标准等进行详细说明,以确保工程质量和施工安全。
2. 材料要求2.1 水泥:应选用符合国家标准的普通硅酸盐水泥或矿渣硅酸盐水泥。
2.2 砂:应选用符合国家标准的细砂,粒径小于5mm。
2.3 石灰:应选用符合国家标准的生石灰。
2.4 铝粉:应选用符合国家标准的球磨铝粉。
2.5 气泡剂:应选用符合国家标准的气体发泡剂。
3. 施工工艺3.1 配料:按照设计配合比将水泥、砂、石灰、铝粉和气泡剂放入搅拌机进行充分搅拌,直至混合均匀。
3.2 浇筑:将搅拌均匀的料浆倒入预先设置好的模具中,采用平板振动器进行振动,以确保料浆充满模具。
3.3 养护:将浇筑好的墙板模具放入养护室进行养护,养护温度宜为20-25℃,湿度宜为60-80%。
养护时间为7天,龄期达到28天时,墙板强度达到设计要求。
3.4 切割:墙板养护达到设计强度后,根据设计尺寸进行切割。
切割时应采用专业切割设备,确保切割尺寸准确。
4. 质量控制4.1 材料检验:所有原材料应进行严格的质量检验,确保符合国家标准。
4.2 施工过程控制:施工过程中应严格遵循工艺流程,确保墙板质量。
4.3 强度检测:墙板养护龄期达到28天时,应进行强度检测,确保墙板强度达到设计要求。
4.4 外观检查:墙板表面应平整、光滑,无明显裂缝、蜂窝等缺陷。
5. 验收标准5.1 墙板强度:应符合国家相关标准规定。
5.2 尺寸偏差:墙板尺寸应满足设计要求,允许偏差应符合国家标准。
5.3 外观质量:墙板表面应平整、光滑,无明显裂缝、蜂窝等缺陷。
5.4 安装垂直度:墙板安装后,其垂直度应符合国家标准。

06A L C墙板施工技术交底-标准化文件发布号:(9556-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII技术交底书表格编号1310项目名称中铁十局三建公司委内瑞拉RPLC项目第1页共4页交底编号SJ-RPLC-72A-ZT-06工程名称临时宾馆工程设计文件图号3006-602E-DC234035-38(A建筑物节点详图);3006-602E-DC234027(B建筑物物节点详图)施工部位蒸压加气混凝土墙板(ALC墙板)安装施工交底日期2017年6月12日技术交底内容:1、技术交底范围;本交底适用于临时宾馆ALC墙板施工。
2、施工准备;作业平台(详见作业平台技术交底)、道路畅通及电路准备到位、墙体材料堆放场地规划;组织项目部技术和管理人员熟悉施工图纸及相关图集,收集准备质量、安全、施工所设计的相关规范、规定、作业指导书等资料。
3、资源配置:机械设备准备:吊车、升降机、电焊机;材料准备:ALC板尺寸,板宽600mm,最大板长3000m,外墙板150mm、内墙板后100mm,防火板厚50mm;人员准备:项目经理:焦国华;技术工程师:吴劲松;施工经理:常亮;安全经理:王安铭;质量经理:陈鹏举;技术责任人:王启全;常驻工程师:HERNAN;安全员:汪超超;质量员:武子福。
4、工艺流程;(1)安装准备:清理作业面,板材转运至安装现场。
(2)定位放线:按施工图及ALC板材排板图标出墙板安装线、门(窗)的位置。
经检查无误,进行下道工序。
(3)安装顺序:从主体结构的一端向另一端依次安装;或从加强板向两侧安装;有门洞时,可从洞口向两侧安装。
(4)钻孔:根据墙体排板图结合现场实际情况对板材尺寸进行复核,在板材上下端中心位置钻安装孔,采用吊车就位时,在适当位置钻吊装孔。
(5)立板:根据墙体排板图及安装节点图在与ALC板连接的主体结构上固定连接件、焊接角钢。
上下对准墨线立板。
编制/日期: 复核/日期: 接收/日期:2)经过培训并持有出入证的人员方可进入现场,访客应全程有项目人员陪同;3)不得在施工现场区域用餐,装置界区内严禁用餐和喝饮料;只能在制定的区域内用餐;4)在施工现场禁止吸烟;5)车辆和人员只能从制定的大门、道路和区域进出现场; 6)严禁吵闹和打架斗殴;(除紧急情况外)不得奔跑;7)严禁携带酒精和毒品以及在受酒精或毒品作用状态下进入现场;8)禁止擅动安全设备;在装置区未取得业主的同意前禁止擅动任何开关和阀门; 9)严格执行如下安全管理规定:WO-QHGE100403C-2013 个人劳动防护用品管理规定; WP-CMGE000412C-2015 施工机具管理规定; WP-CMLF000401C-2015 起重作业管理规定; WP-HSGE500402C-2010 特种作业人员管理规定; WP-HSGE500405C-2015 施工用电安全管理规定; WP-HSGE500406C-2015 施工动火管理规定; WP-HSGE500407C-2015 高处作业管理规定; WP-HSGE500409C-2013 脚手架管理规定;WP-HSGE500422C-2010 施工现场车辆运输管理规定; WP-HSGE500422C-2010 施工现场车辆运输管理规定; WP-HSGE500425C-2015 作业许可证管理规定。

外墙ALC板施工安全技术交底安全技术交底表表AQ-C1-5工程名称施工单位交底部位编号工种外墙ALC板安装安全技术交底内容:外墙ALC板装安全技术交底1、所有施工人员必须经过总包单位三级安全教育培训、考核合格后,办理人脸识别门禁登记后进场施工。
2、从事高处作业的施工人员不得有高处作业禁忌症,比如恐高、晕高、高血压、心脏病、冠心病等。
3、所有施工作业人员进入施工现场,必须佩戴合格的安全帽,系好下鄂带;高处外墙ALC板安装作业人员必须系好安全带,高挂低用。
4、高处作业使用的安全绳、用于系挂安全带的安全绳自锁器、防坠器等,必须有与实物相对应的合格证明、检测报告等合格证明资料。
5、高处作业使用的安全绳、防坠器栓挂在框架梁、框架柱等框架结构上时,必须确保栓挂牢固,绳索应打好防脱绳结、钢丝绳用专用索扣固定,均严禁使用铁丝捆绑固定。
栓挂点的绳索、钢丝绳与框架梁、框架柱等的棱角接触部位,必须采取防摩擦保护措施(如在绳索、钢丝绳穿套橡胶管或在下方垫橡胶耐磨材料),以防止在使用过程中绳索、钢丝绳产生磨损而发生断绳。
6、严禁酒后上岗作业,严禁在施工现场吸烟。
7、外立面首层及楼层内进行高处作业时,使用的拼装式工具架,必须保证架体稳固可靠,作业面必须满铺脚手板,作业面四边有护身栏,拼装超过两层时,必须设置斜支撑加固;8、作业人员在汽车吊操作平台上作业系挂安全时,不宜将安全带系挂于汽车吊操作平台上,必需在工作面上方的主体结构上寻找可靠安全带系挂点,若无可靠系挂点时,应设置安全绳:利用大绳将一端栓挂于主体框架柱上,另一端引出到作业点上方,在大绳上加装安全绳自锁器,用于系挂安全带。
9、ALC板高处作业面的下方严禁垂直交叉进行其它作业,也不得有人员在下方停留,避免高处坠物伤人。
10、租用的汽车吊,必需租用正规租赁单位的产品,并与租赁单位签订租赁合同和安全管理协议,明确单方各自安全责任和义务。
汽车吊司机必需持证上岗,严格按汽车吊安全操作规程、安全技术交底、汽车吊利用说明书作业。
ALC板施工技术交底一. 施工准备排板人员应根据建筑设计图纸及结构设计图纸分跨距绘制安装平面图,并统计各类规格板材,以便生产及安装。
排板时应预留安装竖缝(5~10㎜)。
排板时应根据图纸预留门窗洞口,预留尺寸为图纸标识尺寸,其它专业孔洞由其它专业施工队伍根据操作规程自行开凿。
二. 人员准备施工技术人员、专职质量检查员认真熟悉施工图纸,进行安装前的排版工作,把板材尺寸、标高等均标识在施工图纸上,并进行安装技术交底、施工允许偏差、安全交底,确保所有的安装人员知晓每个施工细节,节点作法。
现场施工负责人必须对钢结构的偏差进行实测复核,偏差小时可以根据实际情况进行调整、处理;偏差大时须协同技术人员共同研究处理方案后实施。
ALC板外墙安装是通过C型槽、不锈钢斜柄连接件将板固定在外墙框架柱上。
工艺流程三. 施工方法1、按施工图弹出轴线、门窗洞口位置。
2、根据设计要求在地坪和四周的排架柱或框架柱上弹出板材的安装平面线和各楼层的水平控制线,用以控制整个墙面的垂直度和平整度以及门窗洞口的标高。
3、根据施工图及排版图的尺寸要求,以安装墙板平面线和水平控制线为依据,在柱上每一皮板材高度焊接C型槽,每五皮板材高度焊接角钢支撑件,焊缝质量应符合设计要求和施工规范。
4、检查所有角铁和加固扁钢的安装位置和焊接质量,焊缝应饱满均匀无气孔、裂缝等焊接缺陷。
焊接质量达到要求并清楚焊渣后刷防锈漆二度。
5、墙板在运输时应做好相应的安全保护措施,利用起重机吊装,吊装时用尼龙带固定墙板。
安装板片时应注意保护墙板的边角,不要损坏。
ALC板吊装6、板片就位后放掉尼龙吊带,调整水平和垂直度后每一皮板材用不锈钢斜柄连接件固定于C型槽内(如图1、2),每五皮板材用角钢支撑件和不锈钢空7、用2m靠尺检验板的平整度,根据垂直线和水平线校正垂直度和水平度,使板的安装误差控制在允许的偏差范围内。
8、每一皮板材校正合格后,才可固定板材。
9、整个墙面板安装完成后,应检查墙面安装质量。
