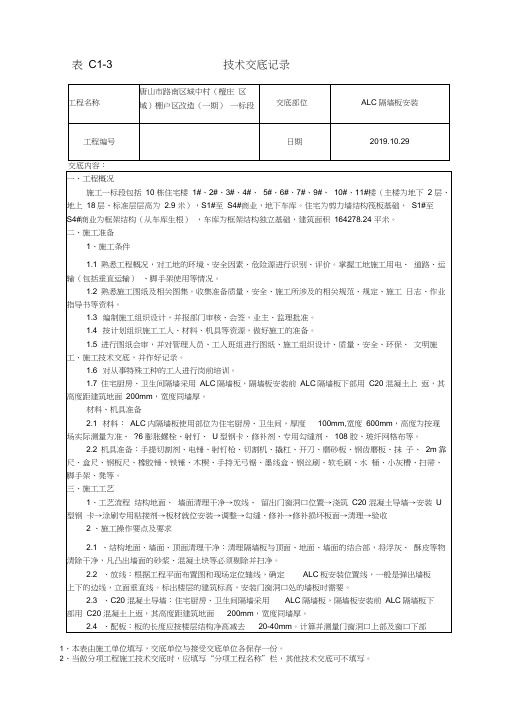

ALC隔墙技术交底
- 格式:doc
- 大小:42.00 KB
- 文档页数:8
的隔墙板尺寸。

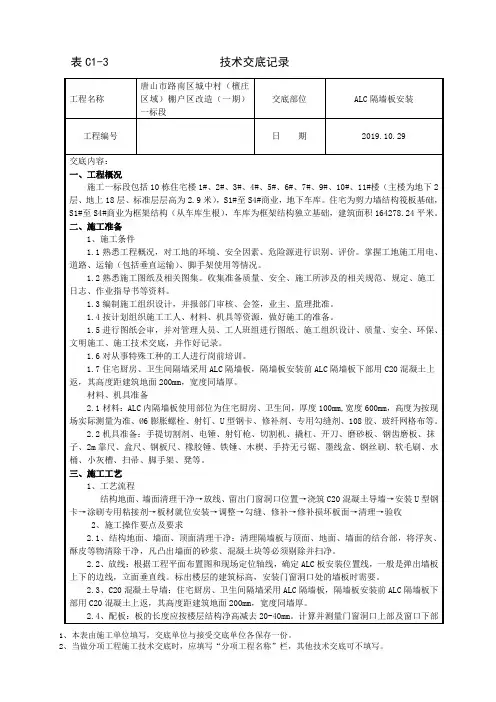

当板的宽度与隔墙的长度不相适应时,应将部分隔墙板预先拼接成合适的宽度放置在阴角工程名称唐山市路南区城中村(檀庄区域)棚户区改造(一期)一标段交底部位ALC隔墙板安装工程编号日期2019.10.29大于1/3 板厚或沿板宽横向开槽宜用保护层加厚的墙板;隔墙板上的竖向管线宜设在竖板间拼缝位置。
竖向管线较集中部位宜用C20砼现浇固定;管线敷设后应用1:3 水泥砂浆填实,表面略低于墙板面2mm,再用专用修补材补平,并沿槽长外贴150mm宽耐碱玻璃纤维网格布或设置钢丝网增强;墙板上开设风管等洞时,应洞口周边增设U 形扁钢,框与板间空隙应用专用修补材补平,风管不得固定在扁钢上,应约留10~20mm宽的间隙,用柔性材料填充。
3、节点及构造处理3.1 门窗洞口的安装节点,一般参照本工程的节点详图要求用角钢、扁钢或其它型钢加固。
3.2 电梯处连接角钢安装前,要将钢材表层氧化物及污物处理干净,然后均匀涂刷防锈油漆,待油漆完全风干后,才可开始安装。
3.3 受风压等荷载的墙材板在安装完成后,为防止开裂需要对上下端间隙和竖缝进行衔接密封处理,首先用岩棉填塞间隙(两侧各低于墙板面20mm),外用聚胺脂胶补平或留凹口状。
4、各节点施工图隔墙板两侧板缝处理内隔墙板顶部及侧边与其他墙柱梁板交接部位的两侧板缝处理ALC 隔墙板门洞做法立面图四、质量保证措施1、质量标准 1.1 、主控项目1.1.1 隔墙板材的品种、规格、性能、颜色应符合设计要求。
检验方法:观察;检查产品合格证书、进场验收记录和性能检测报告。
1.1.2 安装隔墙板材所需预埋件、连接件的位置、数量及连接方法应符合设计要求。
检验方法:观察;尺量检查:检查隐蔽工程验收记录。
1.1.3 隔墙板安装必须牢固。
ALC 隔墙板与周边墙体的连接方法应符合设计要求, 并应连接牢工程名称唐山市路南区城中村(檀庄区域)棚户区改造(一期) 一标段交底部位ALC 隔墙板安装工程编号日期2019.10.29固。
技术交底-蒸压加气混凝土隔墙板(ALC隔墙板)1. 概述蒸压加气混凝土隔墙板(Autoclaved Lightweight Concrete Partition Wall Panel,简称ALC隔墙板)是一种以含钙材料(如石灰、水泥等)和含硅材料(如砂、粉煤灰等)为基本原料,通过加入气泡剂和调节剂制备的轻质多孔建筑材料。
本技术交底旨在对ALC隔墙板的材料特性、施工工艺、质量控制等方面进行详细介绍,以确保施工过程中的顺利进行和工程质量的优良。
2. 材料特性2.1 结构性能- 密度低:ALC隔墙板的密度一般在300-500kg/m³,远低于传统实心墙体材料;- 强度高:经过蒸压养护,ALC隔墙板具有良好的抗压强度,可达到GB/T 11968-2006《加气混凝土》标准要求;- 防火性能:ALC隔墙板为不燃材料,符合GB 8624-2012《建筑材料燃烧性能分级》标准;- 隔声性能:ALC隔墙板具有较好的隔声性能,可满足不同场所的隔声要求;- 耐久性能:ALC隔墙板具有良好的抗冻融性能和抗碳化性能,使用寿命长。
2.2 施工性能- 易于加工:ALC隔墙板可锯、可刨、可钻,便于施工安装;- 安装速度快:采用干作业施工,提高施工效率,缩短工期;- 接缝处理:ALC隔墙板接缝采用专用填缝剂,确保接缝美观、严密;- 施工环境友好:降低施工过程中的噪音和粉尘污染。
3. 施工工艺3.1 施工准备- 材料准备:根据设计图纸和工程量,提前准备好所需ALC隔墙板、填缝剂、专用锚栓等材料;- 施工工具:准备切割、锯床、电钻、锤子、水平尺、垂直线挂锤等施工工具;- 技术交底:对施工人员进行技术交底,确保了解施工工艺和质量要求。
3.2 板材安装- 放线定位:按照设计图纸,进行墙体放线,确定ALC隔墙板安装位置;- 安装就位:将ALC隔墙板平稳放置在预定位置,调整至垂直状态;- 锚栓固定:采用专用锚栓将ALC隔墙板固定在主体结构上,确保牢固可靠;- 接缝处理:在ALC隔墙板接缝处填充专用填缝剂,要求填充饱满、密实。
蒸压加气混凝土墙板(ALC墙板)技术交底及应用1. 概述蒸压加气混凝土墙板(Autoclaved Lightweight Concrete Wall Panel,简称ALC墙板)是一种新型建筑材料,主要由水泥、砂、石灰石粉和气体发泡剂等原材料经过混合、浇注、养护、切割等工艺制成。
该墙板具有轻质、高强、防火、隔声、保温等优点,广泛应用于建筑墙体、楼板等领域。
2. 技术参数(1)密度:300-500kg/m³;(2)抗压强度:≥6MPa;(3)抗折强度:≥6MPa;(4)导热系数:0.09-0.16W/(m·K);(5)防火等级:A1级;(6)隔声效果:≥45dB。
3. 施工工艺3.1 施工准备(1)材料准备:确保ALC墙板质量符合设计要求;(2)施工工具:切割机、吊车、手动葫芦、撬棍、胶枪等;(3)施工人员:培训合格的工人,掌握ALC墙板施工方法及注意事项。
3.2 安装流程(1)测量放线:按照设计图纸,进行墙体测量放线;(2)预埋件安装:预埋件应固定牢固,确保预埋件位置准确;(3)板材安装:采用吊车将ALC墙板吊至预定位置,用撬棍调整板材高度,使其符合设计要求;(4)接缝处理:采用专用胶浆填充接缝,确保接缝密实、美观;(5)设备安装:根据设计要求,安装电气设备、给排水管道等;(6)验收:施工完成后,进行验收,确保工程质量符合要求。
3.3 注意事项(1)ALC墙板运输过程中,应避免剧烈振动和碰撞,以免影响产品质量;(2)施工过程中,应严格按照设计图纸和施工方案进行,确保工程质量;(3)接缝处理应采用专用胶浆,不得使用其他材料替代;(4)安装过程中,如需切割ALC墙板,应采用专业切割机进行,确保切割尺寸准确;(5)施工期间,应做好安全防护措施,确保施工人员安全。
4. 应用领域ALC墙板广泛应用于以下领域:(1)建筑墙体:室内外墙体、隔断墙等;(2)楼板:屋面保温层、楼层隔断等;(3)隧道:地铁、隧道等市政工程;(4)其他:声屏障、围护结构等。
蒸压加气混凝土墙板(ALC墙板)的技术交底实录蒸压加气混凝土墙板(ALC墙板)的技术交底实录1. 项目背景蒸压加气混凝土墙板(Autoclaved Lightweight Concrete Wall Panel,简称ALC墙板)是一种以水泥、砂、粉煤灰等为主要原料,加入气泡剂制成的轻质多孔建筑材料。
本技术交底实录旨在确保项目各方对ALC墙板的制作、施工、验收等环节有充分的认识和了解,以确保工程质量。
2. 材料性能2.1 轻质高强ALC墙板密度较低,且强度较高,有利于降低建筑自重,提高建筑物的抗震性能。
2.2 导热系数低ALC墙板具有较低的导热系数,有利于建筑物的节能降耗。
2.3 良好的抗渗性能ALC墙板具有较好的抗渗性能,可有效防止水分渗透,提高建筑物的使用寿命。
2.4 易于加工ALC墙板可按照设计要求进行切割、钻孔等加工,施工方便。
3. 制作工艺3.1 原料配比按照设计要求,合理配比水泥、砂、粉煤灰等原料,并加入适量的气泡剂。
3.2 混合搅拌将原料放入搅拌机中进行充分搅拌,直至混合均匀。
3.3 浇注成型将搅拌好的料浆浇注到模具中,注意控制浇注速度和满模程度。
3.4 养护将浇注好的模具进行养护,温度控制在10-30℃,湿度控制在60-80%。
3.5 切割养护完成后,对ALC墙板进行切割,尺寸应满足设计要求。
3.6 成品检验对切割好的ALC墙板进行强度、导热系数、抗渗性能等指标的检测,确保合格。
4. 施工工艺4.1 施工准备施工前,应确保施工现场干净、平整,具备施工条件。
4.2 板材安装按照设计要求,将ALC墙板安装到墙体部位,注意控制板材的垂直度和接缝严密性。
4.3 接缝处理采用专用填缝剂对ALC墙板接缝进行处理,确保接缝美观、牢固。
4.4 钢筋绑扎在ALC墙板安装完成后,进行钢筋绑扎,注意控制钢筋的间距和保护层厚度。
4.5 混凝土浇筑按照设计要求,进行混凝土浇筑,注意控制浇筑速度和满模程度。
4.6 养护浇筑完成后,对ALC墙板进行养护,温度控制在10-30℃,湿度控制在60-80%。
ALC墙板安全交底工程名称施工部位或层次施工现场交底项目ALC墙板安全交底交底日期交底内容:一、产品保护措施1、墙板水平运输过程中应堆放平稳。
2、精心编制施工进度计划,合理安排工序,避免倒工序施工。
加强成品的保护工作,在交叉施工阶段时,上下道工序的交接双方要派人实施现场监护,确保产品不受损坏。
3、对于下道工序施工时会对产品造成污染与损坏的,应做好铺垫、包扎等保护措施。
二、注意事项墙板施工人员在施工前应做好施工技术交底和安全措施交底。
安装工人的个人安全保护措施如下图所示:安全帽安全鞋安全荧光背心1、板材粘接剂每次搅拌后应该在4小时内使用完成,超过时间后不可再加水搅拌使用,板材粘接剂上墙后的可移动时间在15-20分种内,因此必需在15-20分种内安装完成不可再移动,以上情况都会影响墙板的粘接强度。
2、铺设粘接剂前都要清扫墙板表面的浮灰等,保证粘接剂的可靠粘接。
3、环境温度超过36℃时,必须在灰缝处ALC板材表面涂刷一道清水,再批刮板材专用粘结剂。
4、严禁只在灰缝表面批刮板材专用粘结剂,以掩盖灰缝内部粘结剂不饱满不密实的偷工减料行为。
5、认真学习和会审施工图和排版图,并做好每天的技术交底工作。
6、坚持专业检查和自我检查相结合,贯彻班组质检交接班制度。
7、严格执行国家施工及验收规范和操作规程,加强分部、分项工程的质量评定工作。
8、针对本工程特点,为确保工程质量和施工进度,特提出以下措施:a)板材进场后,应对规格、尺寸进行确认,并对外观质量进行抽检,验收产品的质保书和合格证等资料,确保板材质量。
c)在吊运和安装过程中,采用适当的运输和施工工具,避免板材的损伤。
ALC墙板:蒸压加气混凝土墙板的技术交底1. 概述蒸压加气混凝土墙板(简称ALC墙板)是一种以水泥、砂、石灰为主要原料,加入适量气体发生剂和调节剂,经过混合、浇筑、养护、切割等工艺制成的轻质多孔建筑材料。
本技术交底主要对其材料特性、施工工艺、质量控制等方面进行详细说明。
2. 材料特性2.1 轻质高强:ALC墙板具有较高的抗压强度,且单位体积重量较轻,有利于降低建筑物的自重,节省建筑材料。
2.2 保温隔热:ALC墙板具有良好的保温隔热性能,有利于提高建筑物的能源利用率,降低空调开启时间。
2.3 吸声隔振:ALC墙板具有一定的吸声和隔振性能,可提高室内环境的舒适度。
2.4 耐火性能:ALC墙板具有较好的耐火性能,有利于提高建筑物的防火安全性。
2.5 抗渗性能:ALC墙板具有较好的抗渗性能,有利于提高建筑物的防水效果。
2.6 绿色环保:ALC墙板生产过程中,可利用工业废渣等资源,实现废物的再利用,有利于保护环境。
3. 施工工艺3.1 施工准备:在施工前,应根据设计图纸和施工方案,对ALC墙板进行选型和尺寸核对。
同时,准备必要的施工设备和工具。
3.2 运输与储存:ALC墙板在运输过程中,应避免强烈振动和碰撞,以免影响其结构性能。
堆放时,应采取防潮、防雨措施,确保墙板表面干燥。
3.3 安装:根据设计要求,进行ALC墙板的安装。
在安装过程中,应保证墙板的垂直度和水平度,防止出现倾斜和位移。
3.4 接缝处理:ALC墙板接缝处应采用专用接缝砂浆进行填充,确保接缝平整、密实。
3.5 表面处理:根据需求,对ALC墙板表面进行抹灰、贴砖等处理。
施工过程中,应注意避免破坏墙板的结构性能。
3.6 验收:施工完成后,应进行验收。
验收内容包括:墙板的垂直度、水平度、接缝平整度、表面质量等。
4. 质量控制4.1 材料检验:对进场的ALC墙板进行材料检验,包括检查产品合格证、质量检验报告等文件,确保材料符合国家相关标准。
4.2 施工过程控制:施工过程中,应定期对墙板安装质量进行检查,发现问题及时整改。
⑩不准将工具及材料上下投掷,要用绳系牢后往下或往上吊送,以免打伤下方工作人员或击毁脚手架。
11 上下层同时进行工作时,中间必须搭设严密牢固的防护隔板、罩棚或其他隔离设施。
工作人员必须戴安全帽。
12 电梯井ALC板安装时,设计专用操作架,操作架上搭设木跳板,施工人员必须佩戴安全带。
(三)预防火灾安全技术措施①施工区域内禁止吸烟,禁止在材料堆放区动火作业,现场必须配备满足施工现场需求的灭火器。
②加强安全用电管理,要加强对临时线路、生产和作业现场用电设备设施的管理和检查,及时更换老化破损的用电设施和电源线路,并且配备专业电工持证上岗。
③施工临时用电要参照《施工现场临时用电安全技术规范》JGJ46-2005编制施工用电组织设计,有电气专业施工人员负责安装和管理,采用TN-S接领保护系统,三级配电,两级保护,用电设备实行一机、一箱、一闸、一漏配置。
④用电线路及电气设备的绝缘做到良好,布线整齐,设备的裸露带电部分加防护栅栏,并注明“危险禁止靠近”。
⑤电箱内的配线绝缘良好,排列整起,绑扎成束并固定在盘内。
导线和剥头压接应牢固。
盘面操作部位不让有带电体明露。
⑥气开关、刀闸开关时,应戴绝缘手套和使用绝缘工具。
⑦脚手架上架设电源线路时设木横担。
⑧不超过36V,潮湿场所、金属容器及管道内的行灯电压不得超过12V。
⑨6m及以上的技术井字架、脚手架、机具等设避雷针。
避雷针的接地电阻不大于10欧姆。
⑩开关箱装设漏电保护器。
11 电箱加锁有专人管理,并设计警告提示。
(四)预防机械伤害安全技术措施①临时搭建的构件应及时拆除,操作平台上的物件应做好固定;加强临边防护,禁止临边堆物;确保机械设备防护装置有效;在机械运转的危险部位张挂安全警示牌,提高警惕。
②保证作业与机械设备的安全距离;机械操作人员必须严格执行安全操作规程,佩戴个人防护用品。
③各种机械操作人员和车辆驾驶员,必须取得操作合格证,不准将机械设备交给无本机操作证的人员操作,对机械操作人员要建立档案专人管理。

技术交底-蒸压加气混凝土分隔墙板(ALC分隔墙板)1. 概述本技术交底文件旨在向项目团队成员详细介绍蒸压加气混凝土分隔墙板(Autoclaved Lightweight Concrete Partition Wall Board,简称ALC分隔墙板)的相关技术要求、施工流程及质量控制要点。
2. 材料要求2.1 材料品种本项目采用的ALC分隔墙板应符合国家现行标准《蒸压加气混凝土板》GB/T 11968-2006的要求,并具备生产厂家质量证明书和检测报告。
2.2 材料性能ALC分隔墙板应具备以下性能:- 抗压强度不小于0.8MPa;- 导热系数不高于0.12W/(m·K);- 相对湿度不大于85%;- 吸声系数不小于0.5;- 耐火极限不低于0.5h。
3. 施工准备3.1 人员组织组织具备相关资质的施工队伍,并对施工人员进行技术培训和质量教育。
3.2 施工机具准备必要的施工机具,如电钻、切割机、抹子、水平尺、垂直度尺等。
3.3 材料准备确保ALC分隔墙板及其他施工材料已按设计要求准备到位。
4. 施工流程4.1 测量放线按照设计图纸进行测量放线,标出墙板的位置、尺寸和高度。
4.2 切割及加工对于不规则形状或特殊尺寸的墙板,使用切割机进行切割加工,确保尺寸准确。
4.3 安装就位将切割好的ALC分隔墙板按照测量放线的指示进行安装,确保墙板垂直、水平、对齐。
4.4 接缝处理采用专用接缝材料对墙板接缝进行填充,确保接缝均匀、密实。
4.5 抹灰及装修在墙板表面进行抹灰处理,并根据设计要求进行后续装修。
5. 质量控制5.1 材料检查施工前对ALC分隔墙板进行检查,确保材料符合设计要求。
5.2 施工过程控制施工过程中,加强对施工质量的监督检查,确保各项操作符合施工规范。
5.3 质量验收施工完成后,按照相关标准对墙板进行验收,确保工程质量符合设计要求。
6. 安全与环保6.1 安全施工过程中,严格遵守安全操作规程,确保施工人员安全。

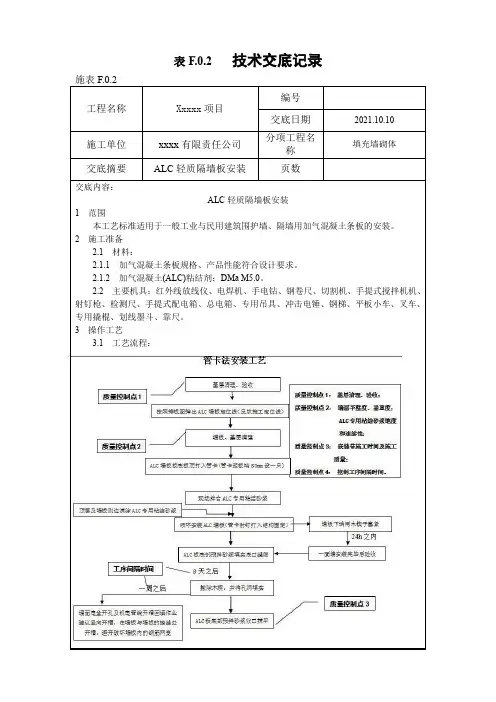

工程名称Xxxxx项目编号交底日期2021.10.10施工单位xxxx有限责任公司分项工程名称填充墙砌体交底摘要ALC轻质隔墙板安装页数交底内容:ALC轻质隔墙板安装1 范围本工艺标准适用于一般工业与民用建筑围护墙、隔墙用加气混凝土条板的安装。
2 施工准备2.1 材料:2.1.1 加气混凝土条板规格、产品性能符合设计要求。
2.1.2 加气混凝土(ALC)粘结剂:DMa M5.0。
2.2 主要机具:红外线放线仪、电焊机、手电钻、钢卷尺、切割机、手提式搅拌机机、射钉枪、检测尺、手提式配电箱、总电箱、专用吊具、冲击电锤、钢梯、平板小车、叉车、专用撬棍、划线墨斗、靠尺。
3 操作工艺3.1 工艺流程:物并湿水,两人在墙体两边对挤砂浆,防止混凝土水化过程中收缩致使墙体松动。
混凝土面应凹进墙面内3~5mm,便于墙板底脚收光,防渗、防水。
(5)木楔撤除板下填充ALC 板底部预拌砂浆3 天后(ALC 板底部预拌砂浆强度达到50以上),取出木楔,并在该处回填ALC 板底部预拌砂浆,然后整ALC 墙板脚收光,做到无八字脚,且填充ALC 板底部预拌砂浆密实平直。
(6)板缝填充1)墙板安装完成后待墙板静置期过后,应力释放后进行板缝填充;2)板缝填充采用专用的填缝收口砂浆做整体墙面的收口处理。
3)板缝填充12 小时后进行洒水养护不少于7 天(7)墙板验收完成以上工序后清理现场,并及时通知业主和监理验收。
4 保证项目4.1 安装阶段4.1.1 砂浆制拌适当掌握稠度,拌制一次不宜过多。
4.1.2 安装立板时,不得来回错动ALC 墙板,以免砂浆分离。
4.1.3 ALC 墙板安装结束后,开始用ALC 板专用粘结砂浆补修墙面缺陷及收口。
4.1.4 ALC 墙板安装后7 日内严禁碰撞和敲打和侧面靠放物体对墙体产生水平作用力。
在砂浆强度未达到时严禁剔凿。
4.1.5 ALC 墙板水电开槽、立板完成7 天内禁止开槽作业,开槽必须用专用工具,不得随意用力敲打。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
工程名称唐山市路南区城中村(檀庄区域)棚户区改造(一期)一标段交底部位ALC隔墙板安装工程编号日期2019.10.29大于1/3板厚或沿板宽横向开槽宜用保护层加厚的墙板;隔墙板上的竖向管线宜设在竖板间拼缝位置。
竖向管线较集中部位宜用C20砼现浇固定;管线敷设后应用1:3水泥砂浆填实,表面略低于墙板面2mm,再用专用修补材补平,并沿槽长外贴150mm宽耐碱玻璃纤维网格布或设置钢丝网增强;墙板上开设风管等洞时,应洞口周边增设U形扁钢,框与板间空隙应用专用修补材补平,风管不得固定在扁钢上,应约留10~20mm宽的间隙,用柔性材料填充。
3、节点及构造处理3.1门窗洞口的安装节点,一般参照本工程的节点详图要求用角钢、扁钢或其它型钢加固。
3.2电梯处连接角钢安装前,要将钢材表层氧化物及污物处理干净,然后均匀涂刷防锈油漆,待油漆完全风干后,才可开始安装。
3.3受风压等荷载的墙材板在安装完成后,为防止开裂需要对上下端间隙和竖缝进行衔接密封处理,首先用岩棉填塞间隙(两侧各低于墙板面20mm),外用聚胺脂胶补平或留凹口状。
4、各节点施工图隔墙板两侧板缝处理1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
工程名称唐山市路南区城中村(檀庄区域)棚户区改造(一期)一标段交底部位ALC隔墙板安装工程编号日期2019.10.29 内隔墙板顶部及侧边与其他墙柱梁板交接部位的两侧板缝处理1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
工程名称唐山市路南区城中村(檀庄区域)棚户区改造(一期)一标段交底部位ALC隔墙板安装工程编号日期2019.10.29ALC隔墙板门洞做法立面图四、质量保证措施1、质量标准1.1、主控项目1.1.1隔墙板材的品种、规格、性能、颜色应符合设计要求。
检验方法:观察;检查产品合格证书、进场验收记录和性能检测报告。

ALC墙板:技术交底-蒸压加气混凝土墙板1. 概述蒸压加气混凝土墙板(Autoclaved Lightweight Concrete Wall Panel,简称ALC墙板)是一种以水泥、砂、石灰为主要原料,加入适量的铝粉和气泡剂,经过混合、浇筑、养护、切割等工艺制成的轻质多孔建筑墙板。
本技术交底旨在对ALC墙板的施工工艺、质量控制、验收标准等进行详细说明,以确保工程质量和施工安全。
2. 材料要求2.1 水泥:应选用符合国家标准的普通硅酸盐水泥或矿渣硅酸盐水泥。
2.2 砂:应选用符合国家标准的细砂,粒径小于5mm。
2.3 石灰:应选用符合国家标准的生石灰。
2.4 铝粉:应选用符合国家标准的球磨铝粉。
2.5 气泡剂:应选用符合国家标准的气体发泡剂。
3. 施工工艺3.1 配料:按照设计配合比将水泥、砂、石灰、铝粉和气泡剂放入搅拌机进行充分搅拌,直至混合均匀。
3.2 浇筑:将搅拌均匀的料浆倒入预先设置好的模具中,采用平板振动器进行振动,以确保料浆充满模具。
3.3 养护:将浇筑好的墙板模具放入养护室进行养护,养护温度宜为20-25℃,湿度宜为60-80%。
养护时间为7天,龄期达到28天时,墙板强度达到设计要求。
3.4 切割:墙板养护达到设计强度后,根据设计尺寸进行切割。
切割时应采用专业切割设备,确保切割尺寸准确。
4. 质量控制4.1 材料检验:所有原材料应进行严格的质量检验,确保符合国家标准。
4.2 施工过程控制:施工过程中应严格遵循工艺流程,确保墙板质量。
4.3 强度检测:墙板养护龄期达到28天时,应进行强度检测,确保墙板强度达到设计要求。
4.4 外观检查:墙板表面应平整、光滑,无明显裂缝、蜂窝等缺陷。
5. 验收标准5.1 墙板强度:应符合国家相关标准规定。
5.2 尺寸偏差:墙板尺寸应满足设计要求,允许偏差应符合国家标准。
5.3 外观质量:墙板表面应平整、光滑,无明显裂缝、蜂窝等缺陷。
5.4 安装垂直度:墙板安装后,其垂直度应符合国家标准。
1、******** 项目图纸2、******** 墙体施工样板图纸3、建筑工程施工质量验收统一标准( GB50300-2001)4、建筑装饰装修工程质量验收标准( GB50210-2018)5、蒸压加气混凝土砌块、板材构造13J104 26、《建筑工程施工质量验收统一标准》GB50300-20137、《混凝土结构施工质量验收规范》GB50204-20158、建筑内部装修设计防火规范( GB 50222-2017)9、国家现行其他相关规范及规程、工程概况工程名称:******** 项目工程地点: ********建设单位: ********建筑设计:********监理单位:**************** 项目位于山东省日照市东港区, ******** ******** ******** ******** 。
项目包括8个部分,分别是A区大剧院、B、C D区会展、E区酒店、F区未来馆、G区商业广场以及H区单建地下车库,是综合性大型公共建筑。
项目建筑总面积约42.1万平米,7栋单体建筑。
各建筑主要层数除酒店为5层外,均为1-3层,地下为大底盘地下室(局部无地下室),主要为1层(局部2层)。
三、施工准备管理表格施工技术父底记录表格编号CSCEC-JS-BG-0109工程名称******** 科技馆项目 文件名称 ALC 轻质隔墙技术交底接受父底单位交底日期2018.09.204.1工艺流程4.2 操作要点(1)板固定:根据每层板的位置线,用墨斗弹出 ALC 板上口的位置线,再弹上角铁 的位置线。
根据角铁上位置线,用膨胀螺栓固定住角铁或 U 型卡,每个U 型卡600的间距,锚入梁板内(2) 安装隔墙板:先将粘结砂浆抹在公槽内,砂浆必须满铺均匀,确保灰浆饱满。
再将墙板移至安装位置,用撬棍将墙板来回移动,保证墙板上端与侧面板缝粘结密实。
(3) 检查、调整:使用靠尺检查墙面的平整度与垂直度,调整到标准范围以内。
技术交底-蒸压加气混凝土隔热墙板(ALC隔热墙板)1. 概述蒸压加气混凝土隔热墙板(Autoclaved Lightweight Concrete Insulation Wall Panel,简称ALC隔热墙板)是一种新型的建筑材料,具有轻质、高强、绝热、隔音、防火、抗渗、抗震等优点。
本技术交底旨在让施工人员深入了解ALC隔热墙板的特性、施工工艺及质量要求,以确保工程质量和施工安全。
2. 材料要求2.1 ALC隔热墙板2.1.1 规格及性能要求- 厚度:50mm、75mm、100mm、150mm等;- 抗压强度:≥6MPa;- 导热系数:≤0.12W/(m·K);- 吸水率:≤20%;- 防火等级:A1级;- 抗渗等级:≥P6;- 抗震等级:满足国家标准要求。
2.1.2 验收标准- 材料应符合《蒸压加气混凝土制品》(GB/T 11968-2006)和《建筑外墙隔热材料》(GB/T 20474-2006)等相关国家标准;- 产品应具有厂家质量保证书和检测报告;- 现场验收时,应随机抽取样品进行复验,复验合格后方可使用。
2.2 连接件- 采用不锈钢或防腐处理的金属连接件,满足抗腐蚀、抗剪切、抗拉拔等性能要求;- 连接件应具有厂家质量保证书和检测报告。
3. 施工工艺3.1 施工准备- 熟悉施工图纸和施工方案,了解工程进度计划;- 检查施工场地,确保施工安全、顺利进行;- 对施工人员进行技术培训和安全教育。
3.2 墙板安装3.2.1 放线定位- 根据设计图纸,放出墙板安装线,确保墙板垂直、水平、对齐;- 采用墨线或激光水平仪进行放线,误差控制在±5mm以内。
3.2.2 预埋件安装- 按照设计要求,预埋连接件,确保连接件固定牢固、位置准确;- 预埋件安装后,进行验收,合格后方可进行墙板安装。
3.2.3 墙板安装- 墙板应按照放线定位进行安装,采用专用吊具进行起吊;- 墙板与连接件、墙板与墙板之间的缝隙应采用专用填缝剂填充;- 墙板安装过程中,应注意调整墙板垂直度、水平度,误差控制在±5mm以内。
ALC墙板:技术交底-蒸压加气混凝土墙板1. 简介蒸压加气混凝土(Autoclaved Lightweight Concrete,简称ALC)墙板是一种轻质、多孔的建筑材料,具有优异的隔热、隔音和耐火性能。
本文档旨在对ALC墙板的技术特点和施工要求进行详细交底。
2. 技术特点ALC墙板的主要技术特点包括:- 轻质:ALC墙板的体积密度通常在500-700kg/m³之间,比传统砖墙轻30%-50%。
- 隔热:ALC墙板的导热系数较低,可有效隔绝室内外温度传导。
- 隔音:ALC墙板具有良好的隔音效果,能有效减少噪音传播。
- 耐火:ALC墙板具有较高的耐火等级,能有效提高建筑物的防火性能。
- 施工简便:ALC墙板采用干法施工,可提高施工效率,减少施工工期。
3. 施工要求为确保施工质量和安全,ALC墙板的施工需要遵守以下要求:- 基础处理:在施工前,需要对基础进行清理和处理,确保基础平整、牢固。
- 墙板安装:ALC墙板采用水平、垂直交叉安装的方式,墙板之间需要用专用粘结剂进行粘接,确保墙体整体稳固。
- 管线预埋:在墙板安装过程中,需要预留好电线、水管等管线的预埋位置,以便后续施工和使用。
- 吊挂设备:在ALC墙板施工过程中,需使用专用吊挂设备进行搬运和安装,确保操作安全和墙板完整。
- 防护措施:施工现场需做好安全防护工作,包括佩戴安全帽、安全鞋等个人防护装备,设置警示标志,确保施工人员和周边人员的安全。
4. 结束语ALC墙板作为一种优质的建筑材料,具有广泛的应用前景。
准确理解ALC墙板的技术特点和施工要求,对于保障施工质量和建筑物性能至关重要。
通过遵守相关要求,合理施工,我们可以充分发挥ALC墙板的优势,为建筑行业提供更加安全、环保的解决方案。
---。
技术交底-蒸压加气混凝土隔墙(ALC隔墙)1. 简介蒸压加气混凝土隔墙(ALC隔墙)是一种轻质、环保和高性能的建筑隔墙材料。
它由蒸压加气混凝土块组成,具有优秀的保温、隔声和耐火性能,广泛用于住宅和商业建筑的内隔墙建设。
2. 材料ALC隔墙的主要材料包括:- 蒸压加气混凝土块:使用轻质骨料和水泥通过高温高压蒸压成型制作而成。
- 胶粘剂:用于黏合ALC块和加固墙体的结合部分。
- 配件:如接线盒、排线管等,用于安装电线和管道。
3. 施工流程ALC隔墙的施工流程包括以下几个步骤:1. 基础准备:清理基础表面并确保平整。
2. 布置参考线:根据设计要求,使用级水平仪和垂直仪布置参考线。
3. 粘贴胶粘剂:使用胶刀将胶粘剂均匀涂抹在ALC块的接缝处。
4. 拼砌ALC块:将涂有胶粘剂的ALC块按照设计要求拼砌在参考线上。
5. 安装配件:根据需要,安装接线盒、排线管等配件。
6. 加固墙体:使用钢筋或方管对墙体进行加固。
7. 抹灰处理:对墙体进行抹灰处理,使表面平整。
8. 整体检查:检查墙体的垂直度、平整度和强度等指标。
9. 完工验收:验收施工质量,确保符合设计要求。
4. 注意事项在施工过程中,需要特别注意以下事项:- 严格按照设计要求进行施工,确保墙体的稳定性和强度。
- 防止墙体受到外力冲击和振动,避免损坏。
- 保证施工区域的通风良好,避免密闭空间中的气体积聚。
- 使用合适的安全设备,如安全帽、手套和防尘口罩等。
以上是技术交底-蒸压加气混凝土隔墙的基本内容,希望能对施工提供帮助。
如有任何问题,请及时联系。
谢谢!。
技术交底-深入探索蒸压加气混凝土墙板
(ALC墙板)
简介
本文档旨在深入探索蒸压加气混凝土墙板(ALC墙板)的技术特点和应用领域。
技术特点
- 轻质材料:ALC墙板由石英砂、水泥、石膏、气泡剂等原材料制成,具有较轻的重量,便于搬运和安装。
- 良好的保温性能:ALC墙板具有较低的导热系数,能有效隔热,提供良好的保温效果。
- 耐久性强:ALC墙板具有较高的抗压和抗弯强度,能够承受一定的荷载和外力,具有较长的使用寿命。
- 火灾安全性:ALC墙板具有较高的防火性能,能够抵御火灾蔓延,为建筑提供更高的安全性。
- 环保性:ALC墙板采用无机材料制成,不含有害物质,对环境友好,符合可持续发展的要求。
应用领域
ALC墙板广泛应用于建筑行业中的墙体系统,适用于以下场景:
1. 住宅建筑:ALC墙板可用于住宅内部和外部墙体的建设,提供良好的保温效果和结构强度。
2. 商业建筑:ALC墙板适用于商业建筑的隔墙、隔音墙和防火墙等部位,满足建筑安全和隔音要求。
3. 工业建筑:ALC墙板可应用于工业建筑的隔墙和隔热层,提供良好的保温隔热效果。
4. 公共建筑:ALC墙板适用于公共建筑如医院、学校等的内外墙体建设,满足建筑安全和隔音要求。
总结
蒸压加气混凝土墙板(ALC墙板)具有轻质、保温、耐久、防火和环保等技术特点,在建筑行业中有广泛的应用领域。
通过深入
了解ALC墙板的特点和应用,可以更好地选择合适的建筑材料,
并提供更安全、环保和舒适的建筑环境。
表C2-1编 号 01-06-C2-030工 程 名 称 国家图书馆一期维修改造工程-L 后勤服务楼等4项交底日期 2013-3-31施工单位 中国新兴建设开发总公司 分项工程名称砌筑工程交底提要 ALC 条板隔墙施工技术交底交底内容:审核人 交底人 接受交底人本表由施工单位填写。
一、施工准备 1.1 材料准备蒸压轻质加气混凝土板,规格为:厚100mm ,材料进场码放位置及施工道路应平整,通畅。
堆放时距板两端1/5外用垫木或加气砖垫平,每垛不能超过2米 。
板材含水率不能超过15%。
1.2 内墙板安装方式及施工部位安装方式:采用横向和竖向排板两种安装方式 施工部位:二层桁架两侧 1.3 附材所有铁件都做防锈处理或镀锌件。
1.4 工具准备激光放线仪、50m 钢卷尺、两米靠尺、圆弧形抹刀、手持切割机、线锤板、墨线盒、橡皮锤 1.5 施工前准备结构已验收,控制线、50线已弹好。
1.6 人力安排ALC 板的施工必须由熟悉板材性能的人员组成。
施工人员根据工程大小配备,一般一个流水作业段由以下几个班组组成:1.6.1 测量放线:负责现场放线及边角下料,2—3人。
1.6.2 连接件安装:负责安装及焊接固定连接件,3—5人。
表C2-1编 号 01-06-C2-030工 程 名 称 国家图书馆一期维修改造工程-L 后勤服务楼等4项交底日期 2013-3-31施工单位 中国新兴建设开发总公司 分项工程名称砌筑工程交底提要 ALC 条板隔墙施工技术交底交底内容:审核人 交底人 接受交底人本表由施工单位填写。
1.6.3 ALC 板吊装:负责起吊、就位板材, 2—3人。
1.6.4 校正、固定:负责校正每一块板材并固定,2—3人。
1.6.5 修补、填缝:负责墙面的修补、板缝的填嵌及打密封胶。
二、操作工艺2.1 工艺流程施工准备→在板上安装管板→板就位→板面调整→上下管板与主体结构连接并做防锈处理→勾缝(墙板与ALC 板节点处理)→修补、清理 2.2 操作要点 2.2.1 管板固定在板的安装前先将管板与ALC 板连接,在板上下都安装好管板后此板才能就位。
