ALC板安装技术交底
- 格式:doc
- 大小:20.00 KB
- 文档页数:1
的隔墙板尺寸。
当板的宽度与隔墙的长度不相适应时,应将部分隔墙板预先拼接成合适的宽度放置在阴角工程名称唐山市路南区城中村(檀庄区域)棚户区改造(一期)一标段交底部位ALC隔墙板安装工程编号日期2019.10.29大于1/3 板厚或沿板宽横向开槽宜用保护层加厚的墙板;隔墙板上的竖向管线宜设在竖板间拼缝位置。
竖向管线较集中部位宜用C20砼现浇固定;管线敷设后应用1:3 水泥砂浆填实,表面略低于墙板面2mm,再用专用修补材补平,并沿槽长外贴150mm宽耐碱玻璃纤维网格布或设置钢丝网增强;墙板上开设风管等洞时,应洞口周边增设U 形扁钢,框与板间空隙应用专用修补材补平,风管不得固定在扁钢上,应约留10~20mm宽的间隙,用柔性材料填充。
3、节点及构造处理3.1 门窗洞口的安装节点,一般参照本工程的节点详图要求用角钢、扁钢或其它型钢加固。
3.2 电梯处连接角钢安装前,要将钢材表层氧化物及污物处理干净,然后均匀涂刷防锈油漆,待油漆完全风干后,才可开始安装。
3.3 受风压等荷载的墙材板在安装完成后,为防止开裂需要对上下端间隙和竖缝进行衔接密封处理,首先用岩棉填塞间隙(两侧各低于墙板面20mm),外用聚胺脂胶补平或留凹口状。
4、各节点施工图隔墙板两侧板缝处理内隔墙板顶部及侧边与其他墙柱梁板交接部位的两侧板缝处理ALC 隔墙板门洞做法立面图四、质量保证措施1、质量标准 1.1 、主控项目1.1.1 隔墙板材的品种、规格、性能、颜色应符合设计要求。
检验方法:观察;检查产品合格证书、进场验收记录和性能检测报告。
1.1.2 安装隔墙板材所需预埋件、连接件的位置、数量及连接方法应符合设计要求。
检验方法:观察;尺量检查:检查隐蔽工程验收记录。
1.1.3 隔墙板安装必须牢固。
ALC 隔墙板与周边墙体的连接方法应符合设计要求, 并应连接牢工程名称唐山市路南区城中村(檀庄区域)棚户区改造(一期) 一标段交底部位ALC 隔墙板安装工程编号日期2019.10.29固。
技术交底:ALC墙板安装步骤
本文档旨在提供ALC墙板安装的步骤指南,以确保正确安装并确保施工质量。
以下是ALC墙板安装的具体步骤:
步骤一:准备工作
1. 确保施工现场清洁,并清除任何障碍物。
2. 检查施工图纸,确认墙板的尺寸和位置。
3. 检查墙体结构的平整度和垂直度,必要时进行调整和修正。
步骤二:安装墙板
1. 根据施工图纸上的标记,确定第一块墙板的位置。
2. 使用适当的工具和设备,将墙板安装在墙体上。
确保墙板与墙体紧密贴合。
3. 使用水平仪进行水平校正,确保墙板的平整度。
4. 使用垂直仪进行垂直校正,确保墙板的垂直度。
5. 使用适当的连接件将墙板连接在一起,确保墙板之间的连接牢固可靠。
6. 重复以上步骤,逐渐安装剩余的墙板,直到完成所有墙面的安装。
步骤三:完成工作
1. 检查已安装的墙板是否牢固,没有松动或裂缝。
2. 清理施工现场,清除任何残留的材料和垃圾。
3. 进行最终的质量检查,确保安装的墙板符合要求和标准。
请注意,本文档仅提供了ALC墙板安装的基本步骤,具体的施工细节和要求可能因项目而异。
在实际操作中,请参考相关的技术规范和指导文件,并遵循适用的法律法规和安全要求。
---
> 注意:本回答是基于我的专业知识和经验提供的,并且仅供参考。
在实际操作中,请根据具体情况和项目要求做出独立决策,并遵循适用的法律法规和安全要求。
技术交底:ALC墙板安装步骤1. 准备工作在开始安装ALC墙板之前,请确保以下准备工作已完成:- 设计图纸及技术要求已明确,并对施工人员进行了技术交底;- 施工场地及施工人员已做好安全措施;- 所需工具和设备已准备齐全,包括电钻、扳手、尺子、水平仪等;- ALC墙板已按需求尺寸和数量准备好,且质量符合规范要求。
2. 墙板搬运- 采用合适的运输工具将ALC墙板运至施工地点;- 搬运时要注意轻拿轻放,避免损坏墙板;- 墙板应按顺序堆放整齐,以便于施工。
3. 墙板安装3.1 测量放线- 根据设计图纸,使用尺子和水平仪进行测量,标出墙板安装的位置线;- 确保测量精度,避免安装偏差。
3.2 墙板定位- 根据测量放线的标记,将第一块ALC墙板放置在预定位置;- 调整墙板使其水平、垂直,并使用水平仪和垂直度测量工具进行检查;- 确保墙板接缝严密,避免出现缝隙。
3.3 墙板固定- 使用电钻在墙板两侧预留孔位处打孔;- 插入相应的螺栓,并使用扳手紧固;- 确保固定牢固,避免墙板在施工过程中移位。
3.4 接缝处理- 使用专用接缝材料对墙板接缝进行填充;- 填充过程中要注意接缝的均匀性和严密性;- 接缝处理完成后,进行表面抹平,确保美观。
3.5 墙板连接- 安装相邻墙板时,要注意对齐接缝;- 使用专用连接件连接两块墙板;- 确保连接件的安装牢固,避免墙板在施工过程中松动。
4. 质量检查- 施工过程中,对每个环节进行质量检查,确保符合设计要求和规范;- 检查墙板的垂直度、水平度和接缝严密性;- 对不合格部位进行整改,直至符合要求。
5. 施工安全- 施工过程中,严格遵守安全操作规程,确保施工人员安全;- 使用安全帽、安全带等防护用品;- 防止物料高空坠落,造成安全事故。
6. 施工记录- 记录施工过程中出现的质量问题及处理措施;- 记录施工进度,为后续施工提供依据;- 保存施工资料,以备查验。
通过以上步骤,严格按照规范要求进行施工,即可完成ALC 墙板的安装。
工程名称大同富力城D区工程交底部位ALC板安装技术交底施工单位中天建设集团有限公司日期2017年8月16日交底内容:一、板材运输板材运到工地现场后凡有贯穿裂缝和碰伤、损伤严重的板材,工程中严禁使用,小于50mm的破损可以先在现场用专用修补砂浆修补,合格后方可上墙。
现场堆放底部不得直接着地,需加设垫块或垫木。
二、板材的安装安装前需准备登高板凳,墙板安装为竖向安装,它的连接配件采用U型卡、单向管卡。
内墙板安装时采用U型卡和单向管卡作为连接件。
安装专用连接件:板材就位后,按照弹好的墙体位置线安装U型卡或单向管卡,每块板板顶一只卡件用射钉与砼连接。
板缝处理:板材下端与楼面处缝隙用1:3水泥砂浆嵌填密实,板材上端与梁底缝隙用聚合物砂浆嵌填密实,上下端塞缝定位木楔应在砂浆结硬后取出,且填补同质砂浆。
板材与柱墙连接处用聚合物砂浆填充;板材之间凸起两侧挂满粘结砂浆,将板推挤凹槽挤浆至饱满度90%以上,缝隙宽度不大于5mm。
表面用专用修补砂浆补平;板材与板拼缝用专用修补砂浆并压入耐碱玻纤网格布补平。
墙板开槽宜沿墙板长度方向且在板内纵筋间的位置;开槽深度不得大于1/3板厚,槽宽不得大于30mm,正反面都需要开槽的隔墙,两槽相距≥50mm;开槽深度大于1/3板厚或沿板宽横向开槽宜用保护层加厚的墙板;隔墙板上的竖向管线宜设在竖板间拼缝位置。
竖向管线较集中部位全部用专用修补剂补平,并沿槽长外贴耐碱玻璃纤维网格布;墙板上开设风管等洞时,应约留10~20mm宽的间隙,空隙应用专用修补剂补平。
墙面处理:板材拼缝处粘贴100mm宽耐碱玻纤网格布;开管、线槽处粘贴不小于200mm宽耐碱玻纤网格布,且管、线槽每边不小于100mm;板墙转角处、与不同墙体连接处粘贴不小于200mm宽耐碱玻纤网格布。
修补:对长度不大于300,,宽度方向不大于三分之一板宽的破损处用专业修补剂进行修补处理。
三、板材安装的主要节点工程名称大同富力城D区工程交底部位ALC板安装技术交底施工单位中天建设集团有限公司日期2017年8月16日检修、消防箱或配电箱洞口加固:工程名称大同富力城D区工程交底部位ALC板安装技术交底施工单位中天建设集团有限公司日期2017年8月16日防盗门或防火门安装加固节点做法工程名称大同富力城D区工程交底部位ALC板安装技术交底施工单位中天建设集团有限公司日期2017年8月16日四、墙板质量检验表序号项目允许偏差(mm)检验方法1 立面垂直度 3 用2m垂直检测尺2 表面平整度3 用2m靠尺和塞尺检查3 阴阳角方正 3 用支角检测尺检查4 接缝高低差 2 用钢直尺和塞尺检查工程名称大同富力城D区工程交底部位ALC板安装技术交底施工单位中天建设集团有限公司日期2017年8月16日技术负责人:交底人:接交人:阅读使人充实,会谈使人敏捷,写作使人精确。
ALC墙板安全交底工程名称施工部位或层次施工现场交底项目ALC墙板安全交底交底日期交底内容:一、产品保护措施1、墙板水平运输过程中应堆放平稳。
2、精心编制施工进度计划,合理安排工序,避免倒工序施工。
加强成品的保护工作,在交叉施工阶段时,上下道工序的交接双方要派人实施现场监护,确保产品不受损坏。
3、对于下道工序施工时会对产品造成污染与损坏的,应做好铺垫、包扎等保护措施。
二、注意事项墙板施工人员在施工前应做好施工技术交底和安全措施交底。

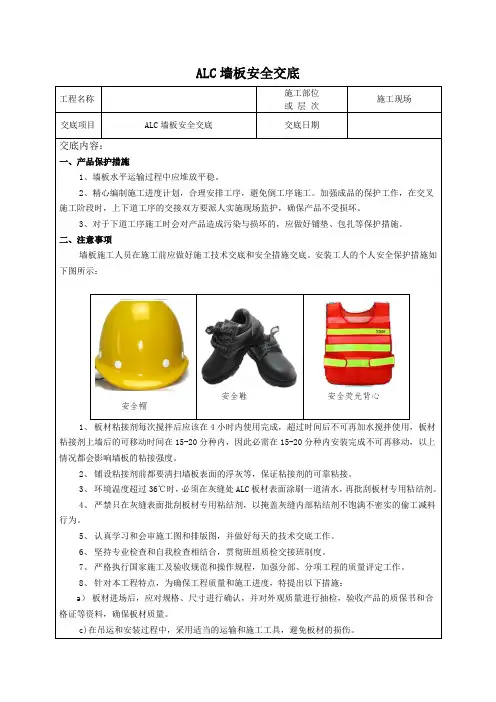

安装工人的个人安全保护措施如下图所示:安全帽安全鞋安全荧光背心1、板材粘接剂每次搅拌后应该在4小时内使用完成,超过时间后不可再加水搅拌使用,板材粘接剂上墙后的可移动时间在15-20分种内,因此必需在15-20分种内安装完成不可再移动,以上情况都会影响墙板的粘接强度。
2、铺设粘接剂前都要清扫墙板表面的浮灰等,保证粘接剂的可靠粘接。
3、环境温度超过36℃时,必须在灰缝处ALC板材表面涂刷一道清水,再批刮板材专用粘结剂。
4、严禁只在灰缝表面批刮板材专用粘结剂,以掩盖灰缝内部粘结剂不饱满不密实的偷工减料行为。
5、认真学习和会审施工图和排版图,并做好每天的技术交底工作。
6、坚持专业检查和自我检查相结合,贯彻班组质检交接班制度。
7、严格执行国家施工及验收规范和操作规程,加强分部、分项工程的质量评定工作。
8、针对本工程特点,为确保工程质量和施工进度,特提出以下措施:a)板材进场后,应对规格、尺寸进行确认,并对外观质量进行抽检,验收产品的质保书和合格证等资料,确保板材质量。
c)在吊运和安装过程中,采用适当的运输和施工工具,避免板材的损伤。
ALC墙板施工技术交底介绍本文档旨在详细介绍ALC墙板施工的技术要点和注意事项。
ALC墙板是一种轻质、环保的建筑材料,具有良好的隔热、隔音性能,广泛应用于住宅、商业和工业建筑领域。
施工步骤1. 准备工作准备工作- 清理施工区域,确保地面平整。
- 确定好墙板的安装位置和固定点。
- 检查材料的质量和数量。
2. 安装立柱安装立柱- 根据设计要求,将立柱锚固到地面上。
- 确保立柱垂直且位置准确。
3. 安装墙板安装墙板- 在立柱之间安装横向悬挂件。
- 将ALC墙板安装在横向悬挂件上,并用螺栓固定。
- 确保墙板之间的间隙均匀并且保持一定的垂直度。
4. 修剪墙板修剪墙板- 使用锯具或电动切割工具对需要修剪的墙板进行调整。
- 确保修剪后的墙板边缘平整。
5. 填缝处理填缝处理- 使用ALC墙板专用的填缝胶填补墙板之间的缝隙。
- 平整填缝处并确保表面光滑。
6. 表面处理表面处理- 如有需要,可以在墙板表面进行一些装饰性处理,如刷漆等。
- 注意装饰处理不应影响墙板的质量和稳定性。
7. 清理工作清理工作- 施工完成后,清理施工区域并将废弃物妥善处理。
安全注意事项- 所有施工人员应穿戴好安全帽、口罩和手套等个人防护装备。
- 操作工具时要注意安全,避免伤害自己和他人。
- 在施工过程中严禁吸烟或使用明火。
- 严禁跳越墙板或在其上行走。
以上就是ALC墙板施工技术交底的主要内容和要点。
在施工过程中,应严格按照相关规范和要求进行操作,确保施工质量和安全性。
对于具体的细节和特殊情况,请参考相关施工手册或咨询专业人士的意见。
⑩不准将工具及材料上下投掷,要用绳系牢后往下或往上吊送,以免打伤下方工作人员或击毁脚手架。
11 上下层同时进行工作时,中间必须搭设严密牢固的防护隔板、罩棚或其他隔离设施。
工作人员必须戴安全帽。
12 电梯井ALC板安装时,设计专用操作架,操作架上搭设木跳板,施工人员必须佩戴安全带。
(三)预防火灾安全技术措施①施工区域内禁止吸烟,禁止在材料堆放区动火作业,现场必须配备满足施工现场需求的灭火器。
②加强安全用电管理,要加强对临时线路、生产和作业现场用电设备设施的管理和检查,及时更换老化破损的用电设施和电源线路,并且配备专业电工持证上岗。
③施工临时用电要参照《施工现场临时用电安全技术规范》JGJ46-2005编制施工用电组织设计,有电气专业施工人员负责安装和管理,采用TN-S接领保护系统,三级配电,两级保护,用电设备实行一机、一箱、一闸、一漏配置。
④用电线路及电气设备的绝缘做到良好,布线整齐,设备的裸露带电部分加防护栅栏,并注明“危险禁止靠近”。
⑤电箱内的配线绝缘良好,排列整起,绑扎成束并固定在盘内。
导线和剥头压接应牢固。
盘面操作部位不让有带电体明露。
⑥气开关、刀闸开关时,应戴绝缘手套和使用绝缘工具。
⑦脚手架上架设电源线路时设木横担。
⑧不超过36V,潮湿场所、金属容器及管道内的行灯电压不得超过12V。
⑨6m及以上的技术井字架、脚手架、机具等设避雷针。
避雷针的接地电阻不大于10欧姆。
⑩开关箱装设漏电保护器。
11 电箱加锁有专人管理,并设计警告提示。
(四)预防机械伤害安全技术措施①临时搭建的构件应及时拆除,操作平台上的物件应做好固定;加强临边防护,禁止临边堆物;确保机械设备防护装置有效;在机械运转的危险部位张挂安全警示牌,提高警惕。
②保证作业与机械设备的安全距离;机械操作人员必须严格执行安全操作规程,佩戴个人防护用品。
③各种机械操作人员和车辆驾驶员,必须取得操作合格证,不准将机械设备交给无本机操作证的人员操作,对机械操作人员要建立档案专人管理。
ALC墙板:蒸压加气混凝土墙板的技术
交底
简介
本文档旨在对ALC墙板(蒸压加气混凝土墙板)的技术进行交底,介绍其特点、优势以及施工过程中需要注意的事项。
ALC墙板的特点和优势
- ALC墙板是一种由蒸压加气混凝土制成的建筑材料,具有轻质、保温、隔热、防火等特点。
- ALC墙板具有高度的强度和耐久性,能够承受一定的荷载和抗震能力。
- ALC墙板具有良好的隔音性能,能够有效减少声音的传递,提供舒适的室内环境。
- ALC墙板具有优异的防火性能,能够有效阻止火势蔓延,提高建筑的安全性。
- ALC墙板施工简便、快速,能够提高施工效率,节省时间和人力成本。
ALC墙板施工注意事项
在进行ALC墙板施工时,需要注意以下事项:
1. 施工前应对施工现场进行充分的准备,确保墙体基底平整、清洁,无障碍物存在。
2. 在安装ALC墙板之前,需要进行墙体布置和定位,确保墙板安装的准确性。
3. 使用适当的工具和设备进行ALC墙板的切割和加工,确保尺寸准确。
4. 在安装墙板时,要注意墙板之间的连接紧密,采取合适的连接方式,确保墙体整体稳固。
5. 在施工过程中,要注意墙板的防水处理,避免水分渗透导致墙板损坏。
6. 完成施工后,应对墙板进行检查和清理,确保质量合格,无明显瑕疵。
结论
ALC墙板作为一种优质的建筑材料,具有许多优势和特点,适用于各种建筑项目。
在施工过程中,遵循正确的操作步骤和注意事项,能够确保墙板施工质量,提高建筑的安全性和舒适性。
ALC隔音板安装技术交底
简介
本文档旨在向相关人员介绍ALC隔音板的安装技术交底。
ALC隔音板是一种具有很好隔音效果的建筑材料,广泛应用于建筑隔音工程中。
安装前准备
在安装ALC隔音板之前,需要完成以下准备工作:
1. 确定隔音板的安装位置和数量。
2. 准备好所需的安装工具和材料,包括锤子、螺丝刀、螺丝、钢筋等。
安装步骤
1. 清洁墙面:确保安装墙面干净、平整。
2. 定位隔音板:根据设计要求和实际情况,确定隔音板的安装位置。
3. 打孔:使用钻孔机在墙面上打孔,以便固定隔音板。
4. 安装隔音板:将隔音板插入打好的孔中,并用螺丝固定。
安装时需保持隔音板之间的缝隙在规定范围内。
5. 加固隔音板:在隔音板的四角处使用钢筋加固,以增加隔音
板的稳固性和耐久性。
6. 整体检查:完成隔音板的安装后,对安装质量进行检查,确
保隔音板没有松动或出现损坏。
7. 清理现场:清理安装现场,保持整洁。
安全注意事项
在进行ALC隔音板安装时,需要注意以下安全事项:
1. 佩戴好个人防护装备,如手套、工作帽和口罩。
2. 使用工具时要谨慎操作,避免人身伤害。
3. 注意材料的搬运和堆放,避免造成意外伤害。
结论
本文档介绍了ALC隔音板的安装技术交底,包括安装前准备、安装步骤和安全注意事项。
在进行ALC隔音板安装时,务必按照
规定的步骤进行操作,确保安装质量和人身安全。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
工程名称唐山市路南区城中村(檀庄区域)棚户区改造(一期)一标段交底部位ALC隔墙板安装工程编号日期2019.10.29大于1/3板厚或沿板宽横向开槽宜用保护层加厚的墙板;隔墙板上的竖向管线宜设在竖板间拼缝位置。
竖向管线较集中部位宜用C20砼现浇固定;管线敷设后应用1:3水泥砂浆填实,表面略低于墙板面2mm,再用专用修补材补平,并沿槽长外贴150mm宽耐碱玻璃纤维网格布或设置钢丝网增强;墙板上开设风管等洞时,应洞口周边增设U形扁钢,框与板间空隙应用专用修补材补平,风管不得固定在扁钢上,应约留10~20mm宽的间隙,用柔性材料填充。
3、节点及构造处理3.1门窗洞口的安装节点,一般参照本工程的节点详图要求用角钢、扁钢或其它型钢加固。
3.2电梯处连接角钢安装前,要将钢材表层氧化物及污物处理干净,然后均匀涂刷防锈油漆,待油漆完全风干后,才可开始安装。
3.3受风压等荷载的墙材板在安装完成后,为防止开裂需要对上下端间隙和竖缝进行衔接密封处理,首先用岩棉填塞间隙(两侧各低于墙板面20mm),外用聚胺脂胶补平或留凹口状。
4、各节点施工图隔墙板两侧板缝处理1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
工程名称唐山市路南区城中村(檀庄区域)棚户区改造(一期)一标段交底部位ALC隔墙板安装工程编号日期2019.10.29 内隔墙板顶部及侧边与其他墙柱梁板交接部位的两侧板缝处理1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
工程名称唐山市路南区城中村(檀庄区域)棚户区改造(一期)一标段交底部位ALC隔墙板安装工程编号日期2019.10.29ALC隔墙板门洞做法立面图四、质量保证措施1、质量标准1.1、主控项目1.1.1隔墙板材的品种、规格、性能、颜色应符合设计要求。
检验方法:观察;检查产品合格证书、进场验收记录和性能检测报告。
ALC墙板安装:技术交底与指南引言本文档旨在提供关于ALC墙板安装的技术交底与指南,以帮助施工人员正确、高效地进行施工。
ALC墙板是一种轻质、高强度的墙体材料,具有良好的保温、隔音和防火性能。
在进行ALC墙板安装时,需要按照一定的步骤和要求进行施工,以确保墙体的质量和稳定性。
材料准备在进行ALC墙板安装前,需要准备以下材料和工具:- ALC墙板- 墙板安装用的胶粘剂- 打螺丝机- 螺丝- 角砂器- 钢尺- 刮板- 塑料垫片安装步骤1. 准备墙体:清理墙体表面的灰尘和杂物,并确保墙体平整、干燥。
2. 测量和标记:使用钢尺和铅笔进行测量和标记,确定墙板的安装位置。
3. 胶粘剂施工:在墙体上均匀涂抹胶粘剂,注意避开门窗洞口和电器插座位置。
4. 安装墙板:将墙板按照标记的位置,轻轻推入胶粘剂中。
使用角砂器保持墙板的垂直和水平。
5. 固定墙板:使用打螺丝机和螺丝将墙板固定在墙体上,注意螺丝的深度和间距。
6. 排查缝隙:在墙板之间和墙板与墙体之间的缝隙处填充塑料垫片,以增加墙体的密封性和稳定性。
7. 擦拭和清理:使用刮板将墙板表面的多余胶粘剂擦拭干净,并清理施工现场。
安全注意事项在进行ALC墙板安装时,需要注意以下安全事项:- 佩戴适当的个人防护装备,如手套和口罩。
- 注意使用工具时的安全操作,避免意外伤害。
- 遵循施工现场的安全规定和要求,确保人员和设备的安全。
以上是关于ALC墙板安装的技术交底与指南,希望能对施工人员提供一定的帮助和指导。
在实际施工中,应根据具体情况和要求进行操作,确保安装质量和施工效率。
ALC墙板:技术交底-蒸压加气混凝土墙板1. 概述蒸压加气混凝土墙板(Autoclaved Lightweight Concrete Wall Panel,简称ALC墙板)是一种以水泥、砂、石灰为主要原料,加入适量的铝粉和气泡剂,经过混合、浇筑、养护、切割等工艺制成的轻质多孔建筑墙板。
本技术交底旨在对ALC墙板的施工工艺、质量控制、验收标准等进行详细说明,以确保工程质量和施工安全。
2. 材料要求2.1 水泥:应选用符合国家标准的普通硅酸盐水泥或矿渣硅酸盐水泥。
2.2 砂:应选用符合国家标准的细砂,粒径小于5mm。
2.3 石灰:应选用符合国家标准的生石灰。
2.4 铝粉:应选用符合国家标准的球磨铝粉。
2.5 气泡剂:应选用符合国家标准的气体发泡剂。
3. 施工工艺3.1 配料:按照设计配合比将水泥、砂、石灰、铝粉和气泡剂放入搅拌机进行充分搅拌,直至混合均匀。
3.2 浇筑:将搅拌均匀的料浆倒入预先设置好的模具中,采用平板振动器进行振动,以确保料浆充满模具。
3.3 养护:将浇筑好的墙板模具放入养护室进行养护,养护温度宜为20-25℃,湿度宜为60-80%。
养护时间为7天,龄期达到28天时,墙板强度达到设计要求。
3.4 切割:墙板养护达到设计强度后,根据设计尺寸进行切割。
切割时应采用专业切割设备,确保切割尺寸准确。
4. 质量控制4.1 材料检验:所有原材料应进行严格的质量检验,确保符合国家标准。
4.2 施工过程控制:施工过程中应严格遵循工艺流程,确保墙板质量。
4.3 强度检测:墙板养护龄期达到28天时,应进行强度检测,确保墙板强度达到设计要求。
4.4 外观检查:墙板表面应平整、光滑,无明显裂缝、蜂窝等缺陷。
5. 验收标准5.1 墙板强度:应符合国家相关标准规定。
5.2 尺寸偏差:墙板尺寸应满足设计要求,允许偏差应符合国家标准。
5.3 外观质量:墙板表面应平整、光滑,无明显裂缝、蜂窝等缺陷。
5.4 安装垂直度:墙板安装后,其垂直度应符合国家标准。
