土地整治监理规划(优秀范文5篇)第一篇:土地整治监理规划一、工程概况浏阳市龙伏镇达峰村等三个村土地综合整治项目主要建设项目包括:土地平整工程、灌溉与排水工程、田间道路工程、农田防护与生态环境保持工程及其他工程。
1.1项目范围项目区位于湖南省长沙辖区浏阳市龙伏镇,涉及到该镇的达峰村、黄桥村、石江村共三个行政村。
该项目属土地综合整治项目,项目建设规模为487.00公顷,新增耕地0.07公顷,新增耕地率为0.01%。
1.2项目建设规模和投资规模该土地综合整治项目工程预算总投资:1167.96万元,本项目申请长沙市财政土地整治专项资金1167.96万元。
1.3项目工期本项目规划建设工期为半年,从2011年10月至2012年3月。
1.4项目目标任务(1)土地平整工程:根据项目区地形及土壤特点,采用坡改梯计算公式对土方量计算。
推土机推土(40-50m)0.74万m3;田埂修筑0.06万m3;表土剥离与回填修筑0.28万m3;土地翻耕3.31 公顷。
(2)灌溉与排水工程:整修山塘6座,清淤面积22818平方米,护砌山塘343.25米,整修斗灌排渠Ⅰ6条,长3505.65m;整修斗灌排渠Ⅱ6条,长4489.68m;整修农灌排渠Ⅰ164条,长43785.52m;整修农灌排渠Ⅱ6条,长1815.83m;新修抬渠Ⅰ1条,长223.10m;新修农沟2条,长378.90m;整修原有沟Ⅰ3条,长3418.93m;整修原有沟Ⅱ3条,长1762.16m;闸242座;田间分水管108座;新修渡槽1座;泵站5座;跌水199座;管涵34座;桥涵2座。
(3)田间道路工程:新修二级田间道16条,长6130.16m;整修二级田间道7条,长4158.37;新修生产路9条,长2811.44m;整修生产路4条,长2529.17m;机耕桥2座;人行桥2座。
(4)农田防护与生态环境保持工程:拟在主要田间道过田块边设臵下田坡道。
为方便机械下田作业及防止压垮沟渠,设臵下田坡道。
*********土地整治项目监理规划广西恒基建设工程咨询有限公司年月编制人:审批人(总工程师):目录1工程项目基本概况1.1工程名称XXX市兴宾区城厢乡马上村等2个村土地整治项目。
1.2工程性质土地整理项目。
1.3工程地点兴宾区城厢乡马上村、泗贯村两个行政村。
1.4工程建设规模和内容地理位置:介于东经109°15′30.4″~109°17′59.7″、北纬23°42′17.7″~23°47′51.5″之间。
涉及范围:涉及马上村、泗贯村两个行政村。
项目类型:土地整治。
项目规模:1400.22公顷。
地形条件:丘陵。
气候条件:年平均降水量达1370.9mm。
土壤类型:红壤土和潴育水稻土。
田块格平整:格田内土方平整692268m3,表土剥离及回填404809m3,,田埂夯筑28519.80m3。
新增耕地措施:客土69671.55m3,清理石芽3483.56m3。
农田水利①斗渠:新建8798m,改建3422m。
浆砌砼预制块渠。
②农渠:新建20598m。
浆砌砼预制块渠。
③排灌渠:新建19532m。
浆砌块石渠。
④斗沟:新建2855m,改建2077m。
砌石沟。
⑤农沟:新建15859m。
砌石沟。
田间道路①田间主道:新建655m,改建7582m。
②田间次道:新建8851m,改建26468m。
③生产路:新建2277m,改建6141m。
其他工程①屯内道路:改建2637m。
②截水沟:新建2332m。
③标志牌:1座。
1.5计划工期建设工期:2011年5月到2012年3月,共11个月。
2工程项目主要目标2.1监理工作目标信守合同,业主满意。
2.2进度控制目标按工程各施工合同工期确保工程开、竣工时间和工程阶段性进度计划按时完成。
以“工程进度服从质量”的原则,根据实际情况适时调整施工进度,并采取相应措施,保证工程进度的控制目标。
2.3质量控制目标工程质量总体目标:达到国家施工验收合格标准,争创优良工程。
第一章工程概况项目名称:***县***乡***村土地整治项目项目业主:***县土地整理中心建设地址:***县***镇***村建设规模:项目区整理面积98.7482公顷。
主要工程内容:1、土地平整工程土地平整工程动土方43886立方米。
2、农田水利工程清淤沟渠0.37千米,共计动土方0.0891万方;新建农桥1座;埋设PVC125mm地下防渗管道7.816千米,阀门井18个,泄水井3个;扬水点10座,扬水点房10座;打机井3眼、建井房3座、安装潜水泵3台/套、并配套安装100KV A变压器2台/套、50KV A变压器1台/套、架设高压线路0.69千米、低压线路1.362千米;3、路、田、林网化建设砖面田间道2.44千米,新修生产路0.808千米,整修生产路1.804千米;布置农田防护林2440株。
第二章监理依据1、国家和地方现行的有关工程建设及建设监理的法律、政策、规范及标准;2、政策批准的建设计划、规划许可证及其它有关文件;3、监理合同及业主认可的其它监理工作文件;4、正式的设计文件、图纸、说明及设计变更;5、依法成立的与本工程有关的工程建设合同或协议。
第三章监理工作范围、目标第一节监理工作范围对土地平整工程、农田水利工程、田间道路工程、中心村聚居点工程施工阶段进行工程质量、进度、投资控制、安全生产监理、合同、信息管理及组织协调。
第二节监理工作目标监理工作总目标:我公司将以优质的服务使本工程建设达到合同约定的质量、进度、投资、安全目标,并尽力使业主在整个建设过程中感到满意、放心。
质量目标:工程质量达到《工程施工合同》所约定的质量标准,在工程预定的投资范围内及预期的工期内,实现最佳的质量效果。
进度目标:做好进度控制,实现7个月合同工期要求,确保项目在预定的期限内交付使用。
投资目标:按照《施工图设计》确定工程量和招标单位发出的工程量变更通知所明确的工程量,严格制订现场计量及技术经济签证制度,以不突破《施工合同》中所约定的工程价款总额为投资控制目标。
********土地整理项目监理规划*************监理公司土地整理项目监理部二OO九年八月目录一、工程概况 (2)二、监理范围、内容 (1)三、监理依据、机构、岗位职责及程序 (3)1、监理依据 (3)2、监理机构 (3)3、各级监理人员岗位职责 (4)4、质量监理程序 (4)四、工程质量要求 (5)1、土方工程 (5)2、田间道路及排水沟和生态林种植工程 (6)3、电力控制 (7)4、机井工程 (7)5、管道工程 (8)6、建筑材料的审查 (9)五、施工安全 (9)六、监理工作制度 (12)1、工地会议制度 (12)2、监理记录及档案管理办法 (14)1.工程概况:1.1建设单位:********区土地整理中心1.2工程名称:********区龙泉镇土地整理项目1.3工程地点:********区龙泉镇境内,涉及张串村、于串村、全林村、石岩村四个行政村。
1.4整理面积:473.81公顷1.5工程内容:土地平整、农田水利、道路工程、电力工程、其他工程1.6工程投资:约708.11万元1.7施工单位:张串村、于串村土地整理项目Ⅰ标段:河南龙达建筑有限公司Ⅱ标段:*****通途公路工程有限责任公司Ⅲ标段:*****恒瑞建筑有限责任公司全林村、石岩村土地整理项目Ⅰ标段:*****荣星建筑公司Ⅱ标段:*****中泰建筑有限责任公司Ⅲ标段:河南省中广建设集团有限公司1.8监理单位:**********监理公司1.9开工日期:2009年12月30日1.10计划竣工日期:2010年6月27日二、监理范围、内容根据本工程项目委托监理合同及有关法规,本公司主要进行本工程项目施工阶段的质量、进度、投资控制及信息管理,内容如下:1、质量管理1.1 制定质量监理程序。
1.2 确定本工程项目的质量标准和要求。
1.3 审核施工单位的施工组织组织设计及施工技术安全措施。
1.4 审核施工单位的资质及质量保证体系。
1.5 审核材料、成品、半成品及设备的质量。
可编辑修改精选全文完整版××省××县土地整理项目监理规划记录号:编制人:总监理工程师:××工程建设监理公司土地整理项目监理部二OO七年八月省县土地整理项目监理规划审批页目录一、工程概况 (3)二、项目目标 (6)三、监理范围 (7)四、各参建单位 (7)五、监理工作依据 (8)六、监理组织机构 (9)七、工期控制 (9)1.进度控制的工作内容 (9)2.进度控制的原则 (10)3.进度控制的方法 (10)4.进度控制的措施 (11)八、质量控制 (13)1.原材料质量控制 (13)2.质量事前控制 (17)3.质量事中控制 (20)4.质量事后控制 (22)九、造价控制 (24)1.造价控制的内容 (24)2.造价控制的原则 (24)3.造价控制的方法 (25)4.造价控制的措施 (26)十、安全控制 (27)十一、合同和信息管理 (30)十二、旁站监理措施 (31)十三、组织协调管理 (37)十四、监理人员职责和职业道德 (37)十五、监理工作制度 (40)××县土地整理项目监理规划一、工程项目概况1、地理位置项目区位于××省××县的平原区,分为六个片区。
Ⅰ片区位于;Ⅱ片位于;Ⅲ片位于;Ⅳ片位于。
2、项目工程施工内容2.1土地平整工程项目区地形较为复杂,高岗低洼处较多。
按规程要求,须提高平整标准。
即以300m×300m的标准田块为整理单元。
按照“田成方、林成行、路成框、渠相连”的要求,考虑当地机械化耕作的需要,规划对项目区土地分块进行土地平整,该项工程估算土方量为73.30万方。
其中Ⅰ片土方量为7.66万方,Ⅱ片土方量为11.07万方,Ⅲ片土方量为13.93万方,Ⅳ片土方量为7.62万方,V片土方量为14.06万方,Ⅵ片土方量为18.96万方。
耕作田块的长度按照耕作机械工作效率、田块平整度、灌溉均匀程度、灌排水畅通度及防止风害等要求,通过田块优化规划,确定耕作田块一般长为300米左右。

XX土地整治项目监理规划__ 土地整治项目监理规划 _ __ 高标准差不多农田建设 ___ 年度 _ _ 镇土地整治项目监理规划_ ___ 工程咨询_ ___ 项目监理部 _ 年年 _ 月目录录一、监理工作的指导思想 ...................................................... ................... 1 二、监理工作的要紧依据 ...................................................... ................... 1 三.工程项目要紧目标 ...................................................... ....................... 2 四.监理工作范畴、监理工作内容 ...................................................... ... 3 五.监理组织 ...................................................... ..................................... 12 六、监理项目组成人员和任务..................................................15 七. 施工监理工作程序、方法和制度 ....................................................20 八.监理人员守则和奖惩制度 ...................................................... ......... 25 九、工程质量操纵 ...................................................... ............................. 27 十、工程进度操纵 ...................................................... ............................. 32 十一、工程投资操纵 ...................................................... ......................... 36 十二、合同治理 ...................................................... ................................. 41 十三、信息治理 ...................................................... ................................. 42 十四、工程验收与移交 ...................................................... (43)一、监理工作的指导思想始终遵循“守法、诚信、公平、和谐”的准则在履行监理合同过程中认真贯彻”;监督、治理、公平、和谐、服务、廉洁”的工作方针按照“公平、独立、自主”的监理原则竭诚为发包人服务公平的爱护发包人和承包人的合法权益严格按监理程序和工程施工监理细则开展建设监理工作确保本工程建设总目标-质量目标、安全目标、投资目标顺利实现促使本工程建设全面达到优质、快速、造价低的目的。
某土地整理重点项目监理规划某土地整理重点项目监理规划一、项目概述某土地整理重点项目是由政府出资的一项重点建设项目,旨在对某土地进行整体规划和开发,提高土地利用率和经济效益,并改善当地群众生活水平。
本项目总建筑面积约为1500亩,包括工业园区、商业广场、住宅区和公共配套设施等。
二、监理机构及职责本项目监理机构由专业的工程监理公司承担,主要职责包括:审查批准施工图纸和工程质量检测计划,监督工程施工过程,审核工程质量验收报告,处理工程变更和索赔等事项,确保工程质量和进度得到保障。
监理公司应具备相应的企业资质和工程监理人员,依法合规进行监理工作。
三、监理规划(一)监理人员配备监理人员应根据项目的规模和复杂程度进行配备,包括总监理工程师、监理现场经理、工程技术员、监理工程师、结构监理师、施工安全员等,确保监理工作的全面、细致和有效。
(二)监理计划安排监理计划是监理工作的核心,应在施工前早期编制完成,具体内容包括监理工作的计划安排、工作任务、时间节点、监理阶段控制计划等,旨在全面掌握工程进度和质量。
(三)监理程序规范为保证监理程序的规范和监理工作的科学性,监理工作应遵循相关监理规范和标准,确保监理人员的工作经验和实践能力得到全面应用。
同时,建立和完善工程监理档案,通过监理现场实时拍照、录像等方式记录详细的监理过程,保证工程施工和监理工作的全过程留下客观证据。
(四)工程施工质量检测在工程施工的各个阶段,监理人员应积极参与质量检测工作,审核质量检测报告,及时发现、处理和解决工程质量问题。
同时,对现场相关人员进行技术指导和培训,及时处理工程变更、补偿和索赔等问题。
(五)安全文明施工监理工程施工中安全文明施工是非常重要的,监理工作应重点关注工程施工现场的安全管理和文明施工,采取各种措施确保工程施工平稳进行,做好现场卫生清洁和环境保护,避免环境污染和施工安全事故的发生。
四、监理工作的保障为保证监理工作的顺利进行,需要确保监理工作的条件和保障,具体包括以下几个方面:(一)监理单位应签订监理合同,并向政府支付相应的保函和保证金,确保监理工作得到充分保障。

永川区朱沱镇江永村土地开发整理项目B监理规划审批表永川区朱沱镇江永村土地开发整理项目B监理规划编制单位:重庆财汇工程管理有限公司编制时间:年月目录一、工程概况二、监理工作范围和内容三、项目工程主要目标四、工程建设组织五、监理工作依据六、现场监理组织七、监理方法和措施八、监理工作制度九、监理设施一、工程概况1、项目名称:永川区朱沱镇江永村土地开发整理项目B2、项目性质:本项目为市级补助,区级投资高标准基本农田的土地整理项目3、建设地点:永川区朱沱镇江永村大池湾社、江永村石甲林社、江永村文坪社、江永村中湾村。
4、自然条件与外部环境:1)地形、地貌项目所在地朱沱镇位于永川区南部,地处渝西方山丘陵区,属于重庆市高标准农田建设区中的丘陵宽谷区。
岩层为侏罗系中统沙溪庙组厚层泥岩,由于泥岩物理风化强烈,抗风化能力较低,岩层经过长期的风化剥蚀,形成连绵起伏的破碎山丘,山顶浑圆,山坡平缓,常呈现孤立的残丘和残岭,沟谷断面多呈“U”字型,沟底纵坡平缓.项目区总体地势为北端高南端低,起伏较小,丘体多呈馒头状。
海拔高度在209m~326m之间,海拔最低点位于项目区东部的白香弯社白湾沟处,海拔最高点位于项目区西部的工马子溪社磨子山处。
2)气候项目区属亚热带湿润季风气候区,气候温和,四季宜耕,降雨量分布不均,光、热、水分配同季.夏热冬暖春早,热量资源丰富;降水充沛,时空分布不均;秋多阴雨,冬多云雾,光能资源少;地域差异大,立体气候明显。
年平均气温18。
2℃,最高气温39℃,最低气温2℃,年平均日照时数为1298。
5小时,≥10℃的年总活动积温5246℃,平均无霜期317天,项目区多年年降水量约1042mm,月降水量变幅大,冬季降水量较少,在夏季最为集中。
全年相对湿度较大,多年平均为82%.3)土壤项目区土壤均以侏罗系中统沙溪庙组紫色砂页岩或泥岩发育的灰棕紫泥土为主,该土壤富含钙质,呈微碱性,发育的土壤类型为沙夹泥土。
水稻土有机质含量1。

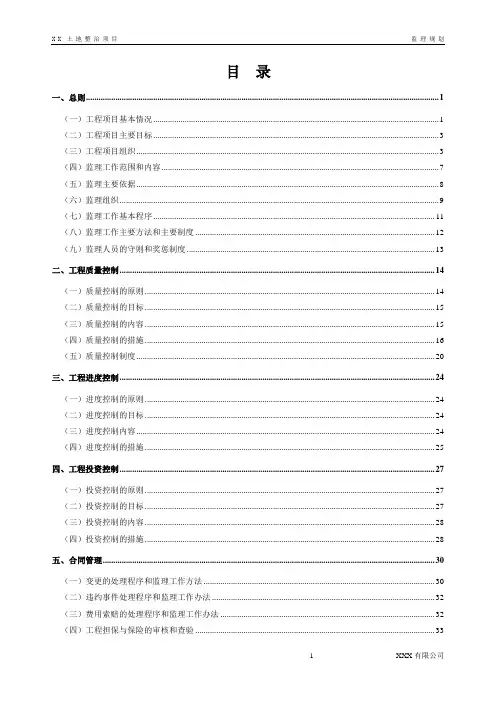

土地整理项目监理规划目录1.工程概况 (1)2.监理工作范围 (4)2.1控制目标 (4)2.2监理范围 (4)2.3监理工作内容 (5)2.3监理的依据 (6)3、项目监理机构的组织形式 (7)4.派遣的监理人员 (8)5监理岗位与职责 (11)5.1总监理工程师岗位职责 (11)5.2副监理工程师岗位职责 (12)5.3监理组长岗位职责 (12)5.4专业监理工程师岗位职责 (12)5.5土建专业监理工程师岗位职责 (13)5.6计量支付专业监理工程师岗位职责 (14)5.7监理员岗位职责 (15)5.8 监理的工作设备与设施 (16)6.监理工作制度及管理制度 (17)6.1设计文件、图纸审查制度 (18)6.2技术交底制度 (18)6.3材料、构件、设备检验及复验制度 (18)6.4隐蔽工程检查制度 (18)6.5工程质量检验制度 (19)6.6工程质量事故处理制度 (19)6.7监理日志和会议制度 (20)6.8监理报告制度 (20)6.9工程交工验收制度 (20)6.10 监理人员行为准则 (21)7.工程质量控制 (22)7.1 工程质量控制原则 (22)7.2工程质量控制的程序和措施 (24)7.2.1工程质量控制的程序 (24)7.2.2 工程质量控制的措施 (25)7.3工程质量控制的方法和主要内容 (32)7.3.1 工程质量控制的方法 (32)7.3.2 工程质量控制的主要内容 (32)8.工程进度控制 (33)8.1工程进度控制的目标 (33)8.2工程进度控制的原则 (33)8.3工程进度控制的程序 (33)进度控制流程图 (34)8.4工程进度控制的措施 (34)8.5工程进度控制的方法 (36)8.6工程进度控制的重点 (37)8.6.1施工进度 (37)9.工程投资控制 (37)9.1 投资控制的目标 (37)9.2工程投资控制的程序 (38)9.3 投资控制的基本措施 (38)9.4 本工程投资控制的关键措施 (39)9.4.1 把好工程计量关 (39)9.4.2严格支付签证 (40)9.4.3 严格控制设计变更 (40)9.4.4 优化设计方案 (41)10.合同管理 (42)10.1 合同管理的目标 (42)10.2 合同管理的主要内容 (42)10.2.1工期控制 (42)一般工程变更程序 (44)10.2.2质量控制 (46)10.2.3 投资控制 (47)10.2.4安全控制 (47)10.3 合同管理的措施 (47)10.3.1组织措施 (48)10.3.2 经济措施 (48)10.3.3 技术措施 (49)11.信息管理 (50)11.1信息来源 (50)11.2信息处理 (51)11.3信息管理手段 (52)12.组织协调 (52)13.安全控制和环境保护控制 (53)14.交工及缺陷责任期的监理 (55)14.1工程交工与交工证书 (55)14.2缺陷责任期的监理 (58)14.3缺陷责任终止书的签发 (59)15.竣工资料的编制 (60)16.建议 (61)1.工程概况1.1工程项目概况1.1.1项目实施地点:某镇六个行政村。

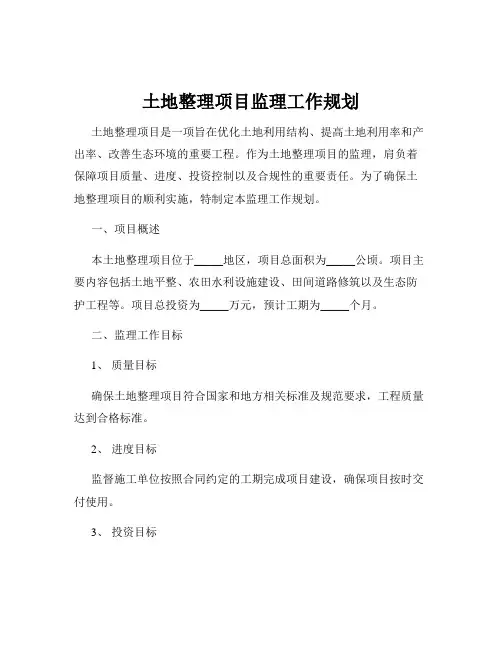

土地整理项目监理工作规划土地整理项目是一项旨在优化土地利用结构、提高土地利用率和产出率、改善生态环境的重要工程。
作为土地整理项目的监理,肩负着保障项目质量、进度、投资控制以及合规性的重要责任。
为了确保土地整理项目的顺利实施,特制定本监理工作规划。
一、项目概述本土地整理项目位于_____地区,项目总面积为_____公顷。
项目主要内容包括土地平整、农田水利设施建设、田间道路修筑以及生态防护工程等。
项目总投资为_____万元,预计工期为_____个月。
二、监理工作目标1、质量目标确保土地整理项目符合国家和地方相关标准及规范要求,工程质量达到合格标准。
2、进度目标监督施工单位按照合同约定的工期完成项目建设,确保项目按时交付使用。
3、投资目标严格控制项目投资,确保工程费用不超过预算,避免不必要的费用增加。
三、监理工作依据1、国家和地方有关土地整理的法律法规、政策文件。
2、项目的可行性研究报告、设计文件、施工图纸等。
3、项目施工合同、监理合同等相关合同文件。
4、国家和地方有关工程建设的技术标准、规范和规程。
四、监理组织机构及人员配置1、监理组织机构成立项目监理部,设总监理工程师 1 名,负责全面监理工作;专业监理工程师_____名,分别负责土地平整、农田水利、田间道路和生态防护等专业工程的监理;监理员_____名,协助专业监理工程师开展工作。
2、人员职责(1)总监理工程师负责项目监理部的全面工作,制定监理规划,审核监理细则,协调与业主、施工单位等各方的关系,审批工程进度款支付申请,签署监理文件等。
(2)专业监理工程师负责本专业工程的质量、进度、投资控制和安全管理,审查施工方案,检查工程质量,验收分项工程,处理本专业的工程变更等。
(3)监理员负责现场旁站监理,检查施工单位的施工情况,记录施工过程中的质量问题,协助专业监理工程师进行工程验收等。
五、监理工作内容及方法1、施工准备阶段监理(1)审查施工单位的资质和施工组织设计,确保施工单位具备相应的施工能力和技术方案。
土地整治项目监理
规划
1
XX高标准基本农田建设XX年度X镇土地整治项目
监理规划
XXX工程咨询有限公司
XXX项目监理部
资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。
X 年X 月
1
目录
一、监理工作的指导思想 ............................................ 错误!未定义书签。
二、监理工作的主要依据 ............................................ 错误!未定义书签。
三.工程项目主要目标.................................................. 错误!未定义书签。
四.监理工作范围、监理工作内容 ............................ 错误!未定义书签。
五.监理组织.................................................................. 错误!未定义书签。
六、监理项目组成人员和任务 (15)
七. 施工监理工作程序、方法和制度 .......................... 错误!未定义书签。
八.监理人员守则和奖惩制度 ..................................... 错误!未定义书签。
九、工程质量控制......................................................... 错误!未定义书签。
十、工程进度控制......................................................... 错误!未定义书签。
十一、工程投资控制..................................................... 错误!未定义书签。
十二、合同管理............................................................. 错误!未定义书签。
十三、信息管理............................................................. 错误!未定义书签。
十四、工程验收与移交................................................. 错误!未定义书签。
资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。
一、监理工作的指导思想
始终遵循”守法、诚信、公正、协调”的准则, 在履行监理合同过程中, 认真贯彻”监督、管理、公正、协调、服务、廉洁”的工作方针, 按照”公正、独立、自主”的监理原则, 竭诚为发包人服务, 公平的维护发包人和承包人的合法权益, 严格按监理程序和工程施工监理细则开展建设监理工作, 确保本工程建设总目标—质量目标、安全目标、投资目标顺利实现, 促使本工程建设全面达到优质、快速、造价低的目的。
二、监理工作的主要依据
1.国家和主管部门颁发的有关劳动保护、环境保护、生产安全等国家政策、法令、法规和规定, 水利行业工程建设有关技术标准及强制性条文。
2.工程建设监理有关规定、文件等。
3.发包人与监理单位签订的监理合同文件及承包人签订的施工承
1。
