土建工程总说明一、天津市建筑工程预算基价DBD29-101-2008(以下简称“本基价”)是根据国家标准《建设工程工程量清单计价规范》GB50500-2008规定要求,以《全国统一建筑工程基础定额》(土建工程)、《天津市建筑工程预算基价》(2004年)为基础,结合本市实际编制的。
二、本基价是编制设计概算、施工图预算、竣工结算、编审工程量清单和确定招标控制价的依据;是编制概算定额、估算指标的基础;是计算投标报价的参考;是核定投标报价与成本价对比的基础。
三、本基价适用于天津市行政区域内工业与民用的新建与扩建工程。
四、本基价是按照现行的施工及验收规范、质量评定标准、安全及技术操作规程制定的,是在合理工期内、正常条件下、采用常规的施工方法和施工工艺以及合理的施工组织和机械配置,完成单位合格产品所需要的人工、材料、机械台班及相应管理费用的消耗量标准,它反映了本市社会平均消耗量水平。
五、本基价中的工作内容仅说明了主要施工工序,次要工序虽未说明但基价中已考虑。
六、本基价中各子目的预算基价由人工费、材料费、机械费和企业管理费(以下简称“管理费”)组成。
七、本基价中人工费的说明和规定:1.本基价的人工消耗量是以现行《全国建筑安装工程统一劳动定额》和《全国统一建筑工程基础定额》(土建工程)为基础,并结合本市实际编制的,已考虑了各项目施工操作的基本用工、辅助用工、材料超运距用工及人工幅度差。
2.人工效率按八小时工作制计算。
3.人工单价按工种技术含量不同分为三类:一类工每工日59.20元;二类工每工日47.20元;三类工每工日37.70元。
4.人工单价中包括基本工资、工资性质补贴、职工福利费、生产工人的辅助工资和劳动保护费等。
5.人工费中包含其他人工费,内容包括:(1)工程定位、复测、点交、清理中的人工费。
(2)生产工具用具使用费。
6.工日消耗量带有括号者表示该工日不作为计算垂直运输的基数。
八、本基价中材料费的说明和规定:1.材料费包括主要材料、零星材料费、其他材料费等。

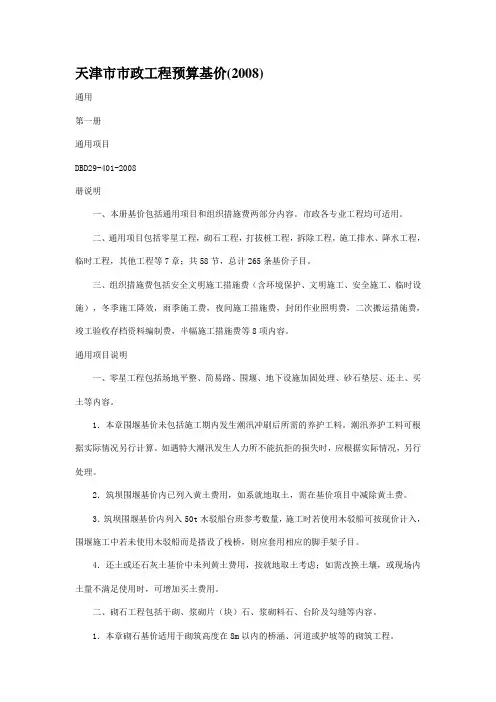

天津市市政工程预算基价(2008)通用第一册通用项目DBD29-401-2008册说明一、本册基价包括通用项目和组织措施费两部分内容。
市政各专业工程均可适用。
二、通用项目包括零星工程,砌石工程,打拔桩工程,拆除工程,施工排水、降水工程,临时工程,其他工程等7章;共58节,总计265条基价子目。
三、组织措施费包括安全文明施工措施费(含环境保护、文明施工、安全施工、临时设施),冬季施工降效,雨季施工费,夜间施工措施费,封闭作业照明费,二次搬运措施费,竣工验收存档资料编制费,半幅施工措施费等8项内容。
通用项目说明一、零星工程包括场地平整、简易路、围堰、地下设施加固处理、砂石垫层、还土、买土等内容。
1.本章围堰基价未包括施工期内发生潮汛冲刷后所需的养护工料。
潮汛养护工料可根据实际情况另行计算。
如遇特大潮汛发生人力所不能抗拒的损失时,应根据实际情况,另行处理。
2.筑坝围堰基价内已列入黄土费用,如系就地取土,需在基价项目中减除黄土费。
3.筑坝围堰基价内列入50t木驳船台班参考数量,施工时若使用木驳船可按现价计入,围堰施工中若未使用木驳船而是搭设了栈桥,则应套用相应的脚手架子目。
4.还土或还石灰土基价中未列黄土费用,按就地取土考虑;如需改换土壤,或现场内土量不满足使用时,可增加买土费用。
二、砌石工程包括干砌、浆砌片(块)石、浆砌料石、台阶及勾缝等内容。
1.本章砌石基价适用于砌筑高度在8m以内的桥涵、河道或护坡等的砌筑工程。
2.预算子目中调制砂浆,均按砂浆拌合机拌合;如采用人工拌制时,预算基价不予调整。
三、打拔桩工程包括打拔桩设备及混凝土搅拌站的安拆,打、拔桩(各种材质),接桩、送桩及搭拆桩基础支架平台的内容。
1.打、拔设备及混凝土搅拌站安拆费是指机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施的费用,轨道式打桩机的安拆费中已包括轨道的安拆费用。
2.土壤的类别在基价中均采用综合土质。
土建工程建筑面积计算规则一、单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算,并应符合下列规定:1.单层建筑物高度在2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2面积。
2.利用坡屋顶内空间时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1 /2面积;净高不足1.20m的部位不应计算面积。
二、单层建筑物内设有局部楼层者,局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
三、多层建筑物首层应按其外墙勒脚以上结构外围水平面积计算;二层及以上楼层应按其外墙结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
四、多层建筑坡屋顶内和场馆看台下,当设计加以利用时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2面积;当设计不利用或室内净高不足1.20m时不应计算面积。
五、地下室、半地下室(车间、商店、车站、车库、仓库等),包括相应的有永久性顶盖的出入口,应按其外墙上口(不包括采光井、外墙防潮层及其保护墙)外边线所围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
六、坡地的建筑物吊脚架空层、深基础架空层,设计加以利用并有围护结构的,层高在2.20m及以上的部位应计算全面积;层高不足2.20m的部位应计算1/2面积。
设计加以利用、无围护结构的建筑吊脚架空层,应按其利用部位水平面积的1/2计算;设计不利用的深基础架空层、坡地吊脚架空层、多层建筑坡屋顶内、场馆看台下的空间不应计算面积。
七、建筑物的门厅、大厅按一层计算建筑面积。
门厅、大厅内设有回廊时,应按其结构底板水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。

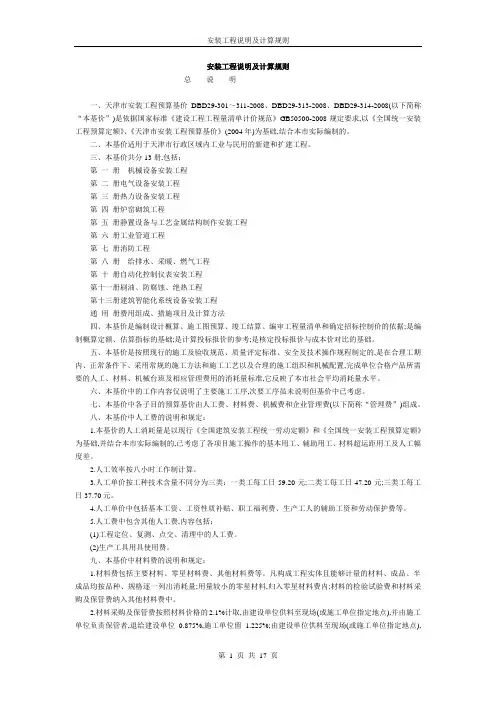

安装工程说明及计算规则总说明一、天津市安装工程预算基价DBD29-301~311-2008、DBD29-313-2008、DBD29-314-2008(以下简称“本基价”)是依据国家标准《建设工程工程量清单计价规范》GB50500-2008规定要求,以《全国统一安装工程预算定额》、《天津市安装工程预算基价》(2004年)为基础,结合本市实际编制的。
二、本基价适用于天津市行政区域内工业与民用的新建和扩建工程。
三、本基价共分13册,包括:第一册机械设备安装工程第二册电气设备安装工程第三册热力设备安装工程第四册炉窑砌筑工程第五册静置设备与工艺金属结构制作安装工程第六册工业管道工程第七册消防工程第八册给排水、采暖、燃气工程第十册自动化控制仪表安装工程第十一册刷油、防腐蚀、绝热工程第十三册建筑智能化系统设备安装工程通用册费用组成、措施项目及计算方法四、本基价是编制设计概算、施工图预算、竣工结算、编审工程量清单和确定招标控制价的依据;是编制概算定额、估算指标的基础;是计算投标报价的参考;是核定投标报价与成本价对比的基础。
五、本基价是按照现行的施工及验收规范、质量评定标准、安全及技术操作规程制定的,是在合理工期内、正常条件下、采用常规的施工方法和施工工艺以及合理的施工组织和机械配置,完成单位合格产品所需要的人工、材料、机械台班及相应管理费用的消耗量标准,它反映了本市社会平均消耗量水平。
六、本基价中的工作内容仅说明了主要施工工序,次要工序虽未说明但基价中已考虑。
七、本基价中各子目的预算基价由人工费、材料费、机械费和企业管理费(以下简称“管理费”)组成。
八、本基价中人工费的说明和规定:1.本基价的人工消耗量是以现行《全国建筑安装工程统一劳动定额》和《全国统一安装工程预算定额》为基础,并结合本市实际编制的,已考虑了各项目施工操作的基本用工、辅助用工、材料超运距用工及人工幅度差。
2.人工效率按八小时工作制计算。
3.人工单价按工种技术含量不同分为三类:一类工每工日59.20元;二类工每工日47.20元;三类工每工日37.70元。
天津市安装工程预算定额(2008)说明及计算规则汇总第一册机械设备安装工程说明一、本册包括切削设备安装,锻压设备安装,铸造设备安装,起重设备安装,起重机轨道安装,输送设备安装,风机安装,泵安装,压缩机安装,工业炉设备安装,煤气发生设备安装,其他机械及附属设备安装等共12章,1359条基价子目。
二、本册适用于新建、扩建及技术改造项目的机械设备安装工程。
三、本册以国家和有关工业部门发布的现行产品标准,设计规范,施工及验收技术规范,技术操作规程,质量评定标准和安全操作规程为依据。
四、本基价若用于旧设备安装时,旧设备的拆除费用按相应安装基价的50%计算。
五、本册各基价子目除各章说明中已说明的工作内容外,均包括下列工作内容:1.安装主要工序:施工准备、设备、材料及工、机具水平搬运,设备开箱、点件、外观检查、配合基础验收、铲麻面、划线、定位、起重机具装拆、清洗、吊装、组装、连接,安放垫铁及地脚螺栓、设备找正、调平、精平、焊接、固定、灌浆、单机试运转。
2.人字架、三角架、环链手拉葫芦、滑轮组、钢丝绳等起重机具及附件的领用、搬运、搭拆、退库等。
3.施工及验收规范中规定的调整、试验及无负荷试运转。
4.与设备本体联体的平台、梯子、栏杆、支架、屏盘、电机、安全罩以及设备本体第一个法兰以内的管道等安装。
六、本册各基价子目中不包括以下工作内容,发生时另行计算。
1.设备自设备仓库运至安装现场指定堆放地点的搬运工作。
2.因场地狭小,有障碍物(沟、坑)等所引起的设备、材料、机具等增加的二次搬运、装拆工作。
3.设备基础的铲磨、地脚螺栓孔的修整、预压以及在木砖地层上安装设备所需增加的费用。
4.设备构件、机件、零件、附件、管道及阀门、基础及基础盖板等的修理、修补、修改、加工、制作、焊接、煨弯、研磨、防震、防腐、保温、刷漆以及测量、透视、探伤、强度试验等工作。
5.特殊技术措施及大型临时设施以及大型设备安装所需的专用机具等费用。
6.设备本体无负荷试运转所用的水、电、气、油、燃料等。
天津市装饰装修工程预算基价(2008版)目录总说明 (1)第一章楼、地面工程 (3)说明 (3)工程量计算规则 (4)第二章墙、柱面工程 (5)说明 (5)工程量计算规则 (6)第三章天棚工程 (8)说明 (8)工程量计算规则 (9)第四章门窗工程 (10)说明 (10)工程量计算规则 (10)第五章油漆、涂料、裱糊工程 (11)说明 (11)工程量计算规则 (12)第六章其他工程 (14)说明 (14)工程量计算规则 (15)第七章脚手架措施费 (16)说明 (16)工程量计算规则 (16)第八章垂直运输费 (17)说明 (17)工程量计算规则 (18)第九章超高工程附加费 (18)说明 (18)计算规则 (18)第十章成品保护费 (18)说明 (18)工程量计算规则 (19)第十一章组织措施费 (19)说明 (19)计算规则 (20)附录一砂浆及特种混凝土配合比 (21)附录三材料价格 (21)附录四施工机械台班价格 (22)附录五间接费、利润和税金 (23)附录六工程价格计算程序 (25)天津市装饰装修工程预算基价总说明一、天津市装饰装修工程预算基价DBD29-201-2008(以下简称“本基价”)是根据国家标准《建设工程工程量清单计价规范》GB50500-2008规定要求,以《全国统一建筑工程基础定额》(土建工程)、《全国统一建筑装饰装修工程消耗量定额》、《天津市装饰装修工程预算基价》(2004年)为基础,结合本市实际编制的。
二、本基价是编制设计概算、施工图预算、竣工结算、编审工程量清单和确定招标控制价的依据;是编制概算定额、估算指标的基础;是计算投标报价的参考;是核定投标报价与成本价对比的基础。
三、本基价适用于天津市行政区域内工业与民用的新建与扩建工程。
四、本基价是按照现行的施工及验收规范、质量评定标准、安全及技术操作规程制定的,是在合理工期内、正常条件下、采用常规的施工方法和施工工艺以及合理的施工组织和机械配置,完成单位合格产品所需要的人工、材料、机械台班及相应管理费用的消耗量标准,它反映了本市社会平均消耗量水平。
