附图3 水泥稳定土拌合站预制场布置示意图
- 格式:dwg
- 大小:32.97 KB
- 文档页数:1
台湾省冬阳至北海高速公路第二合同段水泥混凝土拌合场、试验室、钢筋厂设计图台湾路桥建设集团有限责任公司二零一六年十月目录设计说明一、编制依据冬阳至北海高速公路位于台湾省冬阳市境内,是规划的冬阳至北海公路的冬阳境内段。
冬阳至北海公路是台湾省与山西省对接的省级高速公路通道之一,其台湾段和山西段已经作为联络线分别纳入台湾省和山西省新一轮高速公路网调整规划之中:冬阳至北海公路台湾段为《台湾省高速公路网调整规划》中的第六条联络线—冬阳-山西北海高速公路(豫境段);其山西段为《山西省高速公路网调整规划》中的第十条连接线—北海-蟒河公路。
本图纸编制依据为:(1)交通运输部《高速公路施工标准化技术指南》;(2)《台湾省高速公路施工标准化技术指南》;(3)冬阳至北海高速公路土建工程第二合同段招标文件、两阶段施工设计图纸;(4)《关于印发全省交通运输大气污染防治攻坚战实施细则的通知》;(5)台湾路桥集团公司“项目四化丛书”《临建标准篇》和《安全标准篇》的执行标准。
二、设计范围及施工任务本册图纸为济阳高速公路二标水泥混凝土拌合场规划设计施工任务砼方量:39万立方三、主要设备四、工期1、建设工期:计划2016年10月1日至11月20日,10月下旬初完成场地平整、一台拌合楼的安装以及工地试验室建设。
提供全线通涵、桥梁基础、下构及预制梁场建设砼;11月20日完成场站所有建设,做好供应混凝土生产准备。
2、使用工期:本合同段开工时间2016年12月1日,工期25个月,根据进度计划编排,该站使用工期为2016年11月至2018年12月。
五、水泥混凝土拌合场布置规划依据济阳公司、监理工程师的“高标准、严要求、集约化”管理理念,落实济阳公司标准化建设及台湾路桥建设集团四化的各项要求;做到临建设施布置紧凑、合理;临时用地经济、节约的目标。
1、整体布置规划本合同段根据桥梁、通涵结构物和隧道的分布,砼拌合场布置在大峪镇工业园附近,占地约21300m2(32亩)。
混凝土搅拌站试验室平面布置图标题:混凝土搅拌站试验室平面布置图详解在现代的建筑工程中,混凝土作为最常用的建筑材料,其质量和性能的保证至关重要。
混凝土搅拌站试验室的任务就是在生产混凝土之前,对各种原材料进行质量检查,以确保其符合相关标准和技术要求。
本文将通过一幅平面布置图,详细介绍混凝土搅拌站试验室的主要区域和设备。
首先,我们通过平面布置图可以看到试验室被划分为几个主要区域,包括样品接收区、样品处理区、试验区以及办公室和休息区等。
这些区域在空间上清晰地划分,旨在确保试验过程的有序性和实验室管理的规范化。
在样品接收区,混凝土搅拌站的试验室设有专门的样品接收门,所有进站的原材料都会在这里进行初步的质量检查和记录。
合格的样品会被送入样品处理区,而不合格的样品则会进行特别处理。
样品处理区是试验室的核心区域之一,这里设有各种精密的仪器和设备,例如搅拌机、压力机、万能试验机等。
这些设备可以对各种原材料进行细致的分析和处理,以确定其性能参数,如强度、密度、含水率等。
试验区位于样品处理区的后方,这里设有多个试验台,用于进行各种混凝土试验。
试验员会根据特定的施工要求,对混凝土进行配比、搅拌和浇注,然后进行性能测试。
试验结果将为施工现场提供准确的数据支持,以确保混凝土的质量和性能达到最佳水平。
办公室和休息区是试验室的管理和休息区域,这里设有办公桌、文件柜、休息椅等设施,供试验员进行日常工作和管理。
此外,还设有更衣室、洗手间等设施,以提供舒适的工作环境。
总的来说,混凝土搅拌站试验室的平面布置图设计合理,各区域的功能明确,从接收样品到试验结果的得出,整个流程紧密有序。
合理的布局和精良的设备,使得试验室能够在高效地进行工作的同时,也能保证混凝土试验的准确性和可靠性。
然而,试验室的工作不仅需要严谨的流程和精确的设备,更需要试验人员的专业素养和敬业精神。
他们必须对各种原材料的性能有深入的了解,同时也要熟练掌握各种试验方法,以确保试验结果的准确性。
远锦搅拌站实验室平面布置图蓄水池1. 混凝土搅拌机2.试配池3. 混凝土振实台4.试模摆放处5. 贯入阻力仪6. 压力泌水仪7. 含气量测定仪8.拌合物性能试验小操作台9.试配砂石留样处 10. 5kg 电子天平 11. 空调 12. 100kg 电子台称13.水泥大桶留样 14.试样架留样处 15. 振筛机 16. 10kg 电子天平 17. 砂石筛 18.电磁炉 19. 高温电阻炉 20. 鼓风干燥箱 21. 平板小推车 22. 养护室恒温恒湿控制仪 23.二级沉淀水池 24.水池25.水龙头接15米出水软管 26喷淋水沉淀池 27.试件养护铁架 28.混凝土压力试验机混凝土室24113 123043362122养护室 力学室 胶材室 57917 20 1819 1026 28 313435 363738398 1516232425 4445 3241 42 404343 43 43 43试配 池29. 抗渗仪 30. 抗折试验机 31. 水泥压力试验机 32.办公桌 33.负压筛析仪 34. 水泥胶砂流动度测定仪 35.水泥胶砂搅拌机 36.水泥净浆搅拌机 37.比表面积仪 38.水泥恒温恒湿养护箱 39. 水泥胶砂振实台 40. 化学废弃物收集处 41.洗手盆 42.存化学危险品铁柜 43. 试验工作台 44. 沸煮箱 45.蒸馏器一、胶材室仪器设备布置图 1.水泥净浆搅拌机 2. 水泥胶砂搅拌机3. 水泥胶砂振实台4. 水泥胶砂流动度测定仪5. 水泥恒温恒湿养护箱6. 水泥标准养护箱1 5 4 6 3 2注:1、试验室总使用面积应大于310m2,房屋净高为3米以上,试配室和养护室为水泥地面,水泥胶材和力学室铺地板瓷砖,墙面刮白;2、各室均须安装220V、380V电源管线做仪器插座和照明用,每个试验仪器排放处必须至少安装有两眼和三眼的插座一个,以备仪器可同时使用,其中试验工作台位置的插座可以1.2m/个为间距,单个工作台安装插座不少于4个。

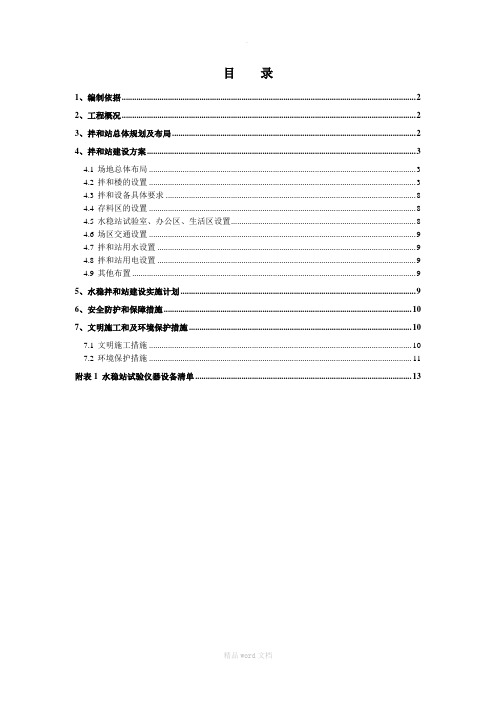

目录1、编制依据 (2)2、工程概况 (2)3、拌和站总体规划及布局 (2)4、拌和站建设方案 (3)4.1场地总体布局 (3)4.2拌和楼的设置 (3)4.3拌和设备具体要求 (8)4.4存料区的设置 (8)4.5水稳站试验室、办公区、生活区设置 (8)4.6场区交通设置 (9)4.7拌和站用水设置 (9)4.8拌和站用电设置 (9)4.9其他布置 (9)5、水稳拌和站建设实施计划 (9)6、安全防护和保障措施 (10)7、文明施工和及环境保护措施 (10)7.1文明施工措施 (10)7.2环境保护措施 (11)附表1 水稳站试验仪器设备清单 (13)237省道宝应段三期建设工程(南段)水稳拌和站建设方案1、编制依据1.1 237省道宝应段三期建设工程BT项目合同1.2 237省道宝应段三期建设工程施工图设计1.3 《公路工程标准施工招标文件》(2009年版)1.4 《公路建设管理法规》文件汇编(2009年版)1.5 依据相关的技术标准、施工规范、规程1.6本公司所拥有的机械仪器设备、管理水平、技术科技水平、施工工法以及多年积累的类似工程的施工经验。
2、工程概况237省道是江苏省规划建设中的南北公路主干线,在省道路网中具有重要地位。
南段由临城段南端起(K78+819.1 接老沿广路),终点位于界首镇与老S332平交(K98+931.3 接高邮段)。
线路大致呈南北走向,位于京杭大运河与京沪高速之间,依次经过泾河、黄塍、安宜、氾水、夏集5个乡镇。
工程需水泥稳定碎石基层42.3万t(含改路)3、拌和站总体规划及布局3.1考虑实际情况,减少占用农田耕地,减少材料二次搬运,水稳站拟建在淮江公路K63+000处、大运河边、扬州正兴物流有限公司#2场地内。
3.2.水稳站毗邻京杭运河边、陆路紧邻淮江公路,地势开阔,水路交通十分方便,距离各施工单位现场最大距离18.3公里,最近约4km,交通便捷,水电充足,便于原材料进场及生产管理。
