GB50303电气安装规范图文解析(精品)
- 格式:ppt
- 大小:2.80 MB
- 文档页数:18

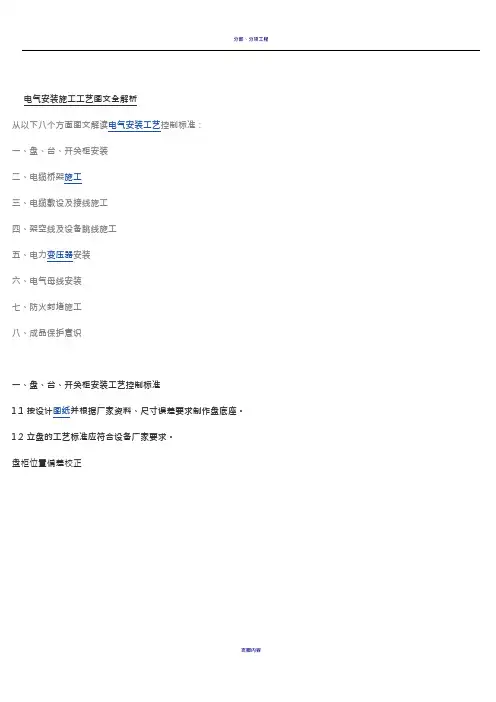

从以下八个方面图文解读电气安装工艺控制标准:一、盘、台、开关柜安装二、电缆桥架施工三、电缆敷设及接线施工四、架空线及设备跳线施工五、电力变压器安装六、电气母线安装七、防火封堵施工八、成品保护意识一、盘、台、开关柜安装工艺控制标准1.1按设计图纸并根据厂家资料、尺寸误差要求制作盘底座。
1.2立盘的工艺标准应符合设备厂家要求。
盘柜位置偏差校正盘柜基础与地面标高差一致1.2.1盘、台底座连接接地地网、盘、台接地采用接地箱单点接地。
盘柜接地1.2.2盘、台立好盘后,必须包好防止盘内进灰尘,运行中烧坏卡件。
主控电子柜电子设备配电柜6KV手车式开关柜汽水分析站人工取样盘二、电缆桥架施工工艺控制标准2.1根据设计院图纸、电缆敷设清册及现场情况确定电缆桥架的路径、位置、层数、规格。
电缆桥架安装工艺2.2支吊架一般直接焊在预埋件上,无预埋铁可用膨胀螺栓固定。
在钢结构上可直接焊接固定,安装好后应对焊接部位补刷油漆。
电缆支架应有明显接地且接地良好。
支吊架焊在预埋件支吊架用膨胀螺栓固定支吊架在钢结构直接焊接固定2.3电缆支托架固定螺栓穿向应统一、横平竖直,同一层的托臂在同一水平面,其高低差不超过±5mm。
电缆支架各层之间的距离三、电缆敷设及接线施工工艺控制标准3.1电缆预埋管埋设3.1.1采购国标镀锌钢管,压制弯头时采用专用液压弯管机,保证电缆预埋管弯管质量。
3.1.2在电缆沟道模板安装前完成电缆预埋管埋设施工,避免因电缆沟道凿孔埋管影响土建施工质量。
电缆预埋管埋设施工3.1.3电缆预埋管埋设除了按图施工,还应考虑设备接线的实际位置,使电缆预埋管埋设一次到位,避免因埋管位置偏差影响电缆引上线的美观。
整齐美观的电缆预埋管3.1.4电缆预埋管埋设高度应基本一致,垂直度偏差≤2mm;除了同一位置电缆预埋管要求成排布置外,同一行和列的电缆预埋管埋设也要求成排布置,整齐规范。
可以通过连通管或水平尺保证管口高度一致,采用拉线方法保证电缆预埋管行和列成排埋设。
(Ⅰ)防雷引下线(GB50303-2002)表25编号:WZCXJZ/QR060702□□(Ⅱ)变配电室接地干线(GB50303-2002)表25编号:WZCXJZ/QR060207□□变压器、箱式变电所安装检验批质量验收记录(GB50303-2002)表5 编号:WZCXJZ/QR060102/060201不间断电源安装检验批质量验收记录(GB50303-2002)表9 编号:WZCXJZ/QR060603槽板配线安装检验批质量验收记录(GB50303-2002)表16编号:WZCXJZ/QR060504柴油发电机组安装检验批质量验收记录(GB50303-2002) 表8 编号:WZCXJZ/QR060602(Ⅱ)低压成套柜(屏、台)(Ⅰ)高压开关柜(GB50303-2002) 表6 编号:WZCXJZ/QR060103/060202(Ⅲ)照明配电箱(盘)低压电动机、电加热器及电动执行机构检查接线检验批质量验收记录 (GB50303-2002) 表7 编号:WZCXJZ/QR060402低压电气动力设备试验和试运行检验批质量验收记录(GB50303-2002)表10 编号:WZCXJZ/QR060403电缆沟内和电缆竖井内电缆敷设检验批质量验收记录(GB50303-2002)表13编号:WZCXJZ/QR060204/060303电缆桥架安装和桥架内电缆敷设检验批质量验收记录(GB50303-2002)表12编号:WZCXJZ/QR060302/060404电缆头制作、接线和线路绝缘测试检验批质量验收记录(GB50303-2002)表18编号:WZCXJZ/QR060106/060205/060306/060407/060506/060607电线、电缆穿管和线槽敷线安装检验批质量验收记录(GB50303-2002) 表15编号:WZCXJZ/QR060105/060305/060406/060503/060606(Ⅱ)室外(GB50303-2002)表14编号:WZCXJZ/QR060104□□(Ⅰ)室内(GB50303-2002)表14 编号;WZCXJZ/QR060304/060405/060502/060605□□□钢索配线安装检验批质量验收记录(GB50303-2002)表17编号:WZCXJZ/QR060505架空线路及杆上电气设备安装检验批质量验收记录(GB50303-2002) 表4 编号:WZCXJZ/QR060101建筑电气子分部工程与分项工程相关表(GB50303-2002)表3注:本表有●符号者为该子分部工程所含的分项工程。

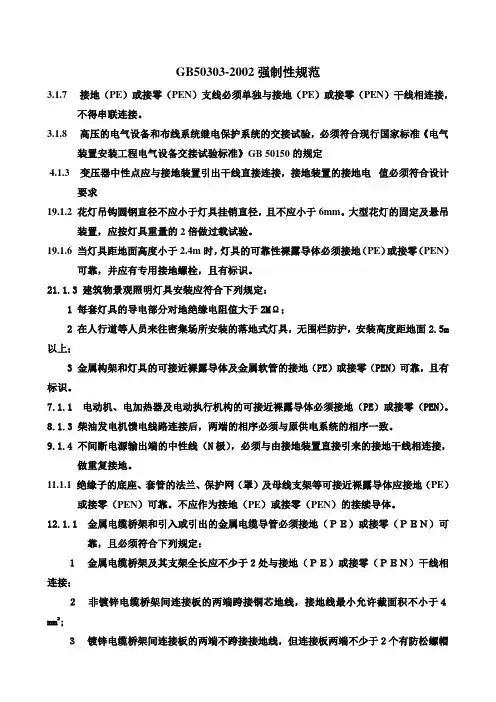

GB50303-2002强制性规范3.1.7 接地(PE)或接零(PEN)支线必须单独与接地(PE)或接零(PEN)干线相连接,不得串联连接。
3.1.8 高压的电气设备和布线系统继电保护系统的交接试验,必须符合现行国家标准《电气装置安装工程电气设备交接试验标准》GB 50150的规定4.1.3变压器中性点应与接地装置引出干线直接连接,接地装置的接地电值必须符合设计要求19.1.2 花灯吊钩圆钢直径不应小于灯具挂销直径,且不应小于6mm。
大型花灯的固定及悬吊装置,应按灯具重量的2倍做过载试验。
19.1.6 当灯具距地面高度小于2.4m时,灯具的可靠性裸露导体必须接地(PE)或接零(PEN)可靠,并应有专用接地螺栓,且有标识。
21.1.3 建筑物景观照明灯具安装应符合下列规定:1 每套灯具的导电部分对地绝缘电阻值大于2MΩ;2 在人行道等人员来往密集场所安装的落地式灯具,无围栏防护,安装高度距地面2.5m 以上;3 金属构架和灯具的可接近裸露导体及金属软管的接地(PE)或接零(PEN)可靠,且有标识。
7.1.1 电动机、电加热器及电动执行机构的可接近裸露导体必须接地(PE)或接零(PEN)。
8.1.3 柴油发电机馈电线路连接后,两端的相序必须与原供电系统的相序一致。
9.1.4 不间断电源输出端的中性线(N极),必须与由接地装置直接引来的接地干线相连接,做重复接地。
11.1.1 绝缘子的底座、套管的法兰、保护网(罩)及母线支架等可接近裸露导体应接地(PE)或接零(PEN)可靠。
不应作为接地(PE)或接零(PEN)的接续导体。
12.1.1 金属电缆桥架和引入或引出的金属电缆导管必须接地(PE)或接零(PEN)可靠,且必须符合下列规定:1金属电缆桥架及其支架全长应不少于2处与接地(PE)或接零(PEN)干线相连接;2非镀锌电缆桥架间连接板的两端跨接铜芯地线,接地线最小允许截面积不小于4mm2;3镀锌电缆桥架间连接板的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。
建筑电气工程施工质量验收规范Code of acceptance of construction quality of electrical installation in building目录1 总则 (4)2 术语 (4)3 基本规定 (5)3.1 一般规定 (5)3.2 主要设备、材料、成品和半成品进场验收 (5)3.3 工序交接确认 (7)4 架空线路及杆上电气设备安装 (10)4.1 主控项目 (10)5 变压器、箱式变电所安装 (11)5.1 主控项目 (11)5.2 一般项目 (11)6 成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装 (11)6.1 主控项目 (11)表6.1.2 保护导体的截面积 (12)6.2 一般项目 (12)表6.2.1 基础型钢安装允许偏差 (12)7 低压电动机、电加热器与电动执行机构检查接线 (13)7.1 主控项目 (13)7.2 一般项目 (13)8 柴油发动机组安装 (14)8.1 主控项目 (14)9 不间断电源安装 (14)9.1 主控项目 (14)9.2 一般项目 (14)10 低压电气动力设备试验和试运行 (15)10.1 主控项目 (15)10.2 一般项目 (15)11 裸母线、封闭母线、插接式母线安装 (15)11.1 主控项目 (15)11.2 一般项目 (16)12 电缆桥架安装和桥架内电缆敷设 (16)12.1 主控项目 (16)12.2 一般项目 (16)13 电缆沟内和电缆竖井内电缆敷设 (17)13.1 主控项目 (17)13.2 一般项目 (17)15 电线、电缆穿管和线槽敷线 (19)15.1 主控项目 (19)16 槽板配线 (20)16.1 主控项目 (20)16.2 一般项目 (20)17 钢索配线 (20)17.1 主控项目 (20)17.2 一般项目 (20)18 电缆头制作、接线和线路绝缘测试 (21)18.1 主控项目 (21)18.2 一般项目 (21)19 普通灯具安装 (21)19.1 主控项目 (21)19.2 一般项目 (22)20 专用灯具安装 (22)20.1. 主控项目 (22)20.2 一般项目 (23)21 建筑物景观照明灯、航空障碍标志灯和庭院灯安装 (24)21.1 主控项目 (24)21.2 一般项目 (25)22 开关、插座、风扇安装 (25)22.1 主控项目 (25)22.2 一般项目 (26)23 建筑物照明通电试运行 (26)23.1 主控项目 (26)24 接地装置安装 (27)24.1 主控项目 (27)24.2 一般项目 (27)25 避雷引下线和变配电室接地干线敷设 (27)25.1 主控项目 (27)25.2 一般项目 (28)26 接闪器安装 (28)26.1. 主控项目 (28)26.2 一般项目 (28)27 建筑物等电们联结 (28)27.1 主控项目 (28)27.2 一般项目 (29)28 分部(子分部)工程验收 (29)附录A 发电机交接试验 (30)附录B 低压电器交接试验 (31)附录C 母线螺栓搭接尺寸 (31)附录D 母线搭接螺栓的拧紧力矩 (32)附录E 室内裸母线最小安全净距 (32)1 总则1.0.1 为了加强建筑工程质量管理,统一建筑电气工程施工质量的验收,保证工程质量,制定本规范。
gb50303建筑电气验收规范

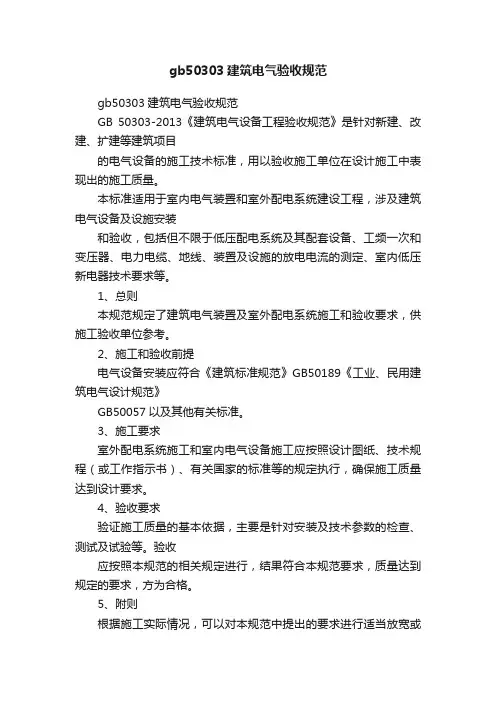

gb50303建筑电气验收规范
GB 50303-2013《建筑电气设备工程验收规范》是针对新建、改建、扩建等建筑项目
的电气设备的施工技术标准,用以验收施工单位在设计施工中表现出的施工质量。
本标准适用于室内电气装置和室外配电系统建设工程,涉及建筑电气设备及设施安装
和验收,包括但不限于低压配电系统及其配套设备、工频一次和变压器、电力电缆、地线、装置及设施的放电电流的测定、室内低压新电器技术要求等。
1、总则
本规范规定了建筑电气装置及室外配电系统施工和验收要求,供施工验收单位参考。
2、施工和验收前提
电气设备安装应符合《建筑标准规范》GB50189《工业、民用建筑电气设计规范》
GB50057以及其他有关标准。
3、施工要求
室外配电系统施工和室内电气设备施工应按照设计图纸、技术规程(或工作指示书)、有关国家的标准等的规定执行,确保施工质量达到设计要求。
4、验收要求
验证施工质量的基本依据,主要是针对安装及技术参数的检查、测试及试验等。
验收
应按照本规范的相关规定进行,结果符合本规范要求,质量达到规定的要求,方为合格。
5、附则
根据施工实际情况,可以对本规范中提出的要求进行适当放宽或
修改,但必须坚持确
保施工质量达到设计要求。
GB50303-2015《建筑电气工程施工质量验收规范》实战讲解课程目录第1节总则、术语、基本规定第2节变压器、箱式变电所安装第3节成套配电柜、控制柜(台、箱)和配电箱(盘)的安装第4节电动机、电加热器及电动执行机构检查接线第5节电气设备试验和试运行第6节母线槽安装第7节梯架、托盘和槽盒安装第8节导管敷设第9节电缆敷设第10节导管内穿线和槽盒内敷线第11节塑料护套线直敷布线第12节电缆头制作、导线连接及线路绝缘测第13节普通灯具安装第14节专用灯具安装第15节开关、插座、风扇安装第16节建筑物照明通电试运行第17节接地装置安装第18节变配电室及电气竖井内接地干线敷设第19节防雷引下线及接闪器安装第20节建筑物等电位联结扫码进入课程页面课程内容1、总则、术语、基本规定概述规范总则、常用电气术语、代号,概述规范的一般规定、主要设备的进场验收、工序交接确认。
2、变压器、箱式变电所安装(1)变压器验收的主控项目位置、中心点接地、基础等(2)变压器验收的一般项目润滑、绝缘件等3、成套配电柜、控制柜(台、箱)和配电箱(盘)的安装(1)成套配电柜控制柜安装的主控项目基础与保护导体的可靠连接、使用是否灵活可靠(2)成套配电柜控制柜安装的一般项目基础安装的允许偏差、箱盘配线4、电动机、电加热器及电动执行机构检查接线(1)电动机、电加热器主控项目不可外露执行机构与可导电部分可靠连接(2)电动机、电加热器一般项目安装牢固、抽芯检查5、电气设备试验和试运行(1)电气设备试验主控项目试验合格、交接试验合格(2)电气设备试验一般项目电压、电流正常6、母线槽安装(1)母线槽安装主控项目母线外露可导电部分与导体可靠连接(2)母线槽安装一般项目支架安装牢固、搭接符合要求7、梯架、托盘和槽盒安装(1)梯架、托盘和槽盒安装主控项目连接牢固可靠、防松螺帽齐全(2)梯架、托盘和槽盒安装一般项目补偿装置符合要求8、导管敷设(1)导管敷设主控项目导管的连接要求、导管的密闭封堵(2)导管敷设一般项目弯曲半径、支架等符合要求9、电缆敷设(1)电缆敷设主控项目支架与保护导体连接可靠、单芯电缆敷设要求(2)电缆敷设一般项目电缆支架敷设要求10、导管内穿线和槽盒内敷线(1)导管内穿线和槽盒内敷线主控项目导线的敷设要求(2)导管内穿线和槽盒内敷线一般项目导线保护盒保护管、电缆埋设标牌11、塑料护套线直敷布线(1)塑料护套线直敷布线主控项目墙、楼板易受机械损伤应采取保护措施(2)塑料护套线直敷布线一般项目导线弯曲的敷设要求12、电缆头制作、导线连接及线路绝缘测(1)电缆头制作、导线连接及线路绝缘测主控项目绝缘电阻测试、保护导体截面(2)电缆头制作、导线连接及线路绝缘测一般项目导线连接要求13、普通灯具安装(1)普通灯具安装主控项目灯具牢固、支架载荷要求(2)普通灯具安装一般项目导线与功率相匹配、外形要求14、专用灯具安装(1)专用灯具安装主控项目导线的可靠连接、应急灯具安装(2)专用灯具安装一般项目无影灯安装、霓虹灯安装15、开关、插座、风扇安装(1)开关、插座、风扇安装主控项目两孔、三孔插座接线顺序(2)开关、插座、风扇安装一般项目插座外观平齐、盒内整洁16、建筑物照明通电试运行建筑物照明通电试运行主控项目回路标识一致、检验批抽检17、接地装置安装(1)接地装置安装主控项目标识明确、接地装置规格符合要求(2)接地装置安装一般项目埋深符合要求18、变配电室及电气竖井内接地干线敷设(1)变配电室及电气竖井内接地干线敷设主控项目连接可靠(2)变配电室及电气竖井内接地干线敷设一般项目埋深符合要求螺栓搭接符合要求19、防雷引下线及接闪器安装(1)防雷引下线及接闪器安装主控项目连接可靠数量符合要求(2)变配电室及电气竖井内接地干线敷设一般项目补偿措施符合要求20、建筑物等电位联结(1)建筑物等电位联结主控项目连接的形式、方法、部位符合要求(2)建筑物等电位联结一般项目外界可导电部分连接符合要求。

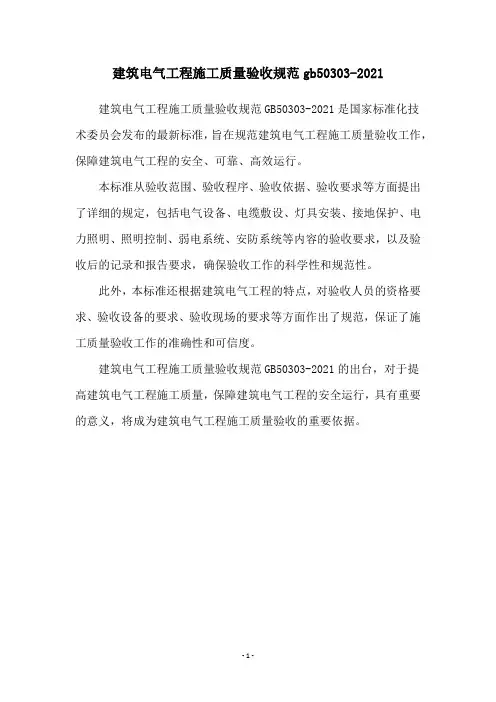

建筑电气工程施工质量验收规范gb50303-2021 建筑电气工程施工质量验收规范GB50303-2021是国家标准化技
术委员会发布的最新标准,旨在规范建筑电气工程施工质量验收工作,保障建筑电气工程的安全、可靠、高效运行。
本标准从验收范围、验收程序、验收依据、验收要求等方面提出了详细的规定,包括电气设备、电缆敷设、灯具安装、接地保护、电力照明、照明控制、弱电系统、安防系统等内容的验收要求,以及验收后的记录和报告要求,确保验收工作的科学性和规范性。
此外,本标准还根据建筑电气工程的特点,对验收人员的资格要求、验收设备的要求、验收现场的要求等方面作出了规范,保证了施工质量验收工作的准确性和可信度。
建筑电气工程施工质量验收规范GB50303-2021的出台,对于提
高建筑电气工程施工质量,保障建筑电气工程的安全运行,具有重要的意义,将成为建筑电气工程施工质量验收的重要依据。
- 1 -。

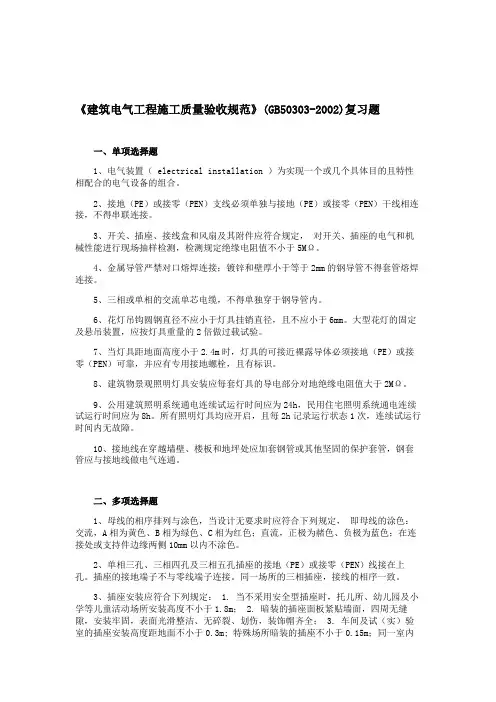

《建筑电气工程施工质量验收规范》(GB50303-2002)复习题一、单项选择题1、电气装置( electrical installation )为实现一个或几个具体目的且特性相配合的电气设备的组合。
2、接地(PE)或接零(PEN)支线必须单独与接地(PE)或接零(PEN)干线相连接,不得串联连接。
3、开关、插座、接线盒和风扇及其附件应符合规定,对开关、插座的电气和机械性能进行现场抽样检测,检测规定绝缘电阻值不小于5MΩ。
4、金属导管严禁对口熔焊连接;镀锌和壁厚小于等于2mm的钢导管不得套管熔焊连接。
5、三相或单相的交流单芯电缆,不得单独穿于钢导管内。
6、花灯吊钩圆钢直径不应小于灯具挂销直径,且不应小于6mm。
大型花灯的固定及悬吊装置,应按灯具重量的2倍做过载试验。
7、当灯具距地面高度小于2.4m时,灯具的可接近裸露导体必须接地(PE)或接零(PEN)可靠,并应有专用接地螺栓,且有标识。
8、建筑物景观照明灯具安装应每套灯具的导电部分对地绝缘电阻值大于2MΩ。
9、公用建筑照明系统通电连续试运行时间应为24h,民用住宅照明系统通电连续试运行时间应为8h。
所有照明灯具均应开启,且每2h记录运行状态1次,连续试运行时间内无故障。
10、接地线在穿越墙壁、楼板和地坪处应加套钢管或其他坚固的保护套管,钢套管应与接地线做电气连通。
二、多项选择题1、母线的相序排列与涂色,当设计无要求时应符合下列规定,即母线的涂色:交流,A相为黄色、B相为绿色、C相为红色;直流,正极为赭色、负极为蓝色;在连接处或支持件边缘两侧10mm以内不涂色。
2、单相三孔、三相四孔及三相五孔插座的接地(PE)或接零(PEN)线接在上孔。
插座的接地端子不与零线端子连接。
同一场所的三相插座,接线的相序一致。
3、插座安装应符合下列规定: 1. 当不采用安全型插座时,托儿所、幼儿园及小学等儿童活动场所安装高度不小于1.8m; 2. 暗装的插座面板紧贴墙面,四周无缝隙,安装牢固,表面光滑整洁、无碎裂、划伤,装饰帽齐全; 3. 车间及试(实)验室的插座安装高度距地面不小于0.3m; 特殊场所暗装的插座不小于0.15m;同一室内插座安装高度一致; 4. 地插座面板与地面齐平或紧贴地面,盖板固定牢固,密封良好。
