满堂脚手架和满堂支撑架搭设规定
- 格式:doc
- 大小:14.50 KB
- 文档页数:3
满堂脚手架搭设规范在建筑施工中,满堂脚手架的搭设是一项至关重要的工作。
它不仅关系到施工的安全,也影响着施工的效率和质量。
为了确保满堂脚手架的搭设符合要求,我们需要遵循一系列的规范和标准。
一、材料选择首先,对于满堂脚手架所使用的材料,必须严格把关。
钢管应选用符合国家标准的无缝钢管或焊接钢管,其外径、壁厚、材质等都应符合规定。
严禁使用有裂缝、变形、锈蚀严重的钢管。
扣件也同样重要,应采用可锻铸铁制作的扣件,其质量和性能要符合相关标准。
扣件在使用前,要进行详细的检查,有裂缝、变形或者螺栓出现滑丝的扣件严禁使用。
脚手板可以选择钢、木、竹材料制作,但其材质和规格也必须满足施工的要求。
比如,竹脚手板应采用由毛竹或楠竹制作的竹串片板、竹笆板。
二、基础处理满堂脚手架的基础必须坚实、平整。
如果是在地面上搭设,要先清除地面的杂物、浮土,并进行平整和夯实。
对于软土地基,还需要采取加固措施,如铺设垫板、浇筑混凝土基础等。
如果满堂脚手架搭设在楼板上,要对楼板的承载能力进行验算,确保其能够承受脚手架传递的荷载。
必要时,还需要在楼板下设置支撑,以分散荷载。
三、搭设要求1、立杆立杆的间距应根据施工荷载、脚手架的用途等因素确定,但最大间距不得超过规定值。
立杆要垂直于地面,其偏差不得超过规定的范围。
立杆的接长应采用对接扣件连接,相邻立杆的接头不应在同步内。
2、横杆横杆的设置要按照规定的步距进行,其与立杆的连接要牢固。
横杆的长度要根据脚手架的跨度合理选择,以确保脚手架的稳定性。
3、剪刀撑剪刀撑是保证满堂脚手架稳定性的重要措施。
剪刀撑应在满堂脚手架的外侧周边及内部纵、横向每隔一定间距设置,其角度应在 45°至60°之间。
剪刀撑的接长应采用搭接,搭接长度不应小于 1 米,并应采用不少于 2 个旋转扣件固定。
4、连墙件连墙件的设置可以将满堂脚手架与建筑物可靠连接,增强其稳定性。
连墙件的数量、位置和间距应根据建筑物的结构和施工要求确定。
满堂脚手架技术要求1满堂架必须扎在坚实地面上,严禁坐落在未经处理的地面上,当模板支架基础下有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须采取加固措施,要切实做好地面防排水措施。
2搭设满堂脚手架时,立杆要垂直,2m高度的垂直允许偏差为15mm,大横杆在每一面脚手架范围内的纵向高差不宜超过20mm。
3扣件拧紧力矩必须控制在40~65N·m,抽查数量不得少于10%,合格率不得小于95%,抽查记录真实、完整。
4立杆顶部自由端长度不得大于40cm,立杆顶部应设可调支托,其螺杆伸出钢管顶部不得大于200mm,螺杆外径与立柱钢管内径的间隙不得大于3mm,安装时应保证上下同心。
5每根立杆底部应设置垫板,垫板的厚度不得小于5cm。
6脚手架必须设置纵横向扫地杆。
纵向扫地杆应采用直角扣件固定在离底座上皮不大于200mm处的立杆上。
横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度时,必须将高处的纵向扫地杆向低处延长不少于两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
7立杆接长严禁搭接,必须采用对接扣件连接。
立杆上对接扣件应交错布置,相邻立杆的接头不应布置在同步内,且对接接头沿竖向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3。
8水平杆接长宜采用对接扣件连接,也可采用搭接。
对接、搭接应符合下列规定:(1)对平杆的对接扣件应交错布置:两根相临水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相临接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3。
(2)搭接长度不应小于1m,应等距离设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。
(3)当层高在8-20m时,在最顶步距两水平拉杆中间应加设一道水平拉杆。
9剪刀撑:满堂模板与架立柱,在外侧周圈应设由下至上的竖向连续式剪刀撑;中间在纵横向应每隔四排立杆设由下至上的竖向连续式剪刀撑,其宽度宜为4~6m,并在剪刀撑部位的顶部、扫地杆处设置水平剪刀撑。

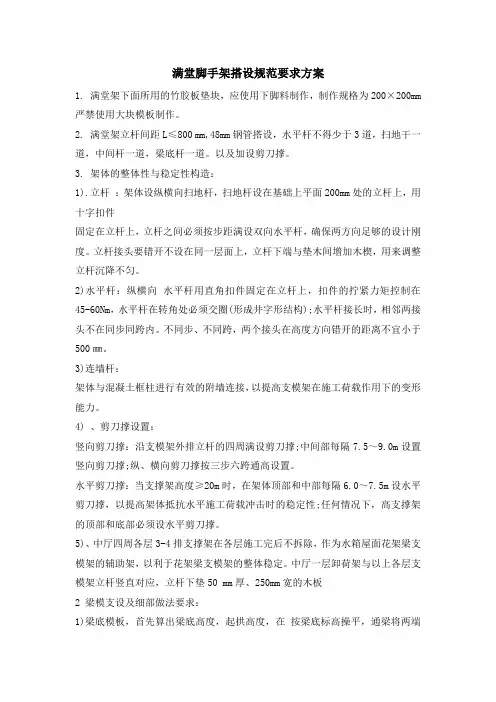

满堂脚手架搭设规范要求方案1. 满堂架下面所用的竹胶板垫块,应使用下脚料制作,制作规格为200×200mm 严禁使用大块模板制作。
2. 满堂架立杆间距L≤800 mm,48mm钢管搭设,水平杆不得少于3道,扫地干一道,中间杆一道,梁底杆一道。
以及加设剪刀撑。
3. 架体的整体性与稳定性构造:1).立杆:架体设纵横向扫地杆,扫地杆设在基础上平面200mm处的立杆上,用十字扣件固定在立杆上,立杆之间必须按步距满设双向水平杆,确保两方向足够的设计刚度。
立杆接头要错开不设在同一层面上,立杆下端与垫木间增加木楔,用来调整立杆沉降不匀。
2)水平杆:纵横向水平杆用直角扣件固定在立杆上,扣件的拧紧力矩控制在45-60Nm,水平杆在转角处必须交圈(形成井字形结构);水平杆接长时,相邻两接头不在同步同跨内。
不同步、不同跨,两个接头在高度方向错开的距离不宜小于500㎜。
3)连墙杆:架体与混凝土框柱进行有效的附墙连接,以提高支模架在施工荷载作用下的变形能力。
4) 、剪刀撑设置:竖向剪刀撑:沿支模架外排立杆的四周满设剪刀撑;中间部每隔7.5~9.0m设置竖向剪刀撑;纵、横向剪刀撑按三步六跨通高设置。
水平剪刀撑:当支撑架高度≥20m时,在架体顶部和中部每隔6.0~7.5m设水平剪刀撑,以提高架体抵抗水平施工荷载冲击时的稳定性;任何情况下,高支撑架的顶部和底部必须设水平剪刀撑。
5)、中厅四周各层3-4排支撑架在各层施工完后不拆除,作为水箱屋面花架梁支模架的辅助架,以利于花架梁支模架的整体稳定。
中厅一层卸荷架与以上各层支模架立杆竖直对应,立杆下垫50 mm厚、250mm宽的木板2 梁模支设及细部做法要求:1)梁底模板,首先算出梁底高度,起拱高度,在按梁底标高操平,通梁将两端水平固定,然后拉通线将中间水平杆固定,固定间距不不大于800mm,根据梁宽度放置预先加工好。
将梁底板放置在固定好的架子上,线绳拉直,在立绑板,绑板立在10cm的方木上,在粱榜上钉上方木,用钢管与水平杆将绑板锁死,上口在平板的水平钢管连接顶死,如果大于750mm的梁必须使用对拉杆,粱绑校正加固完后再铺设顶板。

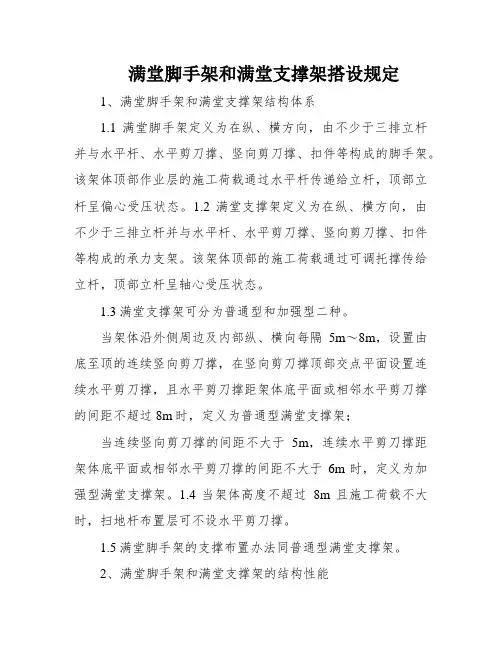

满堂脚手架和满堂支撑架搭设规定1、满堂脚手架和满堂支撑架结构体系1.1满堂脚手架定义为在纵、横方向,由不少于三排立杆并与水平杆、水平剪刀撑、竖向剪刀撑、扣件等构成的脚手架。
该架体顶部作业层的施工荷载通过水平杆传递给立杆,顶部立杆呈偏心受压状态。
1.2满堂支撑架定义为在纵、横方向,由不少于三排立杆并与水平杆、水平剪刀撑、竖向剪刀撑、扣件等构成的承力支架。
该架体顶部的施工荷载通过可调托撑传给立杆,顶部立杆呈轴心受压状态。
1.3满堂支撑架可分为普通型和加强型二种。
当架体沿外侧周边及内部纵、横向每隔5m~8m,设置由底至顶的连续竖向剪刀撑,在竖向剪刀撑顶部交点平面设置连续水平剪刀撑,且水平剪刀撑距架体底平面或相邻水平剪刀撑的间距不超过8m时,定义为普通型满堂支撑架;当连续竖向剪刀撑的间距不大于5m,连续水平剪刀撑距架体底平面或相邻水平剪刀撑的间距不大于6m时,定义为加强型满堂支撑架。
1.4当架体高度不超过8m且施工荷载不大时,扫地杆布置层可不设水平剪刀撑。
1.5满堂脚手架的支撑布置办法同普通型满堂支撑架。
2、满堂脚手架和满堂支撑架的结构性能2.1支撑体系设置完善的满堂脚手架或满堂支撑架,在极限荷载作用下的可能破坏形式为:2.1.1以程度剪刀撑设置层为反弯点的沿较弱偏向的架体大波整体失稳。
2.1.2架体较大步距间立杆段的局部弯曲失稳。
2.1.3满堂支撑架有可能发生顶步距立杆段的部分曲折失稳。
2.1.4通常情形下,架体的极限承载力由架体大波整体失稳时的承载力值确定。
当架体的步距过大时,其立杆段的不乱承载力可能低于整体失稳时的承载力。
当满堂支撑架的顶步距过大或顶步距以上立杆悬伸长度过大,其立杆段的不乱承载力可能低于整体失稳时的承载力。
2.1.5满堂支撑架的整体不乱整体失稳破坏时,满堂支撑架呈现出纵横立杆与纵横水平杆组成的空间框架,沿刚度较弱方向大波鼓曲现象;无剪刀撑的支架,支架达到临界荷载时,整架大波鼓曲。
有剪刀撑的支架,支架达到临界荷载时,以上下竖向剪刀撑交点(或剪刀撑与水平杆有较多交点)水平面为分界面,上部大波鼓曲(图8),下部变形小于上部变形。
满堂脚手架(脚手架)搭设规一、地面现场清理,确保脚手架搭设围无障碍物,场地无积水,脚手架平台已具备作业条件。
二、材料1、采用外径48毫米、壁厚3.5毫米的钢管,其材质应符合GB 700-793号钢的技术条件。
2、钢管、扣件等材料进场必须有准用证、许可证、企业营业执照、产品合格证及相应检验报告等。
发现有脆裂、变形、滑丝等现象者禁止使用。
3、钢管、扣件、螺栓等零配件,必须规格统一,材质优良,并应有出厂证明书。
三、施工人员设专业质量检查员负责脚手架搭设的具体操作和安全管理材料由材料员负责购买,架子工均经过上岗培训获得上岗操作证书,持证上岗。
四、交底对脚手架搭设施工人员在上岗前进行施工交底,并作安全教育培训,对相关操作人员必须持证上岗。
一满堂脚手架搭设一、钢管扣件满堂脚手架的搭设工艺流程测量放线→竖立管并同时安装扫地杆→搭设水平杆→搭设剪刀撑→铺脚手板→搭挡脚板和栏杆二、扣件式钢管脚手架的构造要求和及全技术条件1、横杆的允许挠度不大于杆长的1/150;2、立杆的垂直偏差不大于立杆全长的l/200;3、脚手架搭设标准:横平竖直,连接牢固,底脚着实,支撑挺直,通畅平坦,安全设施齐全、牢固。
4、脚手架主要受力杆件,如立杆、横杆和剪力撑等,在同筑立面必须使用同一材质的材料。
5、脚手架的搭设顺序为:(1)现场材料料及整理,立杆→横杆→剪刀撑→竹笆板→满铺E1级木工板→栏杆。
(2)每根立杆铺设时应准确的放在定位线上。
(3)立杆搭设应满足下列要求a.立杆各向间距按照计算结果确定,并实施。
b.立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
对接、搭接应符合下列规定:✧立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步,同步隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3。
✧搭接长度不能小于1m,须采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不能小于100mm。
6.9 满堂支撑架满堂支撑架构造要求规范根据JGJ 130-2011136.9.1 满堂支撑架步距与立杆间距不宜超过本规范附录C表C-2~表C-5规定的上限值,立杆伸出顶层水平杆中心线至支撑点的长度a不应超过0.5m。
满堂支撑架搭设高度不宜超过30m。
2 立杆间距两级之间,纵向间距与横向间距不同时,计算长度系数按较大间距对应的计算长度系数取值。
立杆间距两级之间值,计算长度系数取两级对应的较大μ值,要求高宽比相同。
3 立杆间距0.9m×0.6m计算长度系数,同立杆间距0.75m×0.75m计算长度系数,高宽比不变,最小宽度1.2m。
4 高宽比超过表中规定时,应按本规范6.9.7条执行。
6.9.2 6. 8. 3满堂支撑架立杆的构造应符合:每根立杆底部应设置底座或垫板。
6.3.1满堂支撑架必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
6.3.2满堂支撑架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm(图6.3.3)。
6.3.3图6.3.3 纵、横向扫地杆构造1―横向扫地杆;2―纵向扫地杆立杆接长接头必须采用对接扣件连接。
立杆对接扣件布置应符合:当立杆采用对接接长时,立杆的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3。
6.3.6第1款水平杆的连接应符合:6.2.1第2款1)两根相邻纵向水平杆的接头不应设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不应大于纵距的1/3(图6.2.1-1);2)搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm;水平杆长度不宜小于3跨。
满堂红脚手架搭设要求一、工程概况1、根据本工程的设计特点和现场条件,外脚手架采用ф48钢管双排脚手架,立杆纵距1.5m,横距1.05m,内立杆距离建筑物外立面0.30m,立杆步距为1.8m ;四层屋面上立杆间距为1.5m×1.5m,在距屋面200mm处及以上每隔1.8m将所有的钢管用ф48钢管联成一整体,并采用剪刀撑加固,并利用6m斜杆将该处架子与原外架及原建筑的连墙件相连,按满堂架形式保证其整体性。
2、大横杆位于立杆内侧,其长度不小于3跨,外架内侧的大横杆的竖向间距为1.8m,外侧的大横杆的竖向间距为0.9m,即在外立杆内侧每步的中间高度处另加一根大横杆,以作防护栏杆。
3、小横杆间距1.5m,紧靠在大横杆之下,靠墙一侧外伸长度不应大于500。
4、立杆与大横杆的连接:立杆除顶层顶步可采用搭接,且搭接长度不小于1米、采用不少于2个旋转扣件、扣件端部距连接杆端不小于100外,其余均应采用对接扣件连接,接头应错开不在同步内,错开的距离不小于500,各接头中心至主节点的距离不宜大于600。
5、大横杆的连接宜对接扣件连接,也可采用搭接,接头应错开在不同步、不同跨内,错开的距离不小于500,各接头中心至主节点的距离不宜大于500,搭接长度不小于1米,应等间距采用3个旋转扣件予以固定,扣件端部距连接杆端不小于100。
6、落地式脚手架底部设槽钢。
立杆底部应设纵横向扫地杆,纵向扫地杆离地不大于200,纵向扫地杆紧贴在横向扫地杆之下。
7、剪刀撑设置:纵向剪刀撑应在外立面连续设置,每道剪刀撑宽度不小于4跨、不大于6跨,且与地面成45°~60°角,每个交叉点均应用旋转扣件将剪刀撑斜杆与立杆或小横杆伸出端固定,接头中心至主节点的距离不宜大于150,剪刀撑斜杆的接长宜采用搭接连接,接头要求与立杆搭接接头要求相同,转角处和中间每6跨设一道横向剪刀撑,由底至顶在同一件间呈“之”字型连续布置,斜杆采用不少于2个旋转扣件固定在与之相交的小横杆的伸出端,各接头中心至主节点的距离不宜大于150。
满堂脚手架构造规范要求1.满堂脚手架1.1 常用敞开式满堂脚手架结构的设计尺寸,可按表1。
1采用表1.1 常用敞开式满堂脚手架结构的设计尺寸1.最少跨数应符合规范附录C表C-1的规定2脚手板自重标准值取0。
35kN/㎡3 地面粗糙度为B类,基本风压4立杆间距不小于1。
2m×1。
2m,施工荷载标准值不小于3kN/㎡时,立杆上应增设防滑扣件,防滑扣件应安装牢固,且顶紧立杆与水平杆连接的扣件.1.2 满堂脚手架搭设高度不宜超高36m;满堂脚手架施工层不得超过1层。
1。
3 满堂脚手架立杆的构造应符合规范6。
3.1条———第6。
3。
3条的规定;立杆接长接头必须采用对接扣件链接。
立杆对接扣件布置应符合规范第6.3.6条第1款的规定.水平杆的连接应符合规范第6。
2.1条第2款的有关规定,水平杆长度不宜小于3跨.1.4 满堂脚手架应在架体外侧四周及内部纵、横像每6m至8m由底至顶设置连续竖向剪刀撑。
当架体塔设高度在8m以下时,应在架顶部设置连续水平剪刀撑;当架体塔设高度在8m及以上时,应在架体底部、顶部及竖向间隔不超过8m分别设置连续水平剪刀撑。
水平剪刀撑宜在竖向剪刀撑斜杆相交平面设置。
剪刀撑宽度应为6—8m.1.5 剪刀撑应用旋转扣件固定在与之相交的水平杆或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。
1。
6 满堂脚手架的高宽比不宜大于3,当高度比大于2时,应在架体的外侧四周和内部水平间隔6m-9m、竖向间隔4-6m设置连墙件与建筑结构拉结,当无法设置连墙件时,应采取设置钢丝绳张拉固定等措施。
1。
7 最少跨数为2、3跨的满堂脚手架,宜按规范第6.4节的规定设置连墙件.6。
4 连墙件6。
4。
1 脚手架连墙件设置的位置、数量应按专项施工方案确定。
6.4.2 脚手架连墙件数量的设置除应满足本规范的计算要求外,还应符合表6。
4.2的规定。
6。
4。
3 连墙件的布置应符合下列规定:1 应靠近主节点设置,偏离主节点的距离不应大于300mm;2 应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其他可靠措施固定;3 应优先采用菱形布置,或采用方形、矩形布置.6.4。

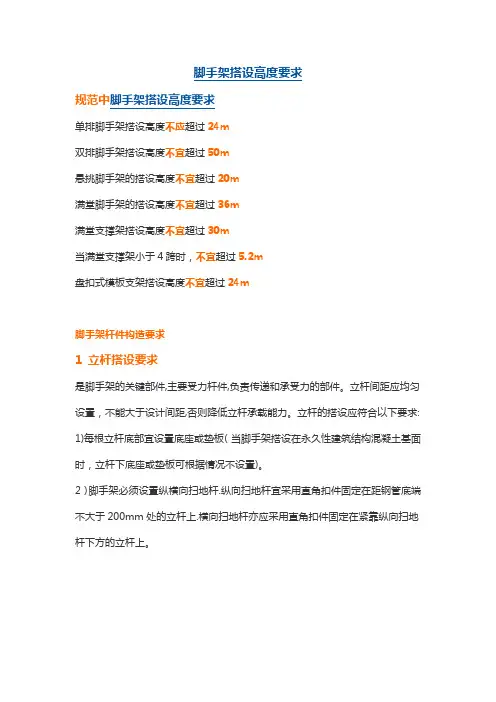

规范中脚手架搭设高度要求单排脚手架搭设高度不应超过24m双排脚手架搭设高度不宜超过50m悬挑脚手架的搭设高度不宜超过20m满堂脚手架的搭设高度不宜超过36m满堂支撑架搭设高度不宜超过30m当满堂支撑架小于4跨时,不宜超过5.2m盘扣式模板支架搭设高度不宜超过24m脚手架杆件构造要求1 立杆搭设要求是脚手架的关键部件,主要受力杆件,负责传递和承受力的部件。
立杆间距应均匀设置,不能大于设计间距,否则降低立杆承载能力。
立杆的搭设应符合以下要求: 1)每根立杆底部宜设置底座或垫板(当脚手架搭设在永久性建筑结构混凝土基面时,立杆下底座或垫板可根据情况不设置)。
2)脚手架必须设置纵横向扫地杆.纵向扫地杆宜采用直角扣件固定在距钢管底端不大于200mm处的立杆上.横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
3)立杆必须用连墙件与建筑物可靠连接。
4)当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于lm。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm,脚手架底层步距不应大于2m。
5)立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
对接可提高承载能力,一个对接接头的承载能力比搭接的承载能力大2。
14 倍.因此在竖立杆时,要注意杆件的长短搭配使用.顶层顶步立杆指顶层栏杆立杆6)立杆上部应始终高出操作层1。
5m,并进行安全防护。
立杆顶端宜高出女儿墙上皮lm,高出檐口上皮1。
5m。
7)脚手架立杆接长、对接应满足以下要求:①立杆上的对接扣件应交错布置;两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3.②搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。
2 纵向水平杆搭设要求1)纵向水平杆步距不大于1。
满堂脚手架搭设规范满堂脚手架是一种常见的施工工具,用于支撑工人进行高空作业。
为了保障工人的安全和施工质量,满堂脚手架的搭设必须按照规范进行。
下面是满堂脚手架搭设规范的主要内容:一、施工前准备1. 满堂脚手架搭设前,必须对施工现场进行仔细检查,确保施工区域平整、无垃圾、无杂物。
2. 满堂脚手架的搭设必须由经过培训并具有相应证书的工人进行,施工前应进行安全技术交底,确保工人了解搭设过程中的安全注意事项。
3. 在搭设满堂脚手架前,必须制定详细的施工方案,并参考设计图纸进行布局。
二、搭设过程中的要求1. 满堂脚手架搭设过程中,必须使用标准规格的钢管和连接件,材料强度应符合国家标准。
2. 在搭设起始和结束两端必须加设水平杆和腹杆作为固定支撑,确保整个脚手架的稳固和牢固。
3. 满堂脚手架的高度应根据实际需要进行调整,但不得超过规定的安全高度。
4. 各种杆件必须完整齐全,并且牢固连接起来,不能有露头、裂纹或者松动现象。
5. 满堂脚手架的水平杆应平行于建筑物的地面,且不得有明显的跳跃现象。
三、使用过程中的安全措施1. 满堂脚手架使用期间,必须定期进行检查和维护,确保其稳定性和安全性。
2. 在满堂脚手架搭设过程中,工人必须佩戴相关的个人防护用品,包括安全帽、安全带等。
3. 工人必须正确使用满堂脚手架,严禁在上面跳跃、奔跑或者进行其他危险行为。
4. 搭设满堂脚手架的工人必须熟悉相关的安全操作规程,并加强自身安全意识,严禁违章操作。
5. 如果发现满堂脚手架存在安全隐患或者设备损坏,必须立即停止使用,并进行修复或更换。
综上所述,满堂脚手架的搭设规范对于保障工人安全和施工质量至关重要。
施工单位和工人必须严格按照规范操作,不能有任何马虎或忽视安全的行为。
只有做到标准、规范的搭设,才能确保施工的顺利进行和工人的安全。

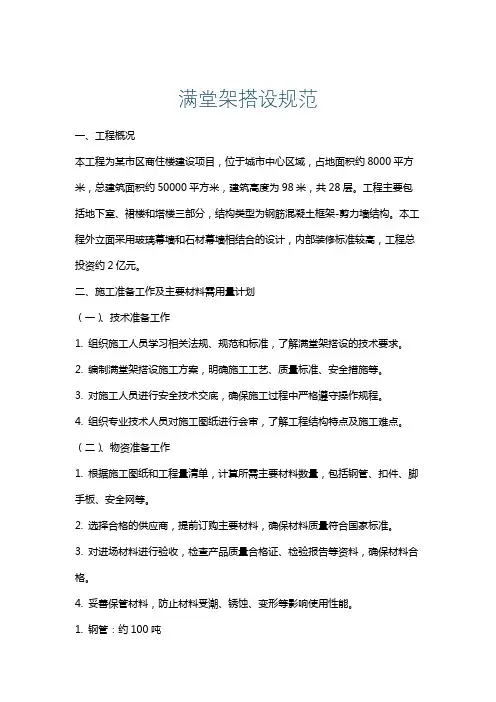

满堂架搭设规范一、工程概况本工程为某市区商住楼建设项目,位于城市中心区域,占地面积约8000平方米,总建筑面积约50000平方米,建筑高度为98米,共28层。
工程主要包括地下室、裙楼和塔楼三部分,结构类型为钢筋混凝土框架-剪力墙结构。
本工程外立面采用玻璃幕墙和石材幕墙相结合的设计,内部装修标准较高,工程总投资约2亿元。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员学习相关法规、规范和标准,了解满堂架搭设的技术要求。
2. 编制满堂架搭设施工方案,明确施工工艺、质量标准、安全措施等。
3. 对施工人员进行安全技术交底,确保施工过程中严格遵守操作规程。
4. 组织专业技术人员对施工图纸进行会审,了解工程结构特点及施工难点。
(二)、物资准备工作1. 根据施工图纸和工程量清单,计算所需主要材料数量,包括钢管、扣件、脚手板、安全网等。
2. 选择合格的供应商,提前订购主要材料,确保材料质量符合国家标准。
3. 对进场材料进行验收,检查产品质量合格证、检验报告等资料,确保材料合格。
4. 妥善保管材料,防止材料受潮、锈蚀、变形等影响使用性能。
1. 钢管:约100吨2. 扣件:约30万个3. 脚手板:约2000平方米4. 安全网:约1000平方米5. 连墙件、水平支撑等配件:根据实际需求采购在施工前,需对上述材料进行充分准备,确保施工进度不受影响。
同时,要加强材料管理,防止材料浪费,降低施工成本。
三、一般规定1. 满堂架搭设应遵循国家及地方相关法规、规范和标准,包括但不限于《建筑施工扣件式钢管脚手架安全技术规范》、《建筑施工高处作业安全技术规范》等。
2. 满堂架搭设前,必须对施工人员进行安全技术培训,确保每位施工人员熟悉满堂架的搭设、使用、维护及拆除等操作流程和安全注意事项。
3. 满堂架搭设应严格按照施工方案执行,施工过程中应定期进行检查和验收,确保满堂架结构稳定、安全可靠。
4. 满堂架搭设的材料必须符合国家规定的质量标准,不得使用不合格或损坏的材料。
满堂脚手架搭设要求
1.立杆纵横向间距均按 1.0X1.0m 搭设。
2.横杆步距均按 1.7~ 1.8m 搭设。
3.纵横向扫地杆均按从地面上算,不高于 200 mm 全跨搭设,横向扫地杆位于纵向扫地杆的下方。
4、《 JGJ130- 2011 建筑施工扣件式钢管脚手架安全技术规范》第 6.9.6 条:满堂支撑架的可调底座、可调托撑螺杆伸
出长度不宜超过 300mm ,插入立杆内的长度不得小于150mm。
第 6.9.1 条:立杆伸出顶层水平杆中心线至支撑点的长度不
应超过 0.5m。
4.剪刀撑:○1 架体四周均布满,全跨搭设剪刀撑固定。
○2纵、横方向每隔5~ 8m 全跨贯通剪刀撑。
5.每根立杆的梁、板底支撑,均增加固定防滑扣件。
6.转换层的满堂脚手架支撑方案,由项目部出完方案后再
另外补充技术交底施工。
7.以上没提到或提到的内容不太完善的,均按现行扣件式
脚手架最新规范要求进行施工。
注:架子工均按以上规范要求搭设完毕后,由项目部相关人
员检查合格后方能进行下一道工序施工,如不按规范要求搭
设的;要求劳务队全部翻工整改直到合格为此。
满堂脚手架和满堂支撑架搭设规定一、满堂脚手架和满堂支撑架的概述满堂脚手架和满堂支撑架是建筑施工作业中非常重要的设施,主要用于提供作业面、模板支撑、施工设备安装等。
然而,由于其搭设和使用不当所引发的安全事故也时有发生。
因此,了解并遵守满堂脚手架和满堂支撑架的搭设规定,对于保障施工安全具有重要意义。
二、满堂脚手架的搭设规定1、施工前应编制专项施工方案,方案应包含详细的搭设、使用、拆除等操作规程,以及相应的安全技术措施。
2、满堂脚手架的搭设和使用必须符合《建筑施工扣件式钢管脚手架安全技术规范》等相关规范标准。
3、满堂脚手架的基座应稳固,并应能承受搭设和使用过程中产生的各种荷载。
4、满堂脚手架的搭设应按照专项施工方案进行,并应定期进行检查和维护。
5、满堂脚手架的使用高度应符合设计要求,严禁随意增加高度。
6、满堂脚手架的拆除应按照专项施工方案进行,并应遵循安全、环保的原则。
三、满堂支撑架的搭设规定1、施工前应编制专项施工方案,方案应包含详细的搭设、使用、拆除等操作规程,以及相应的安全技术措施。
2、满堂支撑架的搭设和使用必须符合《建筑施工承插型盘扣式钢管支架安全技术规范》等相关规范标准。
3、满堂支撑架的基座应稳固,并应能承受搭设和使用过程中产生的各种荷载。
4、满堂支撑架的搭设应按照专项施工方案进行,并应定期进行检查和维护。
5、满堂支撑架的使用高度应符合设计要求,严禁随意增加高度。
6、满堂支撑架的拆除应按照专项施工方案进行,并应遵循安全、环保的原则。
四、总结满堂脚手架和满堂支撑架的搭设和使用是建筑施工中的重要环节,其安全性直接关系到施工人员的生命财产安全。
因此,所有参与施工的人员都应认真学习和遵守相关的搭设规定,严格按照专项施工方案进行操作。
管理人员也应加强对施工现场的监督和管理,确保各项安全措施得到有效执行。
只有这样,我们才能最大程度地减少安全事故的发生,保障施工的顺利进行。
满堂脚手架拆除专项方案一、工程概述本工程为满堂脚手架拆除专项方案,旨在确保脚手架拆除过程安全、高效,同时符合相关法规和规定。
满堂脚手架构造规范要求1.满堂脚手架1.1 常用敞开式满堂脚手架结构的设计尺寸,可按表1。
1采用表1.1 常用敞开式满堂脚手架结构的设计尺寸1.最少跨数应符合规范附录C表C—1的规定2脚手板自重标准值取0。
35kN/㎡3 地面粗糙度为B类,基本风压4立杆间距不小于1.2m×1.2m,施工荷载标准值不小于3kN/㎡时,立杆上应增设防滑扣件,防滑扣件应安装牢固,且顶紧立杆与水平杆连接的扣件.1.2 满堂脚手架搭设高度不宜超高36m;满堂脚手架施工层不得超过1层.1。
3 满堂脚手架立杆的构造应符合规范6.3。
1条-—-第6.3。
3条的规定;立杆接长接头必须采用对接扣件链接。
立杆对接扣件布置应符合规范第6.3.6条第1款的规定。
水平杆的连接应符合规范第6。
2.1条第2款的有关规定,水平杆长度不宜小于3跨。
1。
4 满堂脚手架应在架体外侧四周及内部纵、横像每6m至8m由底至顶设置连续竖向剪刀撑。
当架体塔设高度在8m以下时,应在架顶部设置连续水平剪刀撑;当架体塔设高度在8m及以上时,应在架体底部、顶部及竖向间隔不超过8m分别设置连续水平剪刀撑。
水平剪刀撑宜在竖向剪刀撑斜杆相交平面设置。
剪刀撑宽度应为6-8m. 1。
5 剪刀撑应用旋转扣件固定在与之相交的水平杆或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm.1。
6 满堂脚手架的高宽比不宜大于3,当高度比大于2时,应在架体的外侧四周和内部水平间隔6m-9m、竖向间隔4—6m设置连墙件与建筑结构拉结,当无法设置连墙件时,应采取设置钢丝绳张拉固定等措施。
1。
7 最少跨数为2、3跨的满堂脚手架,宜按规范第6。
4节的规定设置连墙件。
6。
4 连墙件6.4。
1 脚手架连墙件设置的位置、数量应按专项施工方案确定。
6。
4.2 脚手架连墙件数量的设置除应满足本规范的计算要求外,还应符合表6.4.2的规定。
6.4.3 连墙件的布置应符合下列规定:1 应靠近主节点设置,偏离主节点的距离不应大于300mm;2 应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其他可靠措施固定;3 应优先采用菱形布置,或采用方形、矩形布置。
满堂脚手架构造规范满堂脚手架是一种用于搭建建筑物或其他结构的临时支架系统,它提供了工人进行施工,修理和维护工作时所需的安全平台和支撑。
为了确保施工过程的安全性和稳定性,满堂脚手架的构造必须符合一定的规范和标准。
下面将详细介绍满堂脚手架构造的规范要求。
一、基本要求1.构造设计必须符合工程实际需求,满足建筑物的荷载要求和使用功能要求。
2.构造设计应合理,结构可靠,保证施工人员的安全。
3.施工现场需进行脚手架的详细测量和定位,保证施工符合设计要求。
二、材料要求1.满堂脚手架的主要构件如立杆、横杆、纵梁等应采用优质钢材制作,表面应经过除锈处理和防腐处理。
2.连接件应采用符合标准的专用脚手架连接件,并确保连接牢固可靠。
三、搭设要求1.搭设满堂脚手架前,需进行场地平整和清理工作,确保工地周围无障碍物和危险因素。
2.满堂脚手架的立杆应密集且稳固地安装于地基,建筑物的主体结构上。
3.满堂脚手架横杆应横向、纵向交叉布置,牢固连接于立杆上。
横杆应安装在脚手架立杆的夹口上,不能悬挂在立杆外侧。
4.在满堂脚手架的两侧应设置安全防护栏杆,栏杆高度不得低于1.1米,栅栏间距不得大于150毫米。
5.满堂脚手架底部应设置挡脚板,挡脚板的高度不得低于0.15米,挡脚板与地面的距离不得大于0.15米。
6.满堂脚手架的安全通道宽度应根据工作需要,足够容纳施工人员通过且不受限制。
7.在满堂脚手架上设置防滑的平台,以确保施工人员在脚手架上的稳定性和安全性。
四、验收要求1.满堂脚手架搭设完成后,应进行验收,确保满足规范要求。
2.验收前应进行全面检查和试验,包括脚手架的结构稳定性、零部件的安装牢固性以及安全通道和防护设施等。
3.各项检查和试验的结果应符合相关国家和地方的规定标准。
综上所述,满堂脚手架的构造规范包括了基本要求、材料要求、搭设要求和验收要求等方面。
只有满足这些规范要求,才能确保施工过程的安全性、稳定性和有效性。
因此,在使用满堂脚手架时,施工单位和工人需严格按照规范要求进行操作,确保施工的顺利进行。
满堂脚手架搭设规范标准满堂脚手架(内脚手架)搭设规范在搭建满堂脚手架之前,需要进行以下规范操作:一、地面清理现场,确保脚手架搭设范围内没有障碍物,并且场地没有积水。
脚手架平台也必须具备作业条件。
二、材料1、使用外径为48毫米、壁厚为3.5毫米的钢管。
材质应符合GB 700-793号钢的技术条件。
2、钢管、扣件等材料进场时必须有准用证、许可证、企业营业执照、产品合格证及相应检验报告等。
如果发现有脆裂、变形、滑丝等现象,禁止使用。
3、钢管、扣件、螺栓等零配件必须规格统一,材质优良,并且应有出厂证明书。
三、施工人员设专业质量检查员负责脚手架搭设的具体操作和安全管理。
材料由材料员负责购买,架子工必须经过上岗培训并获得上岗操作证书,持证上岗。
四、交底在脚手架搭设施工人员上岗前,需要进行施工交底,并进行安全教育培训。
相关操作人员必须持证上岗。
满堂脚手架的搭设工艺流程如下:1、测量放线→竖立管并同时安装扫地杆→搭设水平杆→搭设剪刀撑→铺脚手板→搭挡脚板和栏杆。
扣件式钢管脚手架的构造要求和技术条件如下:1、横杆的允许挠度不大于杆长的1/150.2、立杆的垂直偏差不大于立杆全长的l/200.3、脚手架搭设标准:横平竖直,连接牢固,底脚着实,支撑挺直,通畅平坦,安全设施齐全、牢固。
4、脚手架主要受力杆件,如立杆、横杆和剪力撑等,在同一建筑立面必须使用同一材质的材料。
5、脚手架的搭设顺序为:立杆→横杆→剪刀撑→竹笆板→满铺E1级木工板→栏杆。
在立杆搭设时,应满足以下要求:a.立杆各向间距按照计算结果确定,并实施。
b.立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
对接、搭接应符合以下规定:立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,现场材料料及整理,立杆→横杆→剪刀撑→竹笆板→满铺E1级木工板→栏杆同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3.搭接长度不能小于1m,须采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不能小于100mm。
满堂脚手架施工规范一、工程概况本项目为某高层建筑满堂脚手架施工工程,工程地点位于XXX市XXX区,建筑占地面积约为15000平方米,建筑高度为98米,共计28层。
本工程采用落地式双排钢管外脚手架,主要用于主体结构施工、装修施工及外墙施工。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织项目管理人员学习相关规范和标准,熟悉满堂脚手架施工技术要求。
2. 编制详细的满堂脚手架施工方案,明确施工工艺、施工顺序、施工要点及安全措施。
3. 对施工人员进行技术培训,掌握满堂脚手架的搭设、拆除及验收标准。
4. 准备相关技术资料,包括施工图纸、施工方案、验收规范等。
(二)、物资准备工作1. 根据工程量计算,预计需用量以下主要材料:- 钢管:约150吨;- 扣件:约20万个;- 脚手板:约15000平方米;- 安全网:约10000平方米;- 横向水平杆、纵向水平杆、立杆、剪刀撑等配件:根据设计图纸计算。
2. 采购材料要求:- 钢管:符合GB/T 13793-2016标准,具有出厂合格证;- 扣件:符合GB 15831-2006标准,具有出厂合格证;- 脚手板:采用符合GB/T 19434-2009标准的竹胶板或钢脚手板;- 安全网:符合GB 5725-2009标准。
3. 材料验收:- 对采购的材料进行验收,确保质量合格;- 对不合格的材料进行退换货,确保施工质量。
4. 材料储存:- 设立专门的材料堆放场地,保证材料不受潮、不受污染;- 对材料进行分类、标识,便于施工过程中取用。
5. 材料发放:- 根据施工进度,合理发放材料,确保施工顺利进行;- 做好材料发放记录,掌握材料使用情况。
三、一般规定1. 施工前应组织相关管理人员和施工人员学习国家及地方相关法规、标准和规范,确保施工过程符合相关要求。
2. 施工现场应设置明显的安全警示标志,提醒施工人员及现场人员注意安全。
3. 搭设脚手架前,必须对建筑物的基础、主体结构等进行检查,确保其满足脚手架搭设的要求。
满堂支架搭设规范满堂支架是一种用于搭设临时工程支架的一种设备。
它主要由脚手架支架、水平杆、竖杆和搭板等组成,可以提供工人在高空作业的支撑和安全保护。
为了确保满堂支架的使用安全和施工效率,需要遵守以下搭设规范。
首先,在搭设满堂支架之前,需要进行充分的准备工作。
施工单位应根据工程实际情况和设计要求,制定满堂支架的搭设方案和施工组织设计,并经有关部门审核批准。
在开始施工前,应对施工人员进行必要的安全培训,提高他们对满堂支架的操作和安全注意事项的认识。
其次,选择合适的满堂支架材料和组件。
满堂支架的材料应符合国家标准要求,并经有关部门的检验合格。
在选择和购买满堂支架材料时,施工单位应认真核对材料的质量证明文件和质量标志,确保材料的质量和安全性能。
对于已经损坏或老化的满堂支架材料,应立即停止使用,并进行维修或更换。
然后,按照设计要求进行满堂支架的组装和搭设。
满堂支架的组装和搭设应由熟练的工人进行,严格按照技术要求和安全操作规程进行操作。
在组装过程中,应仔细检查和调整支架的平稳性和稳定性,确保其能够承受所需的工作荷载。
满堂支架的水平杆和竖杆应垂直放置,搭板要平整稳固,并与支架连接牢固,以保证工人在高空作业时的安全。
在满堂支架组装和搭设完成后,施工单位应对其进行必要的检查和试验。
检查包括对满堂支架的结构稳定性、连接件的牢固性和搭板的平整度等进行检查。
试验包括对满堂支架的承载能力进行试验,确保其能够承受所需的工作荷载。
只有通过检查和试验合格的满堂支架才能投入使用。
在满堂支架使用期间,施工单位应定期进行检查和维护。
检查主要包括对满堂支架的结构稳定性和连接件的牢固性进行检查,发现问题及时修理或更换。
维护主要包括对满堂支架的防锈处理和润滑油的添加等。
特别是在恶劣的气候条件下施工,应加强对满堂支架的检查和维护。
最后,在满堂支架使用完毕后,应进行拆除和清理。
拆除满堂支架时,应按照倒序进行拆除,并避免满堂支架的零部件掉落或损坏。
满堂脚手架和满堂支撑架搭设规定
1、满堂脚手架和满堂支撑架结构体系
1。
1 满堂脚手架定义为在纵、横方向,由不少于三排立杆并与水平杆、水平剪刀撑、竖向剪刀撑、扣件等构成的脚手架.该架体顶部作业层的施工荷载通过水平杆传递给立杆,顶部立杆呈偏心受压状态.1。
2 满堂支撑架定义为在纵、横方向,由不少于三排立杆并与水平杆、水平剪刀撑、竖向剪刀撑、扣件等构成的承力支架。
该架体顶部的施工荷载通过可调托撑传给立杆,顶部立杆呈轴心受压状态。
1.3 满堂支撑架可分为普通型和加强型二种.当架体沿外侧周边及内部纵、横向每隔5m,8m,设置由底至顶的连续竖向剪刀撑,在竖向剪刀撑顶部交点平面设置连续水平剪刀撑,且水平剪刀撑距架体底平面或相邻水平剪刀撑的间距不超过8m时,定义为普通型满堂支撑架;当连续竖向剪刀撑的间距不大于5m,连续水平剪刀撑距架体底平面或相邻水平剪刀撑的间距不大于6m时,定义为加强型满堂支撑架。
1.4 当架体高度不超过8m且施工荷载不大时,扫地杆布置层可不设水平剪刀撑。
1。
5 满堂脚手架的支撑布置方法同普通型满堂支撑架。
2、满堂脚手架和满堂支撑架的结构性能2。
1 支撑体系设置
1 / 5
完善的满堂脚手架或满堂支撑架,在极限荷载作用下的可能破坏形式
为:2.1 。
1 以水平剪刀撑设置层为反弯点的沿较弱方向的架体大波整体失稳.2。
1.2 架体较大步距间立杆段的局部弯曲失稳。
2.1.3 满堂支撑架有可能发生顶步距立杆段的局部弯曲失稳. 2。
1.4 通常情况下,架体的极限承载力由架体大波整体失稳时的承载力值确定.当架体的步距过大时,其立杆段的稳定承载力可能低于整体失稳时的承载力。
当满堂支撑架的顶步距过大或顶步距以上立杆悬伸长度过大,其立杆段的稳定承载力可能低于整体失稳时的承载力。
2。
1.5 满堂支撑架的整体
稳定整体失稳破坏时,满堂支撑架呈现出纵横立杆与纵横水平杆组成的空间框架,沿刚度较弱方向大波鼓曲现象;无剪刀撑的支架,支架达到临界荷载时,整架大波鼓曲。
有剪刀撑的支架,支架达到临界荷载时,以上下竖向剪刀撑交点水平面为分界面,上部大波鼓曲,下部变形小于上部变形。
所以波长均与剪刀撑设置、水平约束间距有关;2.1.6 从满堂脚手架和满堂支撑架结构的破坏特点显示,剪刀撑体系及其布置决定了其对架体大波失稳的约束作用,从而将很大程度上影响到架体的极限承载力。
分析表明:影响架体承载力的主要因素有:1)立杆的纵、横向间距;2)竖向剪刀撑和水平剪刀撑的
2 / 5
布置方式和数量;3)纵、横向水平杆的步距;4)架体上活荷载的加载方式。
3、满堂脚手架和满堂支撑架的构造3.1 规范中给出了常用满堂脚手架和满堂支撑架的构造尺寸和相应的最大搭设高度.限制条件:1)最少跨数应符合本规范附录c的规定; 2)脚手板自重标准值取0.35 kN/m2;3)地面粗糙度为B类,基本风压,
0=0.35kN/m2;4)立杆间距不小于1。
2m×1。
2m,施工荷载标准值不小于3kN/m2时,水平杆通过扣件传至立杆的竖向力为8KN-—-11KN之间,所以立杆上应增设防滑扣件,防滑扣件应安装牢固,且顶紧立杆与水平杆连接的扣件。
3。
2 满堂脚手架的搭设高度不宜超过36m;满堂脚手架的高宽比不宜大于3;施工层不得超过1层。
3。
3 当高宽比大于2时,应在架体的四周和内部水平间隔6m,9m,竖向间隔4m,6m设置连墙件与建筑结构拉结,当无法设置连墙件时,应采取设置钢丝绳张拉固定等措施。
3.4 当满堂脚手架立杆间距不大于1.5m×1.5m,架体四周及中间与建筑物结构进行刚性连接,并且刚性连接点的水平间距不大于4.5m,竖向间距不大于3。
6m时,可按双排脚手架的规定进行计算。
3.5 满堂支撑架搭设高度不宜超过30m;满堂支撑架的高宽比不应大于3;立杆自顶层水平杆中心线至托撑顶面的长度a不应超过0.5m.3。
6
3 / 5
当高宽比超过本规范附录所给限值时,应在支架的四周和内部与建筑结构刚性连接,连墙件水平间距应为6m,9m,竖向间距应为2m,3m.3。
7 满堂支撑架小于4跨时,宜设置连墙件将架体与建筑结构刚性连接。
当架体未设置连墙件与建筑结构刚性连接,立杆计算长度系数μ按本规范附录C采用时,应符合下列规定:1)支撑架高度不应超过一个建筑楼层高度,且不应超过5.2m;2)架体上永久荷载与可变荷载总和标准值不应大于7.5kN/m2;3)架体上永久荷载与可变荷载总和的均布线荷载标准值不应大于7kN/m。
3。
8 满堂脚手架和满堂支撑架的搭设构造规定和单、双排脚手架相同.3。
8.1 立杆接长接头必须采用对接扣件连接。
3.8.2 水平杆长度不宜小于3跨。
杆件的接头布置规定和单、双排脚手架相同。
3.8.3 剪刀撑应用旋转扣件固定在与之相交的水平杆或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。
竖向剪刀撑斜杆与地面的倾角应为45º,60º,水平剪刀撑与支架纵向水平杆的夹角应为45º,60º,剪刀撑的固定与接长的规定和单、双排脚手架相同。
3。
9 满堂支撑架顶部可调托撑的螺杆外径不得小于36mm,直径与螺距应符合《梯型螺纹》的规定;支托板厚不应小于5?,螺杆与支托板应焊牢,焊缝高度不得小于6?;螺杆与螺
4 / 5
母旋合长度不得少于5扣,螺母厚度不得小于30mm。
可调托撑的抗压承载力设计值不应小于40 kN.满堂支撑架的可调底座、可调托撑螺杆伸出长度不宜超过300mm,插入立杆内的长度不得小于150mm。
4、满堂脚手架和满堂支撑架使用中应注意的问题4。
1 当架体平台上的施工荷载集中于一侧,分布很不均匀时,架体的承载力下降较大。
4。
2 当架体高度不大,施工荷载很大时,底部立杆可能受偏心力作用,影响承载力。
5 / 5。
