优活城1A#、2#楼满堂脚手架施工方案编制人:审核人:批准人:西安建工第一建筑集团有限公司优活城项目部2018年06月目录一、编制说明 (1)二、工程概况 (1)三、脚手架施工方案的选择 (2)四、施工准备 (2)五、施工方案及技术措施 (5)六、使用管理 (10)七、施工安全保证措施 (11)优活城1A#、2#住宅楼地下室工程满堂脚手架施工方案一、编制说明1、优活城1A#、2#住宅楼工程施工组织设计、施工现场勘察平面图、设计施工图纸、设计交底、合同相关文件,《建筑施工手册》最新版。
2、工程应用的主要专业技术标准、相关技术规程、质量验收规范等:⑴《建筑施工扣件式脚手架安全技术规范》(JGJ130-2011);⑵《钢结构设计规范》(GB 50017-2003);⑶《建筑施工高处作业安全技术规范》(JGJ80—91);⑷《建筑施工安全检查标准》(JGJ59-99)。
3、陕西省有关建筑工程的施工技术、质量、安全、文明施工等方面的管理文件和规定。
二、工程概况工程名称: 优活城1A#、2#住宅楼工程地址:陕西省西安市朱宏路与纬二十八街交汇处东北角结构类型:本工程1A#主楼部分为剪力墙结构,2#主楼、车库部分和商业用房为框架结构。
各栋号楼位技术数据如下:1A#楼建筑面积为26422.04㎡;建筑物高度为99.22m,地上33层,地下2层;地下室面积为2139.68㎡;地下室长度为66.2m×17.2m,筏板底至顶高为11.7m,设备间层高为 1.94m,地下室负一层顶板厚度为250㎜,负二层顶板厚度为200mm;标准层层高为2.9m,地下室脚手架搭设面积为2139.68㎡,其他各层搭设面积为798.84㎡。
2#楼建筑面积为26719.76㎡;建筑物高度为99.90m,地上23层;地下室面积为6225.45㎡;商业用房面积2161㎡;地下室长度为73.5m ×42.35m,筏板底至顶高为12.2m,地下室负一层顶板厚度为180㎜,负二层顶板厚度为120mm;标准层层高为3.3m、5.2m,地下室脚手架搭设面积为6225.45㎡,其他各层搭设面积为1170㎡。
芜湖县华府天成小区地下车库及人防部分梁板模板支撑架施工方案芜湖世纪建设工程有限公司2012.7一、工程概况本工程本工程为芜湖县华府天成小区地下车库及人防部分,位于芜湖县湾新路以南,三元路以东;总建筑面积14468.7㎡其中人防平战建筑面积5442㎡。
结构形式为现浇钢筋混凝土框架结构,地下一层,地下车库为5.400m,人防为5.800m,局部有出屋面的楼梯间。
楼板厚度:地下车库300,人防350,最大厚度0.25m,模板面板采用普通胶合板。
梁截面尺寸:400*900、400*1200、500*1000等。
承重架采用无承重立杆,木方垂直梁截面支设方式,梁底增加3根承重立杆,梁底采用4根60mm×80mm的木方。
梁两侧立杆间距1.00(mm),立杆上端伸出至模板支撑点的长度0.1(m)。
板底采用木方支撑形式,木方间距250mm,木方尺寸:50mm×100mm。
脚手架搭设高度5.4m,步距1.80m,排距1.00m,纵向间距0.80m。
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《建筑施工模板安全技术规范》(JGJ162-2008)3、《钢管脚手架、模板支架安全选用技术规程》(DB11/T583-2008)4、《建筑结构荷载规范》(GB50009-2001)5、《混凝土结构工程施工质量验收规范》(GB50204-2002)三、设计计算详见附录计算书四、构造要求1 架体总体要求(1) 对剪刀撑、水平杆、周边拉结等采取一系列加强措施。
(2)支模架体高宽比:模板支架的整体高宽比不应大于5。
2架体立柱1梁下优先采用可调托座同时对采用可调托座时的构造做出了具体规定,以满足支撑系统的稳定性。
2可调支托底部的立柱顶端应沿纵横向设置一道水平拉杆。
扫地杆与顶部水平拉杆之间的间距,在满足模板设计所确定的水平拉杆歩距要求条件下,进行平均分配确定歩距后,在每一步距处纵横向应各设一道水平拉杆。
顶板使用满堂脚手架计算书一、参数信息:1.脚手架参数横向间距或排距(m):0。
90;纵距(m):0.90;步距(m):1。
50;立杆上端伸出至模板支撑点长度(m):0.10;脚手架搭设高度(m):4.35;采用的钢管(mm):Φ48×3.5 ;扣件连接方式:双扣件,扣件抗滑承载力系数:0.80;板底支撑连接方式:方木支撑;2。
荷载参数模板与木板自重(kN/m2):0.350;混凝土与钢筋自重(kN/m3):25.000;楼板浇筑厚度(m):0。
300;倾倒混凝土荷载标准值(kN/m2):2。
000;施工均布荷载标准值(kN/m2):1.000;3。
木方参数木方弹性模量E(N/mm2):9500.000;木方抗弯强度设计值(N/mm2):13.000;木方抗剪强度设计值(N/mm2):1.300;木方的间隔距离(mm):300。
000;木方的截面宽度(mm):50.00;木方的截面高度(mm):100。
00;图2 楼板支撑架荷载计算单元二、模板支撑方木的计算:方木按照简支梁计算,方木的截面力学参数为本算例中,方木的截面惯性矩I和截面抵抗矩W分别为:W=5.000×10.000×10。
000/6 = 83。
33 cm3;I=5.000×10。
000×10。
000×10。
000/12 = 416.67 cm4;方木楞计算简图1.荷载的计算:(1)钢筋混凝土板自重(kN/m):q1= 25.000×0。
300×0.300 = 2.250 kN/m;(2)模板的自重线荷载(kN/m):q2= 0。
350×0。
300 = 0.105 kN/m ;(3)活荷载为施工荷载标准值与振倒混凝土时产生的荷载(kN):p1 = (1.000+2.000)×0。
900×0。
300 = 0.810 kN;2。
强度计算:最大弯矩考虑为静荷载与活荷载的计算值最不利分配的弯矩和,计算公式如下:均布荷载 q = 1.2×(2.250 + 0。
满堂脚手架施工(方案)报审表表A17-2 会签单目录一、搭设方案....................................................(一)基本搭设参数...........................................(二)材料及荷载取值说明.....................................二、板模板支架的强度、刚度及稳定性验算..........................(一)板底模板的强度和刚度验算...............................(二)底模方木的强度和刚度验算...............................(三)托梁材料计算...........................................(四)立杆稳定性验算.........................................(五)立杆的地基承载力计算...................................(六)拆模时间计算...........................................二、工程特点及施工材料要求......................................三、脚手架杆配件的技术要求......................................四、脚手架搭设、使用和拆除的技术要求............................沈阳亚泰城(南区)地下室车库工程满堂脚手架施工专项方案建设单位:沈阳亚泰吉盛房地产开发有限公司监理单位:施工单位:吉林亚泰建筑工程有限公司第一项目部项目经理:张立国编制人:帅涛编制时间:2014年4月25日沈阳亚泰城地下室八区九区工程满堂脚手架施工专项方案一、搭设方案(一)基本搭设参数模板支架高H为3.1m,立杆步距h(上下水平杆轴线间的距离)取0.9m,立杆纵距l a取1m,横距l b取1m。
地下室满堂脚手架施工方案编制人:审核人:河南一建建筑工程集团有限责任公司二O一四年十一月目录1.编制依据 (1)2.工程概况 (2)3.施工布署 (2)4.施工准备 (2)5.钢管脚手架搭设 (3)6.钢管脚手架拆除 (4)7.质量保证措施 (4)8。
安全保证措施 (5)9。
文明施工保证措施 (6)10.满堂架验算 (6)1.编制依据1.1五指山山水名城I区Ⅰ标段施工图1。
2 主要规程、规范规范一览表2.工程概况山水名城Ⅰ区Ⅰ标段工程,位于五指山市文理路,建筑面积 20660㎡,结构形式为框架剪力墙结构,地上十八层,地下一层(地下车库),十八层带退台,上部设有电梯机房。
为二类高层居住建筑,耐火等级为二类,(其中地下室为1级)地下室层高为4。
7米,标准层层高为3.00米,建筑总高度为60.384米。
本工程由海南新岸置业有限公司投资建设,海南省建筑设计院设计,海南省建筑设计院勘查,海南宏业建设管理有限公司监理,河南省第一建筑集团有限公司组织施工;由李文强担任项目经理。
3.施工方法:模板采用满樘内脚手架,立杆的横、纵间距1。
2米,步距1.5米。
4.施工准备4。
1编制脚手架施工组织设计。
明确使用荷载,确定脚手架平面、立面布置,列出构件用量表,制订构件供应和周转计划等。
4。
2施工人员在施工前认真熟悉图纸、规范、施工方案。
4.3对施工班组进行现场安全和技术培训,加强队伍的技术素质.4.4对多层复合板、木枋、钢管、扣件、脚手板进行检查,不合格的禁止使用。
4。
5脚手板采用宽不小于250mm,厚度为50mm的竹脚手板。
脚手架基础必须平整,立杆底座下铺垫板,垫板厚度不小于50mm。
4.6清理组架范围内的杂物.5.钢管脚手架搭设5.1搭设顺序:安放垫板一→安立杆一→安扫地杆一→安横杆一→铺临时脚手板一→安上层横杆。
5。
1.1 地基处理:混凝土基础底板上、底座下设置垫板,其厚度不小于50mm,布设必须平稳,不得悬空.5。
芜湖县华府天成小区地下车库及人防部分梁板模板支撑架施工方案芜湖世纪建设工程有限公司2012.7一、工程概况本工程本工程为芜湖县华府天成小区地下车库及人防部分,位于芜湖县湾新路以南,三元路以东;总建筑面积14468.7㎡其中人防平战建筑面积5442㎡。
结构形式为现浇钢筋混凝土框架结构,地下一层,地下车库为5.400m,人防为5.800m,局部有出屋面的楼梯间。
楼板厚度:地下车库300,人防350,最大厚度0.25m,模板面板采用普通胶合板。
梁截面尺寸:400*900、400*1200、500*1000等。
承重架采用无承重立杆,木方垂直梁截面支设方式,梁底增加3根承重立杆,梁底采用4根60mm×80mm的木方。
梁两侧立杆间距1.00(mm),立杆上端伸出至模板支撑点的长度0.1(m)。
板底采用木方支撑形式,木方间距250mm,木方尺寸:50mm×100mm。
脚手架搭设高度5.4m,步距1.80m,排距1.00m,纵向间距0.80m。
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《建筑施工模板安全技术规范》(JGJ162-2008)3、《钢管脚手架、模板支架安全选用技术规程》(DB11/T583-2008)4、《建筑结构荷载规范》(GB50009-2001)5、《混凝土结构工程施工质量验收规范》(GB50204-2002)三、设计计算详见附录计算书四、构造要求1 架体总体要求(1) 对剪刀撑、水平杆、周边拉结等采取一系列加强措施。
(2)支模架体高宽比:模板支架的整体高宽比不应大于5。
2架体立柱1梁下优先采用可调托座同时对采用可调托座时的构造做出了具体规定,以满足支撑系统的稳定性。
2可调支托底部的立柱顶端应沿纵横向设置一道水平拉杆。
扫地杆与顶部水平拉杆之间的间距,在满足模板设计所确定的水平拉杆歩距要求条件下,进行平均分配确定歩距后,在每一步距处纵横向应各设一道水平拉杆。

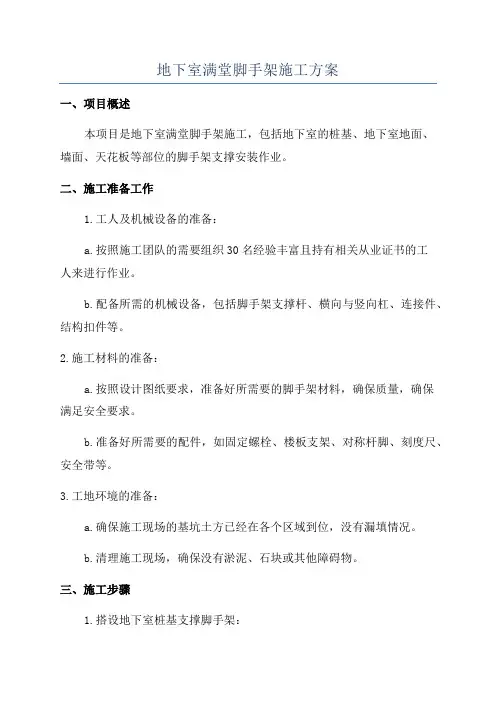

地下室满堂脚手架施工方案一、项目概述本项目是地下室满堂脚手架施工,包括地下室的桩基、地下室地面、墙面、天花板等部位的脚手架支撑安装作业。
二、施工准备工作1.工人及机械设备的准备:a.按照施工团队的需要组织30名经验丰富且持有相关从业证书的工人来进行作业。
b.配备所需的机械设备,包括脚手架支撑杆、横向与竖向杠、连接件、结构扣件等。
2.施工材料的准备:a.按照设计图纸要求,准备好所需要的脚手架材料,确保质量,确保满足安全要求。
b.准备好所需要的配件,如固定螺栓、楼板支架、对称杆脚、刻度尺、安全带等。
3.工地环境的准备:a.确保施工现场的基坑土方已经在各个区域到位,没有漏填情况。
b.清理施工现场,确保没有淤泥、石块或其他障碍物。
三、施工步骤1.搭设地下室桩基支撑脚手架:a.根据设计图纸,确定地下室桩基脚手架的搭设位置和高度。
b.用木板或其他合适的材料,平整地搭设第一层框架,然后进行固定,确保稳定性和安全。
c.按照设计图纸和脚手架规范要求,逐层搭设框架,固定扣件,直到达到所需高度。
2.搭设地下室地面支撑脚手架:a.根据设计图纸,确定地下室地面脚手架的搭设位置和高度。
b.用支架杆和连接件搭设第一层框架,并将其固定在地下室墙面上。
确保稳定性和安全。
c.通过固定螺栓将地下室地面脚手架的支柱固定在地面上,确保脚手架的稳定性和安全。
d.根据地下室的平面设计,逐层搭设框架,固定扣件,直到达到所需高度。
3.搭设地下室墙面支撑脚手架:a.根据设计图纸,确定地下室墙面脚手架的搭设位置和高度。
b.在地下室墙体上固定支撑脚手架的基础,然后安装对称杆以使脚手架支持墙面。
c.按照设计图纸和脚手架规范要求,逐层搭设框架,固定扣件,直到达到所需高度。
4.搭设地下室天花板支撑脚手架:a.根据设计图纸,确定地下室天花板脚手架的搭设位置和高度。
b.在地下室墙面上固定支撑脚手架的基础,然后安装对称杆以使脚手架支持天花板。
c.按照设计图纸和脚手架规范要求,逐层搭设框架,固定扣件,直到达到所需高度。

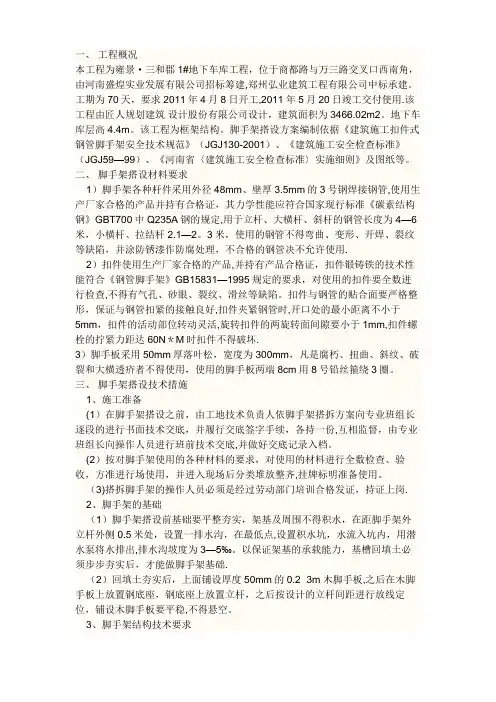

一、工程概况本工程为雍景·三和郡1#地下车库工程,位于商都路与万三路交叉口西南角,由河南盛煌实业发展有限公司招标筹建,郑州弘业建筑工程有限公司中标承建。
工期为70天,要求2011年4月8日开工,2011年5月20日竣工交付使用.该工程由匠人规划建筑设计股份有限公司设计,建筑面积为3466.02m2。
地下车库层高4.4m。
该工程为框架结构。
脚手架搭设方案编制依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)、《建筑施工安全检查标准》(JGJ59—99)、《河南省〈建筑施工安全检查标准〉实施细则》及图纸等。
二、脚手架搭设材料要求1)脚手架各种杆件采用外径48mm、壁厚3.5mm的3号钢焊接钢管,使用生产厂家合格的产品并持有合格证,其力学性能应符合国家现行标准《碳素结构钢》GBT700中Q235A钢的规定,用于立杆、大横杆、斜杆的钢管长度为4—6米,小横杆、拉结杆2.1—2。
3米,使用的钢管不得弯曲、变形、开焊、裂纹等缺陷,并涂防锈漆作防腐处理,不合格的钢管决不允许使用.2)扣件使用生产厂家合格的产品,并持有产品合格证,扣件锻铸铁的技术性能符合《钢管脚手架》GB15831—1995规定的要求,对使用的扣件要全数进行检查,不得有气孔、砂眼、裂纹、滑丝等缺陷。
扣件与钢管的贴合面要严格整形,保证与钢管扣紧的接触良好,扣件夹紧钢管时,开口处的最小距离不小于5mm,扣件的活动部位转动灵活,旋转扣件的两旋转面间隙要小于1mm,扣件螺栓的拧紧力距达60N*M时扣件不得破坏.3)脚手板采用50mm厚落叶松,宽度为300mm,凡是腐朽、扭曲、斜纹、破裂和大横透疥者不得使用,使用的脚手板两端8cm用8号铅丝箍绕3圈。
三、脚手架搭设技术措施1、施工准备(1)在脚手架搭设之前,由工地技术负责人依脚手架搭拆方案向专业班组长逐段的进行书面技术交底,并履行交底签字手续,各持一份,互相监督,由专业班组长向操作人员进行班前技术交底,并做好交底记录入档。

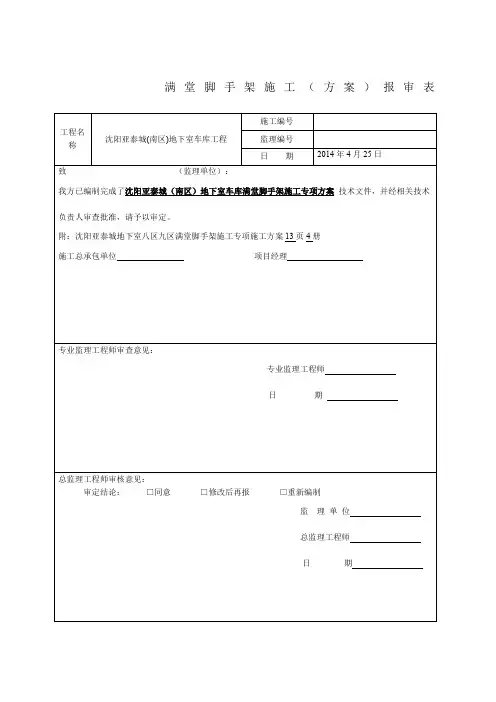

地下室满堂脚手架施工方案Document serial number [UU89WT-UU98YT-UU8CB-UUUT-UUT108]满堂脚手架施工(方案)报审表表A17-2会签单沈阳亚泰城(南区)地下室车库工程满堂脚手架施工专项方案建设单位:沈阳亚泰吉盛房地产开发有限公司监理单位:施工单位:吉林亚泰建筑工程有限公司第一项目部项目经理:张立国编制人:帅涛编制时间:2014年4月25日沈阳亚泰城地下室八区九区工程满堂脚手架施工专项方案一、搭设方案(-)基本搭设参数模板支架高H为,立杆步距h (上下水平杆轴线间的距离)取,立杆纵距匚取lm,横距h取lm。
立杆伸出顶层横向水平杆中心线至模板支撑点的白由长度a取0. Imo 整个支架的简图如下所示。
模板底部的方木,截面宽50mm,高90mm,布设间距0. 3m。

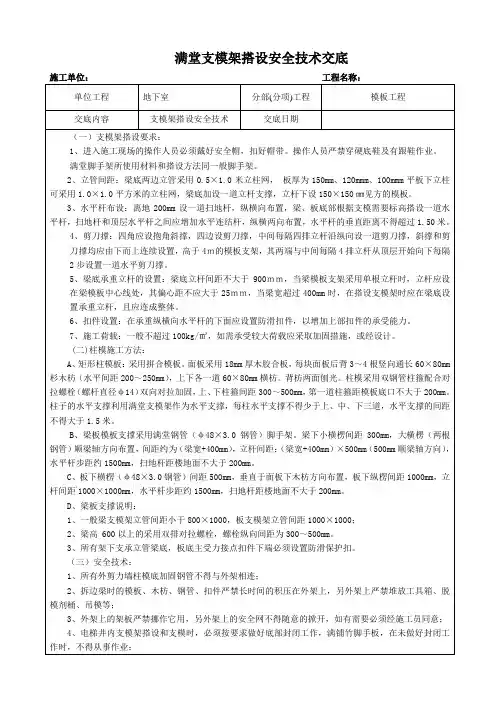

(-)材料及荷载取值说明本支撑架使用①48X钢管,钢管壁厚不得小于3mm,钢管上严禁打孔;采用的扣件,应经试验,在螺栓拧紧扭力矩达65N・m时,不得发生破坏。
模板支架承受的荷载包括模板及支架自重、新浇混凝土自重、钢筋自重,以及施工人员及设备荷载、振捣混凝土时产生的荷载等。
二、板模板支架的强度、刚度及稳定性验算荷载首先作用在板底模板上,按照〃底模一底模方木/钢管一横向水平钢管一可调托座一立杆一基础〃的传力顺序,分别进行强度、刚度和稳定性验算。
其中,取与底模方木平行的方向为纵向。
(-)板底模板的强度和刚度验算模板按三跨连续梁计算,如图所示:(1)荷载计算,按单位宽度折算为线荷载。
此时,模板的截面抵抗矩为:w二1000 X 1876= XlO^nrn3;模板自重标准值:Xx=Xl =m:新浇混凝土自重标准值:x:二X24X1二板中钢筋自重标准值:2XXI施工人员及设备活荷载标准值:xi二1X1 =lkN/m;振捣混凝土时产生的荷载标准值:X5二2 X上2kN/mo以上1、2、3项为恒载,取分项系数,4、5项为活载,取分项系数,则底模的荷载设计值为:gi = (xi+X3+X3) X 二++ X 二m;qi = (x.i+X5)X = (1+2) X 二m:对荷载分布进行最不利布置,最大弯矩取跨中弯矩和支座弯矩的较大值。
满堂架搭设验收方案一、脚手架搭设材料要求1)脚手架各种杆件采用外径48mm、壁厚3。
5mm的3号钢焊接钢管,使用生产厂家合格的产品并持有合格证,其力学性能应符合国家现行标准《碳素结构钢》GBT700中Q235A钢的规定,用于立杆、大横杆、斜杆的钢管长度为4-6米,小横杆、拉结杆2.1—2。
3米,使用的钢管不得弯曲、变形、开焊、裂纹等缺陷,并涂防锈漆作防腐处理,不合格的钢管决不允许使用.2)扣件使用生产厂家合格的产品,并持有产品合格证,扣件锻铸铁的技术性能符合《钢管脚手架》GB15831—1995规定的要求,对使用的扣件要全数进行检查,不得有气孔、砂眼、裂纹、滑丝等缺陷。
扣件与钢管的贴合面要严格整形,保证与钢管扣紧的接触良好,扣件夹紧钢管时,开口处的最小距离不小于5mm,扣件的活动部位转动灵活,旋转扣件的两旋转面间隙要小于1mm,扣件螺栓的拧紧力距达60N*M时扣件不得破坏.3)脚手板采用50mm厚落叶松,宽度为300mm,凡是腐朽、扭曲、斜纹、破裂和大横透疥者不得使用,使用的脚手板两端8cm用8号铅丝箍绕3圈.二、脚手架搭设技术措施1、施工准备(1)在脚手架搭设之前,由工地技术负责人依脚手架搭拆方案向专业班组长逐段的进行书面技术交底,并履行交底签字手续,各持一份,互相监督,由专业班组长向操作人员进行班前技术交底,并做好交底记录入档.(2)按对脚手架使用的各种材料的要求,对使用的材料进行全数检查、验收,方准进行场使用,并进入现场后分类堆放整齐,挂牌标明准备使用。
(3)搭拆脚手架的操作人员必须是经过劳动部门培训合格发证,持证上岗。
2、脚手架的基础(1)脚手架搭设前基础要平整夯实,架基及周围不得积水,在距脚手架外立杆外侧0.5米处,设置一排水沟,在最低点,设置积水坑,水流入坑内,用潜水泵将水排出,排水沟坡度为3—5‰。
以保证架基的承载能力,基槽回填土必须步步夯实后,才能做脚手架基础.(2)回填土夯实后,上面铺设厚度50mm的0.2×3m木脚手板,之后在木脚手板上放置钢底座,钢底座上放置立杆,之后按设计的立杆间距进行放线定位,铺设木脚手板要平稳,不得悬空.3、脚手架结构技术要求(1)依脚手架结构要求本工程为框架结构,采用满堂脚手架使用,脚手架里侧立杆距墙200mm,竖立杆低于檐口为450mm,外立杆高于墙口1。
满堂架搭设验收方案一、脚手架搭设材料要求1)脚手架各种杆件采用外径48mm、壁厚3.5mm的3号钢焊接钢管,使用生产厂家合格的产品并持有合格证,其力学性能应符合国家现行标准《碳素结构钢》GBT700中Q235A钢的规定,用于立杆、大横杆、斜杆的钢管长度为4-6米,小横杆、拉结杆2。
1-2。
3米,使用的钢管不得弯曲、变形、开焊、裂纹等缺陷,并涂防锈漆作防腐处理,不合格的钢管决不允许使用。
2)扣件使用生产厂家合格的产品,并持有产品合格证,扣件锻铸铁的技术性能符合《钢管脚手架》GB15831—1995规定的要求,对使用的扣件要全数进行检查,不得有气孔、砂眼、裂纹、滑丝等缺陷。
扣件与钢管的贴合面要严格整形,保证与钢管扣紧的接触良好,扣件夹紧钢管时,开口处的最小距离不小于5mm,扣件的活动部位转动灵活,旋转扣件的两旋转面间隙要小于1mm,扣件螺栓的拧紧力距达60N*M时扣件不得破坏。
3)脚手板采用50mm厚落叶松,宽度为300mm,凡是腐朽、扭曲、斜纹、破裂和大横透疥者不得使用,使用的脚手板两端8cm用8号铅丝箍绕3圈。
二、脚手架搭设技术措施1、施工准备(1)在脚手架搭设之前,由工地技术负责人依脚手架搭拆方案向专业班组长逐段的进行书面技术交底,并履行交底签字手续,各持一份,互相监督,由专业班组长向操作人员进行班前技术交底,并做好交底记录入档。
(2)按对脚手架使用的各种材料的要求,对使用的材料进行全数检查、验收,方准进行场使用,并进入现场后分类堆放整齐,挂牌标明准备使用。
(3)搭拆脚手架的操作人员必须是经过劳动部门培训合格发证,持证上岗。
2、脚手架的基础(1)脚手架搭设前基础要平整夯实,架基及周围不得积水,在距脚手架外立杆外侧0。
5米处,设置一排水沟,在最低点,设置积水坑,水流入坑内,用潜水泵将水排出,排水沟坡度为3-5‰。
以保证架基的承载能力,基槽回填土必须步步夯实后,才能做脚手架基础.(2)回填土夯实后,上面铺设厚度50mm的0.2×3m木脚手板,之后在木脚手板上放置钢底座,钢底座上放置立杆,之后按设计的立杆间距进行放线定位,铺设木脚手板要平稳,不得悬空。
满堂架搭设验收方案一、脚手架搭设材料要求1)脚手架各种杆件采用外径48mm、壁厚3.5mm的3号钢焊接钢管,使用生产厂家合格的产品并持有合格证,其力学性能应符合国家现行标准《碳素结构钢》GBT700中Q235A钢的规定,用于立杆、大横杆、斜杆的钢管长度为4-6米,小横杆、拉结杆2.1-2.3 米,使用的钢管不得弯曲、变形、开焊、裂纹等缺陷,并涂防锈漆作防腐处理,不合格的钢管决不允许使用。
2 )扣件使用生产厂家合格的产品,并持有产品合格证,扣件锻铸铁的技术性能符合《钢管脚手架》GB15831-1995规定的要求,对使用的扣件要全数进行检查,不得有气孔、砂眼、裂纹、滑丝等缺陷。
扣件与钢管的贴合面要严格整形,保证与钢管扣紧的接触良好,扣件夹紧钢管时,开口处的最小距离不小于5mm,扣件的活动部位转动灵活,旋转扣件的两旋转面间隙要小于1mm,扣件螺栓的拧紧力距达60N*M时扣件不得破坏。
3)脚手板采用50mm厚落叶松,宽度为300mm,凡是腐朽、扭曲、斜纹、破裂和大横透疥者不得使用,使用的脚手板两端8cm用8号铅丝箍绕3圈。
二、脚手架搭设技术措施1、施工准备(1)在脚手架搭设之前,由工地技术负责人依脚手架搭拆方案向专业班组长逐段的进行书面技术交底,并履行交底签字手续,各持一份,互相监督,由专业班组长向操作人员进行班前技术交底,并做好交底记录入档。
(2)按对脚手架使用的各种材料的要求,对使用的材料进行全数检查、验收,方准进行场使用,并进入现场后分类堆放整齐,挂牌标明准备使用。
(3)搭拆脚手架的操作人员必须是经过劳动部门培训合格发证,持证上岗。
2、脚手架的基础(1)脚手架搭设前基础要平整夯实,架基及周围不得积水,在距脚手架外立杆外侧0.5米处,设置一排水沟,在最低点,设置积水坑,水流入坑内,用潜水泵将水排出,排水沟坡度为3-5%。
以保证架基的承载能力,基槽回填土必须步步夯实后,才能做脚手架基础。
(2)回填土夯实后,上面铺设厚度50mm的0.2 >3m木脚手板,之后在木脚手板上放置钢底座,钢底座上放置立杆,之后按设计的立杆间距进行放线定位,铺设木脚手板要平稳,不得悬空。
