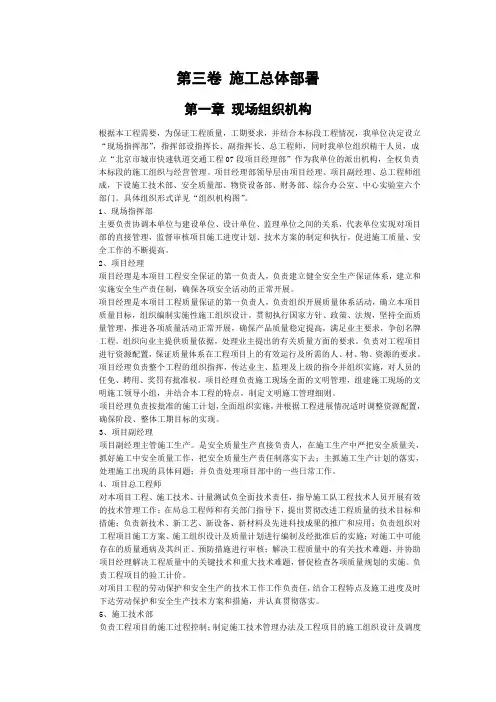

第三卷施工总体部署第一章现场组织机构根据本工程需要,为保证工程质量,工期要求,并结合本标段工程情况,我单位决定设立“现场指挥部”,指挥部设指挥长、副指挥长、总工程师,同时我单位组织精干人员,成立“北京市城市快速轨道交通工程07段项目经理部”作为我单位的派出机构,全权负责本标段的施工组织与经营管理。
项目经理部领导层由项目经理、项目副经理、总工程师组成,下设施工技术部、安全质量部、物资设备部、财务部、综合办公室、中心实验室六个部门。
具体组织形式详见“组织机构图”。
1、现场指挥部主要负责协调本单位与建设单位、设计单位、监理单位之间的关系,代表单位实现对项目部的直接管理,监督审核项目施工进度计划、技术方案的制定和执行,促进施工质量、安全工作的不断提高。
2、项目经理项目经理是本项目工程安全保证的第一负责人,负责建立健全安全生产保证体系,建立和实施安全生产责任制,确保各项安全活动的正常开展。
项目经理是本项目工程质量保证的第一负责人,负责组织开展质量体系活动,确立本项目质量目标,组织编制实施性施工组织设计。
贯彻执行国家方针、政策、法规,坚持全面质量管理,推进各项质量活动正常开展,确保产品质量稳定提高,满足业主要求,争创名牌工程。
组织向业主提供质量依据,处理业主提出的有关质量方面的要求。
负责对工程项目进行资源配置,保证质量体系在工程项目上的有效运行及所需的人、材、物、资源的要求。
项目经理负责整个工程的组织指挥,传达业主、监理及上级的指令并组织实施,对人员的任免、聘用、奖罚有批准权。
项目经理负责施工现场全面的文明管理,组建施工现场的文明施工领导小组,并结合本工程的特点,制定文明施工管理细则。
项目经理负责按批准的施工计划,全面组织实施,并根据工程进展情况适时调整资源配置,确保阶段、整体工期目标的实现。
3、项目副经理项目副经理主管施工生产。
是安全质量生产直接负责人,在施工生产中严把安全质量关,抓好施工中安全质量工作,把安全质量生产责任制落实下去;主抓施工生产计划的落实,处理施工出现的具体问题;并负责处理项目部中的一些日常工作。
目录第一章编制说明 (7)第1节编制依据 (7)第2节编制原则 (7)第二章工程概况 (7)第1节工程简况 (7)1、回龙观站概况 (7)2、回龙观东站概况 (8)3、线桥涵部分概况 (8)4、设计技术标准 (9)5、气象水文 (9)6、地形、地貌、地质 (9)第2节主要工程数量 (9)第3节工程特点 (10)第三章施工总体部署 (10)第1节现场组织机构 (10)1、现场指挥部 (10)2、项目经理 (11)3、项目副经理 (11)4、项目总工程师 (11)5、施工技术部 (11)6、安全质量部 (12)7、财务部 (12)8、物资设备部 (12)9、中心试验室 (12)10、综合办公室 (13)第2节施工队伍配属及任务划分 (13)第3节临时工程施工 (13)1、临时道路 (13)2、临时电力 (13)3、预制场 (13)4、临时通讯 (14)5、临时住房 (14)6、工程用水 (14)第四章拟投入设备 (14)第五章主要材料计划 (20)第六章施工方案 (26)第1节总体施工方案描述 (26)第2节施工进度计划 (31)第3节劳动力计划 (36)第4节施工准备工作 (41)第5节主要分项工程施工方案 (47)第七章主要工程施工方法 (52)第1节测量方案 (52)1、工艺流程图 (52)2、控制点检测与横断面复核 (52)3、导线点、水准点增设 (52)4、中线测设 (52)5、大型构筑物控制网的建立 (53)6、涵洞施工测量 (53)7、路基工程施工测量 (53)第2节高架桥施工方法 (53)第3节车站工程施工方法 (53)第4节单体桥施工方法 (53)1、工程简况 (53)2、施工方案及进度安排 (54)3、施工准备 (55)第5节特殊路基施工方法 (55)1、挡土墙段路基施工方法 (55)2、路桥过渡段路基施工方法 (56)3、站内路基及两侧过渡段施工方法 (57)第7节路基工程施工方法 (58)1、施工方案及进度安排 (58)2、挡土墙施工方法 (59)第8节重点工程-高架桥 (59)第八章重点工程-高架桥 (59)第1节工程概况 (59)1、施工方案及进度安排 (60)2、挡土墙施工方法 (60)第2节施工进度安排 (60)1、施工方案及进度安排 (61)2、挡土墙施工方法 (61)第3节施工方案 (61)1、施工方案及进度安排 (61)2、挡土墙施工方法 (62)第九章站房部分施工方案 (62)第1节测量工程 (62)1、施工方案及进度安排 (62)2、挡土墙施工方法 (63)第2节土方开挖 (63)1、施工方案及进度安排 (63)2、挡土墙施工方法 (64)第3节钢筋工程 (64)1、施工方案及进度安排 (64)2、挡土墙施工方法 (65)第4节模板工程 (65)1、施工方案及进度安排 (65)2、挡土墙施工方法 (66)第5节混凝土工程 (66)1、施工方案及进度安排 (66)2、挡土墙施工方法 (67)2、挡土墙施工方法 (68)第7节土方回填 (68)1、施工方案及进度安排 (68)2、挡土墙施工方法 (69)第8节防水工程 (69)1、施工方案及进度安排 (69)2、挡土墙施工方法 (70)第9节脚手架工程 (70)1、施工方案及进度安排 (70)2、挡土墙施工方法 (71)第10节外装修工程 (71)1、施工方案及进度安排 (71)2、挡土墙施工方法 (72)第11节内装修工程 (72)1、施工方案及进度安排 (72)2、挡土墙施工方法 (73)第12节门窗工程 (73)1、施工方案及进度安排 (73)2、挡土墙施工方法 (74)第13节楼地面工程 (74)1、施工方案及进度安排 (74)2、挡土墙施工方法 (75)第14节暖、卫、排风工程 (75)1、施工方案及进度安排 (75)2、挡土墙施工方法 (76)第十章质量保证体系及措施 (76)第1节质量保证体系 (76)1、施工方案及进度安排 (76)2、挡土墙施工方法 (77)2、挡土墙施工方法 (78)第3节创优规划 (78)1、施工方案及进度安排 (78)2、挡土墙施工方法 (79)第4节质量保证措施 (79)1、施工方案及进度安排 (79)2、挡土墙施工方法 (80)第十一章工期保证措施 (80)第1节工期目标 (80)1、施工方案及进度安排 (81)2、挡土墙施工方法 (81)第2节确保工期的具体措施 (81)1、施工方案及进度安排 (81)2、挡土墙施工方法 (82)第十二章现场安全文明施工措施 (82)第1节施工方案及进度安排 (82)第2节挡土墙施工方法 (83)第十三章消防措施 (83)第1节施工方案及进度安排 (83)第2节挡土墙施工方法 (84)第十四章季节施工措施 (84)第1节施工方案及进度安排 (84)第2节挡土墙施工方法 (85)第3节雨季施工 (85)1、施工方案及进度安排 (85)2、挡土墙施工方法 (86)第4节冬期施工 (86)1、施工方案及进度安排 (86)2、挡土墙施工方法 (87)第十五章文明施工和环保措施 (87)第1节文明施工 (87)1、施工方案及进度安排 (87)2、挡土墙施工方法 (88)第2节环境保护 (88)1、施工方案及进度安排 (88)2、挡土墙施工方法 (89)编制说明第一节编制依据1、北京城市铁路股份有限公司发放的《招标文件》、07 标段设计图及答疑资料等。
目录第一章概况 (6)第1节编制说明 (13)第2节编制依据 (14)第3节工程名称 (14)第4节工程地点 (15)第5节工程围 (15)第6节工程技术要求 (15)第7节水文、地质情况 (20)第8节现场条件 (22)第9节施工准备和部署 (23)第二章工程难点及对策措施 (23)第1节城市施工 (23)第2节地下结构 (24)第3节断面多变、结构类型多 (24)第4节施工通风除尘对环境的影响 (25)第5节相关人防洞室对施工的影响 (25)第6节防水处理 (26)第三章施工现场管理 (26)第1节组织管理机构 (26)第2节项目经理部主要人员职责 (27)第四章施工总平面布置图及说明 (32)第1节施工总平面布置说明 (32)第2节施工期间的交通疏解 (34)第3节施工用水、电、风及排水说明 (35)第五章总体施工方案 (36)第六章施工进度安排 (39)第1节工期总目标 (39)第2节施工进度横道图及网络图 (39)第3节分段分项施工进度安排 (39)第七章施工方法 (43)第1节施工方法、文字说明及图 (43)第2节爆破设计和爆破振动速度控制 (78)第3节控爆措施 (82)第八章工艺流程图 (83)第1节钻爆作业工艺流程图 (83)第2节喷射砼施工工艺流程图 (85)第3节砂浆锚杆工艺流程图 (86)第4节ψ25中空注浆锚杆施工工艺流程图 (87)第5节药包锚杆工艺流程图 (88)第6节钢筋网作业 (89)第7节格栅钢架(工字钢架)作业施工工艺流程图 (89)第8节ψ108大管棚施工工艺流程图 (90)第9节防排水系统施工工艺流程图 (91)第10节全断面衬砌施工工艺流程图 (92)第11节先墙后拱衬砌施工工艺流程图 (93)第12节锚索施工工艺流程图 (94)第九章施工监控量测 (95)第1节监测方案 (95)第2节监测方法 (97)第3节成果整理及信息反馈 (102)第十章生产用水、用电 (106)第十一章施工机械设备 (107)第十二章材料计划 (112)第十三章劳动力计划 (116)第十四章节约计划 (116)第十五章工期保证措施 (117)第十六章工程质量保证措施 (120)第十七章安全生产保证措施 (135)第十八章环境保护管理措施 (150)第十九章文明施工保证措施 (150)第二十章环保和环卫管理 (153)第一章概况1.1 编制说明在认真学习体会招标、设计文件及招标补充通知,对现场认真仔细勘察的基础上,根据市轻轨较~新线一期工程佛图关至大坪区间隧道(452.9 m)、大坪出碴支道剩余部分(99.29 m)的工程特点,结合、省、市有关规要求和本单位地铁施工经验和技术能力,编写成本工程的施工组织设计。
轻轨工程施工组织方案一、工程概况本工程为重庆市轻轨较新线一期工程临江门至曾家岩段,主要包括高架车站结构及区间桥梁施工。
工程全长约XX公里,共设有XX个车站,采用高架桥方式建设,预计工期为XX个月。
二、施工现场组织机构2.1 组织机构关系图为了保证工程的顺利进行,我们将建立以下组织机构关系图:项目经理:负责整个项目的管理和协调工作。
施工负责人:负责施工现场的日常施工管理工作。
技术负责人:负责施工技术的指导和监督工作。
安全员:负责施工现场的安全管理工作。
材料员:负责材料的采购和管理工作。
施工人员:负责具体的施工工作。
2.2 项目负责人及部门职责项目经理:负责整个项目的管理和协调工作,包括工程进度的控制、质量的保证和安全的控制。
施工负责人:负责施工现场的日常施工管理工作,包括施工计划的制定和执行、施工队伍的管理和调度。
技术负责人:负责施工技术的指导和监督工作,包括技术方案的制定和执行、施工过程中的技术问题的解决。
安全员:负责施工现场的安全管理工作,包括安全制度的制定和执行、安全事故的处理。
材料员:负责材料的采购和管理工作,包括材料供应商的选择、材料的质量控制和材料的库存管理。
施工人员:负责具体的施工工作,包括施工工艺的执行和施工质量的控制。
三、施工现场总平面布置图根据工程的特点和施工现场的实际情况,我们将制定详细的施工现场总平面布置图,包括施工区域的划分、施工设施的布置和施工道路的规划。
四、施工方案4.1 施工准备在施工前,我们将进行详细的施工准备,包括施工图纸的审查、施工方案的制定和施工人员的培训。
4.2 施工工序总体规划根据施工图纸和施工方案,我们将制定详细的施工工序总体规划,包括施工顺序的安排和施工进度的控制。
4.3 主要工序和特殊工序的施工方法对于主要工序和特殊工序,我们将制定详细的施工方法,包括施工工艺的执行和施工质量的控制。
五、工期及施工进度计划5.1 工期规划及要求根据工程的特点和施工条件,我们预计工程的总工期为XX个月。
目录第一章编制说明 (7)第1节编制依据 (7)第2节编制原则 (7)第二章工程概况 (7)第1节工程简况 (7)1、回龙观站概况 (7)2、回龙观东站概况 (8)3、线桥涵部分概况 (8)4、设计技术标准 (9)5、气象水文 (9)6、地形、地貌、地质 (9)第2节主要工程数量 (9)第3节工程特点 (10)第三章施工总体部署 (10)第1节现场组织机构 (10)1、现场指挥部 (10)2、项目经理 (11)3、项目副经理 (11)4、项目总工程师 (11)5、施工技术部 (11)6、安全质量部 (12)7、财务部 (12)8、物资设备部 (12)9、中心试验室 (12)10、综合办公室 (13)第2节施工队伍配属及任务划分 (13)第3节临时工程施工 (13)1、临时道路 (13)2、临时电力 (13)3、预制场 (14)4、临时通讯 (14)5、临时住房 (14)6、工程用水 (14)第四章拟投入设备 (14)第五章主要材料计划 (21)第六章施工方案 (26)第1节总体施工方案描述 (26)第2节施工进度计划 (31)第3节劳动力计划 (37)第4节施工准备工作 (42)第5节主要分项工程施工方案 (48)第七章主要工程施工方法 (52)第1节测量方案 (52)1、工艺流程图 (52)2、控制点检测与横断面复核 (53)3、导线点、水准点增设 (53)4、中线测设 (53)5、大型构筑物控制网的建立 (53)6、涵洞施工测量 (54)7、路基工程施工测量 (54)第2节高架桥施工方法 (54)第3节车站工程施工方法 (54)第4节单体桥施工方法 (54)1、工程简况 (54)2、施工方案及进度安排 (55)3、施工准备 (55)第5节特殊路基施工方法 (56)1、挡土墙段路基施工方法 (56)2、路桥过渡段路基施工方法 (57)3、站内路基及两侧过渡段施工方法 (57)第6节涵洞施工方法 (58)第7节路基工程施工方法 (59)1、施工方案及进度安排 (59)2、挡土墙施工方法 (60)第8节重点工程-高架桥 (60)第八章重点工程-高架桥 (60)第1节工程概况 (60)1、施工方案及进度安排 (60)2、挡土墙施工方法 (61)第2节施工进度安排 (61)1、施工方案及进度安排 (61)2、挡土墙施工方法 (62)第3节施工方案 (62)1、施工方案及进度安排 (62)2、挡土墙施工方法 (63)第九章站房部分施工方案 (63)第1节测量工程 (63)1、施工方案及进度安排 (64)2、挡土墙施工方法 (64)第2节土方开挖 (65)1、施工方案及进度安排 (65)2、挡土墙施工方法 (65)第3节钢筋工程 (66)1、施工方案及进度安排 (66)2、挡土墙施工方法 (66)第4节模板工程 (67)1、施工方案及进度安排 (67)2、挡土墙施工方法 (67)第5节混凝土工程 (68)1、施工方案及进度安排 (68)2、挡土墙施工方法 (68)第6节砌筑工程 (69)1、施工方案及进度安排 (69)2、挡土墙施工方法 (69)第7节土方回填 (70)1、施工方案及进度安排 (70)2、挡土墙施工方法 (70)第8节防水工程 (71)1、施工方案及进度安排 (71)2、挡土墙施工方法 (71)第9节脚手架工程 (72)1、施工方案及进度安排 (72)2、挡土墙施工方法 (72)第10节外装修工程 (73)1、施工方案及进度安排 (73)2、挡土墙施工方法 (73)第11节内装修工程 (74)1、施工方案及进度安排 (74)2、挡土墙施工方法 (74)第12节门窗工程 (75)1、施工方案及进度安排 (75)2、挡土墙施工方法 (75)第13节楼地面工程 (76)1、施工方案及进度安排 (76)2、挡土墙施工方法 (76)第14节暖、卫、排风工程 (77)1、施工方案及进度安排 (77)2、挡土墙施工方法 (77)第十章质量保证体系及措施 (78)第1节质量保证体系 (78)1、施工方案及进度安排 (78)2、挡土墙施工方法 (78)第2节质量目标 (79)1、施工方案及进度安排 (79)2、挡土墙施工方法 (79)第3节创优规划 (80)1、施工方案及进度安排 (80)2、挡土墙施工方法 (80)第4节质量保证措施 (81)1、施工方案及进度安排 (81)2、挡土墙施工方法 (81)第十一章工期保证措施 (82)第1节工期目标 (82)1、施工方案及进度安排 (82)2、挡土墙施工方法 (82)第2节确保工期的具体措施 (83)1、施工方案及进度安排 (83)2、挡土墙施工方法 (83)第十二章现场安全文明施工措施 (84)第1节施工方案及进度安排 (84)第2节挡土墙施工方法 (84)第十三章消防措施 (85)第1节施工方案及进度安排 (85)第2节挡土墙施工方法 (85)第十四章季节施工措施 (86)第1节施工方案及进度安排 (86)第2节挡土墙施工方法 (86)第3节雨季施工 (87)1、施工方案及进度安排 (87)2、挡土墙施工方法 (87)第4节冬期施工 (88)1、施工方案及进度安排 (88)2、挡土墙施工方法 (88)第十五章文明施工和环保措施 (89)第1节文明施工 (89)1、施工方案及进度安排 (89)2、挡土墙施工方法 (89)第2节环境保护 (90)1、施工方案及进度安排 (90)2、挡土墙施工方法 (90)编制说明第一节编制依据1、北京城市铁路股份有限公司发放的《招标文件》、07 标段设计图及答疑资料等。
城市轻轨编制日期:编制单位:目录第一卷编制说明 (4)第一章编制依据 (4)第二章编制原则 (4)第二卷工程概况 (5)第一章工程简况 (5)第二章主要工程数量 (6)第三章工程特点 (7)第三卷施工总体部署 (8)第一章现场组织机构 (8)第二章施工队伍配属及任务划分 (9)第三章临时工程施工 (10)第四卷拟投入设备 (12)第五卷主要材料计划 (18)第六卷施工方案 (24)第一章总体施工方案描述 (24)第二章施工进度计划 (29)第三章劳动力计划 (34)第四章施工准备工作 (40)第五章主要分项工程施工方案 (45)第七卷 7主要工程施工方法 (52)第一章测量方案 (52)第二章高架桥施工方法 (53)第三章车站工程施工方法 (53)第四章单体桥施工方法 (53)第一节工程简况 (53)第二节施工方案及进度安排 (54)第三节施工准备 (54)第五章特殊路基施工方法 (54)第一节挡土墙段路基施工方法 (54)第二节路桥过渡段路基施工方法 (55)第三节站内路基及两侧过渡段施工方法 (56)第六章涵洞施工方法 (57)第七章路基工程施工方法 (58)第八卷重点工程—高架桥 (60)第一章工程概况 (60)第二章施工进度安排 (61)第三章施工方案 (61)第九卷站房部分施工方案 (63)第一章测量工程 (63)第二章土方开挖 (64)第三章钢筋工程 (64)第四章模板工程 (65)第五章混凝土工程 (66)第六章砌筑工程 (67)第七章土方回填 (68)第八章防水工程 (69)第九章脚手架工程 (70)第十章外装修工程 (71)第十一章内装修工程 (72)第十二章门窗工程 (73)第十三章楼地面工程 (74)第十四章暖、卫、排风工程 (74)第十卷质量保证体系及措施 (76)第一章质量保证体系 (76)第二章质量目标 (77)第三章创优规划 (77)第四章质量保证措施 (78)第十一卷工期保证措施 (80)第一章工期目标 (80)第二章确保工期的具体措施 (81)第十二卷现场安全文明施工措施 (82)第十三卷消防措施 (83)第十四卷季节施工措施 (84)第一章雨季施工 (84)第二章冬期施工 (85)第十五卷文明施工和环保措施 (87)第一章文明施工 (87)第二章环境保护 (88)第一卷编制说明第一章编制依据1、北京城市铁路股份有限公司发放的《招标文件》、07标段设计图及答疑资料等。
目录第一章编制说明 (12)第1节编制依据 (12)第2节编制原则 (12)第二章工程概况 (13)第1节工程简况 (13)1、回龙观站概况 (13)2、回龙观东站概况 (14)3、线桥涵部分概况 (14)4、设计技术标准 (16)5、气象水文 (17)6、地形、地貌、地质 (17)第2节主要工程数量 (17)第3节工程特点 (18)第三章施工总体部署 (19)1第1节现场组织机构 (19)1、现场指挥部 (19)2、项目经理 (20)3、项目副经理 (21)4、项目总工程师 (21)5、施工技术部 (22)6、安全质量部 (22)7、财务部 (23)8、物资设备部 (23)9、中心试验室 (24)10、综合办公室 (24)第2节施工队伍配属及任务划分 (24)第3节临时工程施工 (25)1、临时道路 (25)2、临时电力 (26)23、预制场 (26)4、临时通讯 (26)5、临时住房 (26)6、工程用水 (27)第四章拟投入设备 (28)第五章主要材料计划 (39)第六章施工方案 (50)第1节总体施工方案描述 (50)第2节施工进度计划 (61)第3节劳动力计划 (72)第4节施工准备工作 (84)第5节主要分项工程施工方案 (97)第七章主要工程施工方法 (108)第1节测量方案 (108)1、工艺流程图 (108)32、控制点检测与横断面复核 (109)3、导线点、水准点增设 (109)4、中线测设 (110)5、大型构筑物控制网的建立 (110)6、涵洞施工测量 (111)7、路基工程施工测量 (111)第2节高架桥施工方法 (111)第3节车站工程施工方法 (112)第4节单体桥施工方法 (112)1、工程简况 (112)2、施工方案及进度安排 (113)3、施工准备 (114)第5节特殊路基施工方法 (114)1、挡土墙段路基施工方法 (114)2、路桥过渡段路基施工方法 (117)43、站内路基及两侧过渡段施工方法 (119)第6节涵洞施工方法 (122)第7节路基工程施工方法 (124)1、施工方案及进度安排 (124)2、挡土墙施工方法 (125)第8节重点工程-高架桥 (127)第八章重点工程-高架桥 (127)第1节工程概况 (127)1、施工方案及进度安排 (127)2、挡土墙施工方法 (127)第2节施工进度安排 (129)1、施工方案及进度安排 (129)2、挡土墙施工方法 (130)第3节施工方案 (132)1、施工方案及进度安排 (132)52、挡土墙施工方法 (132)第九章站房部分施工方案 (134)第1节测量工程 (134)1、施工方案及进度安排 (134)2、挡土墙施工方法 (135)第2节土方开挖 (137)1、施工方案及进度安排 (137)2、挡土墙施工方法 (137)第3节钢筋工程 (139)1、施工方案及进度安排 (139)2、挡土墙施工方法 (140)第4节模板工程 (142)1、施工方案及进度安排 (142)2、挡土墙施工方法 (142)第5节混凝土工程 (144)61、施工方案及进度安排 (144)2、挡土墙施工方法 (145)第6节砌筑工程 (147)1、施工方案及进度安排 (147)2、挡土墙施工方法 (147)第7节土方回填 (149)1、施工方案及进度安排 (149)2、挡土墙施工方法 (150)第8节防水工程 (152)1、施工方案及进度安排 (152)2、挡土墙施工方法 (152)第9节脚手架工程 (154)1、施工方案及进度安排 (154)2、挡土墙施工方法 (155)第10节外装修工程 (157)71、施工方案及进度安排 (157)2、挡土墙施工方法 (157)第11节内装修工程 (159)1、施工方案及进度安排 (159)2、挡土墙施工方法 (160)第12节门窗工程 (162)1、施工方案及进度安排 (162)2、挡土墙施工方法 (162)第13节楼地面工程 (164)1、施工方案及进度安排 (164)2、挡土墙施工方法 (165)第14节暖、卫、排风工程 (167)1、施工方案及进度安排 (167)2、挡土墙施工方法 (167)第十章质量保证体系及措施 (169)8第1节质量保证体系 (169)1、施工方案及进度安排 (170)2、挡土墙施工方法 (170)第2节质量目标 (172)1、施工方案及进度安排 (172)2、挡土墙施工方法 (173)第3节创优规划 (175)1、施工方案及进度安排 (175)2、挡土墙施工方法 (175)第4节质量保证措施 (177)1、施工方案及进度安排 (177)2、挡土墙施工方法 (178)第十一章工期保证措施 (180)第1节工期目标 (180)1、施工方案及进度安排 (180)92、挡土墙施工方法 (180)第2节确保工期的具体措施 (182)1、施工方案及进度安排 (182)2、挡土墙施工方法 (183)第十二章现场安全文明施工措施 (185)第1节施工方案及进度安排 (185)第2节挡土墙施工方法 (185)第十三章消防措施 (187)第1节施工方案及进度安排 (187)第2节挡土墙施工方法 (188)第十四章季节施工措施 (190)第1节施工方案及进度安排 (190)第2节挡土墙施工方法 (190)第3节雨季施工 (192)1、施工方案及进度安排 (192)102、挡土墙施工方法 (193)第4节冬期施工 (195)1、施工方案及进度安排 (195)2、挡土墙施工方法 (195)第十五章文明施工和环保措施 (197)第1节文明施工 (197)1、施工方案及进度安排 (197)2、挡土墙施工方法 (198)第2节环境保护 (200)1、施工方案及进度安排 (200)2、挡土墙施工方法 (200)11第一章编制说明第1节编制依据1、北京城市铁路股份有限公司发放的《招标文件》、07 标段设计图及答疑资料等。

修建轻轨工程施工方案范本一、项目概述轻轨是一种城市轨道交通系统,由于其低噪音、高效率和环保特性,被广泛应用于城市交通建设中。
本项目旨在修建一条连接城市各主要交通枢纽的轻轨线路,以解决城市交通拥堵问题,提高城市交通效率,改善居民出行环境。
二、项目背景随着城市化进程的加快,城市交通拥堵问题日益凸显。
传统的公交系统已经不能满足城市出行的需求,轻轨作为一种新兴的城市交通系统,具有便捷、快速、环保等特点,受到广泛关注。
因此,修建一条轻轨线路成为了解决城市交通问题的重要举措。
三、项目范围本项目的轻轨线路总长约30公里,起点设在城市重要交通枢纽,终点设在另一个重要交通枢纽。
线路沿途设有10个车站,涵盖了城市的主要商业、居住以及政府部门。
工程包括轨道铺设、车站建设、信号系统、供电系统、通风系统等设施。
四、项目布局1. 轨道铺设:轨道铺设是轻轨工程的基础,需要在线路沿途进行轨道铺设,并确保轨道的平整度和垂直度。
2. 车站建设:线路沿途设有10个车站,每个车站需要建设站台、售票厅、候车室等设施,以及与轨道连接的设备。
3. 信号系统:轻轨系统需要配备先进的信号系统,以确保列车的安全行驶和运行效率。
4. 供电系统:轻轨列车需要通过供电系统进行动力支持,建设供电系统是轻轨工程的重要组成部分。
5. 通风系统:线路沿途需要建设通风系统,以确保车站和隧道内的空气畅通,保障乘客出行环境。
五、项目施工方案1. 施工准备施工前需要进行详细的勘探和设计工作,确定施工的桩基深度、轨道布置、车站位置等设施。
同时需要评估施工过程中可能遇到的风险,并采取相应的防范措施。
施工现场需要进行清理和平整,确保施工人员的安全。
2. 施工流程轨道铺设:首先需要进行路基的平整工作,然后依照设计图纸进行轨道的铺设,确保轨道的平整度和垂直度。
同时需要对轨道进行固定和检测,以确保轨道的安全和稳定。
车站建设:车站建设分为地面和地下两部分,地面部分需要进行站台、候车室、售票厅等设施的建设,地下部分需要进行与轨道的连接通道的建设。
城市轻轨工程施工方案设计方案部门: xxx时间: xxx制作人:xxx整理范文,仅供参考,可下载自行修改目录第一章编制说明5第1节编制依据5第2节编制原则6第二章工程简况6第1节工程简况61、回龙观站简况62、回龙观东站简况63、线桥涵部分简况74、设计技术标准75、气象水文86、地形、地貌、地质8第2节主要工程数量8第3节工程特点8第三章施工总体部署9第1节现场组织机构91、现场指挥部92、工程经理93、工程副经理94、工程总工程师95、施工技术部106、安全质量部107、财务部108、物资设备部109、中心实验室1010、综合办公室11第2节施工队伍配属及任务划分11第3节临时工程施工111、临时道路112、临时电力113、预制场114、临时通讯125、临时住房126、工程用水12第四章拟投入设备12第五章主要材料计划19第六章施工方案24第1节总体施工方案描述24第2节施工进度计划30第3节劳动力计划错误!未定义书签。
第4节施工准备工作错误!未定义书签。
第5节主要分项工程施工方案错误!未定义书签。
第七章主要工程施工方法错误!未定义书签。
第1节测量方案错误!未定义书签。
1、工艺流程图错误!未定义书签。
2、控制点检测与横断面复核错误!未定义书签。
3、导线点、水准点增设错误!未定义书签。
4、中线测设错误!未定义书签。
5、大型构筑物控制网的建立错误!未定义书签。
6、涵洞施工测量错误!未定义书签。
7、路基工程施工测量错误!未定义书签。
第2节高架桥施工方法错误!未定义书签。
第3节车站工程施工方法错误!未定义书签。
第4节单体桥施工方法错误!未定义书签。
1、工程简况错误!未定义书签。
2、施工方案及进度安排错误!未定义书签。
3、施工准备错误!未定义书签。
第5节特殊路基施工方法错误!未定义书签。
1、挡土墙段路基施工方法错误!未定义书签。
2、路桥过渡段路基施工方法错误!未定义书签。
3、站内路基及两侧过渡段施工方法错误!未定义书签。
57城市轻轨编制日期:2004年5月10日编制单位:目录第一卷编制说明 (4)第一章编制依据 (4)第二章编制原则 (4)第二卷工程概况 (5)第一章工程简况 (5)第二章主要工程数量 (6)第三章工程特点 (7)第三卷施工总体部署 (8)第一章现场组织机构 (8)第二章施工队伍配属及任务划分 (9)第三章临时工程施工 (10)第四卷拟投入设备 (12)第五卷主要材料计划 (18)第六卷施工方案 (24)第一章总体施工方案描述 (24)第二章施工进度计划 (29)第三章劳动力计划 (34)第四章施工准备工作 (40)第五章主要分项工程施工方案 (45)第七卷 7主要工程施工方法 (52)第一章测量方案 (52)第二章高架桥施工方法 (53)第三章车站工程施工方法 (53)第四章单体桥施工方法 (53)第一节工程简况 (53)第二节施工方案及进度安排 (54)第三节施工准备 (54)第五章特殊路基施工方法 (54)第一节挡土墙段路基施工方法 (54)第二节路桥过渡段路基施工方法 (55)第三节站内路基及两侧过渡段施工方法 (56)第六章涵洞施工方法 (57)第七章路基工程施工方法 (58)第八卷重点工程—高架桥 (60)第一章工程概况 (60)第二章施工进度安排 (61)第三章施工方案 (61)第九卷站房部分施工方案 (63)第一章测量工程 (63)第二章土方开挖 (64)第三章钢筋工程 (64)第四章模板工程 (65)第五章混凝土工程 (66)第六章砌筑工程 (67)第七章土方回填 (68)第八章防水工程 (69)第九章脚手架工程 (70)第十章外装修工程 (71)第十一章内装修工程 (72)第十二章门窗工程 (73)第十三章楼地面工程 (74)第十四章暖、卫、排风工程 (74)第十卷质量保证体系及措施 (76)第一章质量保证体系 (76)第二章质量目标 (77)第三章创优规划 (77)第四章质量保证措施 (78)第十一卷工期保证措施 (80)第一章工期目标 (80)第二章确保工期的具体措施 (81)第十二卷现场安全文明施工措施 (82)第十三卷消防措施 (83)第十四卷季节施工措施 (84)第一章雨季施工 (84)第二章冬期施工 (85)第十五卷文明施工和环保措施 (87)第一章文明施工 (87)第二章环境保护 (88)第一卷编制说明第一章编制依据1、北京城市铁路股份有限公司发放的《招标文件》、07标段设计图及答疑资料等。
城市轻轨工程施工组织设计编制:审核:审批:××集团股份有限公司年月日1目录第一章编制说明 (12)第1节编制依据 (12)第2节编制原则 (12)第二章工程概况 (13)第1节工程简况 (13)1、回龙观站概况 (13)2、回龙观东站概况 (14)3、线桥涵部分概况 (14)4、设计技术标准 (16)5、气象水文 (17)6、地形、地貌、地质 (17)第2节主要工程数量 (17)第3节工程特点 (18)第三章施工总体部署 (19)2第1节现场组织机构 (19)1、现场指挥部 (19)2、项目经理 (20)3、项目副经理 (21)4、项目总工程师 (21)5、施工技术部 (22)6、安全质量部 (22)7、财务部 (23)8、物资设备部 (23)9、中心试验室 (24)10、综合办公室 (24)第2节施工队伍配属及任务划分 (24)第3节临时工程施工 (25)1、临时道路 (25)2、临时电力 (26)33、预制场 (26)4、临时通讯 (26)5、临时住房 (26)6、工程用水 (27)第四章拟投入设备 (28)第五章主要材料计划 (39)第六章施工方案 (50)第1节总体施工方案描述 (50)第2节施工进度计划 (61)第3节劳动力计划 (72)第4节施工准备工作 (85)第5节主要分项工程施工方案 (97)第七章主要工程施工方法 (109)第1节测量方案 (109)1、工艺流程图 (109)42、控制点检测与横断面复核 (109)3、导线点、水准点增设 (110)4、中线测设 (110)5、大型构筑物控制网的建立 (111)6、涵洞施工测量 (111)7、路基工程施工测量 (111)第2节高架桥施工方法 (112)第3节车站工程施工方法 (112)第4节单体桥施工方法 (112)1、工程简况 (112)2、施工方案及进度安排 (114)3、施工准备 (114)第5节特殊路基施工方法 (115)1、挡土墙段路基施工方法 (115)2、路桥过渡段路基施工方法 (117)53、站内路基及两侧过渡段施工方法 (120)第6节涵洞施工方法 (122)第7节路基工程施工方法 (125)1、施工方案及进度安排 (125)2、挡土墙施工方法 (125)第8节重点工程-高架桥 (127)第八章重点工程-高架桥 (127)第1节工程概况 (127)1、施工方案及进度安排 (127)2、挡土墙施工方法 (128)第2节施工进度安排 (130)1、施工方案及进度安排 (130)2、挡土墙施工方法 (130)第3节施工方案 (132)1、施工方案及进度安排 (132)62、挡土墙施工方法 (133)第九章站房部分施工方案 (135)第1节测量工程 (135)1、施工方案及进度安排 (135)2、挡土墙施工方法 (135)第2节土方开挖 (137)1、施工方案及进度安排 (137)2、挡土墙施工方法 (138)第3节钢筋工程 (140)1、施工方案及进度安排 (140)2、挡土墙施工方法 (140)第4节模板工程 (142)1、施工方案及进度安排 (142)2、挡土墙施工方法 (143)第5节混凝土工程 (145)71、施工方案及进度安排 (145)2、挡土墙施工方法 (145)第6节砌筑工程 (147)1、施工方案及进度安排 (147)2、挡土墙施工方法 (148)第7节土方回填 (150)1、施工方案及进度安排 (150)2、挡土墙施工方法 (150)第8节防水工程 (152)1、施工方案及进度安排 (152)2、挡土墙施工方法 (153)第9节脚手架工程 (155)1、施工方案及进度安排 (155)2、挡土墙施工方法 (155)第10节外装修工程 (157)81、施工方案及进度安排 (157)2、挡土墙施工方法 (158)第11节内装修工程 (160)1、施工方案及进度安排 (160)2、挡土墙施工方法 (160)第12节门窗工程 (162)1、施工方案及进度安排 (162)2、挡土墙施工方法 (163)第13节楼地面工程 (165)1、施工方案及进度安排 (165)2、挡土墙施工方法 (165)第14节暖、卫、排风工程 (167)1、施工方案及进度安排 (167)2、挡土墙施工方法 (168)第十章质量保证体系及措施 (170)9第1节质量保证体系 (170)1、施工方案及进度安排 (170)2、挡土墙施工方法 (170)第2节质量目标 (172)1、施工方案及进度安排 (172)2、挡土墙施工方法 (173)第3节创优规划 (175)1、施工方案及进度安排 (175)2、挡土墙施工方法 (175)第4节质量保证措施 (177)1、施工方案及进度安排 (177)2、挡土墙施工方法 (178)第十一章工期保证措施 (180)第1节工期目标 (180)1、施工方案及进度安排 (180)102、挡土墙施工方法 (180)第2节确保工期的具体措施 (182)1、施工方案及进度安排 (182)2、挡土墙施工方法 (183)第十二章现场安全文明施工措施 (185)第1节施工方案及进度安排 (185)第2节挡土墙施工方法 (185)第十三章消防措施 (187)第1节施工方案及进度安排 (187)第2节挡土墙施工方法 (188)第十四章季节施工措施 (190)第1节施工方案及进度安排 (190)第2节挡土墙施工方法 (190)第3节雨季施工 (192)1、施工方案及进度安排 (192)112、挡土墙施工方法 (193)第4节冬期施工 (195)1、施工方案及进度安排 (195)2、挡土墙施工方法 (195)第十五章文明施工和环保措施 (197)第1节文明施工 (197)1、施工方案及进度安排 (197)2、挡土墙施工方法 (198)第2节环境保护 (200)1、施工方案及进度安排 (200)2、挡土墙施工方法 (200)12第一章编制说明第1节编制依据1、北京城市铁路股份有限公司发放的《招标文件》、07 标段设计图及答疑资料等。
目录第一章编制说明............................................... 错误!未指定书签。
第节编制依据............................................. 错误!未指定书签。
第节编制原则............................................. 错误!未指定书签。
第二章工程概况............................................... 错误!未指定书签。
第节工程简况............................................. 错误!未指定书签。
、回龙观站概况....................................... 错误!未指定书签。
、回龙观东站概况..................................... 错误!未指定书签。
、线桥涵部分概况..................................... 错误!未指定书签。
、设计技术标准....................................... 错误!未指定书签。
、气象水文........................................... 错误!未指定书签。
、地形、地貌、地质................................... 错误!未指定书签。
第节主要工程数量......................................... 错误!未指定书签。
第节工程特点............................................. 错误!未指定书签。
第三章施工总体部署........................................... 错误!未指定书签。
城市轻轨工程施工组织设计编制:审核:审批:××集团股份有限公司年月日1目录第一章编制说明 (12)第1节编制依据 (12)第2节编制原则 (12)第二章工程概况 (13)第1节工程简况 (13)1、回龙观站概况 (13)2、回龙观东站概况 (14)3、线桥涵部分概况 (14)4、设计技术标准 (16)5、气象水文 (17)6、地形、地貌、地质 (17)第2节主要工程数量 (17)第3节工程特点 (18)第三章施工总体部署 (19)2第1节现场组织机构 (19)1、现场指挥部 (19)2、项目经理 (20)3、项目副经理 (21)4、项目总工程师 (21)5、施工技术部 (22)6、安全质量部 (22)7、财务部 (23)8、物资设备部 (23)9、中心试验室 (24)10、综合办公室 (24)第2节施工队伍配属及任务划分 (24)第3节临时工程施工 (25)1、临时道路 (25)2、临时电力 (26)33、预制场 (26)4、临时通讯 (26)5、临时住房 (26)6、工程用水 (27)第四章拟投入设备 (28)第五章主要材料计划 (39)第六章施工方案 (50)第1节总体施工方案描述 (50)第2节施工进度计划 (61)第3节劳动力计划 (72)第4节施工准备工作 (85)第5节主要分项工程施工方案 (97)第七章主要工程施工方法 (109)第1节测量方案 (109)1、工艺流程图 (109)42、控制点检测与横断面复核 (109)3、导线点、水准点增设 (110)4、中线测设 (110)5、大型构筑物控制网的建立 (111)6、涵洞施工测量 (111)7、路基工程施工测量 (111)第2节高架桥施工方法 (112)第3节车站工程施工方法 (112)第4节单体桥施工方法 (112)1、工程简况 (112)2、施工方案及进度安排 (114)3、施工准备 (114)第5节特殊路基施工方法 (115)1、挡土墙段路基施工方法 (115)2、路桥过渡段路基施工方法 (117)53、站内路基及两侧过渡段施工方法 (120)第6节涵洞施工方法 (122)第7节路基工程施工方法 (125)1、施工方案及进度安排 (125)2、挡土墙施工方法 (125)第8节重点工程-高架桥 (127)第八章重点工程-高架桥 (127)第1节工程概况 (127)1、施工方案及进度安排 (127)2、挡土墙施工方法 (128)第2节施工进度安排 (130)1、施工方案及进度安排 (130)2、挡土墙施工方法 (130)第3节施工方案 (132)1、施工方案及进度安排 (132)62、挡土墙施工方法 (133)第九章站房部分施工方案 (135)第1节测量工程 (135)1、施工方案及进度安排 (135)2、挡土墙施工方法 (135)第2节土方开挖 (137)1、施工方案及进度安排 (137)2、挡土墙施工方法 (138)第3节钢筋工程 (140)1、施工方案及进度安排 (140)2、挡土墙施工方法 (140)第4节模板工程 (142)1、施工方案及进度安排 (142)2、挡土墙施工方法 (143)第5节混凝土工程 (145)71、施工方案及进度安排 (145)2、挡土墙施工方法 (145)第6节砌筑工程 (147)1、施工方案及进度安排 (147)2、挡土墙施工方法 (148)第7节土方回填 (150)1、施工方案及进度安排 (150)2、挡土墙施工方法 (150)第8节防水工程 (152)1、施工方案及进度安排 (152)2、挡土墙施工方法 (153)第9节脚手架工程 (155)1、施工方案及进度安排 (155)2、挡土墙施工方法 (155)第10节外装修工程 (157)81、施工方案及进度安排 (157)2、挡土墙施工方法 (158)第11节内装修工程 (160)1、施工方案及进度安排 (160)2、挡土墙施工方法 (160)第12节门窗工程 (162)1、施工方案及进度安排 (162)2、挡土墙施工方法 (163)第13节楼地面工程 (165)1、施工方案及进度安排 (165)2、挡土墙施工方法 (165)第14节暖、卫、排风工程 (167)1、施工方案及进度安排 (167)2、挡土墙施工方法 (168)第十章质量保证体系及措施 (170)9第1节质量保证体系 (170)1、施工方案及进度安排 (170)2、挡土墙施工方法 (170)第2节质量目标 (172)1、施工方案及进度安排 (172)2、挡土墙施工方法 (173)第3节创优规划 (175)1、施工方案及进度安排 (175)2、挡土墙施工方法 (175)第4节质量保证措施 (177)1、施工方案及进度安排 (177)2、挡土墙施工方法 (178)第十一章工期保证措施 (180)第1节工期目标 (180)1、施工方案及进度安排 (180)102、挡土墙施工方法 (180)第2节确保工期的具体措施 (182)1、施工方案及进度安排 (182)2、挡土墙施工方法 (183)第十二章现场安全文明施工措施 (185)第1节施工方案及进度安排 (185)第2节挡土墙施工方法 (185)第十三章消防措施 (187)第1节施工方案及进度安排 (187)第2节挡土墙施工方法 (188)第十四章季节施工措施 (190)第1节施工方案及进度安排 (190)第2节挡土墙施工方法 (190)第3节雨季施工 (192)1、施工方案及进度安排 (192)112、挡土墙施工方法 (193)第4节冬期施工 (195)1、施工方案及进度安排 (195)2、挡土墙施工方法 (195)第十五章文明施工和环保措施 (197)第1节文明施工 (197)1、施工方案及进度安排 (197)2、挡土墙施工方法 (198)第2节环境保护 (200)1、施工方案及进度安排 (200)2、挡土墙施工方法 (200)12第一章编制说明第1节编制依据1、北京城市铁路股份有限公司发放的《招标文件》、07 标段设计图及答疑资料等。
城市轻轨工程施工组织设计第一章编制说明第1节编制依据1、北京城市铁路股份有限公司发放的《招标文件》、07 标段设计图及答疑资料等。
2、国家、北京市相关法律、法规、规章和技术标准;3、对以往类似工程的施工经验和我单位现有的技术装备和机械施工的能力;4、建筑工程、铁路工程、公路工程及其它相关规范、标准;5、现场调查情况(1)设计单位的设计意图;(2)沿线道路、房屋、电力、水源等;(3)当地气候及自然条件;(4)取土场及轻轨铁路工程所需材料来源地点、可供量、质量标准;6、目前我单位计划参加施工的专业施工队伍及机械设备。
第2节编制原则1、满足招标文件提出的工期要求、质量要求,确保施工安全和环境保护;2、专业工程由专业施工队伍施工,并提高机械化施工水平;3、分部工程分段分项连续施工,优化施工方案,提高施工效率;4、采用成熟的施工技术和工艺。
5、单体桥工程跨越城市道路工程,施工时保证行车行人安全及不阻断交通。
第二章工程概况第1节工程简况本标段为整个城市铁路XX 至XX 工程第**标段,里程范围为K18+389.6~K20+620.2。
本段线路沿既有铁路布置,设置全封闭型的双线,线路全长为2230.6 米,其中高架线525.9m,地面线1374.4m。
主要包括回龙观站、回龙观东站、黄土店高架桥、黄平东侧路桥、挡土墙、和线路路基(包括两个箱涵,一个园涵)六个单项工程。
1、回龙观站概况车站有效站台中心里程为K18+450.000,总建筑面积为6968.68 m2。
为二层双岛三线式车站,车站总长为120.8 m,主体建筑总宽为27.8 m,站房檐高9.365。
地上两层,首层为站厅层,二层为站台层,共设两个站台。
结构型式:本工程结构为单层多跨现浇钢筋混凝土框架结构,采用钻孔灌注桩基础,站台上方雨棚为轻钢结构。
水电:包括采暖、生活给排水、消防系统、集中空调;工程照明和动力用电。
2、回龙观东站概况车站有效站台中心里程为K20+560.000,总建筑面积为6017.77 m2,为双岛四线式车站,站台宽8.4 m,车站总长为120.4 m,车站主体建筑总宽为15.65 m,檐高5.500 m。
