环氧地坪施工方案及报价
- 格式:docx
- 大小:17.45 KB
- 文档页数:9
环氧树脂砂浆地坪施工方案及报价单
一、施工方案
1. 环氧树脂砂浆地坪施工过程:
•准备工作:清洁施工区域、修补地面缺陷、确保地面平整。
•底漆处理:涂刷环氧底漆,增强地面附着力。
•砂浆涂抹:将环氧砂浆混合均匀后,用镘刀涂抹在地面上,确保平整和美观。
•固化处理:待砂浆干燥后,进行固化处理,提高地坪硬度和耐磨性。
•封面处理:顶层封面处理,增加地坪光泽度和防污性。
2. 施工注意事项:
•要保证施工环境干燥通风,环氧砂浆地坪施工适合在干燥天气进行。
•施工人员要熟练掌握施工工艺,确保砂浆均匀涂抹,避免起泡、裂缝等问题发生。
二、报价单
项目单价(元/平方米)面积(平方米)金额(元)
环氧砂浆材料费80 100 8000
施工人工费20 100 2000
设备使用费10 100 1000
底漆处理费用15 100 1500
封面处理费用20 100 2000
总计14500
三、结语
环氧树脂砂浆地坪施工是一项致力于提升地面美观、耐磨、防污的施工工程。
通过合理的施工方案和严格的施工质量控制,可以确保地坪工程的质量和美观程度。
同时,根据实际情况结合报价单进行合理预算和费用控制,是项目成功施工的关键之一。
河南地坪施工包含地坪漆和铺设材料,以及人工费等,具体价格得根据地面情况和要做的厚度,施工要求等相挂钩,如果是需要工程报价,公司会排除勘察人员去根据地面基层密实度、施工面积大小、客户需求、特定施工工艺等来决定报价的。
市面上的施工价格多在20元到80元之间一平米。
至于具体的价格是多少,人们需要确定这几方面:1、工程施工情况
施工面积的大小、地面基础的好与差、选择的工艺和所需要的功能效果等因素。
因为,工程情况不同,价格也会不同。
2、材料的使用和消耗
所制定的环氧地坪施工方案中含有每个涂层所需材料的量,通过计算汇总成工程消耗量和工程材料费。
3、所需施工人员
根据施工时间和现有的机械量来进行人员的划分。
人工费用根据人数的分段、分期、分项目进行汇总计算。
4、材料成本、人工成本及管理成本
因为每平方米的地坪漆用量都是需要计入到施工价格之中,原材料的上涨,自然带动施工单价的波动。
每平方米施工的厚度也和施工价格直接挂钩,因为想要较强的厚度就需要多涂抹几道涂层,自然涂料用量就会增加,故这点也是影响到施工价格的重要元素之一。
这时,想知道具体施工价格的用户可联系河南富洋地坪工程有限公司的施工人员进行了解。
我们专业从事工业地坪施工工程和停车场交通设计施工工程承包,值得大家的信赖。
环氧地坪施工方案和报价
一、施工方案
1. 材料准备
在进行环氧地坪施工前,需要准备以下材料: - 环氧树脂底漆 - 环氧固化剂 - 环氧面漆 - 环氧地坪材料 - 砂浆 - 打磨机 - 平涂机
2. 施工步骤
1.地面处理:清理地面,确保表面平整。
2.底漆涂刷:涂刷环氧树脂底漆,增强附着力。
3.撒石英砂:在底漆未干前撒布石英砂,增加耐磨性。
4.中涂:涂刷环氧地坪材料,进行中涂处理。
5.铺设砂浆:将砂浆铺设在地面,填补不平整处。
6.面漆涂刷:使用环氧面漆进行面漆涂刷,提高地面美观度。
二、报价
根据施工方案及材料所需,环氧地坪施工的报价如下: - 环氧树脂底漆:100
元/桶 - 环氧固化剂:50元/桶 - 环氧面漆:120元/桶 - 环氧地坪材料:200元/袋
- 砂浆:50元/包 - 打磨机租赁费用:300元/天 - 平涂机租赁费用:200元/天
三、结语
通过以上施工方案和报价的详细介绍,您可以更好地了解环氧地坪施工的步骤
和所需材料,为您未来的施工项目提供参考价值。
若有任何疑问或需要进一步咨询,请随时与我们联系。

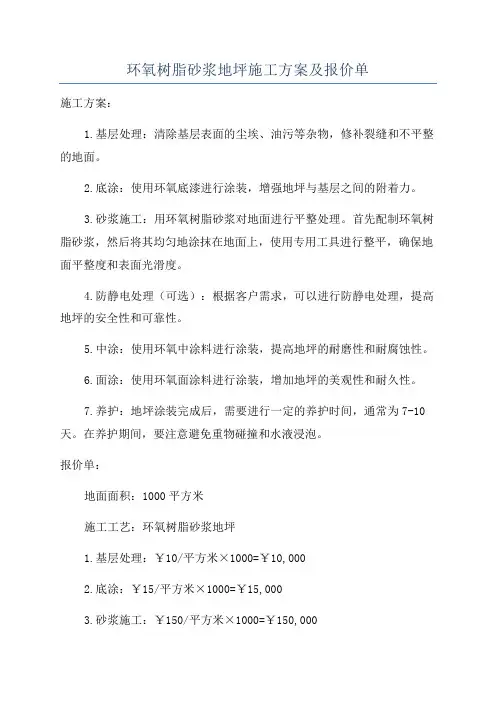

环氧树脂砂浆地坪施工方案及报价单
施工方案:
1.基层处理:清除基层表面的尘埃、油污等杂物,修补裂缝和不平整的地面。
2.底涂:使用环氧底漆进行涂装,增强地坪与基层之间的附着力。
3.砂浆施工:用环氧树脂砂浆对地面进行平整处理。
首先配制环氧树脂砂浆,然后将其均匀地涂抹在地面上,使用专用工具进行整平,确保地面平整度和表面光滑度。
4.防静电处理(可选):根据客户需求,可以进行防静电处理,提高地坪的安全性和可靠性。
5.中涂:使用环氧中涂料进行涂装,提高地坪的耐磨性和耐腐蚀性。
6.面涂:使用环氧面涂料进行涂装,增加地坪的美观性和耐久性。
7.养护:地坪涂装完成后,需要进行一定的养护时间,通常为7-10天。
在养护期间,要注意避免重物碰撞和水液浸泡。
报价单:
地面面积:1000平方米
施工工艺:环氧树脂砂浆地坪
1.基层处理:¥10/平方米×1000=¥10,000
2.底涂:¥15/平方米×1000=¥15,000
3.砂浆施工:¥150/平方米×1000=¥150,000
4.防静电处理:¥5/平方米×1000=¥5,000
5.中涂:¥30/平方米×1000=¥30,000
6.面涂:¥40/平方米×1000=¥40,000
7.养护费用:¥5,000
总报价:¥255,000。

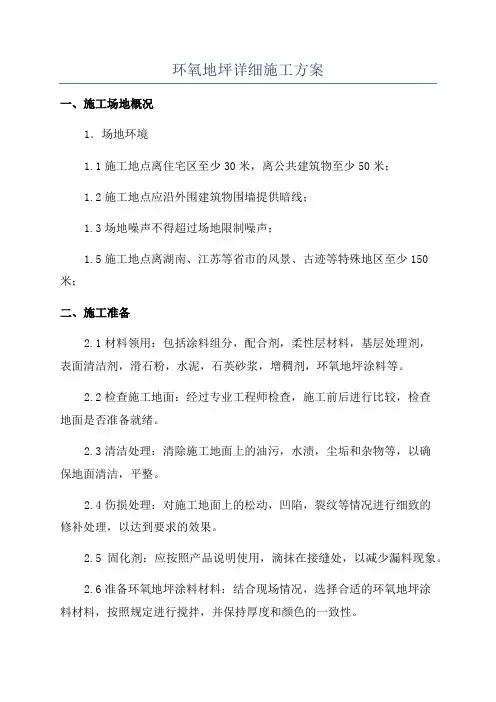

环氧地坪详细施工方案
一、施工场地概况
1.场地环境
1.1施工地点离住宅区至少30米,离公共建筑物至少50米;
1.2施工地点应沿外围建筑物围墙提供暗线;
1.3场地噪声不得超过场地限制噪声;
1.5施工地点离湖南、江苏等省市的风景、古迹等特殊地区至少150米;
二、施工准备
2.1材料领用:包括涂料组分,配合剂,柔性层材料,基层处理剂,
表面清洁剂,滑石粉,水泥,石英砂浆,增稠剂,环氧地坪涂料等。
2.2检查施工地面:经过专业工程师检查,施工前后进行比较,检查
地面是否准备就绪。
2.3清洁处理:清除施工地面上的油污,水渍,尘垢和杂物等,以确
保地面清洁,平整。
2.4伤损处理:对施工地面上的松动,凹陷,裂纹等情况进行细致的
修补处理,以达到要求的效果。
2.5固化剂:应按照产品说明使用,滴抹在接缝处,以减少漏料现象。
2.6准备环氧地坪涂料材料:结合现场情况,选择合适的环氧地坪涂
料材料,按照规定进行搅拌,并保持厚度和颜色的一致性。
三、环氧地坪施工。

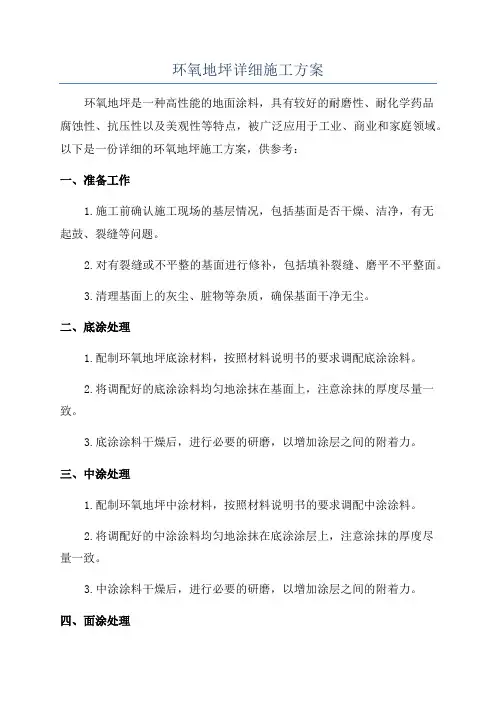

环氧地坪详细施工方案环氧地坪是一种高性能的地面涂料,具有较好的耐磨性、耐化学药品腐蚀性、抗压性以及美观性等特点,被广泛应用于工业、商业和家庭领域。
以下是一份详细的环氧地坪施工方案,供参考:一、准备工作1.施工前确认施工现场的基层情况,包括基面是否干燥、洁净,有无起鼓、裂缝等问题。
2.对有裂缝或不平整的基面进行修补,包括填补裂缝、磨平不平整面。
3.清理基面上的灰尘、脏物等杂质,确保基面干净无尘。
二、底涂处理1.配制环氧地坪底涂材料,按照材料说明书的要求调配底涂涂料。
2.将调配好的底涂涂料均匀地涂抹在基面上,注意涂抹的厚度尽量一致。
3.底涂涂料干燥后,进行必要的研磨,以增加涂层之间的附着力。
三、中涂处理1.配制环氧地坪中涂材料,按照材料说明书的要求调配中涂涂料。
2.将调配好的中涂涂料均匀地涂抹在底涂涂层上,注意涂抹的厚度尽量一致。
3.中涂涂料干燥后,进行必要的研磨,以增加涂层之间的附着力。
四、面涂处理1.配制环氧地坪面涂材料,按照材料说明书的要求调配面涂涂料。
2.将调配好的面涂涂料均匀地涂抹在中涂涂层上,注意涂抹的厚度尽量一致。
3.需要的话,可以进行多遍面涂涂抹,以增加地坪涂层的厚度。
4.面涂涂料干燥后,进行必要的研磨,以增加涂层之间的附着力。
五、封闭处理1.如果需要封闭处理,可以涂抹合适的封闭剂,以提高地坪涂层的光亮度和耐磨性。
2.封闭剂的施工需参考其使用说明书,按照说明进行操作。
六、保护处理1.必要时,可以在地坪涂层上覆盖一层保护剂,以防止表面受到外力的损害。
2.保护剂的施工需参考其使用说明书,按照说明进行操作。
七、维护与养护1.在地坪涂层完全干燥固化后,进行必要的清洁,以保持地坪的整洁。
2.避免尖锐物品的刮擦,防止涂层受到损坏。
3.定期对地坪进行维护,包括清理、修补和涂层重涂等。
八、工期与费用控制1.根据施工方案中所列工作内容和人力资源,制定详细的进度计划。
2.确定施工所需的材料和相关设备,并进行材料和设备的采购。

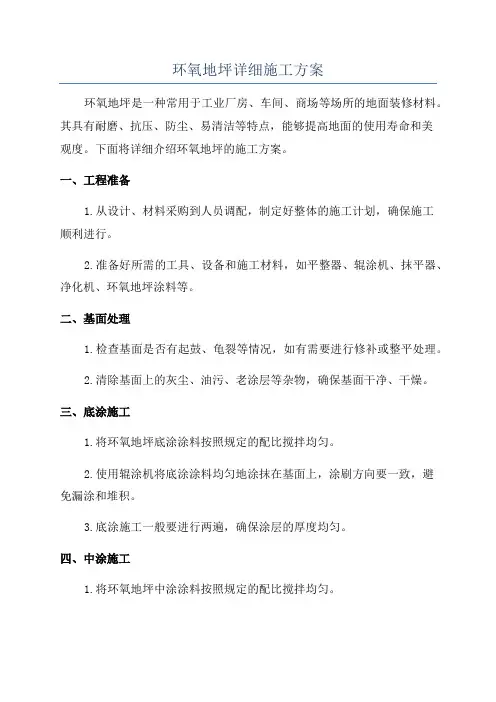

环氧地坪详细施工方案环氧地坪是一种常用于工业厂房、车间、商场等场所的地面装修材料。
其具有耐磨、抗压、防尘、易清洁等特点,能够提高地面的使用寿命和美观度。
下面将详细介绍环氧地坪的施工方案。
一、工程准备1.从设计、材料采购到人员调配,制定好整体的施工计划,确保施工顺利进行。
2.准备好所需的工具、设备和施工材料,如平整器、辊涂机、抹平器、净化机、环氧地坪涂料等。
二、基面处理1.检查基面是否有起鼓、龟裂等情况,如有需要进行修补或整平处理。
2.清除基面上的灰尘、油污、老涂层等杂物,确保基面干净、干燥。
三、底涂施工1.将环氧地坪底涂涂料按照规定的配比搅拌均匀。
2.使用辊涂机将底涂涂料均匀地涂抹在基面上,涂刷方向要一致,避免漏涂和堆积。
3.底涂施工一般要进行两遍,确保涂层的厚度均匀。
四、中涂施工1.将环氧地坪中涂涂料按照规定的配比搅拌均匀。
2.使用辊涂机将中涂涂料均匀地涂抹在底涂涂层上,涂刷方向要一致,避免漏涂和堆积。
3.中涂施工一般要进行两遍,确保涂层的厚度均匀。
五、花纹设计(可选)1.在中涂涂层未干燥前,根据需要进行花纹的设计,如彩砂、彩石等。
2.将彩砂、彩石等按指定的颜色、规格和密度撒在涂层上。
3.待涂层干燥后,用刮板将多余的彩砂、彩石刮掉。
六、面涂施工1.将环氧地坪面涂涂料按照规定的配比搅拌均匀。
2.使用辊涂机将面涂涂料均匀地涂抹在中涂涂层上,涂刷方向要一致,避免漏涂和堆积。
3.面涂施工一般要进行两遍,确保涂层的厚度均匀。
七、养护1.环氧地坪施工完成后,应进行养护,避免在施工后24小时内有人员和机械经过,48小时内不要进行清洗。
2.对于大面积施工的工程,则需要在施工后7天内进行养护,并按照施工厂商提供的具体养护方案进行操作。

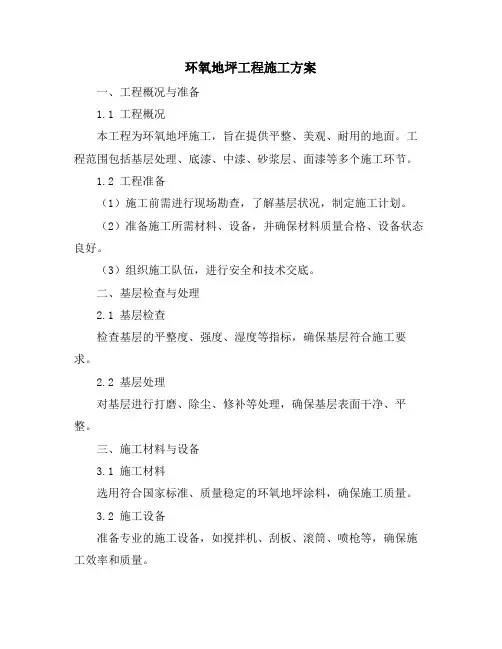

环氧地坪工程施工方案一、工程概况与准备1.1 工程概况本工程为环氧地坪施工,旨在提供平整、美观、耐用的地面。
工程范围包括基层处理、底漆、中漆、砂浆层、面漆等多个施工环节。
1.2 工程准备(1)施工前需进行现场勘查,了解基层状况,制定施工计划。
(2)准备施工所需材料、设备,并确保材料质量合格、设备状态良好。
(3)组织施工队伍,进行安全和技术交底。
二、基层检查与处理2.1 基层检查检查基层的平整度、强度、湿度等指标,确保基层符合施工要求。
2.2 基层处理对基层进行打磨、除尘、修补等处理,确保基层表面干净、平整。
三、施工材料与设备3.1 施工材料选用符合国家标准、质量稳定的环氧地坪涂料,确保施工质量。
3.2 施工设备准备专业的施工设备,如搅拌机、刮板、滚筒、喷枪等,确保施工效率和质量。
四、底漆施工与涂装4.1 底漆施工按照涂料要求,使用专业设备进行底漆施工,确保底漆均匀、无遗漏。
4.2 底漆涂装底漆干燥后,进行涂装,确保涂层平整、光滑。
五、中漆施工与涂层5.1 中漆施工在中漆施工前,需确保底漆干燥完全,然后进行中漆施工。
5.2 中漆涂层中漆施工后,进行涂层,确保涂层均匀、无气泡。
六、砂浆涂抹与修补6.1 砂浆涂抹在中漆涂层干燥后,进行砂浆涂抹,确保砂浆层均匀、无空鼓。
6.2 砂浆修补对砂浆层进行修补,确保砂浆层完整、美观。
七、面漆施工与光固7.1 面漆施工在砂浆层干燥后,进行面漆施工,确保面漆颜色均匀、光泽度高。
7.2 面漆光固面漆施工后,进行光固处理,确保涂层固化完全、硬度达标。
八、质量控制与验收8.1 质量控制施工过程中,应严格遵守施工工艺要求,确保施工质量。
同时,应定期对施工质量进行检查和评估,及时发现问题并进行整改。
8.2 工程验收工程完工后,应按照国家相关标准和施工合同要求进行验收。
验收合格后方可交付使用。
九、安全管理与制度9.1 安全管理施工过程中,应严格遵守安全生产规定,确保施工人员和设备的安全。
1MM环氧防静电地坪漆施工方案及报价环氧防静电地坪漆是一种高质量的表面涂层材料,可以有效地防止静
电产生和传导,保护设备和人员的安全。
下面是一个关于1MM环氧防静电
地坪漆施工方案及报价的详细介绍。
1.施工方案:
1.1准备工作:清理和修复地面
-清理地面:将地面上的灰尘、杂物和污垢清理干净。
-修复地表:如果有地面破损或不平整的地方,需要进行修复和调整。
1.2预涂层施工:涂布底漆
-底漆选择:选择适合的环氧底漆,以提供最佳的附着力和保护性能。
- 涂布底漆:使用刷子或滚筒将底漆均匀地涂布在地面上,确保涂层
的厚度可以达到1mm。
1.3主涂层施工:涂布环氧防静电地坪漆
-选择环氧防静电地坪漆:根据要求选择合适的环氧防静电地坪漆。
- 涂布环氧防静电地坪漆:使用刷子或滚筒将环氧防静电地坪漆均匀
地涂布在地面上,确保涂层的厚度可以达到1mm。
1.4上光层施工:涂布清漆
-选择清漆:选择适合的环氧清漆,以提供地面的亮度和耐磨性。
- 涂布清漆:使用刷子或滚筒将清漆均匀地涂布在地面上,确保涂层
的厚度可以达到1mm。
2.报价:
2.1施工材料费用:
- 环氧底漆:根据地面面积计算,大约为xx元/平方米。
- 环氧防静电地坪漆:根据地面面积计算,大约为yy元/平方米。
- 环氧清漆:根据地面面积计算,大约为zz元/平方米。
2.2施工人工费用:
-施工人工费用:根据施工时间和人工成本计算,大约为a元/平方米。
2.3其他费用:
-准备工作费用:根据清理和修复地面的工作量计算,大约为b元/平
方米。
总结:。
环氧地坪编制单位:安徽美地地坪工程技术有限公司联系人:钟明手机:一、环氧地坪产品介绍1、主要原材料环氧树脂:选用台湾南亚(NPEL-128)生产的双酚A液态环氧树脂。
固化剂:选用美国气体化工公司(AIR PRODUCTS)生产的无溶剂高性能环氧固化剂;助剂:选用德国毕克公司(BYK)和德国迪高公司(DEGO)生产的系列消泡剂、流平剂、润湿分散剂、表面改善剂;颜料:选用美国杜邦公司(DUPONT)生产的钛白粉、德国德固萨公司(DEGUSSA)生产的系列颜料。
2、特点整体成型后无尘、无缝、平整、光洁,具有优异的机械强度和良好的耐化学品性能以及耐水性能,易于清洁,有多种色彩外观可供选择。
3、素地处理:对原地面进行专业机械刨除及打磨处理,对起砂部分打磨铲除,清扫浮尘,再采用磨面机械处理水泥地基面,使地面平整、无脱落、无粉化等情况。
打磨处理施工结束后,依据地面情况对于含水率进行测试,可采用地坪测湿仪或依据专业人员的经验,将一块2m*2m的完整薄膜平铺在地面上,薄膜底部置干燥纸,四周密封。
72小时后,取出干燥纸,若可点燃则可施工;不可点燃或断续则不可施工。
对于含水率高的地面一般可采用高压火枪喷烤地面或用水性环氧底漆处理地面。
油层薄的可用稀释剂先进行清洗,油层厚的地面则采用水泥自流平打底方案处理。
4、环氧渗透底漆施工:A、将甲乙两组份的环氧树脂渗透树脂底漆混合后,用专业手提式搅拌机充分搅拌均匀,滚涂或批刮在清扫干净的地面上,待其充分渗透后,如发现局部发白、漏涂或无光亮,依情况可以局部再滚涂一次,以保证底涂的密封效果;B、起砂地坪由分两次涂布底漆:第一次涂布底漆时,对混合后材料加入20%乙醇,第二次涂布时对混合后的材料加入5%的乙醇,使底漆能渗透深层固化,以保证底涂的密封渗透效果。
5、环氧树脂中涂施工(一遍腻子)环氧树脂中涂施工方法:按照环氧树脂地坪漆的配比要求,先将中涂主剂加入硬化剂混合,充分搅拌均匀后,加入适量的石英砂,充分搅拌均匀,倒在地面上,以镘刀全面做一层批覆,填平局部破损处,使表面平整。
加入石英砂的中涂砂浆须一次整体施工结束,施工过程中,用镘刀齿尖除去大泡并挑去杂质颗粒物,间隔48小时待地面硬化干燥后全面砂磨,再以吸尘器吸净地面灰尘,然后进行一道石英粉中涂砂浆的施工。
对于地面开裂处,须进行多次修复,以保证整体的一致性和环氧地坪的抗拉性,保证施工后表面没有明显裂纹显现。
注:对于施工后地面平整度较差处需进行多次小范围修补,以保证整体的平整性。
6、环氧涂刷面漆施工按照环氧树脂地坪漆的配比要求,先将主剂搅拌均匀,然后将硬化剂向装有主剂的桶中央倒入,避免材料混合不均匀。
充分搅拌均匀后,间隔15分钟后,让其充分反应、熟化,再用专用地坪滚筒整体涂布施工。
施工时如发现砂粒杂质立即除去,搅拌桶内涂料若呈现硬化状态时,必须停止使用并随时更换搅拌桶。
施工过程中注意滚涂印痕的处理。
7、漆面保护:面漆施工完毕后进行罩光漆的滚涂,等待48小时后,可穿柔底鞋进入,一周内不可用水、油、碱酸等化学物涂粘,养护至少3天后方可投入使用。
8、施工过程中的注意事项:材料存放:材料须存放在甲方指定的区域,并按类型存放整理,使用按量逐步取用。
一楼基面混凝土如果未做防水层或防水层失效,则在使用过程中可能会出现起鼓现象。
工具使用:在施工过程中须使用一些电动工具,须严格按照工具使用规范进行使用,在保证安全的情况下,维护工具的有效使用。
施工管理:承接方须严格要求施工人员遵守甲方的现场管理要求,在施工过程中的水电使用等情况须经过甲方确认后方可进行。
施工规范:严格按照合同及工艺指导要求进行每一道工序的施工,保证产品的质量要求,对于特殊部位的处理须在承接方技术人员指导后进行。
建议使用不含紫外线的灯源,否则可能会导致环氧树脂涂层变黄。
垃圾处理:施工过程中产生的垃圾及材料损耗须统一装好,放置到甲方指定的场所,不得随地乱扔乱放。
9、环氧地坪结构示意图: 10、环氧地坪技术指标 表干时间(小时)≤4 实干时间(小时)≤24 粘接强度(Mpa )≥2 耐磨性(750g/300r,失重.g )≤ 硬度(铅笔硬度)≥2H 抗压强度(Mpa )80 拉伸强度(Mpa ) 104、环氧面漆施工3、环氧树脂中涂施工2、环氧封闭底漆1、打磨清理处理地基层素地抗弯强度(Mpa)15耐H2SO4,10%168小时无变化耐NaOH,10%168小时无变化耐汽油,120#168小时无变化耐水性168小时无变化耐润滑油168小时无变化耐盐水,3%168小时无变化二、环氧地坪产品介绍1、主要原材料环氧树脂:选用台湾南亚(NPEL-128)生产的双酚A液态环氧树脂。
固化剂:选用美国气体化工公司(AIR PRODUCTS)生产的无溶剂高性能环氧固化剂;助剂:选用德国毕克公司(BYK)和德国迪高公司(DEGO)生产的系列消泡剂、流平剂、润湿分散剂、表面改善剂;颜料:选用美国杜邦公司(DUPONT)生产的钛白粉、德国德固萨公司(DEGUSSA)生产的系列颜料。
2、特点整体成型后无尘、无缝、平整、光洁,具有优异的机械强度和良好的耐化学品性能以及耐水性能,易于清洁,有多种色彩外观可供选择。
3、素地处理:对原地面进行专业机械刨除及打磨处理,对起砂部分打磨铲除,清扫浮尘,再采用磨面机械处理水泥地基面,使地面平整、无脱落、无粉化等情况。
打磨处理施工结束后,依据地面情况对于含水率进行测试,可采用地坪测湿仪或依据专业人员的经验,将一块2m*2m的完整薄膜平铺在地面上,薄膜底部置干燥纸,四周密封。
72小时后,取出干燥纸,若可点燃则可施工;不可点燃或断续则不可施工。
对于含水率高的地面一般可采用高压火枪喷烤地面或用水性环氧底漆处理地面。
油层薄的可用稀释剂先进行清洗,油层厚的地面则采用水泥自流平打底方案处理。
4、环氧渗透底漆施工:A、将甲乙两组份的环氧树脂渗透树脂底漆混合后,用专业手提式搅拌机充分搅拌均匀,滚涂或批刮在清扫干净的地面上,待其充分渗透后,如发现局部发白、漏涂或无光亮,依情况可以局部再滚涂一次,以保证底涂的密封效果;B、起砂地坪由分两次涂布底漆:第一次涂布底漆时,对混合后材料加入20%乙醇,第二次涂布时对混合后的材料加入5%的乙醇,使底漆能渗透深层固化,以保证底涂的密封渗透效果。
5、环氧树脂中涂施工(一遍腻子、一遍6#砂、两遍7#砂)环氧树脂中涂施工方法:按照环氧树脂地坪漆的配比要求,先将中涂主剂加入硬化剂混合,充分搅拌均匀后,加入适量的石英砂,充分搅拌均匀,倒在地面上,以镘刀全面做一层批覆,填平局部破损处,使表面平整。
加入石英砂的中涂砂浆须一次整体施工结束,施工过程中,用镘刀齿尖除去大泡并挑去杂质颗粒物,间隔48小时待地面硬化干燥后全面砂磨,再以吸尘器吸净地面灰尘,然后进行一道石英粉中涂砂浆的施工。
对于地面开裂处,须进行多次修复,以保证整体的一致性和环氧地坪的抗拉性,保证施工后表面没有明显裂纹显现。
注:对于施工后地面平整度较差处需进行多次小范围修补,以保证整体的平整性。
6、环氧涂刷面漆施工按照环氧树脂地坪漆的配比要求,先将主剂搅拌均匀,然后将硬化剂向装有主剂的桶中央倒入,避免材料混合不均匀。
充分搅拌均匀后,间隔15分钟后,让其充分反应、熟化,再用专用地坪滚筒整体涂布施工。
施工时如发现砂粒杂质立即除去,搅拌桶内涂料若呈现硬化状态时,必须停止使用并随时更换搅拌桶。
施工过程中注意滚涂印痕的处理。
7、漆面保护:面漆施工完毕后进行罩光漆的滚涂,等待48小时后,可穿柔底鞋进入,一周内不可用水、油、碱酸等化学物涂粘,养护至少3天后方可投入使用。
8、施工过程中的注意事项:材料存放:材料须存放在甲方指定的区域,并按类型存放整理,使用按量逐步取用。
一楼基面混凝土如果未做防水层或防水层失效,则在使用过程中可能会出现起鼓现象。
工具使用:在施工过程中须使用一些电动工具,须严格按照工具使用规范进行使用,在保证安全的情况下,维护工具的有效使用。
施工管理:承接方须严格要求施工人员遵守甲方的现场管理要求,在施工过程中的水电使用等情况须经过甲方确认后方可进行。
施工规范:严格按照合同及工艺指导要求进行每一道工序的施工,保证产品的质量要求,对于特殊部位的处理须在承接方技术人员指导后进行。
建议使用不含紫外线的灯源,否则可能会导致环氧树脂涂层变黄。
垃圾处理:施工过程中产生的垃圾及材料损耗须统一装好,放置到甲方指定的场所,不得随地乱扔乱放。
9、环氧地坪结构示意图: 10、环氧地坪技术指标 表干时间(小时)≤4 实干时间(小时)≤24 粘接强度(Mpa )≥2 耐磨性(750g/300r,失重.g ) ≤4、环氧面漆施工3、环氧树脂中涂施工2、环氧封闭底漆1、打磨清理处理地基层素地硬度(铅笔硬度)≥2H抗压强度(Mpa)80拉伸强度(Mpa)10抗弯强度(Mpa)15耐H2SO4,10%168小时无变化耐NaOH,10%168小时无变化耐汽油,120#168小时无变化耐水性168小时无变化耐润滑油168小时无变化三、报价单1、1mm厚环氧树脂踢脚线:元/米。
22、厚环氧树脂地坪:元/平方米。
(车位部分)203、厚环氧树脂地坪:元/平方米。
(通道部分)284、厚坡道:元/平方米。
水性45,油性65安徽美地地坪工程技术有限公司。
