不锈钢管栏杆技术交底不锈钢栏杆安装技术交底一、工期要求本工程能够进行制作安装的部位:造浪池、大喇叭、彩虹滑梯、服务房前必须在2015年3月15日前完成安装,儿童池、百鸟归巢暂时不能施工将另行通知。
二、基本要求1、施工严格按照图纸施工,对于图纸中不明确的地方及时反应。
2、所用的冲击钻、押弧焊机、切管机、打磨机等必须完好无损,无完全隐患。
3、所需的施工人员必须为专业人员。
三、技术要求1、用钻机在地面砖上钻孔时,孔洞尺寸应在不锈钢栏杆扣碗扣盖的范围内,且应保护好地面及地面砖,如有地面或者地面砖损坏,栏杆施工单位自行承担一切经济损失。
2、将立柱焊接在膨胀螺栓一定要焊接牢固,焊接前要排好立柱的位置。
立柱焊接牢固后,及时将不锈钢扣盖扣好,然后即可焊接下部横撑,然后焊接扶手,扶手与立柱焊接后的缝隙不大于0.3mm 。
横撑全部焊接好后,焊接立管,立管间距应相同,以达到美观的效果,立柱、扶手、立管均应两侧焊接,为防止焊缝变形,焊接时应先点焊,后满焊,焊缝应保证均匀一致,美观整齐,栏杆安装完成后的弧度与池体的弧度基本一致,栏杆的弯头应待两侧扶手焊接完毕后,根据实际尺寸另行加工,弯头焊接后应保证角度平滑,缝隙均匀。
3、不锈钢栏杆焊接完毕后,应及时进行焊缝的打磨、抛光,打磨后焊缝的光亮度应与其它地方一致,扶手接头处打磨后应无明显痕迹。
焊接时应选用较细的不锈钢焊丝(焊条)和较小的焊接电流;4、不锈钢栏杆立柱、扶手的扣盖应用胶与地面、墙面粘牢,不应活动。
5、施工前应按现场实际情况进行栏板试按,并做样板间,待甲方检查、认可后,方可大面积进行施工。
6、防护栏板安装完后,侧推力不得小于80公斤,手扶栏杆无晃动感。
7、不锈钢栏杆安装完毕后应经公司项目部人员检查、验收、认可后方为合格。
四、质量标准1、不锈钢栏杆制作与安装所用材料的材质、规格、数量符合施工规范及甲方要求。
检验方法:观察,检查产品合格证书和性能检测报告。
2、不锈钢栏杆的造型、尺寸及安装位置符合甲方要求。
一、工程概况本次栏杆安装工程是为某住宅小区阳台、楼梯等部位安装不锈钢栏杆,工程名称为“住宅小区栏杆安装工程”,工程编号为“XX-2022-001”,工程地点位于XXX市XXX区XXX小区。
工程内容包括栏杆的制作、运输、安装以及验收等。
二、技术交底内容1. 材料要求(1)栏杆采用不锈钢管制作,壁厚不小于2mm,材质符合国家标准。
(2)焊接材料选用符合国家标准的不锈钢焊条,并具备相应的质量证明书。
(3)栏杆表面处理采用喷塑工艺,颜色、光泽度应符合设计要求。
2. 主要机具(1)切割机:用于切割不锈钢管。
(2)电焊机:用于焊接不锈钢管。
(3)喷塑设备:用于栏杆表面喷塑。
(4)水平尺、线锤等测量工具。
3. 施工工艺(1)栏杆制作:按照设计图纸要求,将不锈钢管切割成所需尺寸,焊接成栏杆形状。
(2)栏杆表面处理:将制作好的栏杆进行喷塑处理,确保颜色、光泽度符合设计要求。
(3)栏杆安装:根据现场实际情况,确定栏杆安装位置,将栏杆固定在预埋件或现浇混凝土结构上。
(4)验收:安装完成后,对栏杆进行验收,确保栏杆安装牢固、表面平整、色泽一致。
4. 安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工过程中,严禁酒后作业、疲劳作业。
(3)高处作业时,必须系好安全带,并挂在牢固可靠的地方。
(4)焊接作业时,注意通风,防止一氧化碳中毒。
(5)施工过程中,严格遵守施工现场安全规定,确保施工安全。
三、施工进度安排1. 材料准备:5天内完成。
2. 栏杆制作:10天内完成。
3. 栏杆运输:3天内完成。
4. 栏杆安装:7天内完成。
5. 验收:2天内完成。
四、总结本次栏杆技术交底明确了栏杆安装工程的材料要求、施工工艺、安全措施及施工进度安排。
施工过程中,各方应严格按照技术交底要求进行施工,确保栏杆安装工程顺利进行。
同时,加强施工现场安全管理,确保施工安全。
通过本次技术交底,为栏杆安装工程提供了有力的技术保障。

技术交底工程名称施工单位工程编号 # 楼 交底部位 不锈钢栏杆工程1 50*2不锈钢管 0 38*2不锈钢管7 05950*2 不锈钢管 20 不锈钢管净距650110mm1 0 505150*2 不锈钢管 110110110mm110 20 不锈钢管净距38*2不锈钢管楼梯栏杆50*2 不锈钢管38*2不锈钢管立柱110 110 11020不锈钢管净距 110mm0 625不锈钢管 11窗护栏示意图交底内容:1工程名称施工单位工程编号# 楼交底部位不锈钢栏杆工程1.楼梯栏杆施工要求A工程流程安装预埋件放线安装立柱扶手与立柱连接打磨抛光B安装预埋件(后加埋件)楼梯栏杆预埋件的安装只能采用后加埋件做法,其做法是采用膨胀螺栓与钢板来制作后置连接件,先在土建基层上放线,确定立柱固定点的位置,然后在楼梯地面上用冲击钻钻孔,再安装膨胀螺栓,螺栓保持足够的长度,在螺栓定位以后,将螺栓拧紧同时将螺母与螺杆间焊死,防止螺母与钢板松动。
扶手与墙体面的连接也同样采取上述方法。
C放线由于上述后加埋件施工,有可能产生误差,因此,在立柱安装之前,应重新放线,以确定埋板位置与焊接立杆的准确性,如有偏差,及时修正。
应保证不锈钢立柱全部座落在钢板上,并且四周能够焊接。
D安装立柱焊接立柱时,需双人配合,一个扶住钢管使其保持垂直,在焊接时不能晃动,另一人施焊,要四周施焊,并应符合焊接规范。
E扶手与立柱连接立柱在安装前,通过拉长线放线,根据楼梯的倾斜角度及所用扶手的圆度,在其上端加工出凹槽。
然后把扶手直接放入立柱凹槽中,从一端向另一端顺次点焊安装,相邻2工程名称施工单位工程编号# 楼交底部位不锈钢栏杆工程扶手安装对接准确,接缝严密。
相邻钢管对接好后,将接缝用不锈钢焊条进行焊接。
焊接前,必须将沿焊缝每边30~ 50mm范围内的油污、毛刺、锈斑等清除干净。
F打磨抛光全部焊接好后,用手提砂轮打磨机将焊缝打平砂光,直到不显焊缝。
抛光时采用绒布砂轮或毛毡进行抛光,同时采用相应的抛光膏,直到与相邻的母材基本一致,不显焊缝为止。
不锈钢楼梯栏杆技术交底技术交底书工程名称施工单位交底内容:一、作业条件楼梯间墙面涂料完成、楼梯间窗户安装完成、楼梯间地砖全部完成。
二、施工操作工艺1、安装准备(1)安装扶手栏杆的固定件:位置、标高、坡度找位校正后,弹出扶手纵向中心线。
(2)按设计扶手栏杆构造,根据折弯位置、角度,划出折弯或割角线。
(3)楼梯栏板和栏杆顶面,划出扶手直线段与弯头、折弯段的起点和终点的位置。
2、加工安装(1)按照设计图纸要求进行放样,对直线段栏杆进行在加工棚制作半成品,按照设计图纸在楼梯间内组拼。
对材料提前做弧口切割,再进行焊接施工。
先在地砖上开圆孔,孔径φ75。
植入固定螺栓或钢筋头。
吊线垂直,焊接立杆→焊接横杆→焊接扁铁→焊接每片小立杆。
(2))固定:安装不锈钢扶手,在每片栏杆立柱与楼梯梯板的交接处埋设三根φ10膨胀螺栓或φ12钢筋头,与不锈钢栏杆立柱焊接牢固而形成整体。
(3)整修:对焊缝采用先打磨,再用石蜡抛光。
()顶层末段梯段扶手900mm高,休息平台栏杆扶手1050mm高,扶手钢管与平台栏杆连接采用扶手直接与平台立杆焊接的方式。
三、质量控制措施1、栏杆高度必须符合强制性规范条文和设计请求,栏杆高度自踏步外边缘处丈量不小于90cm。
同时留意楼梯转弯处平直段长度大于50cm时,楼梯栏杆高度不小于105cm。
2、梯段栏杆净宽必须满意强制性规范条文请求,栏杆安装就位前必须预先放线确定。
3、栏杆立杆间距必须不大于11cm,尤其留意梯段转弯处、休息平台与梯段跟尾处立杆安置。
4、管道焊接,材质壁厚应当一致,如不一致,必须保证外径相同,并采取措施固定,保证焊口平整。
5、做好成品保护,栏杆安装完成后,防止搬运材料碰伤变形。
6、为防止首段栏杆晃动,必须保证起步第一根立杆、转弯处第二、第三根立杆固定牢固。
交底日期。

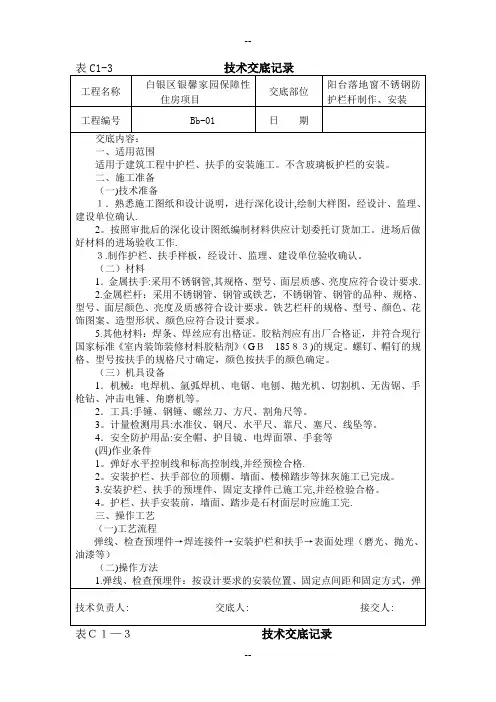

表C1—3技术交底记录表C1-3技术交底记录工程名称性住房项目交底部位栏杆制作、安装工程编号Bb—01 日期交底内容:4.护栏高度、栏杆间距、安装位置必须符合设计要求.护栏安装必须牢固.检验方法:观察;尺量检查;手板检查。
(二)一般项目1。
栏杆和扶手转角弧度应符合设计要求,接缝应严密,表面应光滑,色泽应一致,不得有裂缝、翘曲及损坏.检验方法:观察;手摸检查。
2.护栏和扶手安装的允许偏差和检验方法见下表.栏杆和扶手安装的允许偏差和检验方法五、成品保护1.护栏、扶手安装时,地面、墙面和楼梯踏步必须用材料进行覆盖保护,以防焊接火花烧伤面层。
对护栏进行包裹、遮挡保护,以防碰坏。
六、应注意的质量间题1.锈钢扶手施工时要掌握好焊接的温度、时间、方法。
施工时应先做样板,以确定各参数的最佳值,防止不锈钢扶手面层亮度不一致、表面凸凹和不顺直.5.装扶手时要按工艺要求操作,螺丝安装的位置、角度、钻孔的尺寸精准、方向正确,与扁铁面垂直,防止钉帽不平、不正。
七、环境、职业健康安全管理措施(一)环境管理措施1。
施工用的各种材料应符合现行国家标准《民用建筑工程室内环境污染控制规范》(GB50325)的要求.2.施工现场应做到活完脚下清,保持施工现场清洁、整齐、有序。
3。
边角余料,应集中回收,按固体废物进行回收或处理。
木材或塑料扶手下脚料严禁在现场焚烧.4.剩余的油漆、涂料和油漆桶不得乱倒乱扔,必须按有害废弃物进行集中回收、处理.5。
严格控制施工场地的噪声污染,合理安排有强噪声施工时间。
电锯、电刨等机械应搭设专用的加工棚,四周做封闭,并采取降低噪声措施;材料装卸应轻拿轻放,避免人为噪声,以防噪声扰民。
技术负责人: 交底人:接交人:。
