关于机电二次设计与装饰设计配合的一些想法(精)

  • 格式:doc
  • 大小:13.00 KB
  • 文档页数:1

关于机电二次设计与装饰设计配合的一些想法
摘要:装饰越来越受到重视,很多建筑只有经过装饰后才能使用。

在进行建筑的装饰时,机电的末端系统就需要进行相对应的调整,方可保证建筑功能的完整实现。

那么如何进行机电二次设计、机电二次设计在什么时间点介入工程,机电二次设计与装饰设计如何配合,才能保证工程的顺利进行,才能既保证建筑功能的实现又保证装饰的美观要求。

这些都是我们应该去探讨的问题。

关键词:机电二次设计;装饰;配合;规范;美观
机电二次设计,指的是在原建筑的给排水工程系统、电气工程系统、空调工程系统的基础上,为配合装饰装修的需要,而进行各机电系统的末端调整设计。

也即是水、电、空调二次深化设计。

通常情况下,机电二次设计与原建筑的机电系统设计的节点划分是这样的:
1、给排水工程系统:以横支管与主立管的接口为分界点。

主管上的三通接口至各用水或排水点的部分为机电二次设计的范围。

2、电气工程系统:以层配电箱或区域配电箱为分界点,从配电箱至各用电设备的部分为机电二次设计的范围。

3、空调工程系统:以冷冻水管、空调风管水平支管与主管道的接口为分界点,空调末端及风口的设计,水管、风管的平面布置设计等为机电二次设计的范围。

进行机电二次设计的主要目的是:即要保证建筑的使用功能要求,符合各类相关的规范,又要保证装饰的美观效果。

一、机电二次设计与装饰方案设计的配合
目前国内的大中型民用建筑项目大体上会经过下列工程与步骤:由建筑设计单位进行建筑设计及机电主系统的设计,由施工单位进行主体结构的施工以及机电工程安装施工。

再由装饰设计单位进行装饰设计,并由原设计单位或装饰单位根据新的装饰要求进行机电二次设计,最后进行装饰施工及机电工程安装和调试。

通常装饰设计介入工程中的时候,主体结构即将或刚刚已经完成,而机电工程安装部分正在大面积的进行。

由于业主在进行建筑设计阶段时往往未能完成确定所有房间使用的功能,所以只能委托建筑设计单位按初步的规划来设计,各类负荷如:用电量、用水量、排水量、空调冷热负荷等也只能按单位面积的指标进行预留。

待进行装饰设计时,建筑中各区域房间的功能要求将较为成熟。

同时各区域房间的使用方也会对装修及各类负荷提出较为明确的要求。

这样,经过装饰设计后,往往就会形成新的平面布局及房间分隔。

而原来的机电设计就可能无法使用了,原来安装的机电管线设施就需要拆除并重新设计、安装。

按原设计选用的机电设备也可能因容量不足等原因而要重新选型。

这不仅对业主在材料人工方面造成经济损失,同时也会严重影响工期。

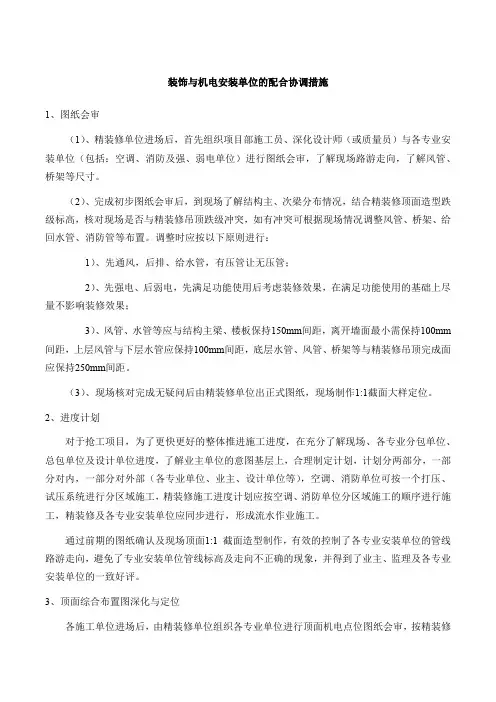

因此,在装饰设计介入工程进行设计时,进行机电二次设计的工程人员就应该及时进入角色,配合装饰设计师做好以下两方面工作:
1、深入的研究设计院的机电设计图纸,比较装饰设计与原建筑设计在功能上的差异。

并根据新的装饰平面复核各类负荷需求。

如。
