灌注桩技术交底15篇【第1篇】桥梁钻孔灌注桩施工技术交底一、护筒埋设及要求1、护筒埋置深度:粘质土不大于 1.0~1.5m高出地面0.3m。
2、护筒埋设采用挖坑埋设法,护筒底部及四周所填粘质土须分层夯实。
3、平面位置偏差小于5cm,倾斜度偏差小于1%。
二、泥浆性能要求1、相对密度:1.05~1.20,粘度:16~22s,含砂率≤4%。
三、正循环回转法成孔1、钻机就位:钻机调平对准钻孔,装上转盘,钻杆位置偏差小于2cm。
2、初钻:启动泥浆泵和转盘,空转一段时间,待泥浆输进钻孔中一定数量后开始钻进。
3、钻进时操作要点:开始钻进时,进尺适当控制,在护筒刃脚处,应低档慢速钻进。
4、泥浆补充与净化:钻进过程中及时检查泥浆指标,并适当调整每钻进2m或地层变化处,捞取钻渣样品并记录,与设计资料核对。
四、成孔检查1、孔径检查:用笼式检孔器检查,外径等于设计孔径,长度为4.5m。
2、孔深和孔底沉渣检查:标准测锤检测。
五、常见事故处理1、坍孔:回填砂和粘质土混合物到坍孔处以上1~2m,重新钻进。
2、钻孔偏斜:用检孔器查明钻孔偏斜位置,在偏斜处反复扫孔。
3、掉钻落物:用打捞叉、打捞钓等工具取出落物。
4、糊钻和埋钻:调节泥浆指标,增大泵量及向孔内投入砂石,严重糊钻时,停钻清除钻渣。
六、清孔(换浆法)1、终孔后,停止进尺,稍提钻锥离孔底10~20m空转,保持泥浆正常循环,以中速将比重为1.03~1.10,纯泥浆压入,使孔内钻渣较多泥浆换出,清孔后泥浆含砂率<2%粘度17-20s,比重1.03~1.10。
孔底沉淀土厚度小于10cm时,终止清孔。
2、沉淀厚=施工孔深——测量孔深。
七、钢筋骨架1、钢筋骨架保护层厚6cm,砂垫块15×20×6cm,沿钻孔竖向每2cm设一道,圆周设4块。
2、钢筋接头采用搭接电弧焊,搭接端部预先折向一侧,使两钢筋轴线一致,焊缝长度大于10d,在35d接头范围内,同一钢筋不得有两个接头,配置在接头长度区段内受力筋,接头截面积占总截面积百分率为50%以内。
华南路三期工程
施工技术交底记录
编号:市政施管-10
复核人:记录人:年月日
华南路三期工程
施工技术交底记录
编号:市政施管-10
复核人:记录人:年月日
华南路三期工程
施工技术交底记录
编号:市政施管-10
复核人: 记录人: 年 月 日
华南路三期工程
施工技术交底记录
编号:
市政施管-10
复核人:记录人:年月日
华南路三期工程
施工技术交底记录
编号:市政施管-10
复核人:记录人:年月日
华南路三期工程
施工技术交底记录
编号:市政施管-10
复核人:记录人:年月日
华南路三期工程
施工技术交底记录
编号:市政施管-10
复核人:记录人:年月日
华南路三期工程
施工技术交底记录
编号:市政施管-10
复核人:记录人:年月日。
人工挖孔桩安全交底一、背景介绍人工挖孔桩是一种常见的桩基施工方法,适用于土质较好且无地下水的环境。
然而,在施工过程中,由于地下情况复杂,存在一定的安全隐患。
为了确保施工安全,进行安全交底显得尤为重要。
二、交底内容1、地下情况分析:在施工前,应对施工现场的地下情况进行充分了解,包括地质勘察、地下水分布、管线情况等。
确保桩基施工不会对地下设施造成影响。
2、作业要求:明确挖孔桩的深度、直径和垂直度等要求,确保桩基质量。
同时,应制定合理的施工计划,避免相邻桩基相互影响。
3、安全防护措施:a)佩戴安全帽、防护手套、防护鞋等个人防护用品;b)挖孔桩周围应设置防护栏杆,防止人员跌落;c)在桩口上方设置安全网,防止土石滚落伤人;d)定期检查施工现场的电线、电缆等电气设备,确保用电安全。
4、应急处理措施:a)配备急救箱,以便在发生意外时迅速采取急救措施;b)制定应急预案,包括人员受伤、塌方等突发情况的应对措施;c)定期进行应急演练,提高施工人员的应急处理能力。
5、注意事项:a)严禁在桩基附近吸烟或使用明火;b)雷雨天气应停止施工,并远离桩基;c)施工人员应保持高度警惕,注意观察周围环境的变化;d)施工现场应保持整洁,废料及时清理。
三、总结评价通过本次人工挖孔桩安全交底,我们明确了施工中的安全隐患和应对措施。
在实际施工过程中,我们必须严格遵守交底内容,确保人员和设备的安全。
要时刻现场情况的变化,及时调整施工方案以适应实际情况。
在遇到紧急情况时,要迅速采取相应措施进行自救和互救。
通过本次人工挖孔桩安全交底活动的开展,我们不仅提高了对安全施工的认识和意识,还为保障工程顺利实施奠定了基础。
也提醒我们在今后的工作中要时刻保持警惕,切实落实各项安全制度和措施,确保施工现场的安全生产。

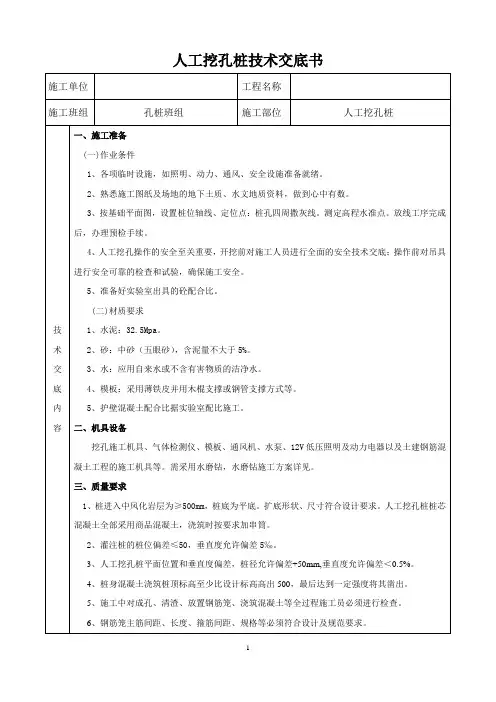

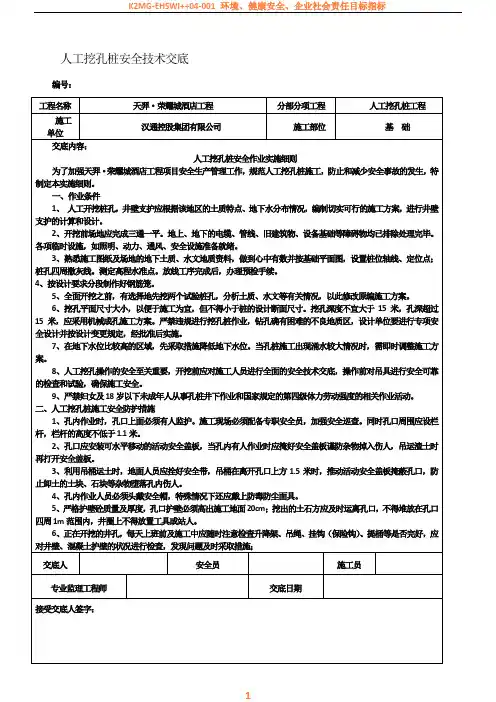

人工挖孔桩技术交底一、引言人工挖孔桩是一种广泛应用于各类建筑工程中的基础形式。
由于其具有施工方便、速度快、承载力大等优点,因此备受施工单位的青睐。

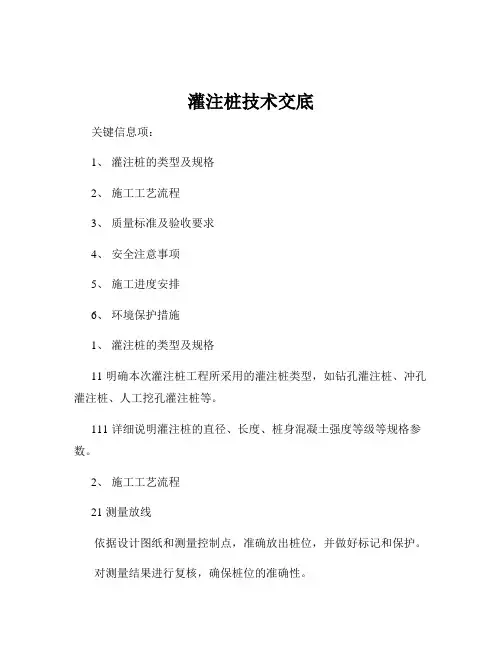

灌注桩技术交底关键信息项:1、灌注桩的类型及规格2、施工工艺流程3、质量标准及验收要求4、安全注意事项5、施工进度安排6、环境保护措施1、灌注桩的类型及规格11 明确本次灌注桩工程所采用的灌注桩类型,如钻孔灌注桩、冲孔灌注桩、人工挖孔灌注桩等。
111 详细说明灌注桩的直径、长度、桩身混凝土强度等级等规格参数。
2、施工工艺流程21 测量放线依据设计图纸和测量控制点,准确放出桩位,并做好标记和保护。
对测量结果进行复核,确保桩位的准确性。
22 护筒埋设护筒采用钢板制作,其内径应大于桩径 200 400mm。
护筒埋设深度应符合规范要求,一般为 10 15m,且护筒顶端应高出地面 03m 以上。
护筒中心与桩位中心偏差不得大于 50mm。
23 钻机就位钻机安装应平稳、牢固,确保施工过程中不发生倾斜和位移。
调整钻机垂直度,使其符合规范要求。
24 钻进成孔根据地质条件选择合适的钻进参数,如钻压、转速、钻进速度等。
控制钻进深度,达到设计要求后进行终孔验收。
钻进过程中要及时清理孔内渣土,保持孔内清洁。
25 清孔采用正循环或反循环清孔方法,清除孔底沉渣。
清孔后的泥浆性能指标应符合规范要求,孔底沉渣厚度不得大于规范规定值。
26 钢筋笼制作与安装钢筋笼应按照设计图纸要求制作,主筋间距、箍筋间距、钢筋笼直径和长度等应符合规范要求。
钢筋笼采用分段制作,分段长度应根据运输和吊装条件确定,接头应错开布置。
钢筋笼安装时应保持垂直,对准孔位缓慢下放,避免碰撞孔壁,其顶面和底面标高应符合设计要求。
27 导管安装导管采用钢管制作,其内径应符合规范要求。
导管安装前应进行水密性试验,确保导管密封良好。
导管底口距离孔底宜为 03 05m。
28 混凝土灌注混凝土配合比应符合设计要求,坍落度宜为 180 220mm。
灌注前应再次检查孔底沉渣厚度,如超过规定应重新清孔。
混凝土灌注应连续进行,不得中断,灌注过程中应及时测量混凝土面上升高度,控制导管埋深在 2 6m 之间。

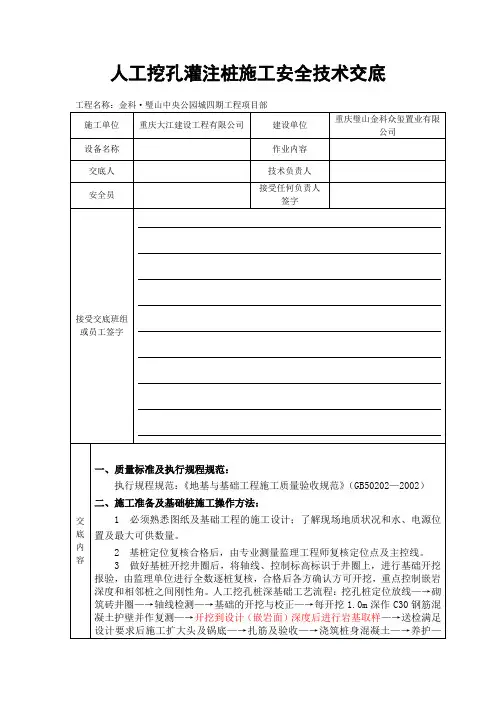

人工挖孔灌注桩施工安全技术交底工程名称:金科·璧山中央公园城四期工程项目部施工单位重庆大江建设工程有限公司建设单位重庆璧山金科众玺置业有限公司设备名称作业内容交底人技术负责人安全员接受任何负责人签字接受交底班组或员工签字交底内容一、质量标准及执行规程规范:执行规程规范:《地基与基础工程施工质量验收规范》(GB50202—2002)二、施工准备及基础桩施工操作方法:1 必须熟悉图纸及基础工程的施工设计;了解现场地质状况和水、电源位置及最大可供数量。
2 基桩定位复核合格后,由专业测量监理工程师复核定位点及主控线。
3 做好基桩开挖井圈后,将轴线、控制标高标识于井圈上,进行基础开挖报验,由监理单位进行全数逐桩复核,合格后各方确认方可开挖,重点控制嵌岩深度和相邻桩之间刚性角。
人工挖孔桩深基础工艺流程:挖孔桩定位放线—→砌筑砖井圈—→轴线检测—→基础的开挖与校正—→每开挖1.0m深作C30钢筋混凝土护壁并作复测—→开挖到设计(嵌岩面)深度后进行岩基取样—→送检满足设计要求后施工扩大头及锅底—→扎筋及验收—→浇筑桩身混凝土—→养护—→承台和地梁土石方开挖。
4桩孔每开挖1.0m作钢筋砼护壁,护壁模板采用定型钢模,上下节护壁的搭接长度不小于5cm;护壁混凝土必须保证密实,保证护壁整体性。
在护壁施工过程中,如发现护壁有下坠迹象时,应立即采取横向支撑措施,再进行加固处理并确认无安全隐患后才能继续施工,护壁模板的拆除宜在24小时之后进行。
5 挖孔桩开挖过程中,如遇地下(表)水或淤泥派专人进行清理。
积水或降水位工作将水集中抽排,采用污泥潜水泵抽入排水沟,汇入沉砂井排放到业主指定的市政排水管网;泥土或淤泥转运至场外,井周1米范围内严禁堆土。
6 为保证施工质量和施工安全,相邻桩桩间净距B≤3D时,必须跳桩施工。
7 挖孔桩的开挖采用人工和机械(风镐、水钻)相结合的开挖方法,每挖凿1m按设计作C30钢筋混凝土护壁并进行垂直度和同心度校正,其挖孔桩的允许偏差必须控制在规范范围内,详下表。

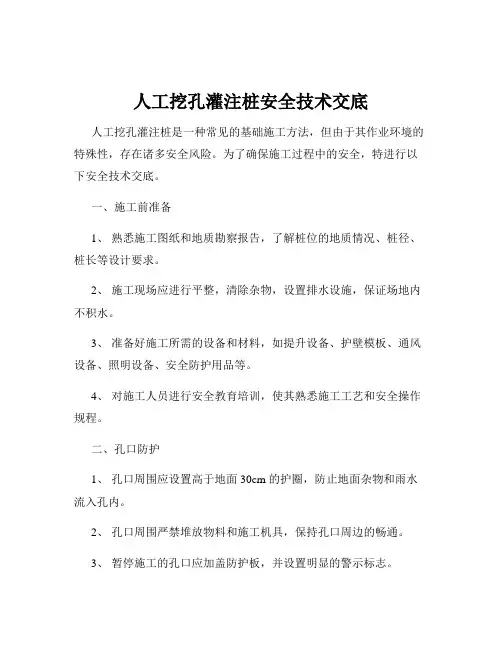

人工挖孔灌注桩安全技术交底人工挖孔灌注桩是一种常见的基础施工方法,但由于其作业环境的特殊性,存在诸多安全风险。
为了确保施工过程中的安全,特进行以下安全技术交底。
一、施工前准备1、熟悉施工图纸和地质勘察报告,了解桩位的地质情况、桩径、桩长等设计要求。
2、施工现场应进行平整,清除杂物,设置排水设施,保证场地内不积水。
3、准备好施工所需的设备和材料,如提升设备、护壁模板、通风设备、照明设备、安全防护用品等。
4、对施工人员进行安全教育培训,使其熟悉施工工艺和安全操作规程。
二、孔口防护1、孔口周围应设置高于地面 30cm 的护圈,防止地面杂物和雨水流入孔内。
2、孔口周围严禁堆放物料和施工机具,保持孔口周边的畅通。
3、暂停施工的孔口应加盖防护板,并设置明显的警示标志。
三、护壁施工1、护壁混凝土应严格按照设计配合比进行搅拌,保证护壁的强度和稳定性。
2、每节护壁的高度不宜超过 1m,护壁厚度应符合设计要求。
3、护壁模板应在混凝土达到一定强度后拆除,拆除时间不宜过早,以免影响护壁的质量。
四、通风与照明1、挖孔深度超过 10m 时,应采用机械通风设备向孔内送风,保证孔内空气新鲜。
2、孔内照明应采用安全电压,灯具应采用防爆型,照明线路应架空或采用护套线。
五、提升设备1、提升设备应完好无损,制动装置灵敏可靠。
2、吊钩、吊桶等应采用坚固耐用的材料制作,并定期检查和维护。
3、提升设备严禁超载运行,每次提升物料的重量不得超过设备的额定起重量。
六、孔内作业1、作业人员必须佩戴安全帽、安全带等安全防护用品。
2、孔内作业人员不得超过 2 人,作业时应保持相互之间的联系。
3、挖孔过程中,应经常检查孔内的有害气体浓度,当有害气体浓度超过规定值时,应立即停止作业,采取通风措施,待有害气体浓度降低到允许值后,方可继续作业。
4、挖孔时如遇流沙、涌水等异常情况,应立即停止作业,采取相应的处理措施。
5、孔内爆破作业应严格按照爆破安全规程进行,爆破后应通风排烟 15min 以上,经检查确认无安全隐患后,方可继续作业。
人工挖孔灌注桩技术交底10篇【第1篇】人工挖孔灌注桩施工作业安全技术交底1.人工挖孔灌注桩(简称挖孔桩,下同)适用于工程地质和水文地质条件较好且持力层埋藏较浅、单桩承载力较大的工程。
如没有可靠的技术和安全措施,不得在地下水位高(特别是存在承压水时)的沙土、厚度较大的淤泥质土层中进行挖孔桩施工。
2.挖孔桩的fl深一般不宜超过40m。
当桩长l8m时,桩身直径(不含护壁,下同)不应小于0.8m;当桩长为8m<l<15m时,桩身直径不应小于1.om;当桩长为15m<l<20m时.桩身直径不应小于1.2m;当桩长超过20m时,桩身直径应适当加大。
当桩间净距小于4.5m时,必须采用间隔开挖。
排桩跳挖的最小施工净距也不得小于4.5m。
3.挖孔桩护壁混凝士强度等级应不低于c15,护壁每节高度视土质情况而定,一般可用o.3~1m。
4.在岩溶地区或风化不均、有夹层、软硬变化较大的岩层中采用挖孔桩时,宜在每桩或每柱位处钻一个勘探钻孔,钻孔深度一般应达到挖孔桩孔底以下3倍桩径,以判别该深度范围内的基岩中有无孔洞、破碎带和软弱夹层存在。
5.场地邻近的建(构)筑物,施工前应会同有关单位和业主进行详细检查,并将建(构)筑物原有裂缝及特殊情况纪录备查。
对挖孔和抽水可能危及的邻房,应事先采取加固措施。
6.场地及四周应设置排水沟、集水井,并制定泥浆和废渣的处理方案。
施工现场的出土路线应畅通。
7.从事挖孔桩作业的工人咀健壮男性青年为宜,并需经健康检查和井下、高空、用电、吊装及简单机械操作等安全作业培训且考核合格后,方可进入施工现场。
8.在施工图会审和桩孔挖掘前,都应认真研究钻探资料,分析地质情况,对可能出现流沙、管涌、涌水以及有害气体等情况应予重视,并应制定有针对性的安全防护措施。
如对安全施工存在疑虑,应在事前向有关单位提出。
9.为防止孔壁坍塌,应根据桩径大小和地质条件采取可靠的支护扎壁的施工方法。
10.孔口操作平台应自成稳定体系,防止在护壁下沉时被拉垮。
Companies want to improve production, safety is the top priority. The occurrence of unsafe accidents must be stifled in the cradle.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
灌注桩基础人工挖孔桩施工安全
技术交底(标准版)
灌注桩基础人工挖孔桩施工安全技术交底
(标准版)
导语:企业想要提高生产,安全问题就是重中之重。
如果不具备安全管理条件,企业生产就不能顺利进行。
想要企业顺利生产,就要不断更新安全技术,把不安全事故的发生扼杀在摇篮中。
1.从事挖孔桩的作业人员必须视力、嗅觉、听觉、心脏、血压正常,必须经过安全技术培训,考核合格方可上岗。
2.人工挖孔桩施工适用于桩径800mm~2000mm、桩深不超过25m
的桩。
3.人工挖孔桩施工前,应根据桩的直径、桩深、土质、现场环境等状况进行混凝土护壁结构的设计,编制施工方案相应的安全技术措施,并经企业负责人和技术负责人签字批准。
4.人工挖孔桩施工过程中,现场应设作业区,其边界必须设围挡和安全标志、警示灯,非施工人员禁止入内。
5.施工前,总承包的施工企业应和具有资质的分包企业签订专业分包合同,合同中必须规定双方的安全责任。
6.人工挖孔桩施工前应对现场环境进行调查,掌握地下管线位置、埋深和现况;地下构筑物(人防、化粪池、渗水池、坟墓等)的位置、
埋深和现况;施工现场周围建(构)筑物、交通、地表排水、振动源等情况;高压电气影响范围。
7.施工现场应配有急救用品(氧气等);遇塌孔、地下水涌出、有害气体等异常情况,必须立即停止作业,将孔内处人员立即撤离危险区;严禁擅自处理、冒险作业。
8.人工挖孔桩施工前,工程项目经理部的主管施工技术人员必须向承担施工的专业分包负责人进行安全技术交底并形成文件。
9.施工中孔口需用垫板时,垫板两端搭放长度不得小于1m,垫板宽度不得小于30cm,板厚不得小于5cm。
孔径大于1m时,孔口作业人员应系安全带并扣牢保险钩,安全带必须有牢固的固定点。
10.施工前应检查施工物资准备情况,确认符合要求,施工材料充足,能保证正常地、不间断地施工;施工所需的工具设备(辘轳、绳索、挂钩、料斗、模板、软梯、空压机和通风管、低压变压器、手把灯等)必须完好、有效;系入孔内的料斗应由柔性材料制作。
11.人工挖孔桩必须采用混凝土护壁,混凝土等级不得低于C20,厚度不得小于10cm,必要时可在护壁内沿竖向和环向配置直径不小于6mm、间距为200mm钢筋;首节护壁应高于地面20cm,并形成沿口护圈,护圈的壁厚不得小于20cm;相邻护壁节间应用锚筋相连。
护壁强度达
5MPa后方可开挖下层土方。
施工中必须按施工设计规定的层深,挖一层土方施做一层护壁,严禁超规定开挖、后补做护壁的冒险作业。
12.挖孔施工中遇岩石需爆破时,孔口应覆盖防护。
13.人工挖孔作业应符合下列要求:
(1)每孔必须两人配合施工,轮换作业;孔下人员连续作业不得超过2h,孔口作业人员必须监护孔内人员的安全。
(2)土方应随挖随运,暂不运的土应堆在孔口1m以外,高度不得超过1m;孔口1m范围内不得堆放任何材料。
(3)作业人员上下井孔必须走软梯;孔下操作人员必须戴安全帽。
(4)严禁孔口上作业人员离开岗位,每次装卸土、料时间不得超过1min。
(5)孔口上作业人员必须按孔内人员指令操作辘轳;向孔内传送工具等必须用料斗系放,严禁投扔。
(6)桩孔周围2m范围内必须设护栏和安全标志,非作业人员禁止入内;3m内不得行驶或停放机动车。
(7)料斗装土、料不得过满,每斗重量不得大于50kg。
(8)必须自上而下逐层开挖,每层挖土深度不得大于100cm,松软土质不得大于50cm。
严禁超挖。
(9)暂停作业时,孔口必须设围挡和安全标志或用盖板盖牢,阴暗时和夜间应设警示灯。
14.两桩净距小于5m时,不得同时施工,且一孔浇筑混凝土的强度达5MPa后,另一孔方可开挖。
15.料斗和吊索具应具有轻、柔、软性能,并有防坠装置;每班作业前应检查桩孔和工具,确认安全。
16.人工挖孔过程中,必须设安全管理人员对施工现场进行检查监控,掌握各桩孔的安全状况,消除隐患,保持安全施工。
17.人工挖孔作业中,应检测孔内空气质量,孔内空气中氧气浓度及有毒有害气体浓度应符合现行相关标准的具体规定;开孔后,每班作业前必须打开孔盖通风,经检测氧气、有毒有害气体浓度在规定范围内并记录,方可下孔作业;检测合格后未立即进入孔内作业时,应在进入作业前重新进行检测,确认合格并记录;现场必须配备专用气体检测仪器;孔深超过2m后,作业中应每2h对孔内气体至少检测一次,确认符合规定并记录;孔深超过5m后,作业中应强制通风。
18.当土层中有水时,必须采取措施疏干后方可施工;成孔验收合格后应立即浇筑混凝土至规定高程;桩顶混凝土低于现状地面时,应设护栏和安全标志。
19.孔内照明必须使用36V(含)以下安全电压;夜间不得进行人工挖孔施工。
